05 марта 2014

О ходе строительных работ в Малых кварталах

На март 2014 г
 О ходе строительных работ в Малых кварталах  картинка

По состоянию на 5 марта 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:

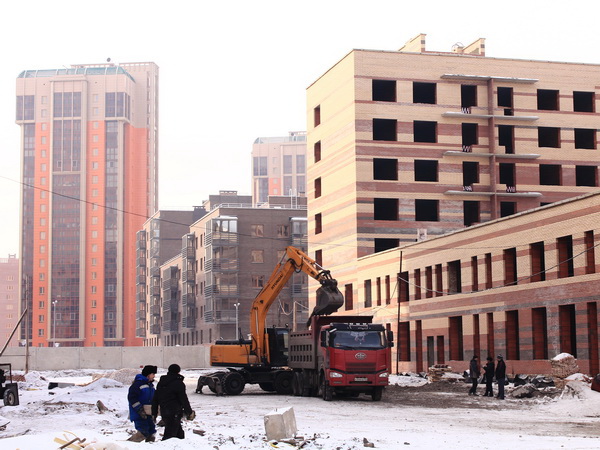

Дом № 7 (ул. Капитанская, 12)

Работы заершены. В доме работает комиссия Стройнадзора

Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 г.

Дом № 8 (ул. Навигационная, 7)

Во всех подъездах запущено теплоснабжение, на 85% готова система вентиляции, на 90% готова система водоснабжения и канализации, на 85% завершен монтаж гипсокартонных перегородок и на 95% — монтаж ПГП.

Завершаются кафелеукладочные работы в санузлах 1 и 8-10 секций, в 7-й секции — выполнены на 50%, в 6-й — на 20%, в 4-й — на 10%

Шпатлевка потолков завершена на 75%, шпатлевка стен на 55%.

На 50% выполнено остекление балконов.
Завершена прокладка наружных инженерных сетей (водоснабжение, теплоснабжение, канализация).

На 80% выполнена прокладка внутридомовых электросетей.
Установлено 90% входных дверей в квартирах.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.

Дом № 9 (ул. Капитанская, 14)

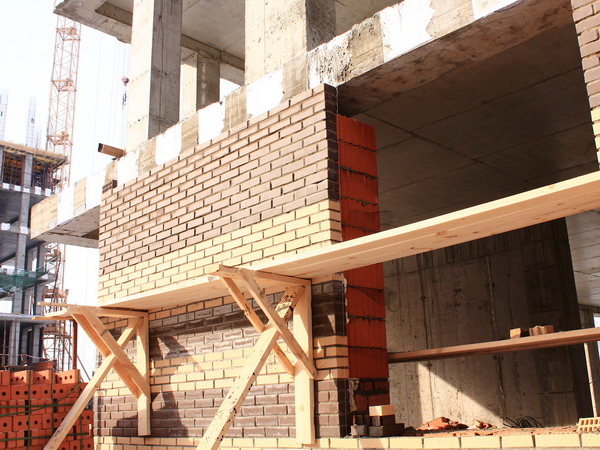

В 3-м и 4-м корпусе на 80% выполнен монтаж кровли, начат монтаж систем вентиляции и водоснабжения и канализации, начаты подготовительные работы по обеспечению теплового контура.

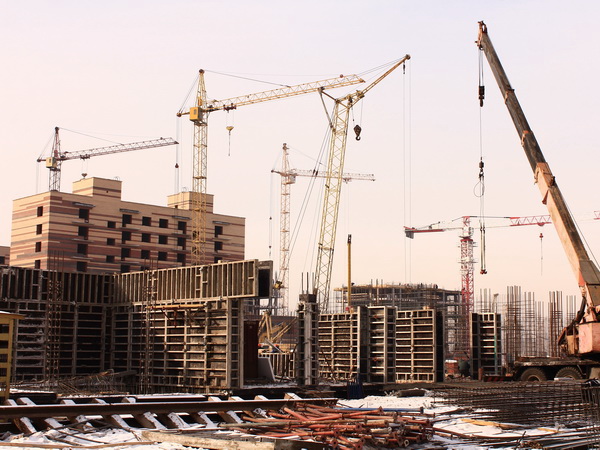

В 1-м корпусе выполнен монолит стен и перекрытий 6-го этажа, начата заливка монолита 7-го этажа, ведется кладка стен 1 и 2 этажа.
Во 2-м корпусе выполнен монолит 5-го этажа, начата заливка монолита 6-го этажа, кладка стен 1-го этажа.
Идет прокладка наружных инженерных сетей.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

Дом № 10 (Парусная, 10)

Завершена заливка фундамента во всем доме.

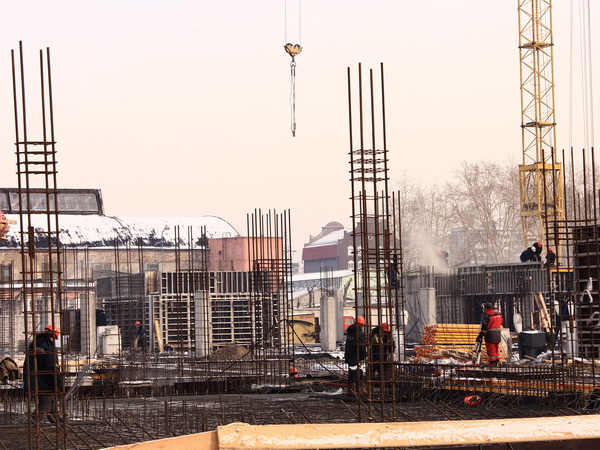

Монолит стен и колонн подземного этажа завершен в 1-2 и 4-6 секциях, на 70% выполнен в 3-й секции, перекрытия подземного этажа залиты в 1-2 и 4-6 секциях.
Монолит стен 1-го этажа завершен в 5-й и 6-й секции выполнен на 20% в 4-й секции, заливка перекрытий первого этажа завершена в 6-й секции, в 5-й секции выполнена на 50%.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

Дом № 11 (Парусная, 8)

Завершены испытания пробных свай, идет подготовка к массовой забивке свай.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
О ходе строительных работ в Малых кварталах

По состоянию на 5 марта 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:

Дом № 7 (ул. Капитанская, 12)

Работы заершены. В доме работает комиссия Стройнадзора

Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 г.

Дом № 8 (ул. Навигационная, 7)

Во всех подъездах запущено теплоснабжение, на 85% готова система вентиляции, на 90% готова система водоснабжения и канализации, на 85% завершен монтаж гипсокартонных перегородок и на 95% — монтаж ПГП.

Завершаются кафелеукладочные работы в санузлах 1 и 8-10 секций, в 7-й секции — выполнены на 50%, в 6-й — на 20%, в 4-й — на 10%

Шпатлевка потолков завершена на 75%, шпатлевка стен на 55%.

На 50% выполнено остекление балконов.
Завершена прокладка наружных инженерных сетей (водоснабжение, теплоснабжение, канализация).

На 80% выполнена прокладка внутридомовых электросетей.
Установлено 90% входных дверей в квартирах.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.

Дом № 9 (ул. Капитанская, 14)

В 3-м и 4-м корпусе на 80% выполнен монтаж кровли, начат монтаж систем вентиляции и водоснабжения и канализации, начаты подготовительные работы по обеспечению теплового контура.
В 1-м корпусе выполнен монолит стен и перекрытий 6-го этажа, начата заливка монолита 7-го этажа, ведется кладка стен 1 и 2 этажа.
Во 2-м корпусе выполнен монолит 5-го этажа, начата заливка монолита 6-го этажа, кладка стен 1-го этажа.
Идет прокладка наружных инженерных сетей.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

Дом № 10 (Парусная, 10)

Завершена заливка фундамента во всем доме.
Монолит стен и колонн подземного этажа завершен в 1-2 и 4-6 секциях, на 70% выполнен в 3-й секции, перекрытия подземного этажа залиты в 1-2 и 4-6 секциях.
Монолит стен 1-го этажа завершен в 5-й и 6-й секции выполнен на 20% в 4-й секции, заливка перекрытий первого этажа завершена в 6-й секции, в 5-й секции выполнена на 50%.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

Дом № 11 (Парусная, 8)

Завершены испытания пробных свай, идет подготовка к массовой забивке свай.
