09 сентября 2018

Строительный отчет за август 2018 г.

По состоянию на 1 сентября 2018 г.

Строительный отчет за август 2018 г. картинка

По состоянию на 1 сентября 2018 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №15 (2-й дом на бульваре Экзюпери)

На 70% выполнены штукатурные работы, на 30% залита стяжка полов, смонтировано 40% перегородок ПГП, на 10% выполнен монтаж трубопроводов водоснабжения и канализации, на 10% выполнен монтаж стояков отопления, на 10% выполнен монтаж электрических и слаботочных сетей.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16 (3-й дом на бульваре Экзюпери)

В секциях 1-3, 5 и 8 завершена кирпичная кладка, в секциях 4, 6 и 7 завершается кладка парапетов кровли. Начат монтаж перегородок ПГП. На 20% выполнен монтаж стояков отопления. Начат монтаж вентиляции в подземной парковке.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17 (4-й дом на бульваре Экзюпери)

Во 2-й блок-секции залито 30% монолита 8-го этажа, в 1-й блок-секции на 85% выполнена кирпичная кладка 1-го этажа, в 3-й блок-секции (пристроенное коммерческое помещение) выполнено 80% кладки, в 4-й блок-секции выполнено 35% кладки 4-го этажа, в 5-й блок-секции завершена кладка 3-го этажа, в 6-й блок-секции на 30% выполнена кладка 3-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Образцово

Дом 5

Завершаются инженерно-отделочные работы и благоустройство территории, уложено 90% асфальтового покрытия.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершаются инженерно-отделочные работы и благоустройство территории.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 3

В 1-й и 2-й и 6-й блок-секциях уложено 50% кирпичной кладки 1-го этажа, в 3-й блок-секции уложено 70% кладки 1-го этажа, в 4-й блок-секции — 25% 1-го этажа, в 5-й блок-секции — 30% 1-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

В 1, 2, 4 и 5 блок-секциях идет кирпичная кладка подземного этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

Завершены кладочные работы, на 60% выполнена штукатурка стен, установлено 80% перегородок ПГП, залито 25% стяжки полов, на 20% выполнен монтаж электросетей.
Установлено 30% стеклопакетов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Второй этап строительства 1-го дома

Завершаются монолитные работы. В 1-й блок-секции завершена кирпичная кладка 2-го этажа, во 2 и 3-й блок секциях уложено 80% кладки 2-го этажа.

Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.

Третий этап строительства 1-го дома

Завершается устройство монолита первого этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Взлетная 7

Завершено сооружение котлована и погружение свай. В 1-й блок-секции завершена заливка монолитной плиты фундамента, во 2-й блок-секции ведется устройство арматуры монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

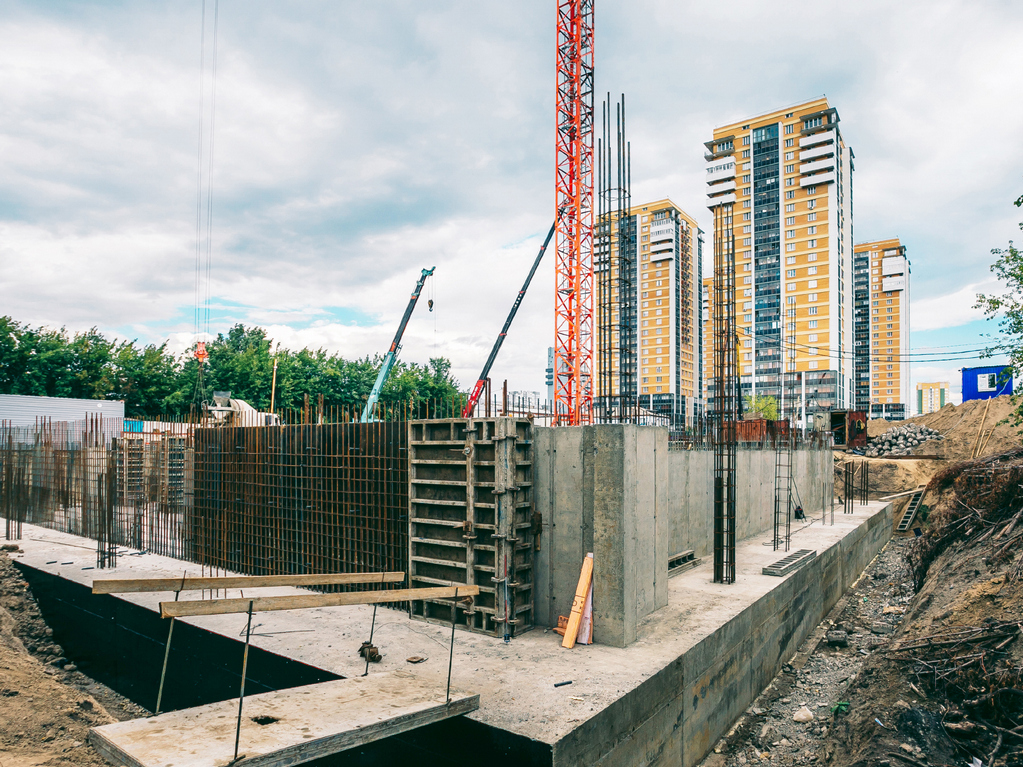

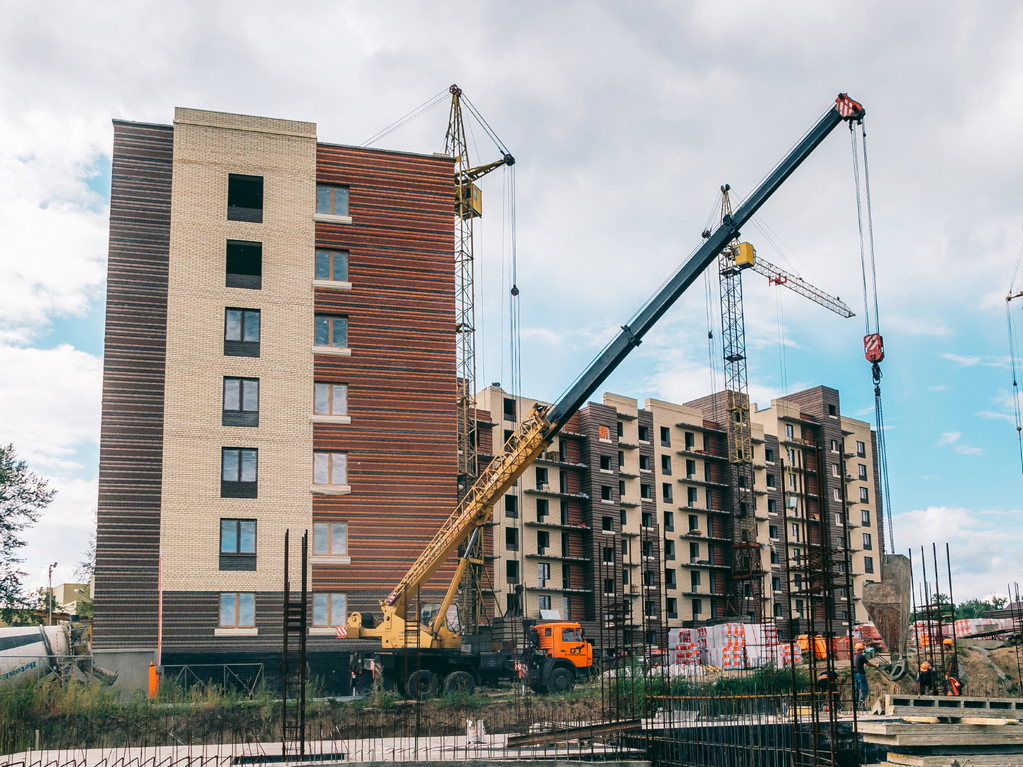

Академгородок, 1-й корпус

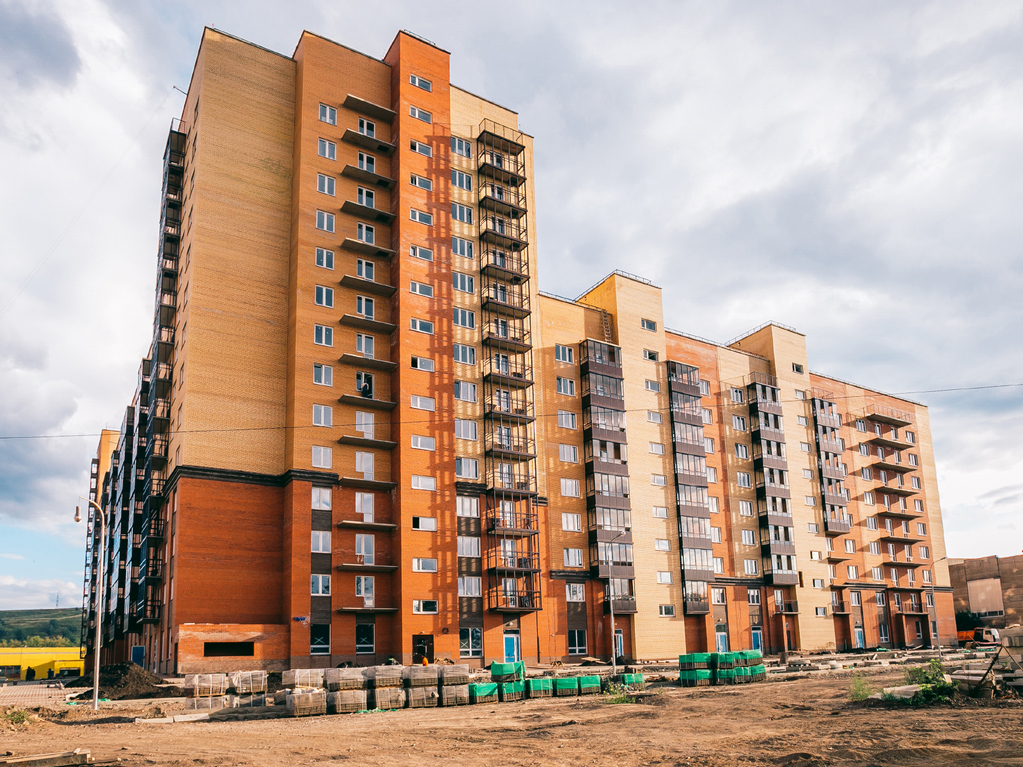

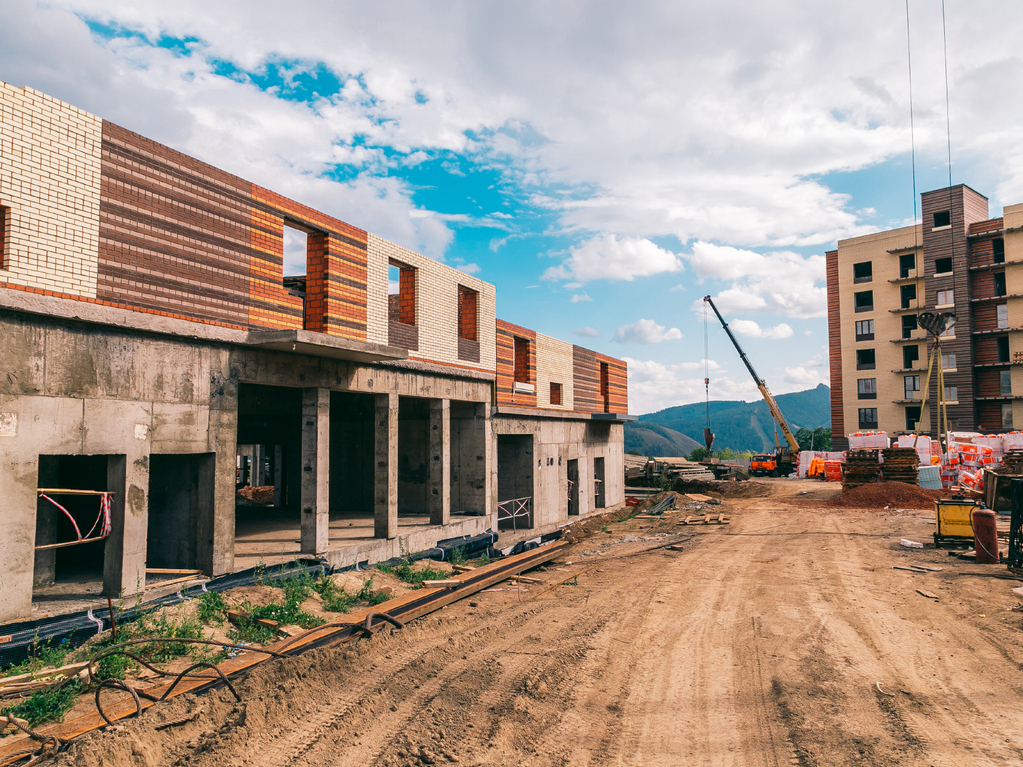

Академгородок, 1-й корпус

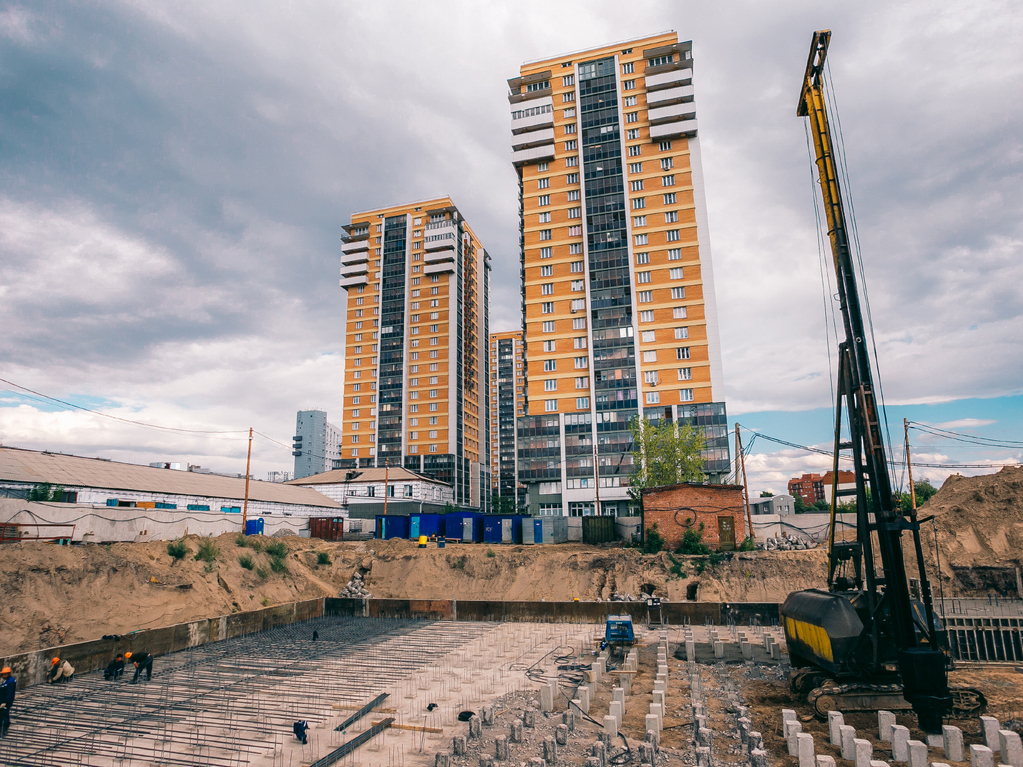

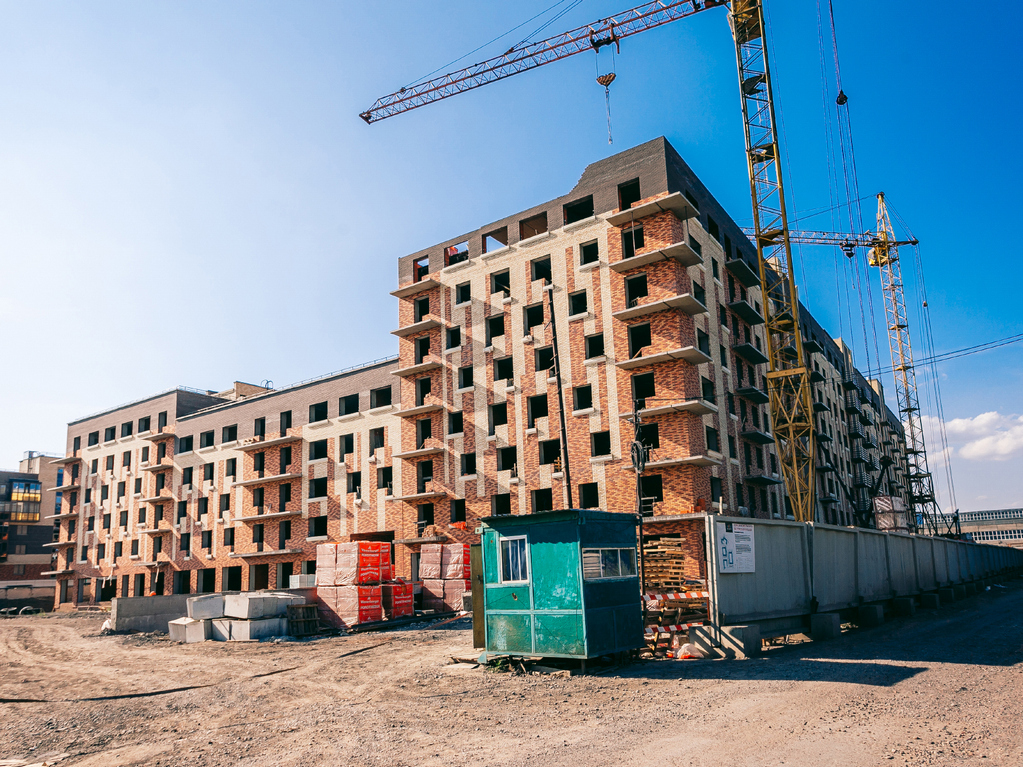

Академгородок, 3-й корпус

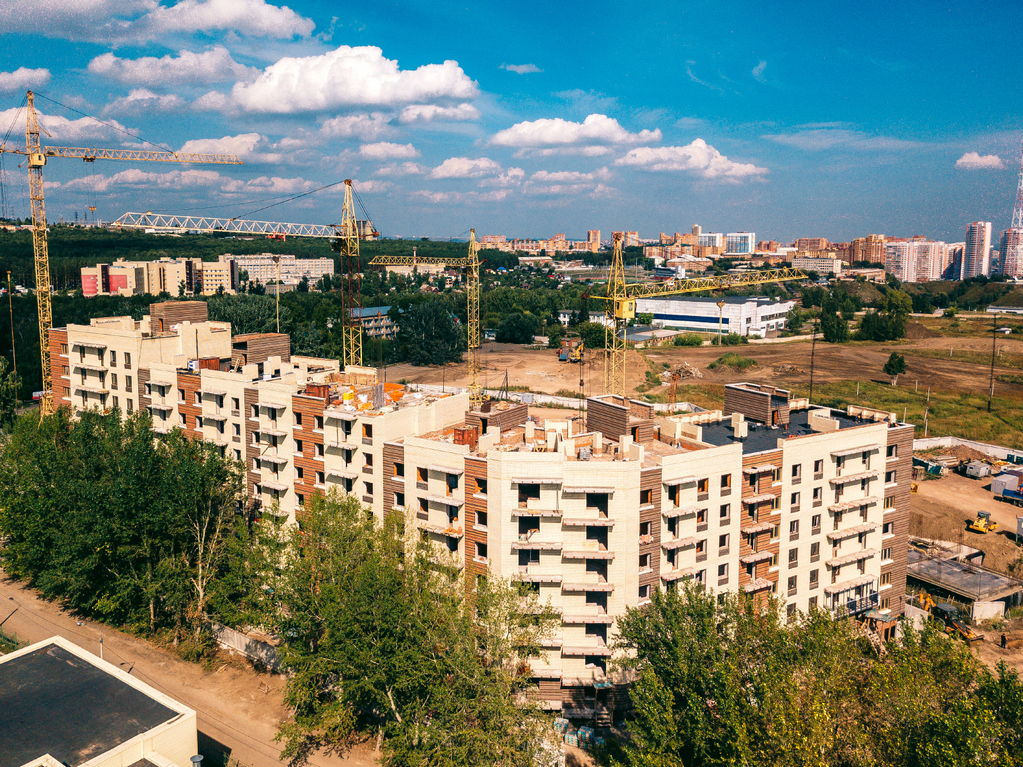

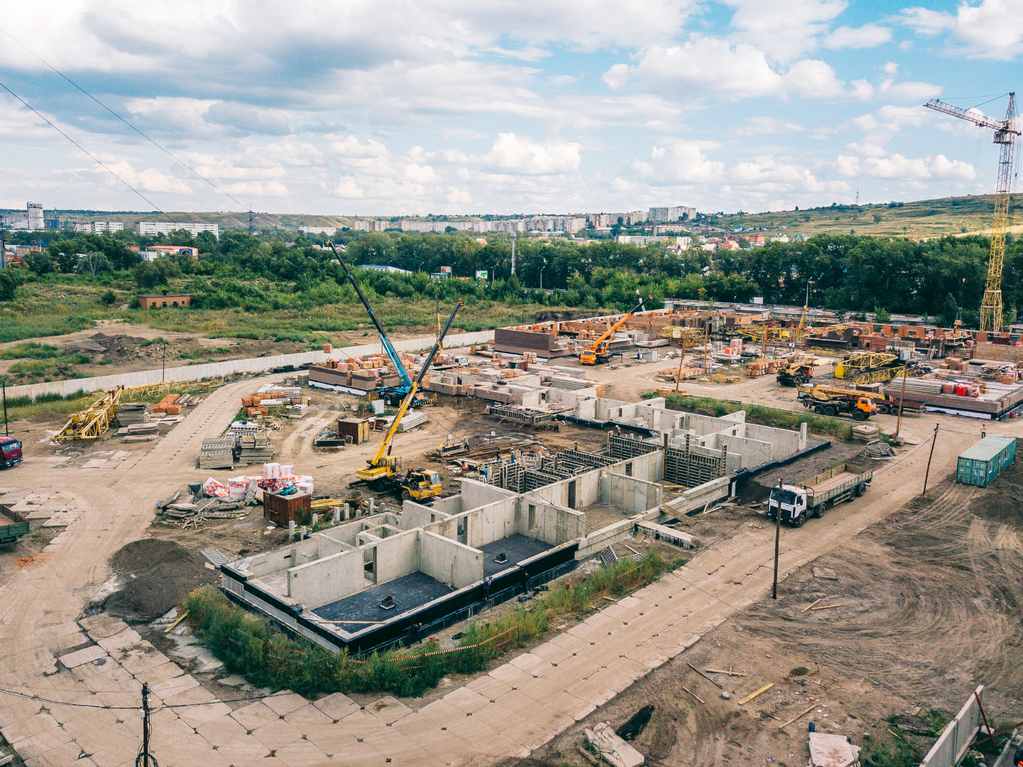

Взлетная, 1-й корпус

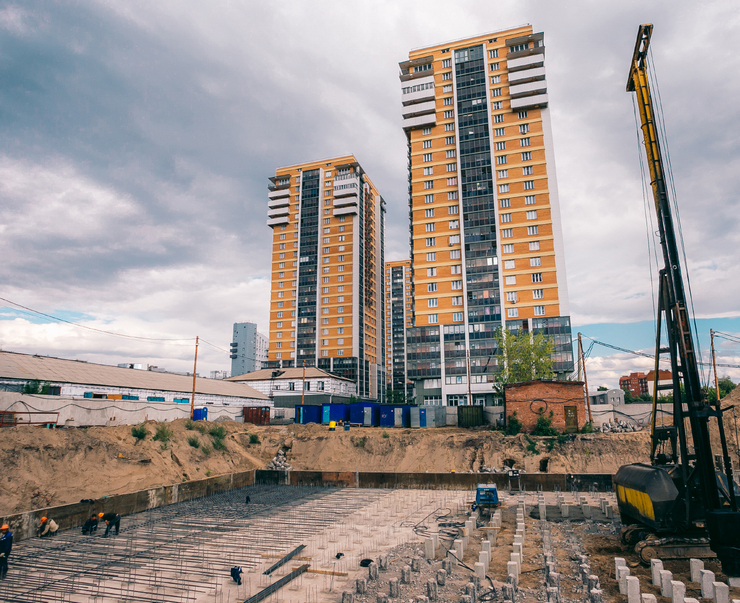

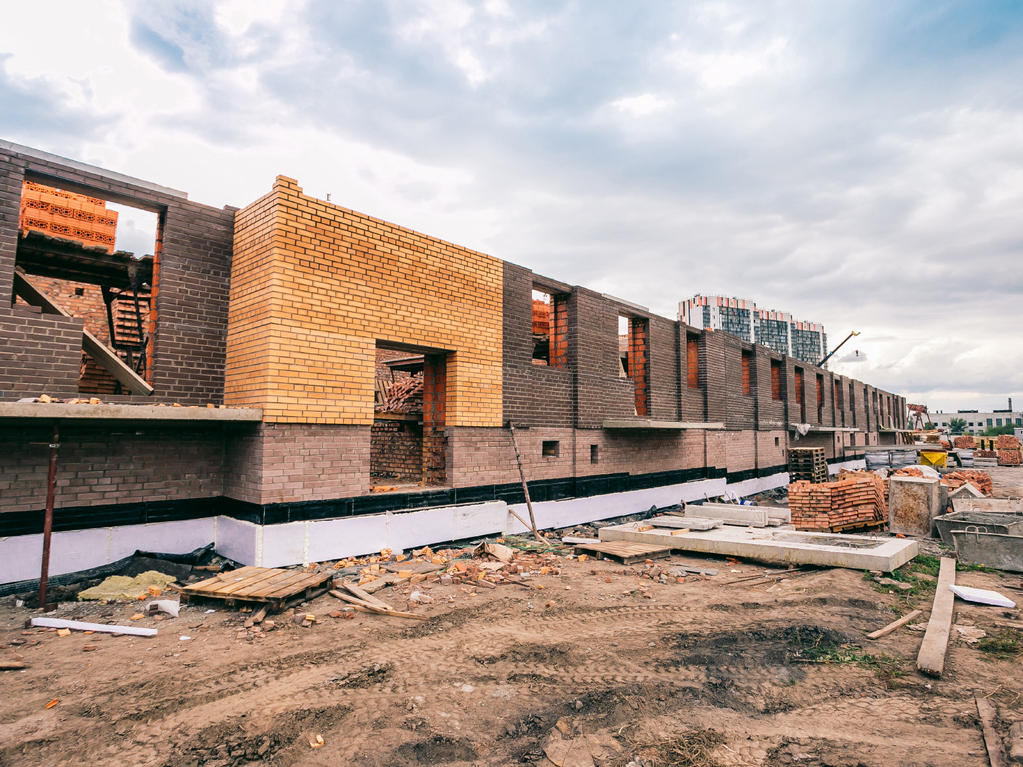

Взлетная, 2-й корпус

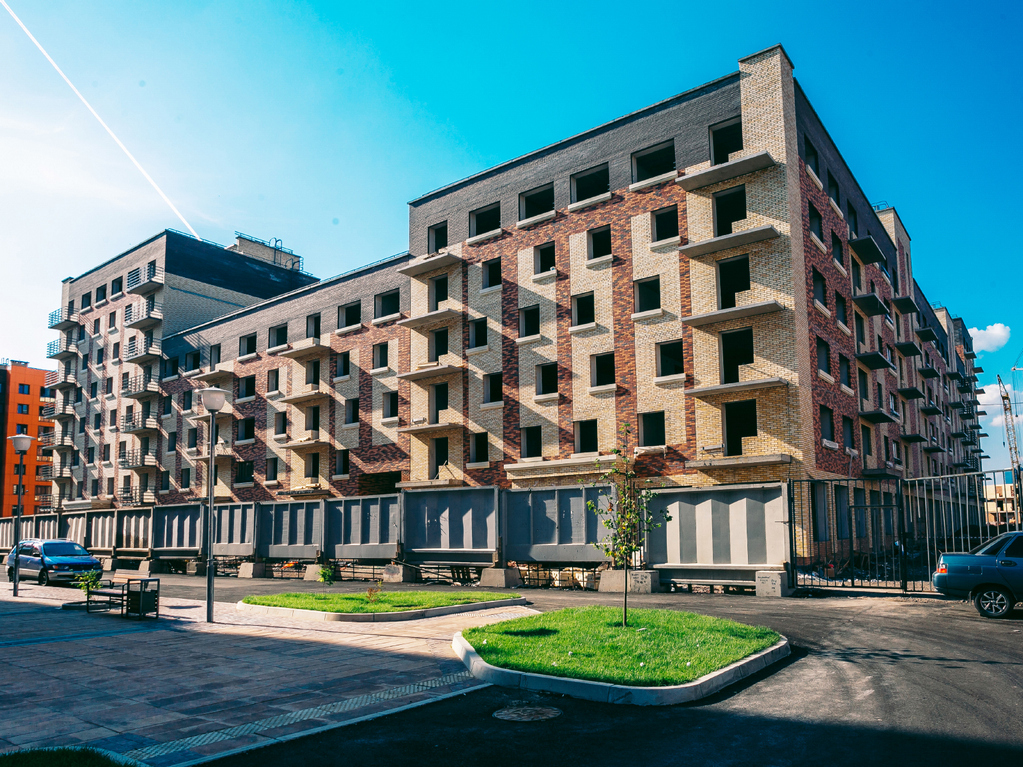

Образцово, дом 1 (квартал 1)

Образцово, дом 5

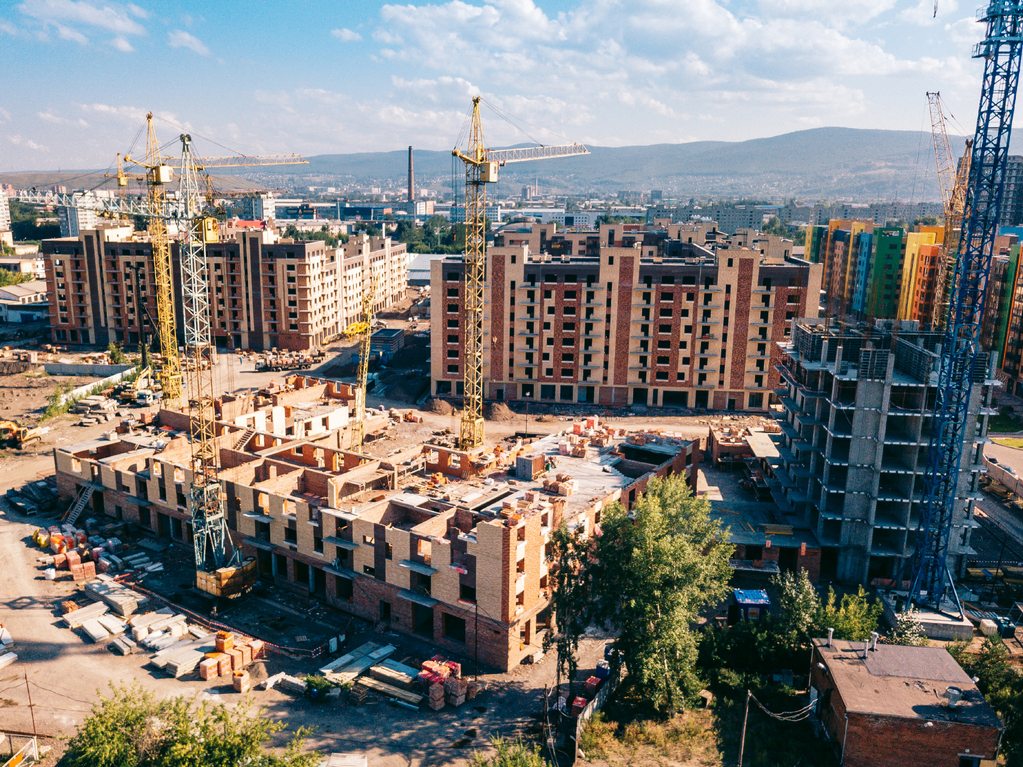

Образцово, дом 3

Образцово, дом 4

15-й дом Южного берега

16-й дом Южного берега

17-й дом Южного берега

← К СПИСКУ НОВОСТЕЙ
Читайте нас в:

Смотрите также
Наши проекты аккредитовал банк «Открытие» -картинка-анонс
Наши проекты аккредитовал банк «Открытие»
Процентная ставка — от 8,9%  годовых
08 ноября
Отдел гарантийных обязательств переехал-картинка-анонс
Отдел гарантийных обязательств переехал
Новый адрес: Капитанская, 10
06 ноября
Строительный отчет за октябрь 2018 г.-картинка-анонс
Строительный отчет за октябрь 2018 г.
По состоянию на 1 ноября 2018 г.
01 ноября
идёт загрузка
