04 октября 2023

Строительный отчет за сентябрь 2023 г.

по состоянию на 2 октября 2023 г.
Строительный отчет за сентябрь 2023 г. картинка

По состоянию на 2 октября 2023 г. на наших строительных площадках производятся следующие работы.

Сити-район Южный берег

Дом №21

В 1-й блок-секции выполнено 85% кирпичной кладки 16-го этажа;
во 2-й блок-секции выполнено 80% кладки 12-го этажа;
в 3-й блок-секции выполнено 65% кладки 9-го этажа;
в 4-й блок-секции выполнено 30% кладки 9-го этажа;
в 5-й блок-секции выполнено 80% кладки 13-го этажа;
в 6-й блок-секции выполнено 30% кладки 14-го этажа.
Установлено 65% окон. Смонтировано 70% стояков отопления, 65% горизонтальной разводки, установлено 20% радиаторов. Проложено 45% горизонтальной разводки водоснабжения. Смонтировано 40% вентиляционных коробов. Уложено 5% электросетей.
Оштукатурено 40% стен, установлено 20% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.

Дом №24

В 1-й блок-секции залито 90% монолита подвального этажа.
Во 2-й блок секции завершается монолит подвального этажа.
В 3-й блок секции выполнено 95% кладки 2-го этажа.
В 4-й блок секции выполнено 5% кладки 3-го этажа.
В 5-й блок секции выполнено 40% кладки 2-го этажа.
В 6-й блок секции выполнено 70% кладки 2-го этажа.
В 7-й блок секции выполнено 80% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

Сити-район Академгородок

Дом №5

В 1-й блок-секциях готово 65% монолитных перекрытий первого этажа;
во 2-й блок-секции готово 50% монолитных стен и колонн первого этажа;
в 3-й блок-секции готово 75% монолитных стен и колонн первого этажа;
в 4-й блок-секции завершено устройство монолита подвала;
в 5-й блок-секции готово 20% монолита стен и колонн подвала;
в 6-й блок-секции готово 70% монолита стен и колонн подвала;
в 7-й блок-секции готово 95% монолита стен и колонн подвала;
в 8-й блок-секции завершено устройство монолита.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

 Дом №7

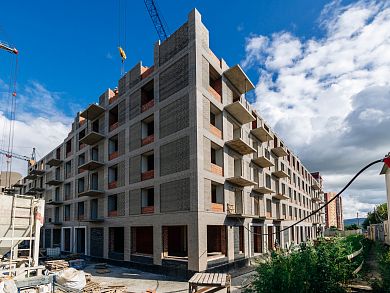

В блок-секциях 1 и 4-8 кладочные работы завершены;
во 2-й блок-секции завершается кладка парапетов кровли;
в 3-й блок-секции выполнено 55% кладки парапетов кровли.
Готово 40% разуклонки кровли и 20% гидроизоляционного ковра кровли.
Установлено 70% окон и 45% балконного ограждения.
Уложено 75% разводки отопления, установлено 30% радиаторов. Смонтировано 75% трубопроводов водоснабжения и 10% трубопроводов канализации.
Уложено 45% вентиляционных коробов.
Оштукатурено 65% и ошпатлевано 5% стен, залито 5% стяжки пола. Установлено 70% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Дом №8

Завершено устройство кровли и установка окон.
Установлено 65% ограждения балконов, 60% балконного остекления.
Смонтировано 95% стояков и горизонтальной разводки отопления, 85% радиаторов. Проложено 90% горизонтальной разводки водоснабжения, 25% канализационных труб, 60% венткоробов.
Ошпатлевано 45% стен, залито 55% стяжки пола, установлено 95% перегородок ПГП, 15% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Сити-квартал на Кецховели

В 1-й блок-секции выполнено 25% кладки 7-го этажа;
во 2-й блок-секции выполнено 90% кладки 7-го этажа;
в 3-й блок-секции завершена кладка 8-го этажа;
в 4-й блок-секции завершена кладка 7-го этажа;
в 5-й блок-секции выполнено 20% кладки 12-го этажа;
в 6-й блок-секции выполнено 90% кладки парапетов кровли.
Установлено 40% окон. Уложено 40% разводки отопления, установлено 25% радиаторов.
Уложено 20% трубопроводов канализации. Смонтировано 30% вентиляционных коробов.
Оштукатурено 55% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Белый квартал на Спандаряна

1-я очередь

Завершается монтаж балконного ограждения, установлено 95% остекления балконов.
Завершен монтаж стояков отопления, установлено 55% радиаторов. Установлено 95% трубопроводов канализации и водоснабжения. Смонтировано 90% слаботочных сетей, установлено 35% электроприборов.
Установлено 95% ветиляционных коробов.
Завершается укладка керамической плитки в местах общего пользования. Наклеено 70% обоев. Смонтировано 90% канта и 80% полотна натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.

2-я очередь

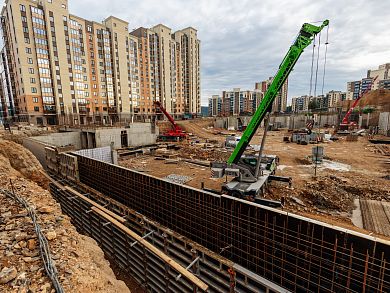

Идут работы по устройству монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

Белый квартал на Свободном

1-я очередь

Завершен монтаж коробки, выполнено 50% работ по разуклонке кровли.
Установлено 90% окон, установлено 70% ограждения балконов.
Установлено 95% стояков отопления, 30% радиаторов. Уложено 80% горизонтальной разводки водоснабжения, 80% трубопроводов канализации.
Уложено 80% электросетей, 25% слаботочных сетей.
Установлено 85% вентиляционных коробов.
Залито 25% стяжки пола, установлено 20% перегородок ГКЛ. Ошпатлевано 80% стен, уложено 25% керамической плитки, окрашено 30% стен в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.

2-я очередь

В 1-й блок-секции завершено устройство подвального этажа;
во 2-й блок-секции завершено устройство монолитного фундамента;
в 3-й блок-секции готово 50% свайного фундамента;
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.

Сити-квартал Октябрьский

В 1-й блок-секции готово 65% монолита стен и колонн подвального этажа;
во 2-й блок-секции готово 40% монолита стен и колонн подвального этажа;
в 3-й блок-секции готово 80% монолита стен и колонн подвального этажа;
в 3-й блок-секции готово 95% монолитного фундамента;
в 5-й блок-секции готово 90% монолитного фундамента;
в 6-й блок-секции готово 40% монолита стен и колонн подвального этажа, 20% перекрытий;
в 7-й блок-секции готово 85% монолита стен и колонн подвального этажа;
в 8-й блок-секции готово 80% монолита стен и колонн подвального этажа, 40% перекрытий;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
Строительный отчет за сентябрь 2023 г.

По состоянию на 2 октября 2023 г. на наших строительных площадках производятся следующие работы.

Сити-район Южный берег

Дом №21

В 1-й блок-секции выполнено 85% кирпичной кладки 16-го этажа;
во 2-й блок-секции выполнено 80% кладки 12-го этажа;
в 3-й блок-секции выполнено 65% кладки 9-го этажа;
в 4-й блок-секции выполнено 30% кладки 9-го этажа;
в 5-й блок-секции выполнено 80% кладки 13-го этажа;
в 6-й блок-секции выполнено 30% кладки 14-го этажа.
Установлено 65% окон. Смонтировано 70% стояков отопления, 65% горизонтальной разводки, установлено 20% радиаторов. Проложено 45% горизонтальной разводки водоснабжения. Смонтировано 40% вентиляционных коробов. Уложено 5% электросетей.
Оштукатурено 40% стен, установлено 20% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.

Дом №24

В 1-й блок-секции залито 90% монолита подвального этажа.
Во 2-й блок секции завершается монолит подвального этажа.
В 3-й блок секции выполнено 95% кладки 2-го этажа.
В 4-й блок секции выполнено 5% кладки 3-го этажа.
В 5-й блок секции выполнено 40% кладки 2-го этажа.
В 6-й блок секции выполнено 70% кладки 2-го этажа.
В 7-й блок секции выполнено 80% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

Сити-район Академгородок

Дом №5

В 1-й блок-секциях готово 65% монолитных перекрытий первого этажа;
во 2-й блок-секции готово 50% монолитных стен и колонн первого этажа;
в 3-й блок-секции готово 75% монолитных стен и колонн первого этажа;
в 4-й блок-секции завершено устройство монолита подвала;
в 5-й блок-секции готово 20% монолита стен и колонн подвала;
в 6-й блок-секции готово 70% монолита стен и колонн подвала;
в 7-й блок-секции готово 95% монолита стен и колонн подвала;
в 8-й блок-секции завершено устройство монолита.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

 Дом №7

В блок-секциях 1 и 4-8 кладочные работы завершены;
во 2-й блок-секции завершается кладка парапетов кровли;
в 3-й блок-секции выполнено 55% кладки парапетов кровли.
Готово 40% разуклонки кровли и 20% гидроизоляционного ковра кровли.
Установлено 70% окон и 45% балконного ограждения.
Уложено 75% разводки отопления, установлено 30% радиаторов. Смонтировано 75% трубопроводов водоснабжения и 10% трубопроводов канализации.
Уложено 45% вентиляционных коробов.
Оштукатурено 65% и ошпатлевано 5% стен, залито 5% стяжки пола. Установлено 70% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Дом №8

Завершено устройство кровли и установка окон.
Установлено 65% ограждения балконов, 60% балконного остекления.
Смонтировано 95% стояков и горизонтальной разводки отопления, 85% радиаторов. Проложено 90% горизонтальной разводки водоснабжения, 25% канализационных труб, 60% венткоробов.
Ошпатлевано 45% стен, залито 55% стяжки пола, установлено 95% перегородок ПГП, 15% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Сити-квартал на Кецховели

В 1-й блок-секции выполнено 25% кладки 7-го этажа;
во 2-й блок-секции выполнено 90% кладки 7-го этажа;
в 3-й блок-секции завершена кладка 8-го этажа;
в 4-й блок-секции завершена кладка 7-го этажа;
в 5-й блок-секции выполнено 20% кладки 12-го этажа;
в 6-й блок-секции выполнено 90% кладки парапетов кровли.
Установлено 40% окон. Уложено 40% разводки отопления, установлено 25% радиаторов.
Уложено 20% трубопроводов канализации. Смонтировано 30% вентиляционных коробов.
Оштукатурено 55% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Белый квартал на Спандаряна

1-я очередь

Завершается монтаж балконного ограждения, установлено 95% остекления балконов.
Завершен монтаж стояков отопления, установлено 55% радиаторов. Установлено 95% трубопроводов канализации и водоснабжения. Смонтировано 90% слаботочных сетей, установлено 35% электроприборов.
Установлено 95% ветиляционных коробов.
Завершается укладка керамической плитки в местах общего пользования. Наклеено 70% обоев. Смонтировано 90% канта и 80% полотна натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.

2-я очередь

Идут работы по устройству монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

Белый квартал на Свободном

1-я очередь

Завершен монтаж коробки, выполнено 50% работ по разуклонке кровли.
Установлено 90% окон, установлено 70% ограждения балконов.
Установлено 95% стояков отопления, 30% радиаторов. Уложено 80% горизонтальной разводки водоснабжения, 80% трубопроводов канализации.
Уложено 80% электросетей, 25% слаботочных сетей.
Установлено 85% вентиляционных коробов.
Залито 25% стяжки пола, установлено 20% перегородок ГКЛ. Ошпатлевано 80% стен, уложено 25% керамической плитки, окрашено 30% стен в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.

2-я очередь

В 1-й блок-секции завершено устройство подвального этажа;
во 2-й блок-секции завершено устройство монолитного фундамента;
в 3-й блок-секции готово 50% свайного фундамента;
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.

Сити-квартал Октябрьский

В 1-й блок-секции готово 65% монолита стен и колонн подвального этажа;
во 2-й блок-секции готово 40% монолита стен и колонн подвального этажа;
в 3-й блок-секции готово 80% монолита стен и колонн подвального этажа;
в 3-й блок-секции готово 95% монолитного фундамента;
в 5-й блок-секции готово 90% монолитного фундамента;
в 6-й блок-секции готово 40% монолита стен и колонн подвального этажа, 20% перекрытий;
в 7-й блок-секции готово 85% монолита стен и колонн подвального этажа;
в 8-й блок-секции готово 80% монолита стен и колонн подвального этажа, 40% перекрытий;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
