Строительный отчет за август 2019 г.
![Строительный отчет за август 2019 г. Строительный отчет за август 2019 г. картинка](/upload/iblock/4fa/4faaf540d43120297818cb891d4fad92.jpg)
По состоянию на 1 сентября 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег

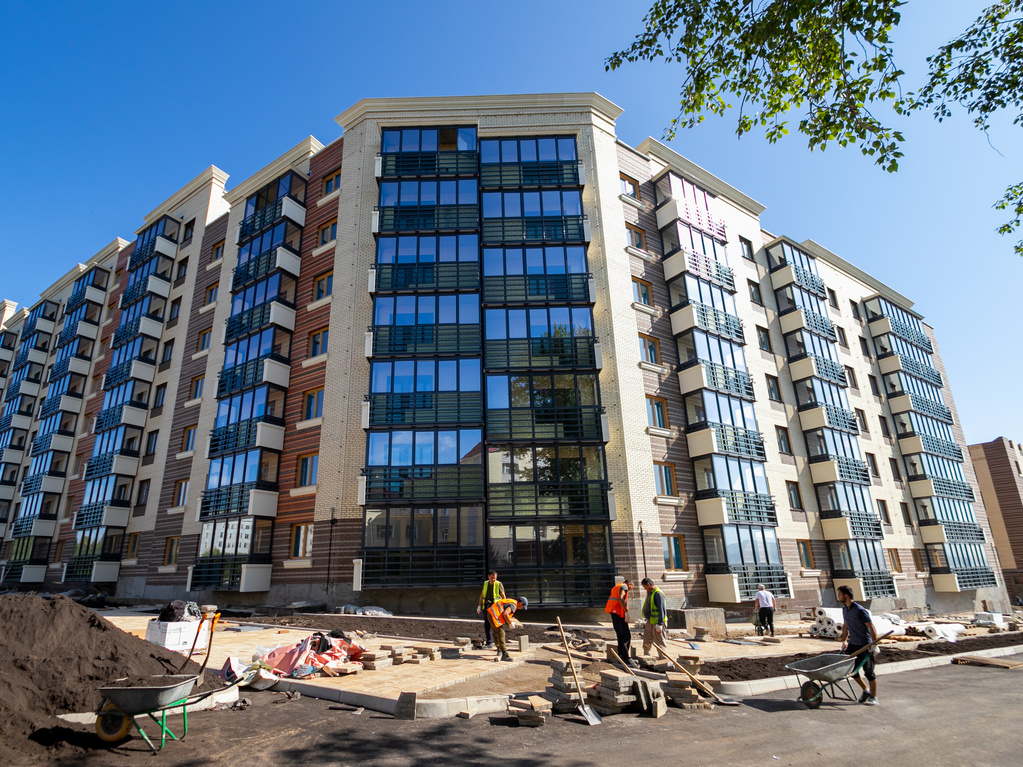

Дом №15
Завершена оклейка стен обоями, смонтировано 95% полотна натяжного потолка, уложено 90% линолеума. Установлено 35% электроприборов.
Завершены ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

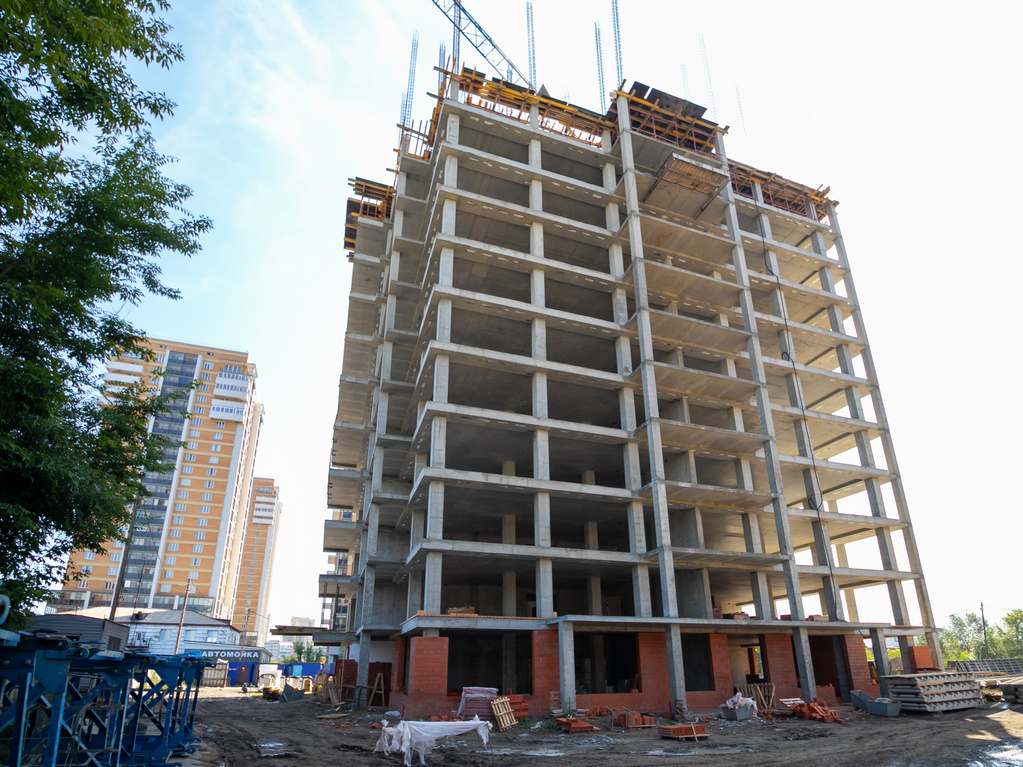

Дом №16
Установлено 90% перегородок ГКЛ, уложено 90% керамической плитки в квартирах и 70% в МОП; установлено 100% входных дверей, 35% межкомнатных дверей, на 40% выполнена оклейка стен обоями.
Завершена прокладка электрических сетей, установлено 15% электроприборов.
Проложено 90% трубопрводов ГВС и ХВС.
На 85% выполнено ограждение балконов, на 70% — остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
Во 2-й блок-секции выполнено 30% кладки 23-го этажа;
на 4, 5, 6-й блок-секциях завершено устройство кровли.
На 20% выполнены оштукатуривание стен и стяжка пола.
Смонтировано 30% окон.
Смонтировано 20% стояков отопления, уложено 40% слаботочных сетей в жилой части дома.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №20
В 1-й блок-секции выполнено 60% монолита подвального этажа;
во 2-й блок-секции выполнено 75% монолита подвального этажа;
в 3-й блок-секции завершен монолит стен и колонн подвального этажа;
в 4-й блок-секции завершено перекрытие подвала; начат монолит стен и колонн 1-го этажа;
в 5-й блок-секции завершено перекрытие 1-го этажа;
В 6-й блок-секции завершены монолитные работы.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

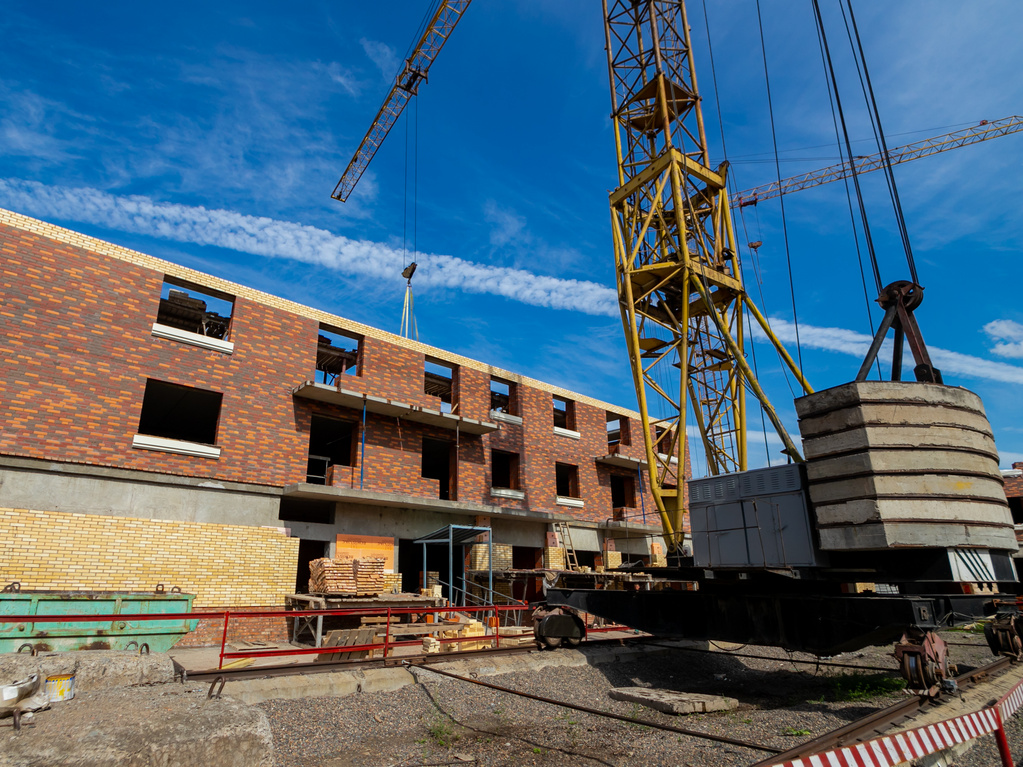

Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 100% - кладки 2 этажа; 80% - кладки 3-го этажа; 20% - кладки 4-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, завершается кладка 2 этажа;
в 3-й блок-секции выполнено 85% кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В блок-секциях 1 и 2 завершается кладка техэтажа;
в 3-й блок-секции выполнено 20% кладки техэтажа;
в 4-й блок-секции выполнено 85% кладки 9-го этажа;
В 5-й блок-секции кладка завершена;
в 6-й блок-секции выполнено 80% кладки техэтажа;
в 7-й блок-секции выполнено 35% кладки техэтажа;
в 8-й блок-секции выполнено 90% кладки техэтажа
На 40% выполнен монтаж стояков отопления; в 1-й и 2-й блок-секциях выполнена разуклонка кровли, начались работы по установке стеклопакетов. Оштукатурено 10% стен, началось устройство перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4
В 1-й блок-секции выполнено 25% кладки 12-го этажа;
во 2-й блок-секции завершена кладка техэтажа;
в 3-й блок-секции выполнено 35% кладки тех этажа;
в 4-й блок-секции выполнено 95% кладки 9-го этажа;
и 5-й блок-секции завершена кладка техэтажа.
Смонтировано 50% стояков отопления, на 50% выполнено устройство стояков водоснабжения по подвалу; оштукатурено 10% стен; установлено 25% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

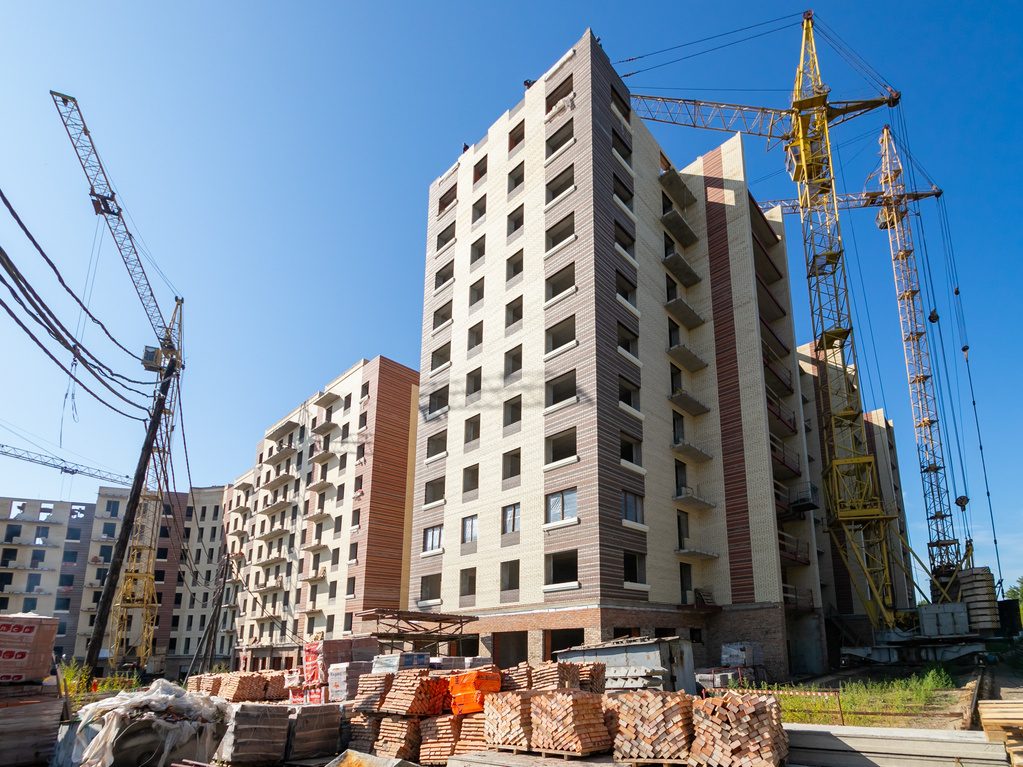

Академгородок
Первый этап строительства дома №1
Завершается шпатлевание стен, установлено 55% электроприборов. Завершается укладка керамической плитки в местах общего пользования, оклеивание стен обоями, устройство натяжного потолка;
на 40% выполнена окраска стен и потолков.
Завершена прокладка трубопроводов ГВС и ХВС.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома №1
В 1-й, 2-й, 3-й и 5-й блок-секциях кладка завершена;
в 4-й блок-секции выполнено 65% кладки 8-го этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
На 65% выполнен монтаж стояков отопления, на 10% оштукатуривание внутренних стен
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
В 1-й блок-секции выполнено 30% кладки 11-го этажа;
во 2-й блок-секции выполнено 10% кладки 11-го этажа;
в 3-й блок-секции выполнено 50% кладки 12-го этажа;
На 15% выполнены штукатурные работы.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 90% монолитного ростверка, 90% монолита стен и
колонн подвала;
во 2-й блок-секции выполнено 90% перекрытий подвала; начат монолит стен и колонн 1-го этажа;
в 3-й блок-секции завершено перекрытие подвала; завершен монолит стен и колонн 1-го этажа; выполнено 40% перекрытия 1-го этажа;
в 4-й блок-секции завершен монолит стен и колонн подвала, выполнено 85% перекрытия подвала; начат монолит стен и колонн 1-го этажа;
в 5-й блок-секции завершено перекрытие подвала; выполнено 65% монолита стен и колонн 1-го этажа;
в 6-й блок-секции завершен монолит стен и колонн подвала, 70% перекрытия подвала; начат монолит стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

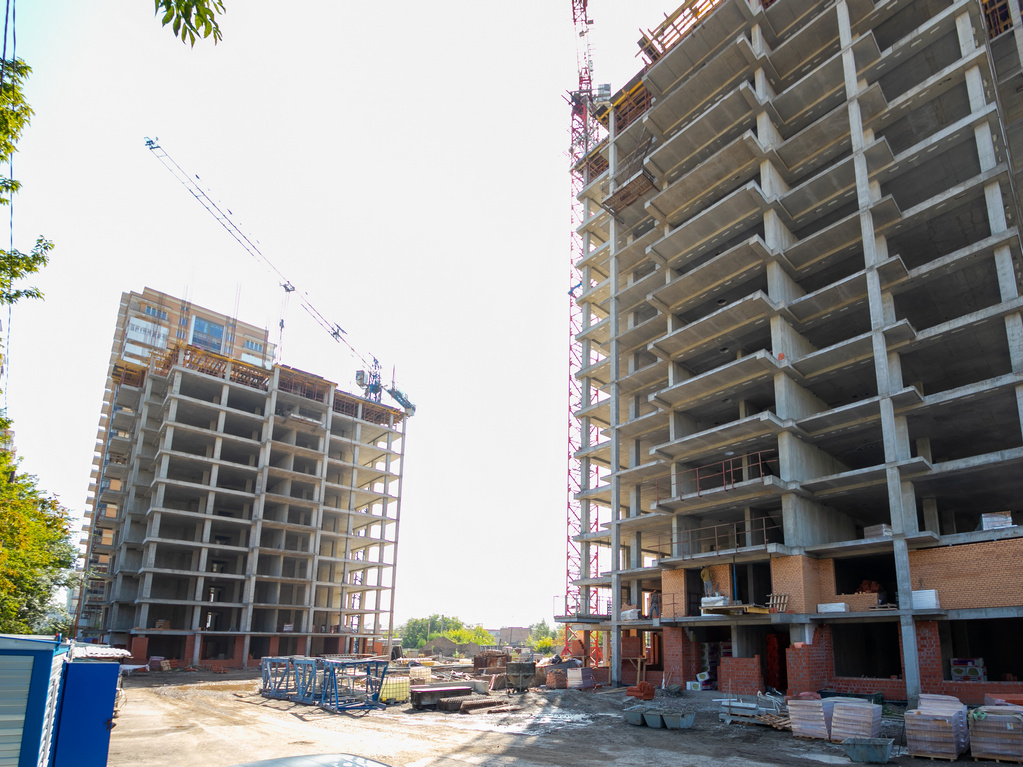

Взлетная, 7
В 1-ой блок-секции завершено перекрытие 13-го этажа; начат монолит стен и колонн 14 этажа;
Выполнено 65% кирпичной кладки 1-го этажа; 50% - кладки 2-го этажа; 15% - 3-го этажа.
Во 2-й блок-секции завершено перекрытие 11 этажа; выполнено 70% монолита стен и колонн 12 этажа
Выполнено 50% кирпичной кладки 1-го этажа; 15% - кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

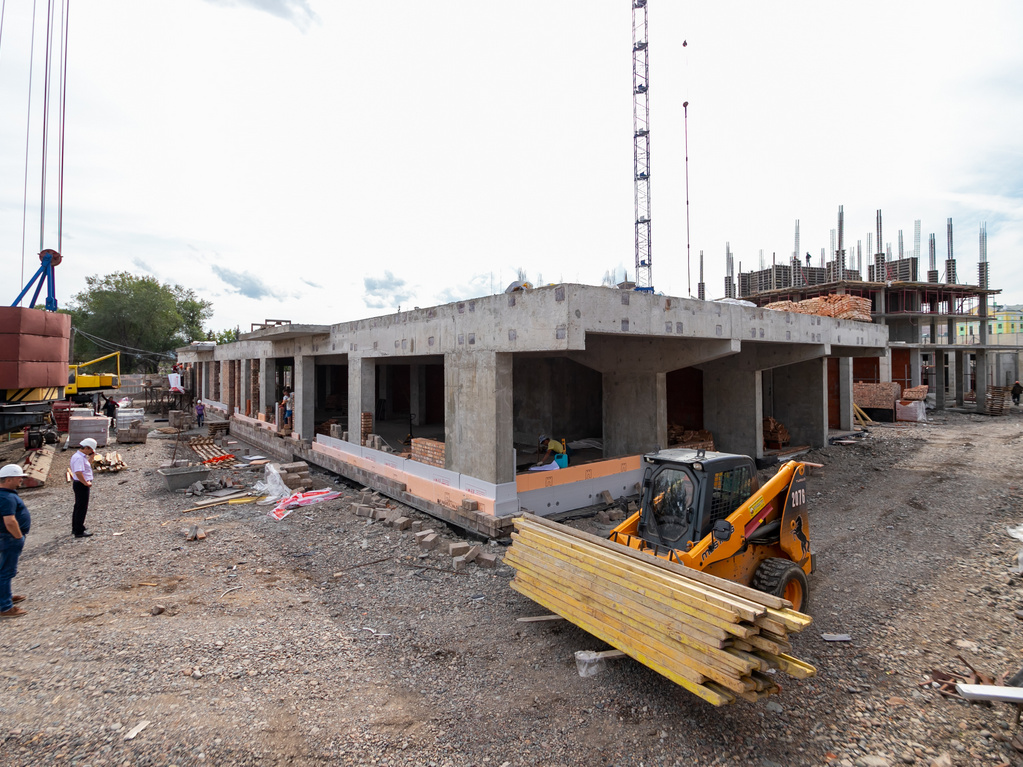

Бограда, 109
Дом №1
В семиэтажной секции началась кирпичная кладка;
в 18-этажной секции завершен монолит стен и колонн 4-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

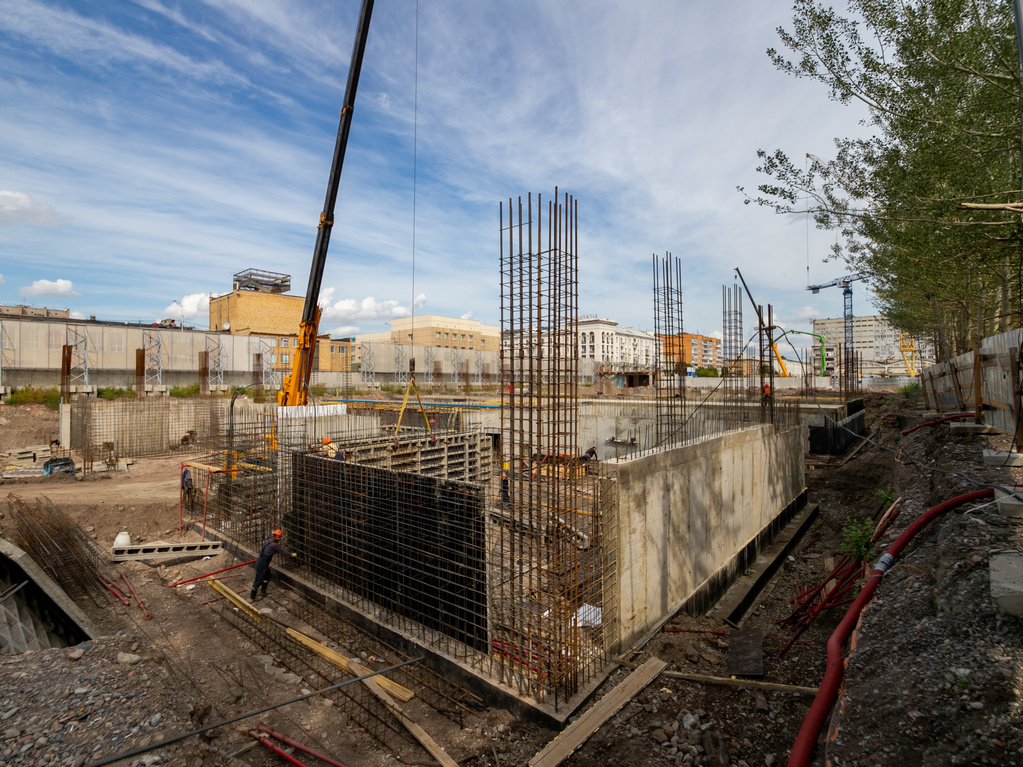

Дом №2
Во 2-й блок-секции завершен фундамент; выполнено 90% монолитных стен и колонн подвала;
в 3-й блок-секции завершено перекрытие подвала.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
![15-й дом Южного берега](/upload/iblock/81f/81fd2e078bbe96c0485d2b94a64cd848.jpg)
![15-й дом Южного берега](/upload/iblock/33a/33a6ab1e42475571f2fa22db169b182e.jpg)
![16-й дом Южного берега](/upload/iblock/e8d/e8d363bbf08aa33f40b01c9a3166440f.jpg)
![26-й дом Южного берега](/upload/iblock/dd6/dd6daa8b2bae7bf70322d18409b5b662.jpg)
![1-й дом Академгородка](/upload/iblock/b63/b63394c3dc611132fdfbbb1fdfc5c8bb.jpg)
![1-й дом Академгородка](/upload/iblock/a58/a58d38ab40fa6f37ed1ab6db756fd739.jpg)

![2-й дом Академгородка](/upload/iblock/d28/d286081e8200b4f4e54e66e6b4ce3236.jpg)
![4-й дом Академгородка](/upload/iblock/1ab/1abc6fc9ad5673049419eeda5421823e.jpg)
![3-й дом Образцова](/upload/iblock/62e/62ef5d8a39468896a57348be8fdd8d50.jpg)
![Бограда, 109, корп. 1](/upload/iblock/003/00358ced5c9a487d9151749df3fe392f.jpg)
![Бограда, 109, корп. 2](/upload/iblock/1aa/1aa943a218be80e5a2103ea86388ec5d.jpg)
![Взлетная, 7](/upload/iblock/0f7/0f7b6578958d1497605b2b6cfbdd2bf6.jpg)
![Взлетная, 7](/upload/iblock/a17/a1771e4a6fd76bf5748f13b05b40e413.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 1 сентября 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15
Завершена оклейка стен обоями, смонтировано 95% полотна натяжного потолка, уложено 90% линолеума. Установлено 35% электроприборов.
Завершены ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16
Установлено 90% перегородок ГКЛ, уложено 90% керамической плитки в квартирах и 70% в МОП; установлено 100% входных дверей, 35% межкомнатных дверей, на 40% выполнена оклейка стен обоями.
Завершена прокладка электрических сетей, установлено 15% электроприборов.
Проложено 90% трубопрводов ГВС и ХВС.
На 85% выполнено ограждение балконов, на 70% — остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
Во 2-й блок-секции выполнено 30% кладки 23-го этажа;
на 4, 5, 6-й блок-секциях завершено устройство кровли.
На 20% выполнены оштукатуривание стен и стяжка пола.
Смонтировано 30% окон.
Смонтировано 20% стояков отопления, уложено 40% слаботочных сетей в жилой части дома.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №20
В 1-й блок-секции выполнено 60% монолита подвального этажа;
во 2-й блок-секции выполнено 75% монолита подвального этажа;
в 3-й блок-секции завершен монолит стен и колонн подвального этажа;
в 4-й блок-секции завершено перекрытие подвала; начат монолит стен и колонн 1-го этажа;
в 5-й блок-секции завершено перекрытие 1-го этажа;
В 6-й блок-секции завершены монолитные работы.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 100% - кладки 2 этажа; 80% - кладки 3-го этажа; 20% - кладки 4-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, завершается кладка 2 этажа;
в 3-й блок-секции выполнено 85% кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В блок-секциях 1 и 2 завершается кладка техэтажа;
в 3-й блок-секции выполнено 20% кладки техэтажа;
в 4-й блок-секции выполнено 85% кладки 9-го этажа;
В 5-й блок-секции кладка завершена;
в 6-й блок-секции выполнено 80% кладки техэтажа;
в 7-й блок-секции выполнено 35% кладки техэтажа;
в 8-й блок-секции выполнено 90% кладки техэтажа
На 40% выполнен монтаж стояков отопления; в 1-й и 2-й блок-секциях выполнена разуклонка кровли, начались работы по установке стеклопакетов. Оштукатурено 10% стен, началось устройство перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 25% кладки 12-го этажа;
во 2-й блок-секции завершена кладка техэтажа;
в 3-й блок-секции выполнено 35% кладки тех этажа;
в 4-й блок-секции выполнено 95% кладки 9-го этажа;
и 5-й блок-секции завершена кладка техэтажа.
Смонтировано 50% стояков отопления, на 50% выполнено устройство стояков водоснабжения по подвалу; оштукатурено 10% стен; установлено 25% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства дома №1
Завершается шпатлевание стен, установлено 55% электроприборов. Завершается укладка керамической плитки в местах общего пользования, оклеивание стен обоями, устройство натяжного потолка;
на 40% выполнена окраска стен и потолков.
Завершена прокладка трубопроводов ГВС и ХВС.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома №1
В 1-й, 2-й, 3-й и 5-й блок-секциях кладка завершена;
в 4-й блок-секции выполнено 65% кладки 8-го этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
На 65% выполнен монтаж стояков отопления, на 10% оштукатуривание внутренних стен
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
В 1-й блок-секции выполнено 30% кладки 11-го этажа;
во 2-й блок-секции выполнено 10% кладки 11-го этажа;
в 3-й блок-секции выполнено 50% кладки 12-го этажа;
На 15% выполнены штукатурные работы.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 90% монолитного ростверка, 90% монолита стен и
колонн подвала;
во 2-й блок-секции выполнено 90% перекрытий подвала; начат монолит стен и колонн 1-го этажа;
в 3-й блок-секции завершено перекрытие подвала; завершен монолит стен и колонн 1-го этажа; выполнено 40% перекрытия 1-го этажа;
в 4-й блок-секции завершен монолит стен и колонн подвала, выполнено 85% перекрытия подвала; начат монолит стен и колонн 1-го этажа;
в 5-й блок-секции завершено перекрытие подвала; выполнено 65% монолита стен и колонн 1-го этажа;
в 6-й блок-секции завершен монолит стен и колонн подвала, 70% перекрытия подвала; начат монолит стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-ой блок-секции завершено перекрытие 13-го этажа; начат монолит стен и колонн 14 этажа;
Выполнено 65% кирпичной кладки 1-го этажа; 50% - кладки 2-го этажа; 15% - 3-го этажа.
Во 2-й блок-секции завершено перекрытие 11 этажа; выполнено 70% монолита стен и колонн 12 этажа
Выполнено 50% кирпичной кладки 1-го этажа; 15% - кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В семиэтажной секции началась кирпичная кладка;
в 18-этажной секции завершен монолит стен и колонн 4-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Во 2-й блок-секции завершен фундамент; выполнено 90% монолитных стен и колонн подвала;
в 3-й блок-секции завершено перекрытие подвала.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
