По состоянию на 5 декабря 2023 г. на наших строительных площадках производятся следующие работы.

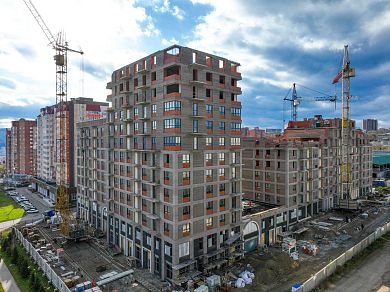

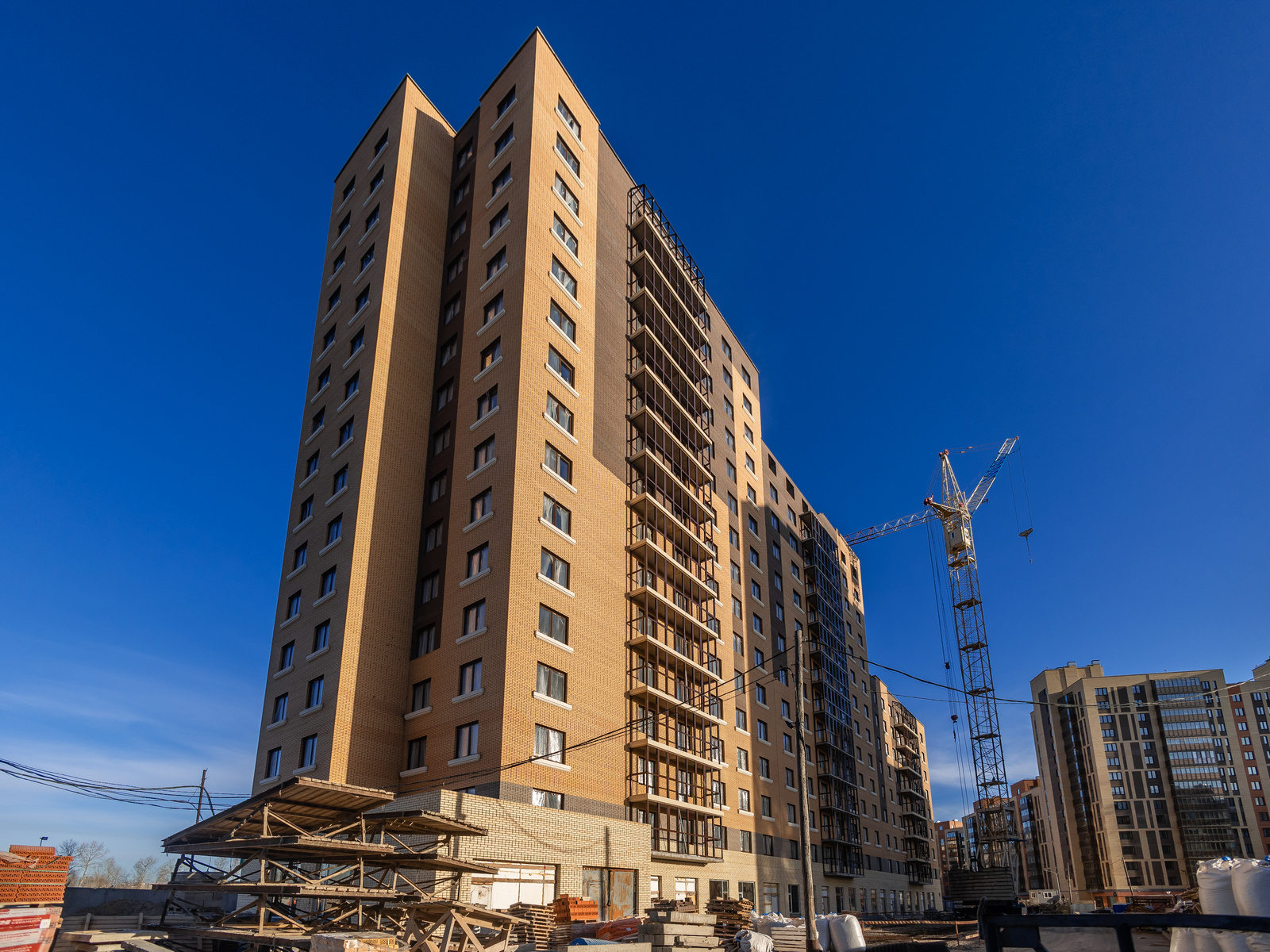

Сити-район Южный берег
Дом №21
Во 2-й блок-секции завершается кладка 14-го этажа;
в 5-й блок-секции выполнено 75% кладки 15-го этажа;
в 6-й блок-секции выполнено 50% кладки 16-го этажа.
Установлено 95% окон. Смонтировано 80% горизонтальной разводки отопления, установлено 75% радиаторов, подано тепло. Проложено 65% горизонтальной разводки водоснабжения. Смонтировано 50% вентиляционных коробов. Уложено 20% электросетей, 30% слаботочных сетей.
Оштукатурено 75% стен, залито 30% стяжки пола, установлено 50% перегородок ПГП, начат монтаж ГКЛ.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №24
В 1-й блок-секции залито 90% монолита 1-го этажа.
Во 2-й блок секции завершается монолит 1-го этажа.
В 3-й блок секции выполнено 24% кладки 5-го этажа.
В 4-й блок секции выполнено 80% кладки 5-го этажа.
В 5-й блок секции выполнено 15% кладки 5-го этажа.
В 6-й блок секции начата кладка 5-го этажа.
В 7-й блок секции выполнено 50% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
В 1-3-й и 8-й блок-секциях завершено устройство монолита;
во 2-й блок-секции начата кирпичная кладка 2-го этажа
в 4-й блок секции выполнено 50% монолита 1-го этажа, готово 60% кладки 4-го этажа;
в 5-й блок-секции готово 50% монолита стен и колонн подвала;
в 6-й блок-секции готово 60% монолита 1-го этажа;
в 7-й блок-секции готово 20% монолита перекрытий 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №7
Готово 85% разуклонки кровли и 50% гидроизоляционного ковра.
Завершена установка окон, готово 60% балконного ограждения, 15% балконного остекления.
Завершен монтаж системы отопления, запущено тепло. Смонтировано 90% трубопроводов водоснабжения и 10% трубопроводов канализации.
Уложено 55% электросетей, 95% слаботочных сетей. Уложено 45% вентиляционных коробов.
Завершена штукатурка стен, ошпатлевано 5% стен, залито 50% стяжки пола. Завершен монтаж перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
Установлено 65% ограждения балконов, 65% балконного остекления.
Полностью запущена система отопления. Проложено 95% горизонтальной разводки водоснабжения, 65% канализационных труб.
Смонтировано 65% электросетей, 80% слаботочных сетей, 75% венткоробов.
Ошпатлевано 50% стен, залито 85% стяжки пола, установлено, 65% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции выполнено 65% кладки 9-го этажа;
во 2-й блок-секции завершается кладка 9-го этажа;
в 3-й и 4-й блок-секциях кладочные работы завершены;
в 5-й блок-секции выполнено 80% кладки 15-го этажа.
Установлено 80% окон. Уложено 80% горизонтальной разводки отопления, установлено 80% радиаторов, выполнен запуск тепла.
Уложено 80% трубопроводов канализации. Смонтировано 30% вентиляционных коробов, 10% электросетей.
Оштукатурено 65% стен, установлено 20% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
2-я очередь
В 1-й блок-секции идет монтаж 5-го этажа.
Во 2-й блок-секции завершен монтаж подвального этажа.
В 3-й блок-секции смонтировано 70% подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Белый квартал на Свободном
1-я очередь
Завершено устройство кровли и установка окон, готово 90% ограждения балконов, 60% остекления.
Завершен монтаж систем водоснабжения и канализации.
Завершен монтаж электросетей, завершается монтаж слаботочных сетей.
Установлено 90% вентиляционных коробов.
Оштукатурено 90% стен, ошпатлевано 90% стен, уложено 90% керамической плитки, окрашено 65% стен в жилых помещениях, установлено 90% перегородок ГКЛ. Смонтировано 70% канта и 25% полотна натяжного потолка. Начата укладка обоев.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
В 1-й блок-секции идет монтаж 2-го этажа;
во 2-й блок-секции идет монтаж 1-го этажа;
в 3-й блок-секции завершается устройство монолитного фундамента;
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.
Сити-квартал Октябрьский
В 1-й блок-секции готово 20% перекрытия подвального этажа;
во 2-й блок-секции готово 50% монолита стен и колонн 1-го этажа;
в 3-й блок-секции готово 60% монолита стен и колонн 1-го этажа;
в 4-й блок-секции готово 20% монолита 1-го этажа;
в 5-й блок-секции готово 5% монолита стен и колонн 1-го этажа;
в 6-й блок-секции завершено устройство монолита 1-го этажа;
в 7-й блок-секции готово 85% монолита стен и колонн 1-го этажа;
в 8-й блок-секции завершается устройство монолита 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-квартал на Взлетной
Готово 45% свайного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
