Ход работ в марте 2024 г
По состоянию на 1 апреля 2024 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег

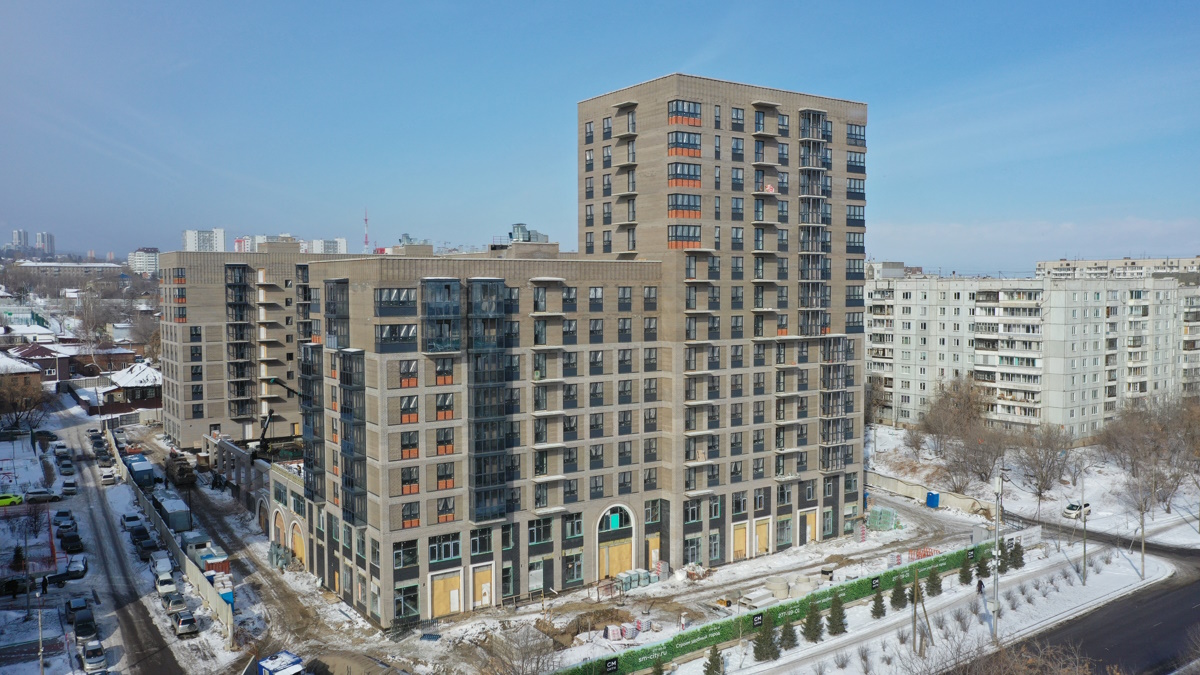

Дом №21
Готово 50% гидроизоляционного ковра кровли. Установлено 75% ограждения балконов, 70% остекления балконов.
Проложено 95% разводки водоснабжения, 85% трубопроводов канализации. Смонтировано 95% вентиляционных коробов. Уложено 80% электросетей, 95% слаботочных сетей, установлено 10% электроприборов, 5% слаботочных приборов.
Залито 90% стяжки пола, установлено 95% перегородок ПГП, 60% перегородок ГКЛ, ошпатлевано 55% стен, уложено 55% керамической плитки в местах общего пользования.
Установлено 45% входных дверей.
Смонтировано 20% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.

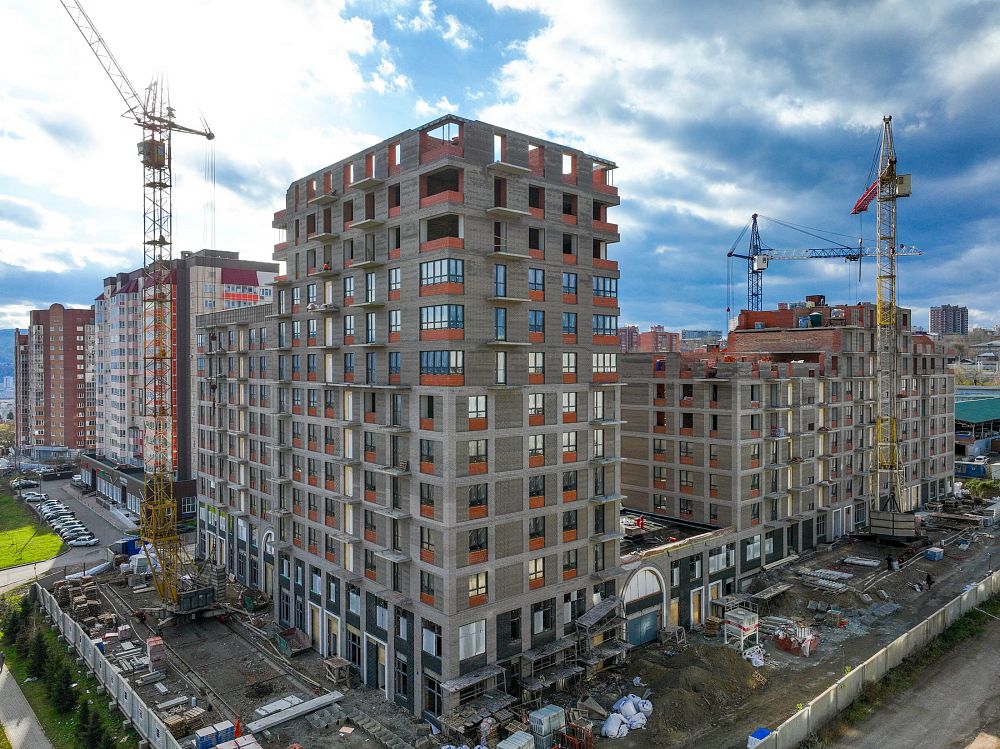

Дом №24
В 1-й блок-секции выполнено 85% кладки 3-го этажа;
во 2-й блок-секции выполнено 5% кладки 4-го этажа;
в 3-й блок секции начата кладка 9-го этажа;
в 4-й блок секции выполнено 30% кладки 9-го этажа;
в 5-й блок секции выполнено 65% кладки 10-го этажа;
в 6-й блок секции выполнено 90% кладки 9-го этажа.
В 7-й блок секции выполнено 10% кладки парапетов кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
в 1-й блок-секции готово 50% кирпичной кладки 4-го этажа;
во 2-й блок-секции готово 10% кладки 4-го этажа;
в 3-й блок-секции готово 15% кладки 5-го этажа;
в 4-й блок-секции завершена кладка 2-го этажа;
В 5-й блок-секции готово 25% монолитного перекрытия 1-го этажа;
в 6-й блок-секции готово 40% кладки 5-го этажа;
в 7-й блок-секции готово 75% кладки 4-го этажа;
в 8-й блок-секции готово 50% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №7
Готово 75% балконного ограждения, 55% балконного остекления.
Смонтировано 95% трубопроводов водоснабжения, 90% венткоробов.
Уложено 65% электросетей. Смонтировано 55% перегородок ГКЛ.
Ошпатлевано 30% стен, уложено 60% керамической плитки в местах общего пользования.
Смонтировано 15% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
Установлено 65% ограждения и остекления балконов.
Проложено 95% горизонтальной разводки водоснабжения, 85% канализационных труб.
Смонтировано 85% электросетей, 80% слаботочных сетей, 85% венткоробов.
Ошпатлевано 80% стен, уложено 30% керамической плитки в местах общего пользования.
Установлено 35% входных дверей.
Смонтировано 65% канта натяжного потолка, 5% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
Готово 70% гидроизоляционного ковра.
Установлено 95% ограждения балконов, 45% остекления.
Завершен монтаж трубопроводов отопления и установка радиаторов. Запущено тепло во всех помещениях.
Смонтировано 55% трубопроводов водоснабжения, 80% трубопроводов канализации. Проложено 55% электросетей, завершена прокладка слаботочных сетей.
Завершена штукатурка, залито 95% стяжки пола, установлено 95% перегородок ПГП, 20% перегородок ГКЛ, ошпатлевано 10% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
2-я очередь
В 1-й блок-секции завершен монтаж 11-го этажа.
Во 2-й блок-секции завершен монтаж 9-го этажа.
В 3-й блок-секции завершен монтаж 14-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Белый квартал на Свободном
2-я очередь
В 1-й блок-секции смонтировано 50% парапета кровли;
во 2-й блок-секции смонтировано 40% 9-го этажа;
в 3-й блок-секции завершен монтаж 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.
Сити-квартал Октябрьский
Дом №1
В 1-й блок-секции выполнено 95% кирпичной кладки 5-го этажа;
во 2-й блок-секции выполнено 50% кладки 3-го этажа;
в 3-й блок-секции завершен монолит, выполнено 80% кладки 2-го этажа;
в 4-й блок-секции готово 65% монолита 1-го этажа;
в 5-й блок-секции готово 50% монолита стен и колонн подвального этажа.
в 6-й блок-секции выполнено 95% кладки 4-го этажа;
в 7-й блок-секции выполнено 30% кладки 4-го этажа;
в 8-й блок-секции выполнено 20% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №2
Готово 90% свайного фундамента.
В 1-й и 2-й блок-секциях залито 75% ростверков фундамента.
В 3-й блок-секции залито 45% ростверков фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
Сити-квартал на Взлетной
Завершено устройство свайного фундамента.
В блок-секциях 1-2 завершена заливка ростверков фундамента;
в 3-й блок-секции готово 5% стен и колонн подвального этажа;
в 4-й и 5-й блок-секциях залито 70% ростверков фундамента;
в 6-й блок-секции залито 85% ростверков;
в 7-й блок-секции завершено устройство ростверков;
в 8-й блок-секции залито 70% ростверков;
в 9-й блок-секции залито 15% ростверков;
в 10-й блок-секции готово 20% стен и колонн подвального этажа;
в 11-й блок-секции готово 15% стен и колонн подвального этажа;
в 12-й блок-секции готово 5% стен и колонн подвального этажа;
в 13-й блок-секции готово 5% стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
По состоянию на 1 апреля 2024 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег
Дом №21
Готово 50% гидроизоляционного ковра кровли. Установлено 75% ограждения балконов, 70% остекления балконов.
Проложено 95% разводки водоснабжения, 85% трубопроводов канализации. Смонтировано 95% вентиляционных коробов. Уложено 80% электросетей, 95% слаботочных сетей, установлено 10% электроприборов, 5% слаботочных приборов.
Залито 90% стяжки пола, установлено 95% перегородок ПГП, 60% перегородок ГКЛ, ошпатлевано 55% стен, уложено 55% керамической плитки в местах общего пользования.
Установлено 45% входных дверей.
Смонтировано 20% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №24
В 1-й блок-секции выполнено 85% кладки 3-го этажа;
во 2-й блок-секции выполнено 5% кладки 4-го этажа;
в 3-й блок секции начата кладка 9-го этажа;
в 4-й блок секции выполнено 30% кладки 9-го этажа;
в 5-й блок секции выполнено 65% кладки 10-го этажа;
в 6-й блок секции выполнено 90% кладки 9-го этажа.
В 7-й блок секции выполнено 10% кладки парапетов кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
в 1-й блок-секции готово 50% кирпичной кладки 4-го этажа;
во 2-й блок-секции готово 10% кладки 4-го этажа;
в 3-й блок-секции готово 15% кладки 5-го этажа;
в 4-й блок-секции завершена кладка 2-го этажа;
В 5-й блок-секции готово 25% монолитного перекрытия 1-го этажа;
в 6-й блок-секции готово 40% кладки 5-го этажа;
в 7-й блок-секции готово 75% кладки 4-го этажа;
в 8-й блок-секции готово 50% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №7
Готово 75% балконного ограждения, 55% балконного остекления.
Смонтировано 95% трубопроводов водоснабжения, 90% венткоробов.
Уложено 65% электросетей. Смонтировано 55% перегородок ГКЛ.
Ошпатлевано 30% стен, уложено 60% керамической плитки в местах общего пользования.
Смонтировано 15% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
Установлено 65% ограждения и остекления балконов.
Проложено 95% горизонтальной разводки водоснабжения, 85% канализационных труб.
Смонтировано 85% электросетей, 80% слаботочных сетей, 85% венткоробов.
Ошпатлевано 80% стен, уложено 30% керамической плитки в местах общего пользования.
Установлено 35% входных дверей.
Смонтировано 65% канта натяжного потолка, 5% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
Готово 70% гидроизоляционного ковра.
Установлено 95% ограждения балконов, 45% остекления.
Завершен монтаж трубопроводов отопления и установка радиаторов. Запущено тепло во всех помещениях.
Смонтировано 55% трубопроводов водоснабжения, 80% трубопроводов канализации. Проложено 55% электросетей, завершена прокладка слаботочных сетей.
Завершена штукатурка, залито 95% стяжки пола, установлено 95% перегородок ПГП, 20% перегородок ГКЛ, ошпатлевано 10% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
2-я очередь
В 1-й блок-секции завершен монтаж 11-го этажа.
Во 2-й блок-секции завершен монтаж 9-го этажа.
В 3-й блок-секции завершен монтаж 14-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Белый квартал на Свободном
2-я очередь
В 1-й блок-секции смонтировано 50% парапета кровли;
во 2-й блок-секции смонтировано 40% 9-го этажа;
в 3-й блок-секции завершен монтаж 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.
Сити-квартал Октябрьский
Дом №1
В 1-й блок-секции выполнено 95% кирпичной кладки 5-го этажа;
во 2-й блок-секции выполнено 50% кладки 3-го этажа;
в 3-й блок-секции завершен монолит, выполнено 80% кладки 2-го этажа;
в 4-й блок-секции готово 65% монолита 1-го этажа;
в 5-й блок-секции готово 50% монолита стен и колонн подвального этажа.
в 6-й блок-секции выполнено 95% кладки 4-го этажа;
в 7-й блок-секции выполнено 30% кладки 4-го этажа;
в 8-й блок-секции выполнено 20% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №2
Готово 90% свайного фундамента.
В 1-й и 2-й блок-секциях залито 75% ростверков фундамента.
В 3-й блок-секции залито 45% ростверков фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
Сити-квартал на Взлетной
Завершено устройство свайного фундамента.
В блок-секциях 1-2 завершена заливка ростверков фундамента;
в 3-й блок-секции готово 5% стен и колонн подвального этажа;
в 4-й и 5-й блок-секциях залито 70% ростверков фундамента;
в 6-й блок-секции залито 85% ростверков;
в 7-й блок-секции завершено устройство ростверков;
в 8-й блок-секции залито 70% ростверков;
в 9-й блок-секции залито 15% ростверков;
в 10-й блок-секции готово 20% стен и колонн подвального этажа;
в 11-й блок-секции готово 15% стен и колонн подвального этажа;
в 12-й блок-секции готово 5% стен и колонн подвального этажа;
в 13-й блок-секции готово 5% стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
