Ход работ в январе 2024 г
По состоянию на 6 февраля 2024 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег

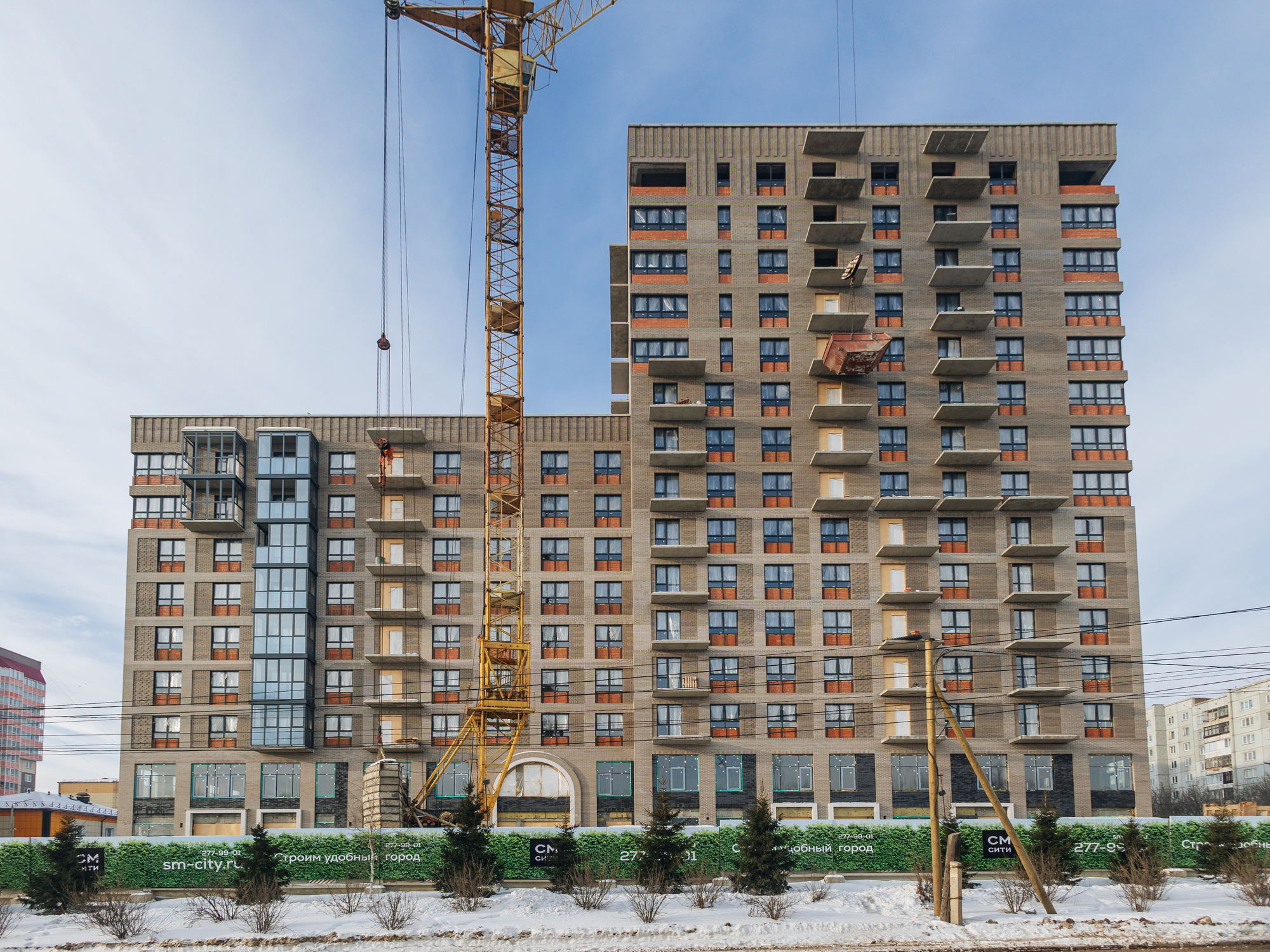

Дом №21
Завершается кирпичная кладка.
Завершен монтаж окон, установлено 75% ограждения балконов, 25% остекления балконов. Смонтировано 95% горизонтальной разводки отопления, установлено 90% радиаторов. Проложено 85% горизонтальной разводки водоснабжения. Смонтировано 50% вентиляционных коробов. Уложено 50% электросетей, 80% слаботочных сетей.
Оштукатурено 90% стен, залито 50% стяжки пола, установлено 80% перегородок ПГП, 35% перегородок ГКЛ, начата шпатлевка стен.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №24
Завершено устройство монолита.
В 3-й блок секции выполнено 45% кладки 6-го этажа.
В 4-й блок секции выполнено 80% кладки 6-го этажа.
В 5-й блок секции выполнено 15% кладки 7-го этажа.
В 6-й блок секции выполнено 85% кладки 6-го этажа.
В 7-й блок секции выполнено 5% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
В блок-секциях 1-4 и 6-8 завершено устройство монолита.
В 5-й блок-секции готово 85% монолита стен и колонн подвала;
в 1-й блок-секции готово 5% кирпичной кладки 3-го этажа;
во 2-й блок-секции готово 90% кладки 3-го этажа;
в 3-й блок-секции готово 5% кладки 3-го этажа;
в 6-й блок-секции готово 5% кладки 2-го этажа;
в 7-й блок-секции готово 80% кладки 2-го этажа;
в 8-й блок-секции готово 30% кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №7
Завершена разуклонка кровли, готово 70% гидроизоляционного ковра.
Готово 75% балконного ограждения, 20% балконного остекления.
Смонтировано 90% трубопроводов водоснабжения и 30% трубопроводов канализации.
Уложено 60% электросетей.
Ошпатлевано 5% стен, залито 80% стяжки пола. Установлено 50% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
Установлено 65% ограждения и остекления балконов.
Проложено 95% горизонтальной разводки водоснабжения, 85% канализационных труб.
Смонтировано 80% электросетей, 80% слаботочных сетей, 75% венткоробов.
Ошпатлевано 60% стен, завершена заливка стяжки пола, установлено 90% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
Завершена кирпичная кладка.
Установлено 50% ограждения балконов, 5% остекления.
Готово 30% разуклонки кровли и гидроизоляционного ковра.
Установлено 90% окон.
Уложено 95% горизонтальной разводки отопления, установлено 90% радиаторов.
Уложено 80% трубопроводов канализации. Смонтировано 35% вентиляционных коробов, 20% электросетей, 90% слаботочных сетей.
Оштукатурено 80% стен, залито 20% стяжки пола, установлено 65% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
2-я очередь
В 1-й блок-секции идет монтаж 8-го этажа.
Во 2-й блок-секции смонтировано 60% 5-го этажа.
В 3-й блок-секции смонтировано 60% 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Белый квартал на Свободном
1-я очередь
Установлено 80% сантехприборов, 75% электроприборов, 70% слаботочных приборов. Установлено 80% дверей санузлов.
Завершается шпатлевка стен, уложено 95% керамической плитки. Смонтировано 85% канта и 80% полотна натяжного потолка. Уложено 75% обоев, 35% линолеума. Окрашено 70% стен.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
В 1-й блок-секции смонтировано 50% 10-го этажа;
во 2-й блок-секции смонтировано 25% 5-го этажа;
в 3-й блок-секции завершен монтаж 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.
Сити-квартал Октябрьский
В блок-секциях 1-2 и 6-8 завершен монолит 1-го этажа, выполнено 20% кирпичной кладки 2-го этажа;
в 3-й блок-секции готово 30% монолитных перекрытий 1-го этажа;
в 4-й блок-секции готово 25% монолита 1-го этажа;
в 5-й блок-секции готово 15% монолита стен и колонн подвального этажа;
в 6-й блок-секции выполнено 30% кладки 2-го этажа;
в 8-й блок-секции выполнено 80% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-квартал на Взлетной
Готово 80% свайного фундамента, начато устройство монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
По состоянию на 6 февраля 2024 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег
Дом №21
Завершается кирпичная кладка.
Завершен монтаж окон, установлено 75% ограждения балконов, 25% остекления балконов. Смонтировано 95% горизонтальной разводки отопления, установлено 90% радиаторов. Проложено 85% горизонтальной разводки водоснабжения. Смонтировано 50% вентиляционных коробов. Уложено 50% электросетей, 80% слаботочных сетей.
Оштукатурено 90% стен, залито 50% стяжки пола, установлено 80% перегородок ПГП, 35% перегородок ГКЛ, начата шпатлевка стен.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №24
Завершено устройство монолита.
В 3-й блок секции выполнено 45% кладки 6-го этажа.
В 4-й блок секции выполнено 80% кладки 6-го этажа.
В 5-й блок секции выполнено 15% кладки 7-го этажа.
В 6-й блок секции выполнено 85% кладки 6-го этажа.
В 7-й блок секции выполнено 5% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
В блок-секциях 1-4 и 6-8 завершено устройство монолита.
В 5-й блок-секции готово 85% монолита стен и колонн подвала;
в 1-й блок-секции готово 5% кирпичной кладки 3-го этажа;
во 2-й блок-секции готово 90% кладки 3-го этажа;
в 3-й блок-секции готово 5% кладки 3-го этажа;
в 6-й блок-секции готово 5% кладки 2-го этажа;
в 7-й блок-секции готово 80% кладки 2-го этажа;
в 8-й блок-секции готово 30% кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №7
Завершена разуклонка кровли, готово 70% гидроизоляционного ковра.
Готово 75% балконного ограждения, 20% балконного остекления.
Смонтировано 90% трубопроводов водоснабжения и 30% трубопроводов канализации.
Уложено 60% электросетей.
Ошпатлевано 5% стен, залито 80% стяжки пола. Установлено 50% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
Установлено 65% ограждения и остекления балконов.
Проложено 95% горизонтальной разводки водоснабжения, 85% канализационных труб.
Смонтировано 80% электросетей, 80% слаботочных сетей, 75% венткоробов.
Ошпатлевано 60% стен, завершена заливка стяжки пола, установлено 90% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
Завершена кирпичная кладка.
Установлено 50% ограждения балконов, 5% остекления.
Готово 30% разуклонки кровли и гидроизоляционного ковра.
Установлено 90% окон.
Уложено 95% горизонтальной разводки отопления, установлено 90% радиаторов.
Уложено 80% трубопроводов канализации. Смонтировано 35% вентиляционных коробов, 20% электросетей, 90% слаботочных сетей.
Оштукатурено 80% стен, залито 20% стяжки пола, установлено 65% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
2-я очередь
В 1-й блок-секции идет монтаж 8-го этажа.
Во 2-й блок-секции смонтировано 60% 5-го этажа.
В 3-й блок-секции смонтировано 60% 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Белый квартал на Свободном
1-я очередь
Установлено 80% сантехприборов, 75% электроприборов, 70% слаботочных приборов. Установлено 80% дверей санузлов.
Завершается шпатлевка стен, уложено 95% керамической плитки. Смонтировано 85% канта и 80% полотна натяжного потолка. Уложено 75% обоев, 35% линолеума. Окрашено 70% стен.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
В 1-й блок-секции смонтировано 50% 10-го этажа;
во 2-й блок-секции смонтировано 25% 5-го этажа;
в 3-й блок-секции завершен монтаж 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г.
Сити-квартал Октябрьский
В блок-секциях 1-2 и 6-8 завершен монолит 1-го этажа, выполнено 20% кирпичной кладки 2-го этажа;
в 3-й блок-секции готово 30% монолитных перекрытий 1-го этажа;
в 4-й блок-секции готово 25% монолита 1-го этажа;
в 5-й блок-секции готово 15% монолита стен и колонн подвального этажа;
в 6-й блок-секции выполнено 30% кладки 2-го этажа;
в 8-й блок-секции выполнено 80% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-квартал на Взлетной
Готово 80% свайного фундамента, начато устройство монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
