По состоянию на 3 ноября 2023 г. на наших строительных площадках производятся следующие работы.

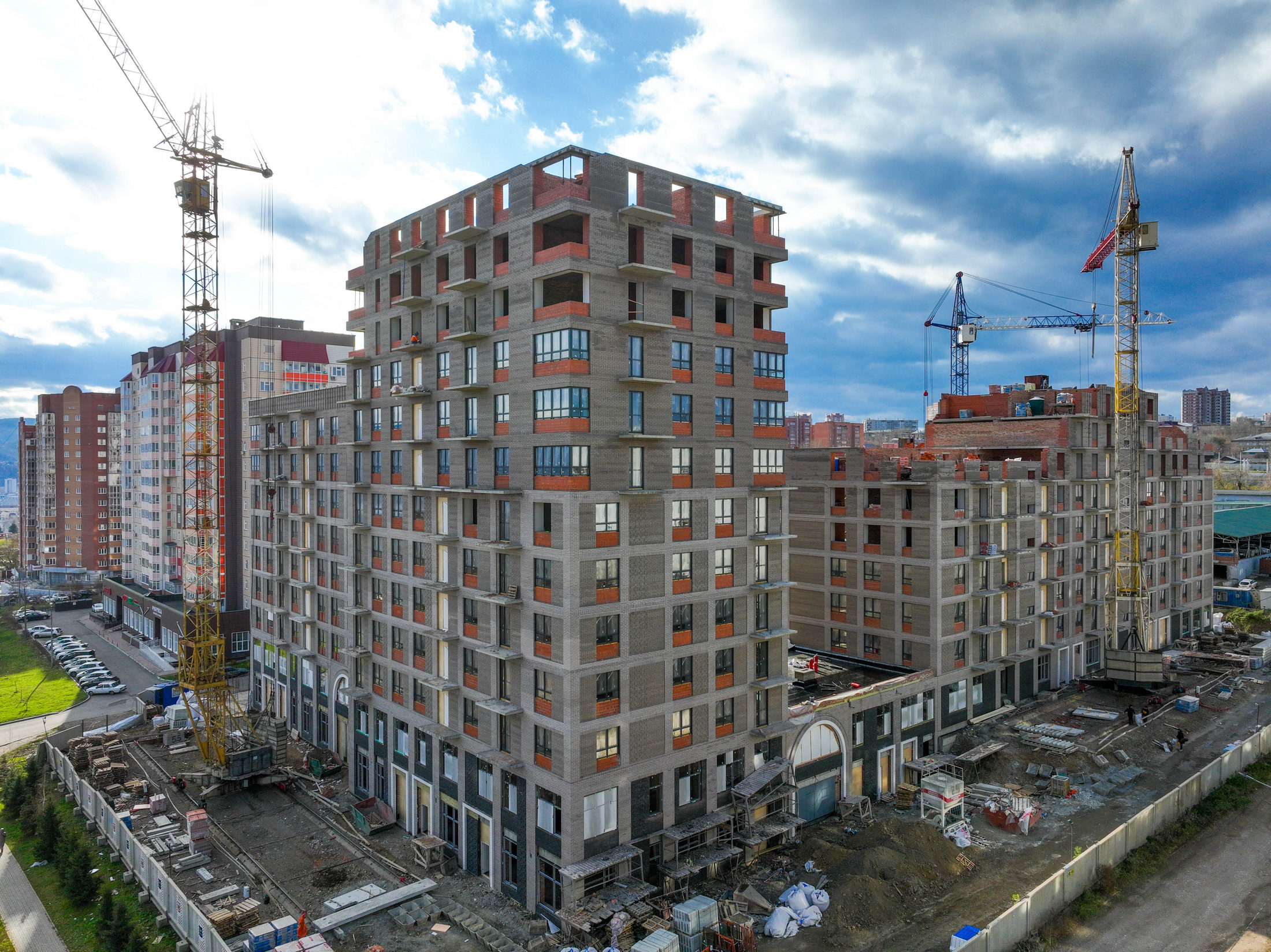

Сити-район Южный берег
Дом №21
В 1-й, 3-й и 4-й блок-секциях завершается кирпичная кладка;
во 2-й блок-секции выполнено 50% кладки 14-го этажа;
в 5-й блок-секции выполнено 25% кладки 15-го этажа;
в 6-й блок-секции выполнено 30% кладки 15-го этажа.
Установлено 85% окон. Смонтировано 70% горизонтальной разводки, установлено 65% радиаторов. Проложено 50% горизонтальной разводки водоснабжения. Смонтировано 50% вентиляционных коробов. Уложено 10% электросетей, начата прокладка слаботочных сетей.
Оштукатурено 60% стен, установлено 35% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №24
В 1-й блок-секции залито 70% монолита 1-го этажа.
Во 2-й блок секции завершается монолит 1-го этажа.
В 3-й блок секции выполнено 15% кладки 4-го этажа.
В 4-й блок секции выполнено 30% кладки 4-го этажа.
В 5-й блок секции выполнено 70% кладки 3-го этажа.
В 6-й блок секции выполнено 60% кладки 3-го этажа.
В 7-й блок секции выполнено 80% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
В 1-й, 3-й и 8-й блок-секциях завершено устройство монолита;
во 2-й блок-секции завершается устройство монолита;
в 5-й блок-секции готово 50% монолита стен и колонн подвала;
в 6-й блок-секции готово 85% монолита стен и колонн подвала;
в 7-й блок-секции готово 50% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №7
Кипричная кладка завершена.
Готово 70% разуклонки кровли и 40% гидроизоляционного ковра.
Установлено 90% окон, 50% балконного ограждения, 10% балконного остекления.
Проложено 85% разводки отопления, установлено 85% радиаторов. Смонтировано 80% трубопроводов водоснабжения и 10% трубопроводов канализации.
Уложено 45% электросетей, 80% слаботочных сетей. Уложено 45% вентиляционных коробов.
Оштукатурено 95% и ошпатлевано 5% стен, залито 25% стяжки пола. Установлено 85% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
Установлено 65% ограждения балконов, 65% балконного остекления.
Завершен монтаж разводки отопления, установлено 95% радиаторов, подано тепло в блок-секциях 1-7. Проложено 95% горизонтальной разводки водоснабжения, 40% канализационных труб.
Смонтировано 45% электросетей, 75% слаботочных сетей, 60% венткоробов.
Ошпатлевано 50% стен, залито 65% стяжки пола, установлено, 25% перегородок ГКЛ, завершен монтаж перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции выполнено 15% кладки 8-го этажа;
во 2-й блок-секции выполнено 80% кладки 8-го этажа;
в 3-й блок-секции выполнено 90% кладки 9-го этажа;
в 4-й блок-секции выполнено 5% кладки 9-го этажа;
в 5-й блок-секции выполнено 10% кладки 13-го этажа;
в 6-й блок-секции кладка завершена.
Установлено 60% окон. Уложено 70% разводки отопления, установлено 70% радиаторов.
Уложено 50% трубопроводов канализации. Смонтировано 30% вентиляционных коробов.
Оштукатурено 65% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
1-я очередь
Завершен монтаж балконного ограждения и остекления.
Завершен монтаж системы отопления, запущено тепло. Установлено 95% трубопроводов канализации и водоснабжения, смонтировано 40% сантехприборов. Установлено 85% электроприборов, 35% слаботочных приборов.
Завершается монтаж вентиляционных коробов.
Завершается укладка керамической плитки в местах общего пользования. Наклеено 95% обоев, уложено 15% линолеума. Установлено 10% дверей в санузлах. Смонтировано 95% канта и 85% полотна натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
В 1-й блок-секции завершен монтаж 1-го этажа.
Во 2-й блок-секции смонтировано 20% подвального этажа.
В 3-й блок-секции залито 40% монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Белый квартал на Свободном
1-я очередь
Завершена разуклонка кровли, идет устройство гидроизоляционного ковра.
Установлено 90% окон, 80% ограждения балконов.
Завершен монтаж стояков отопления и радиаторов. Уложено 80% горизонтальной разводки водоснабжения, 80% трубопроводов канализации.
Уложено 90% электросетей, 95% слаботочных сетей.
Установлено 85% вентиляционных коробов.
Завершено устройство стяжки пола, установлено 55% перегородок ГКЛ. Ошпатлевано 80% стен, уложено 85% керамической плитки, окрашено 60% стен в жилых помещениях, смонтировано 25% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
В 1-й блок-секции начат монтаж 1-го этажа;
во 2-й блок-секции завершено устройство монолитного фундамента;
в 3-й блок-секции готово 50% монолитного фундамента;
Плановый срок сдачи дома в эксплуатацию: III квартал 2025 г
Сити-квартал Октябрьский
В 1-й блок-секции готово 95% монолита стен и колонн подвального этажа;
во 2-й блок-секции готово 80% монолита стен и колонн подвального этажа;
в 3-й блок-секции готово 5% монолита стен и колонн 1-го этажа;
в 4-й блок-секции готово 85% монолита подвального этажа;
в 5-й блок-секции готово 5% монолита стен и колонн 1-го этажа;
в 6-й и 7-й блок-секциях завершается устройство монолита подвального этажа;
в 8-й блок-секции завершается устройство монолита 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-квартал на Взлетной
Готово 15% свайного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
