04 августа 2020

Строительный отчет за июль 2020 г.

По состоянию на 31 июля 2020 г.
Строительный отчет за июль 2020 г. картинка

По состоянию на 30 июля 2020 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №17

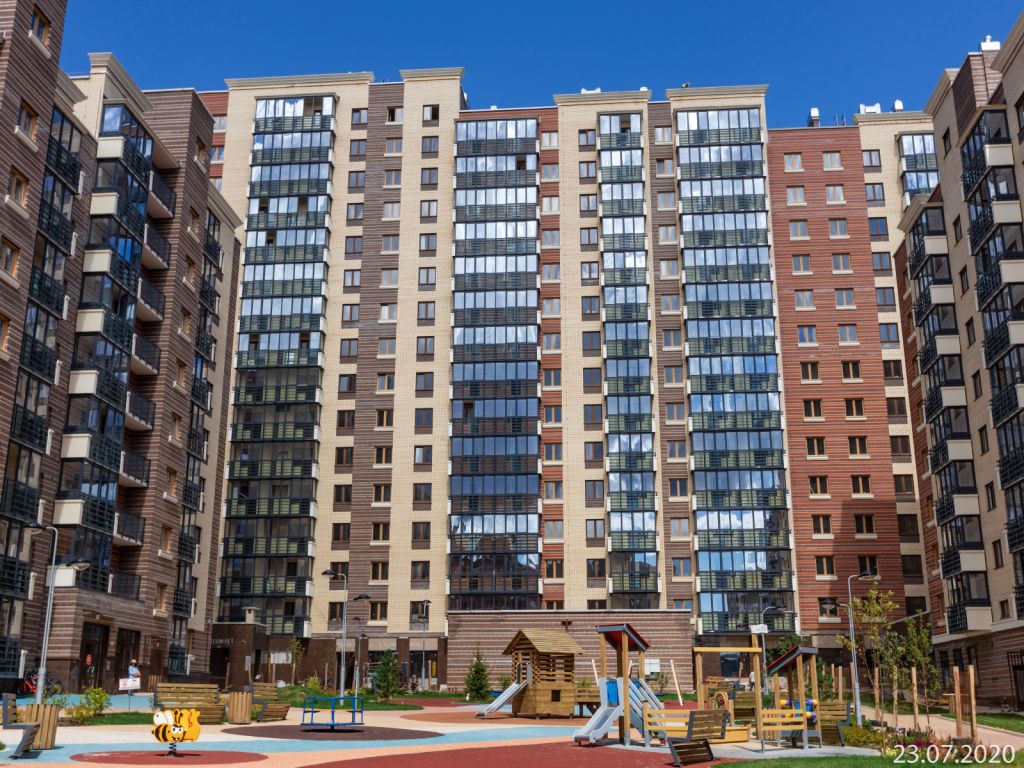

Черновая отделка завершена
Шпатлевание стен - выполнено 90% жил. часть, 90% - МОП
Положено 100% кафеля в жилой части, 90% - МОП
Завершена на 100% установка входных дверей. Установлено 50% межкомнатных дверей.
Наклеено 70% обоев. Смонтировано 85% канта натяжного потолка, натянуто 75% полотна.
Установлено санфаянса – 50%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом №18

Завершены монолитные работы 1-й и 2-й блок-секции завершен монолит;
В 3-й блок-секции выполнено 10% кладки 2 этажа.
В 4-й блок-секции выполнено 3% кладки 2 этажа.
В 5-й блок-секции завершен монолит стен и колонн 5 этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Дом №19

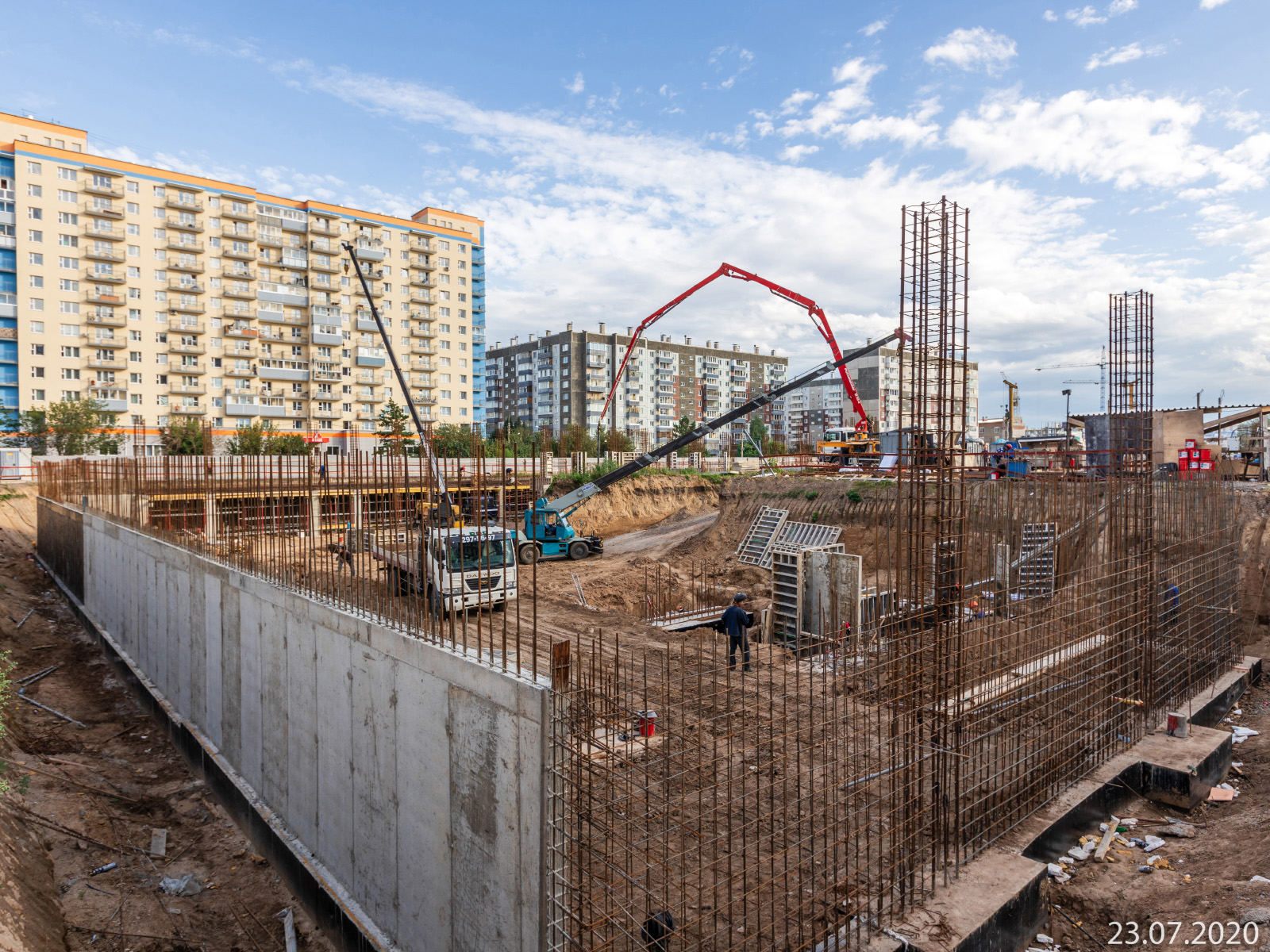

В 1-й блок-секции завершен монолит стен и колонн подвального этажа.
Во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 30% - монолитного перекрытия подвального этажа.
В 3-й блок-секции выполнено 80% монолита стен и колонн подвального этажа.
В 4-й блок-секции выполнено 90% монолита стен и колонн подвального этажа, 20% монолитного перекрытия подвального этажа.
В 5-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 25% -монолитного перекрытия подвального этажа.
В 6-й блок-секции завершен монолит стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Дом №20

В 1-й блок-секции выполнено 80% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 40% кладки 8-го этажа;
в 3-й блок-секции выполнено 45% кладки 8-го этажа;
в 4-й блок-секции выполнено 30% кладки 8-го этажа;
в 5-й блок-секции выполнено 45% кладки 8-го этажа;
в 6-й блок-секции выполнено 15% кладки 9-го этажа.
Оштукатуривание стен жилой части выполнено на 25%, МОП - 5%
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом №22

В 1-й блок-секции выполнено 55% монолита стен и колонн подвального этажа; В блок-секциях 2-4 завершено устройство свай.
В 5-й блок-секции выполнено 15% монолитного фундамента.
В 6-й блок-секции выполнено 60% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом №26

В блок-секции 1 завершена кирпичная кладка 1—11 этажей завершена, кирпичная кладка 12 этажа завершена на 50%.
В блок-секции 2 завершается кирпичная кладка парапета и машинного помещения.
В блок-секции 3 кирпичная кладка завершена на 100%.
Устройство кровли выполнено 30%.
Отопление (гориз. разводка) – 30%
Радиаторы отопления – 30%
Оштукатуривание стен выполнено 25% в жилой часть и на 20% в МОП.
Стояки водоснабжения – 80%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

южный берег дом 26 Южный берег, дом 26

южный берег дом 18 Южный берег, дом 18

южный берег дом 17 Южный берег, дом 17

южный берег дом 20 Южный берег, дом 20

Образцово

Дом 3

Ошпатлевано 90% стен в квартирах, 70% в местах общего пользования, завершено устройство стяжки в жилых помещениях, установка перегородок ГКЛ завершена, уложено 90% кафельной плитки в жилых помещениях, в МОП - 80%. Завершен монтаж входных дверей, установлено 30% межкомнатных дверей.
Наклеено 40% обоев, уложено 20% линолеума, смонтировано 80% канта натяжного потолка и 30% полотна. Началась окраска стен в местах общего пользования.
Завершен монтаж электрических и слаботочных сетей. Завершен монтаж стояков водоснабжения, монтаж стояков канализации выполнен на 90%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

образцово, дом 3 Образцово, дом 3

Дом 4

Завершено оштукатуривание стен, ошпатлевано 80% стен в квартирах, 70% в местах общего пользования, залито 95% стяжки в жилой части, 90% в МОП.
Установлено 90% перегородок ГКЛ, завершена укладка керамической плитки в квартирах, на 80% выполнена в МОП.
Установлено 90% входных дверей, 30% межкомнатных дверей.
Наклеено обоев завершена на 50%, смонтировано 80% канта натяжного потолка.
Завершен монтаж слаботочных сетей, на 80% выполнен монтаж электрической сети.
Установлено 95% стояков водоснабжения, 80% стояков канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

образцово, дом 4 Образцово, дом 4

Академгородок

Второй этап строительства дома №1

Работы завершены
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.

Третий этап строительства дома №1

Завершено оштукатуривание стен, устройство стяжки пола, смонтировано 90% перегородок ГКЛ.
Шпатлевание стен в жилой части завершено на 90%, МОП – завершены полностью.
Укладка кафеля в жилой части завершена на 90%, МОП – 60%.
Установка межквартирных дверей и наклейка обоев завершены на 70%.
Смонтировано 70% канта натяжного потолка, натянуто 30% полотна.
Электромонтажные работы (разводка) – завершены. Началась установка эл/приборов.
Завершено остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

академгородок дом 1 Академгородок, дом 1

Дом №2

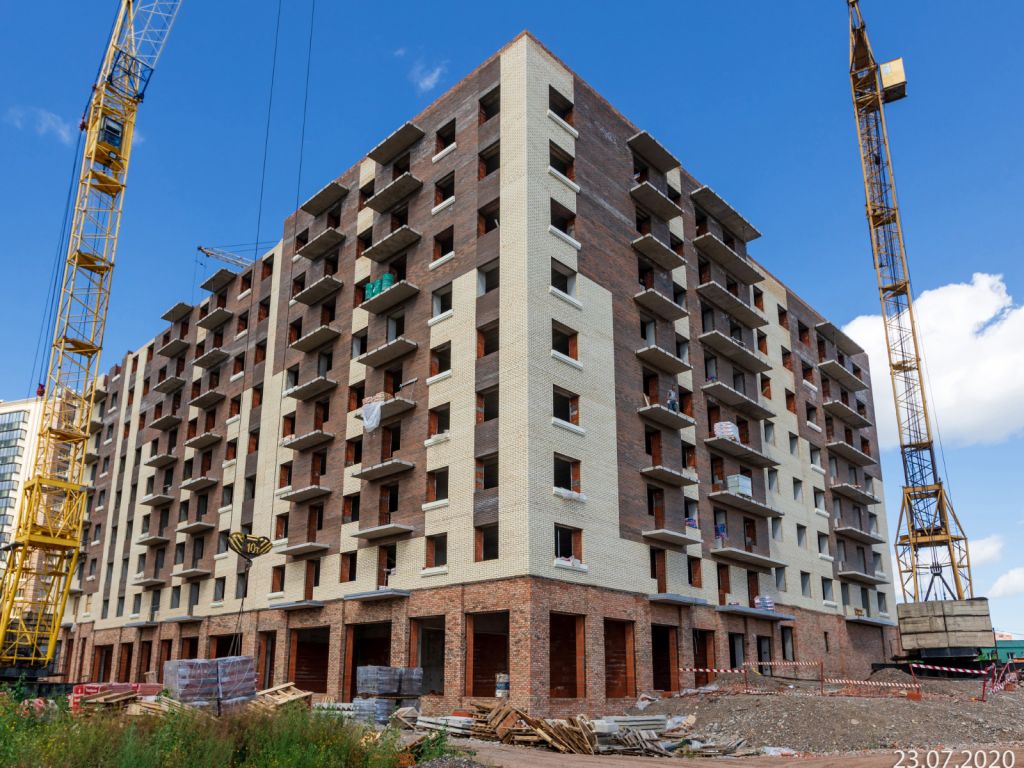

В блок-секциях 1-3 кирпичная кладка завершается.
В блок-секции 4 ведется кирпичная кладка 9 этажа, завершена на 30%.
В блок-секции 5 ведется кирпичная кладка 11 этажа, завершена на 40%.
В блок-секции 6 ведется кирпичная кладка 11 этажа, завершена на 20%.
Отопление (гориз. разводка) – 10%
Оштукатуривание стен в жилой части выполнено на 30%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

академгородок дом 2 Академгородок, дом 2

Дом №4

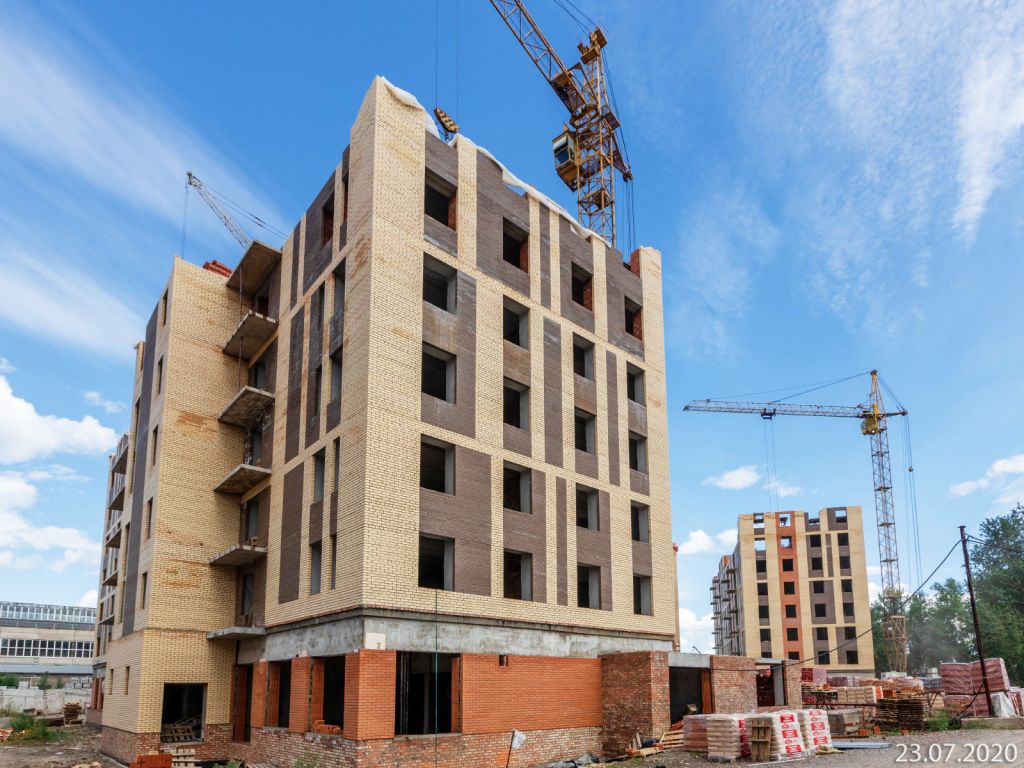

В 1-й блок-секции выполнено 90% кирпичной кладки 5-го этажа, 30% кладки 6-го этажа;
Во 2-й блок-секции выполнено 94% кирпичной кладки 6-го этажа;
В 3-й блок-секции выполнено 25% кирпичной кладки 7-го этажа;
В 4-й блок-секции выполнено 70% кирпичной кладки 7-го этажа;
В 5-й блок-секции выполнено 75% кирпичной кладки 7-го этажа;
В 6-й блок-секции выполнено 85% кирпичной кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

Академгородок, дом 4 Академгородок, дом 4

Взлетная, 7

Корпус 1:

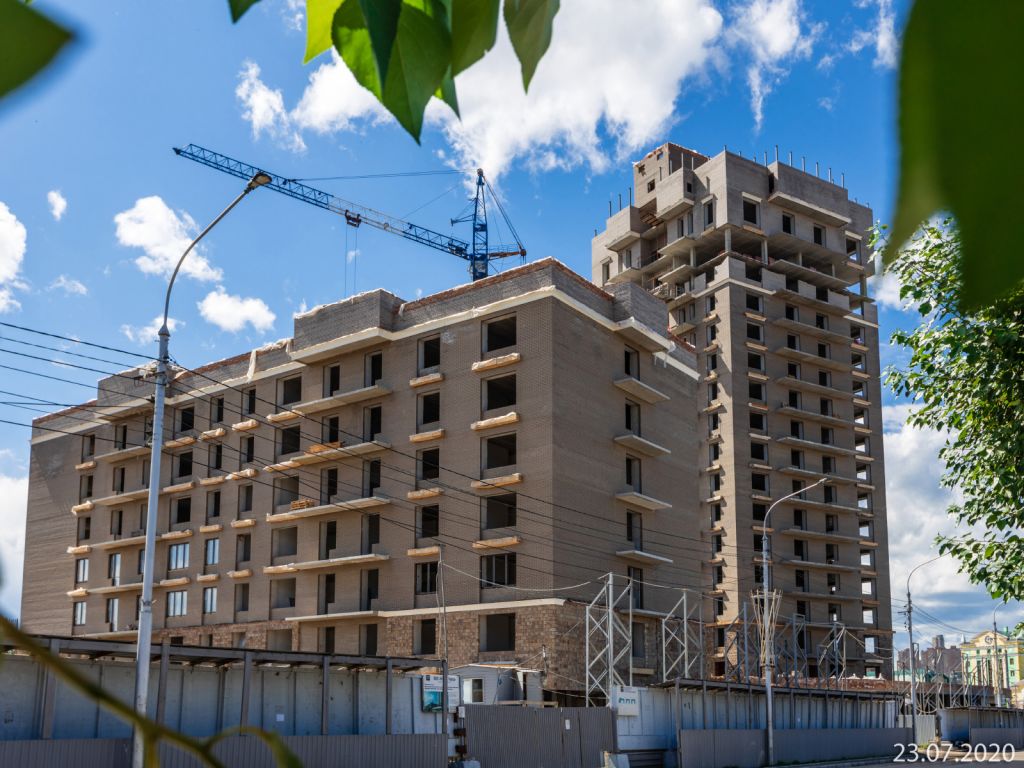

выполнено 100% кладки 1, 3-15, 20 этажа; 90% - кладки 2 этажа, 70%- кладки 16 этажа, 95% - кладки 17,18 этажа; 25% кладки 19 этажа; 90% кладки 21 этажа, 10% - кладки тех этажа; 85% - кладки маш. помещения; 93% - кладки парапета.
Начали работы по оштукатуриванию в Жилой части

Корпус 2
Выполнено 90% кладки 1 этажа; завершена кладка 2 - 9 этажей; 90% - кладки 10 этажа; завершена кладка 11 - 19 этажей; 40% - кладка 20 этажа; 70% - кладки 24 этажа; 30%-кладки маш. помещения; 100% кладки парапета

Установка стояков отопления завершена на 50%
Установка стояков водоснабжения завершена на 50%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

взлетная 7 ЖК на ул Взлетная 7

Бограда, 109

Дом №1

На 55% выполнена кирпичная кладка пристроенного коммерческого помещения, завершена кирпичная кладка семиэтажной секции, на 90% выполнена кладка 18-этажной секции.
Выполнено 30% разуклонки кровли, оштукатурено 90% стен в жилой части, 70% + в местах общего пользования, установлено 40% перегородок ПГП, установлено 50% стояков отопления, 80% стояков водоснабжения, 80% стояков канализации. Смонтировано 50% слаботочной разводки.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Бограда 109, дом 1 Бограда 109, дом 1

Дом №2

В 1-й блок-секции завершено монолитное перекрытие подвального этажа;
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа; 85% - кладки 5-го этажа;
В 3-й блок-секции выполнено 95% кирпичной кладки 1-го этажа; 25% - кладки 7-го этажа;
В 4-й блок-секции выполнено 30% кирпичной кладки 2-го этажа;
В стилобате 2 (в осях 19-25) выполнено 85% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Бограда 109, дом 2 Бограда 109, дом 2

ЖК «Александровский»

2 этап

В 9-й блок-секции выполнено 90% кирпичной кладки 1-го этажа; 30% - кладки 7-го этажа;
В 10-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; 45% - кладки 5-го этажа;
В 11-й блок-секции выполнено 50% кирпичной кладки 1-го этажа; 40% - кладки 5-го этажа;
В 12-й блок-секции выполнено 65% кирпичной кладки 1-го этажа; 25% - кладки 5-го этажа;
В 13-й блок-секции выполнено 85% кирпичной кладки 1-го этажа; завершена кладка 3-го этажа;
В 14-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; 60% - кладки 4-го этажа;
В 15-й блок-секции выполнено 50% кирпичной кладки 1-го этажа; 75% - кладки 4-го этажа;
В 16-й блок-секции выполнено 65% кирпичной кладки 1-го этажа; 95% - кладки 4-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

1 этап

В 1-й блок-секции выполнено 25% кирпичной кладки 1-го этажа; 90% - кладки 2-го этажа;
В 2-й блок-секции выполнено 35% кирпичной кладки 1-го этажа; 85% - кладки 2-го этажа;
В 3-й блок-секции выполнено 35% кирпичной кладки 1-го этажа; 90% - кладки 2-го этажа;
В 4-й блок-секции выполнено 30% кирпичной кладки 1-го этажа; 90% - кладки 2-го этажа;
В 5-й блок-секции завершен монолитный фундамент;
В 6-й блок-секции выполнено 40% монолита стен и колонн подвального этажа;
В 7-й блок-секции выполнено 60% монолита стен и колонн подвального этажа
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г ЖК Александровский ЖК «Александровский»

Сити-квартал «Светлогорский»

В 1-й блок-секции выполнено 70% монолитного фундамента; 10% - монолита стен и колонн подвального этажа;
Во 2-й блок-секции выполнено 80% монолитного фундамента; 25% - монолита стен и колонн подвального этажа; 15% - монолитного перекрытия подвального этажа;
В 3-й блок-секции выполнено 30% монолитного перекрытия подвального этажа;
В 4-й блок-секции завершено монолитное перекрытия подвального этажа;
В 5-й блок-секции завершено монолитное перекрытия подвального этажа;
В 6-й блок-секции выполнено 93% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
Строительный отчет за июль 2020 г.

По состоянию на 30 июля 2020 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №17

Черновая отделка завершена
Шпатлевание стен - выполнено 90% жил. часть, 90% - МОП
Положено 100% кафеля в жилой части, 90% - МОП
Завершена на 100% установка входных дверей. Установлено 50% межкомнатных дверей.
Наклеено 70% обоев. Смонтировано 85% канта натяжного потолка, натянуто 75% полотна.
Установлено санфаянса – 50%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом №18

Завершены монолитные работы 1-й и 2-й блок-секции завершен монолит;
В 3-й блок-секции выполнено 10% кладки 2 этажа.
В 4-й блок-секции выполнено 3% кладки 2 этажа.
В 5-й блок-секции завершен монолит стен и колонн 5 этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Дом №19

В 1-й блок-секции завершен монолит стен и колонн подвального этажа.
Во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 30% - монолитного перекрытия подвального этажа.
В 3-й блок-секции выполнено 80% монолита стен и колонн подвального этажа.
В 4-й блок-секции выполнено 90% монолита стен и колонн подвального этажа, 20% монолитного перекрытия подвального этажа.
В 5-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 25% -монолитного перекрытия подвального этажа.
В 6-й блок-секции завершен монолит стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Дом №20

В 1-й блок-секции выполнено 80% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 40% кладки 8-го этажа;
в 3-й блок-секции выполнено 45% кладки 8-го этажа;
в 4-й блок-секции выполнено 30% кладки 8-го этажа;
в 5-й блок-секции выполнено 45% кладки 8-го этажа;
в 6-й блок-секции выполнено 15% кладки 9-го этажа.
Оштукатуривание стен жилой части выполнено на 25%, МОП - 5%
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом №22

В 1-й блок-секции выполнено 55% монолита стен и колонн подвального этажа; В блок-секциях 2-4 завершено устройство свай.
В 5-й блок-секции выполнено 15% монолитного фундамента.
В 6-й блок-секции выполнено 60% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом №26

В блок-секции 1 завершена кирпичная кладка 1—11 этажей завершена, кирпичная кладка 12 этажа завершена на 50%.
В блок-секции 2 завершается кирпичная кладка парапета и машинного помещения.
В блок-секции 3 кирпичная кладка завершена на 100%.
Устройство кровли выполнено 30%.
Отопление (гориз. разводка) – 30%
Радиаторы отопления – 30%
Оштукатуривание стен выполнено 25% в жилой часть и на 20% в МОП.
Стояки водоснабжения – 80%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

южный берег дом 26 Южный берег, дом 26

южный берег дом 18 Южный берег, дом 18

южный берег дом 17 Южный берег, дом 17

южный берег дом 20 Южный берег, дом 20

Образцово

Дом 3

Ошпатлевано 90% стен в квартирах, 70% в местах общего пользования, завершено устройство стяжки в жилых помещениях, установка перегородок ГКЛ завершена, уложено 90% кафельной плитки в жилых помещениях, в МОП - 80%. Завершен монтаж входных дверей, установлено 30% межкомнатных дверей.
Наклеено 40% обоев, уложено 20% линолеума, смонтировано 80% канта натяжного потолка и 30% полотна. Началась окраска стен в местах общего пользования.
Завершен монтаж электрических и слаботочных сетей. Завершен монтаж стояков водоснабжения, монтаж стояков канализации выполнен на 90%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

образцово, дом 3 Образцово, дом 3

Дом 4

Завершено оштукатуривание стен, ошпатлевано 80% стен в квартирах, 70% в местах общего пользования, залито 95% стяжки в жилой части, 90% в МОП.
Установлено 90% перегородок ГКЛ, завершена укладка керамической плитки в квартирах, на 80% выполнена в МОП.
Установлено 90% входных дверей, 30% межкомнатных дверей.
Наклеено обоев завершена на 50%, смонтировано 80% канта натяжного потолка.
Завершен монтаж слаботочных сетей, на 80% выполнен монтаж электрической сети.
Установлено 95% стояков водоснабжения, 80% стояков канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

образцово, дом 4 Образцово, дом 4

Академгородок

Второй этап строительства дома №1

Работы завершены
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.

Третий этап строительства дома №1

Завершено оштукатуривание стен, устройство стяжки пола, смонтировано 90% перегородок ГКЛ.
Шпатлевание стен в жилой части завершено на 90%, МОП – завершены полностью.
Укладка кафеля в жилой части завершена на 90%, МОП – 60%.
Установка межквартирных дверей и наклейка обоев завершены на 70%.
Смонтировано 70% канта натяжного потолка, натянуто 30% полотна.
Электромонтажные работы (разводка) – завершены. Началась установка эл/приборов.
Завершено остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

академгородок дом 1 Академгородок, дом 1

Дом №2

В блок-секциях 1-3 кирпичная кладка завершается.
В блок-секции 4 ведется кирпичная кладка 9 этажа, завершена на 30%.
В блок-секции 5 ведется кирпичная кладка 11 этажа, завершена на 40%.
В блок-секции 6 ведется кирпичная кладка 11 этажа, завершена на 20%.
Отопление (гориз. разводка) – 10%
Оштукатуривание стен в жилой части выполнено на 30%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

академгородок дом 2 Академгородок, дом 2

Дом №4

В 1-й блок-секции выполнено 90% кирпичной кладки 5-го этажа, 30% кладки 6-го этажа;
Во 2-й блок-секции выполнено 94% кирпичной кладки 6-го этажа;
В 3-й блок-секции выполнено 25% кирпичной кладки 7-го этажа;
В 4-й блок-секции выполнено 70% кирпичной кладки 7-го этажа;
В 5-й блок-секции выполнено 75% кирпичной кладки 7-го этажа;
В 6-й блок-секции выполнено 85% кирпичной кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

Академгородок, дом 4 Академгородок, дом 4

Взлетная, 7

Корпус 1:
выполнено 100% кладки 1, 3-15, 20 этажа; 90% - кладки 2 этажа, 70%- кладки 16 этажа, 95% - кладки 17,18 этажа; 25% кладки 19 этажа; 90% кладки 21 этажа, 10% - кладки тех этажа; 85% - кладки маш. помещения; 93% - кладки парапета.
Начали работы по оштукатуриванию в Жилой части

Корпус 2
Выполнено 90% кладки 1 этажа; завершена кладка 2 - 9 этажей; 90% - кладки 10 этажа; завершена кладка 11 - 19 этажей; 40% - кладка 20 этажа; 70% - кладки 24 этажа; 30%-кладки маш. помещения; 100% кладки парапета

Установка стояков отопления завершена на 50%
Установка стояков водоснабжения завершена на 50%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

взлетная 7 ЖК на ул Взлетная 7

Бограда, 109

Дом №1

На 55% выполнена кирпичная кладка пристроенного коммерческого помещения, завершена кирпичная кладка семиэтажной секции, на 90% выполнена кладка 18-этажной секции.
Выполнено 30% разуклонки кровли, оштукатурено 90% стен в жилой части, 70% + в местах общего пользования, установлено 40% перегородок ПГП, установлено 50% стояков отопления, 80% стояков водоснабжения, 80% стояков канализации. Смонтировано 50% слаботочной разводки.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Бограда 109, дом 1 Бограда 109, дом 1

Дом №2

В 1-й блок-секции завершено монолитное перекрытие подвального этажа;
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа; 85% - кладки 5-го этажа;
В 3-й блок-секции выполнено 95% кирпичной кладки 1-го этажа; 25% - кладки 7-го этажа;
В 4-й блок-секции выполнено 30% кирпичной кладки 2-го этажа;
В стилобате 2 (в осях 19-25) выполнено 85% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Бограда 109, дом 2 Бограда 109, дом 2

ЖК «Александровский»

2 этап

В 9-й блок-секции выполнено 90% кирпичной кладки 1-го этажа; 30% - кладки 7-го этажа;
В 10-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; 45% - кладки 5-го этажа;
В 11-й блок-секции выполнено 50% кирпичной кладки 1-го этажа; 40% - кладки 5-го этажа;
В 12-й блок-секции выполнено 65% кирпичной кладки 1-го этажа; 25% - кладки 5-го этажа;
В 13-й блок-секции выполнено 85% кирпичной кладки 1-го этажа; завершена кладка 3-го этажа;
В 14-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; 60% - кладки 4-го этажа;
В 15-й блок-секции выполнено 50% кирпичной кладки 1-го этажа; 75% - кладки 4-го этажа;
В 16-й блок-секции выполнено 65% кирпичной кладки 1-го этажа; 95% - кладки 4-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

1 этап

В 1-й блок-секции выполнено 25% кирпичной кладки 1-го этажа; 90% - кладки 2-го этажа;
В 2-й блок-секции выполнено 35% кирпичной кладки 1-го этажа; 85% - кладки 2-го этажа;
В 3-й блок-секции выполнено 35% кирпичной кладки 1-го этажа; 90% - кладки 2-го этажа;
В 4-й блок-секции выполнено 30% кирпичной кладки 1-го этажа; 90% - кладки 2-го этажа;
В 5-й блок-секции завершен монолитный фундамент;
В 6-й блок-секции выполнено 40% монолита стен и колонн подвального этажа;
В 7-й блок-секции выполнено 60% монолита стен и колонн подвального этажа
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г ЖК Александровский ЖК «Александровский»

Сити-квартал «Светлогорский»

В 1-й блок-секции выполнено 70% монолитного фундамента; 10% - монолита стен и колонн подвального этажа;
Во 2-й блок-секции выполнено 80% монолитного фундамента; 25% - монолита стен и колонн подвального этажа; 15% - монолитного перекрытия подвального этажа;
В 3-й блок-секции выполнено 30% монолитного перекрытия подвального этажа;
В 4-й блок-секции завершено монолитное перекрытия подвального этажа;
В 5-й блок-секции завершено монолитное перекрытия подвального этажа;
В 6-й блок-секции выполнено 93% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
