Строительный отчет, октябрь 2019 г.
По состоянию на 4 ноября 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег

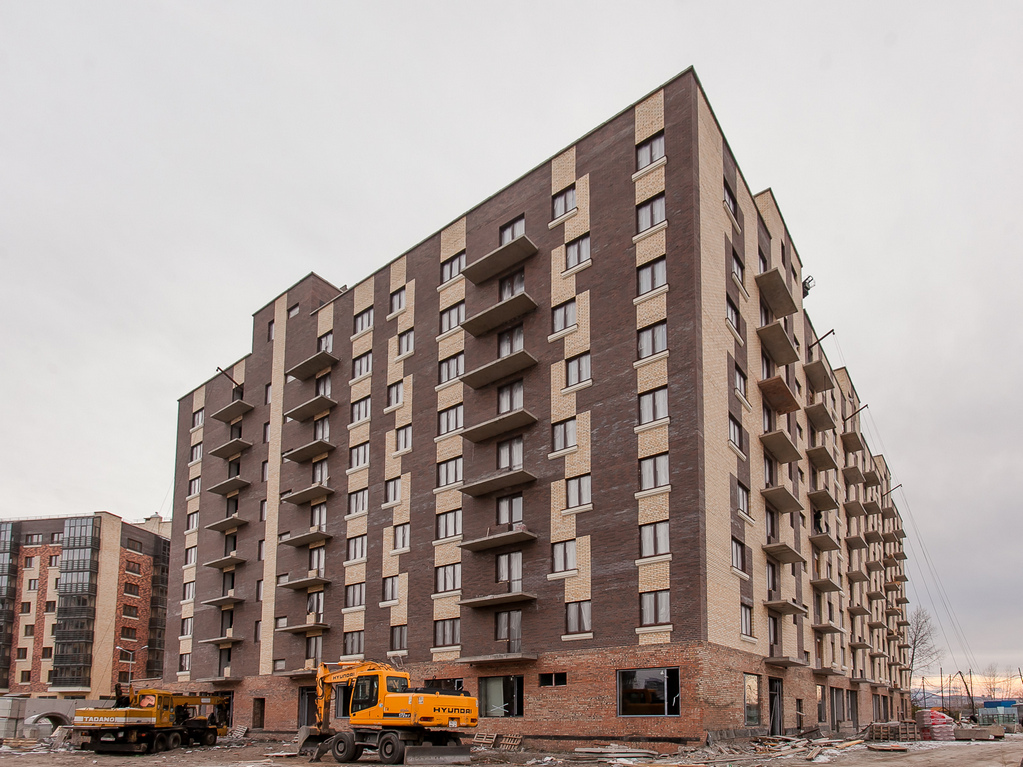

Дом №16
Завершена укладка керамической плитки в квартирах и местах общего использования; установлено 40% межкомнатных дверей, на 75% выполнена оклейка стен обоями.
Установлено 45% электроприборов.
Завершено ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
В 1-й блок-секции выполнено 70% гидроизоляционного ковра кровли; во 2-й блок-секции завершается кирпичная кладка; в 3-й блок-секции выполнена разуклонка кровли.–Установлено 70% окон.
На 60% выполнено оштукатуривание стен, на 75% выполнено устройство стяжки пола.–Смонтировано 12% перегородок из ПГП.–Смонтировано 90% стояков отопления, установлено 50% радиаторов.–Уложено 75% слаботочных сетей в жилой части дома.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

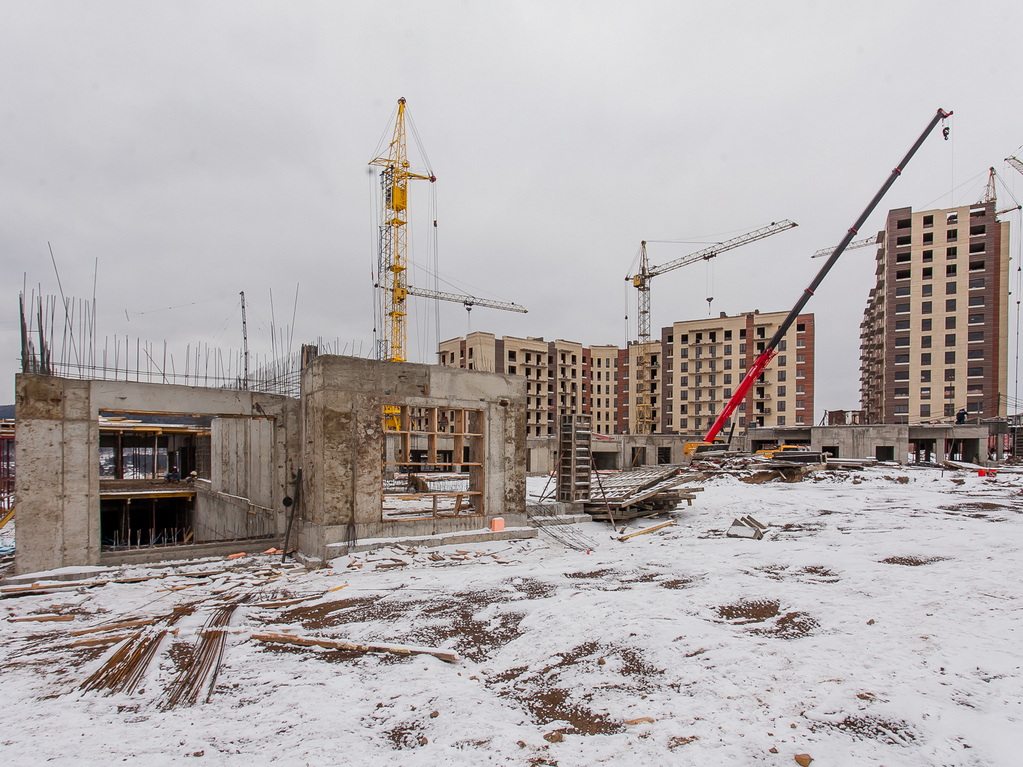

Дом №20
В 1-й блок-секции выполнено 85% монолитного перекрытия подвального этажа;
во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 60% монолита перекрытия подвального этажа;
в 3-й блок-секции завершен монолит перекрытия подвального этажа, начат монолит 1-го этажа;–в 4-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; начата кладка 2-го этажа.–
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% кладки 3-го этажа, 90% кладки 4-го этажа; 65% кладки 5-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, начата кладка 4-го этажа;
в 3-й блок-секции выполнено 85% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово

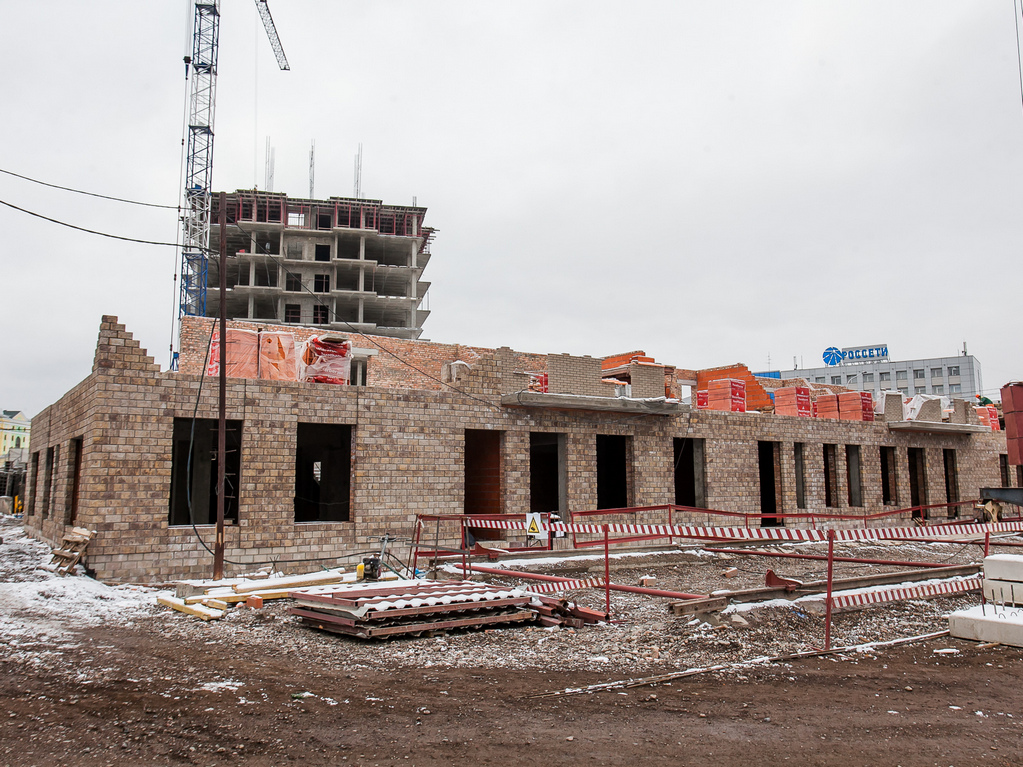

Дом 3
Кирпичная кладка завершена.–На 5-й, 6-й и 8-й блок-секциях завершено устройство кровли, на 4-й блок-секции выполнено 55% разуклонки кровли, на 7-й блок-секции завершена разуклонка кровли.–Установлено 85% окон.–На 80% выполнен монтаж стояков отопления, установлено 60% радиаторов отопления. –Оштукатурено 25% стен, смонтировано 30% перегородок ПГП.–
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 40% кладки 14-го этажа;
во 2-й блок-секции завершено устройство кровли;
в 3-й блок-секции выполнено 90% кладки техэтажа;
в 4-й блок-секции выполнено 85% кладки техэтажа;
в 5-й блок-секции завершено устройство кровли.–Установлено 80% окон.
Оштукатурено 45% стен, выполнено 15% стяжки пола, установлено 50% перегородок ПГП.–Смонтировано 95% стояков отопления, установлено 80% радиаторов.–Уложено 20% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок

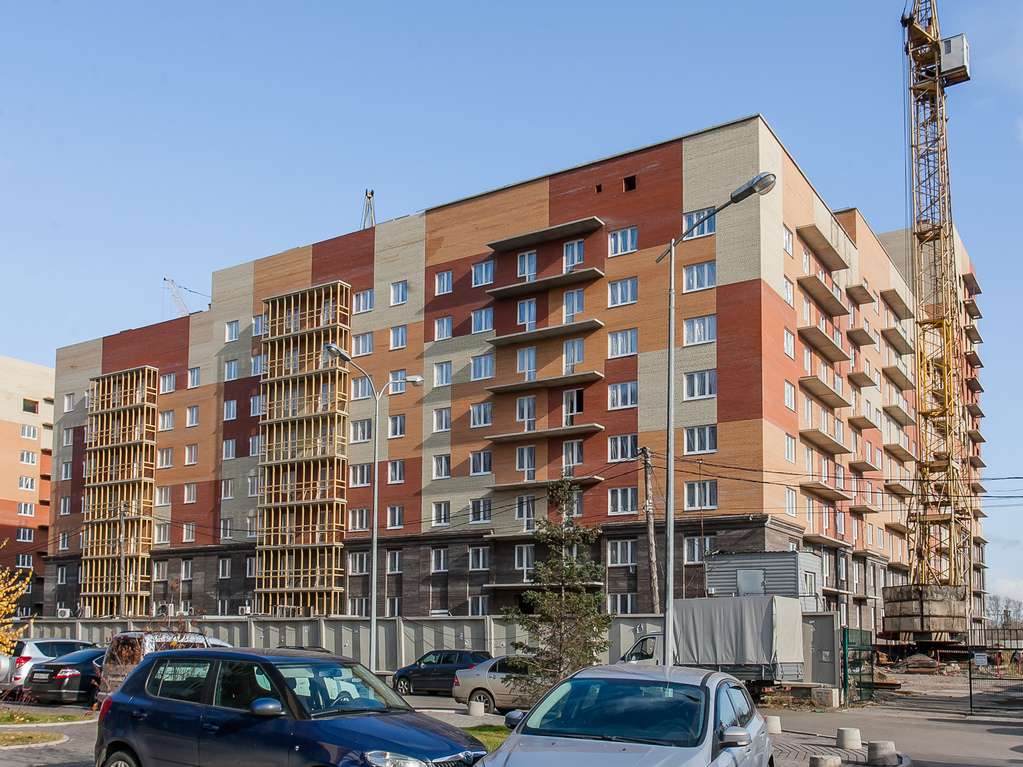

Первый этап строительства дома №1
Завершено оклеивание стен обоями; на 80% выполнена окраска стен и потолков в МОП; на 95% выполнена укладка линолеума; на 45% выполнена установка межкомнатных дверей.
Завершается установка электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома №1
В 1-й блок-секции завершено устройство кровли;
во 2-й и 3-й блок-секциях завершена разуклонка кровли;
в 4-й блок-секции выполнено 97% кладки 8-го этажа; 80% кладки техэтажа;
в 5-й блок-секции завершена разуклонка кровли;
в 6-й блок-секции выполнено 35% кладки техэтажа.
Установлено 45% окон.
На 85% выполнен монтаж стояков отопления, установлено 80% радиаторов.
На 15% выполнено устройство слаботочных сетей. На 85% выполнено устройство коробов вентиляции,
На 35% выполнено оштукатуривание стен, установлено 40% перегородок ПГП, началось устройство стяжки пола.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
В 1-й блок-секции выполнено 90% кладки 13-го этажа;
во 2-й блок-секции выполнено 45% кладки 13-го этажа;
в 3-й блок-секции выполнено 95% кладки 14-го этажа; начата кладка техэтажа.
На 40% выполнены штукатурные работы, установлено 30% перегородок ПГП.
На 75% выполнена установка стояков отопления; начата установка радиаторов;
Начато устройство слаботочной разводки;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

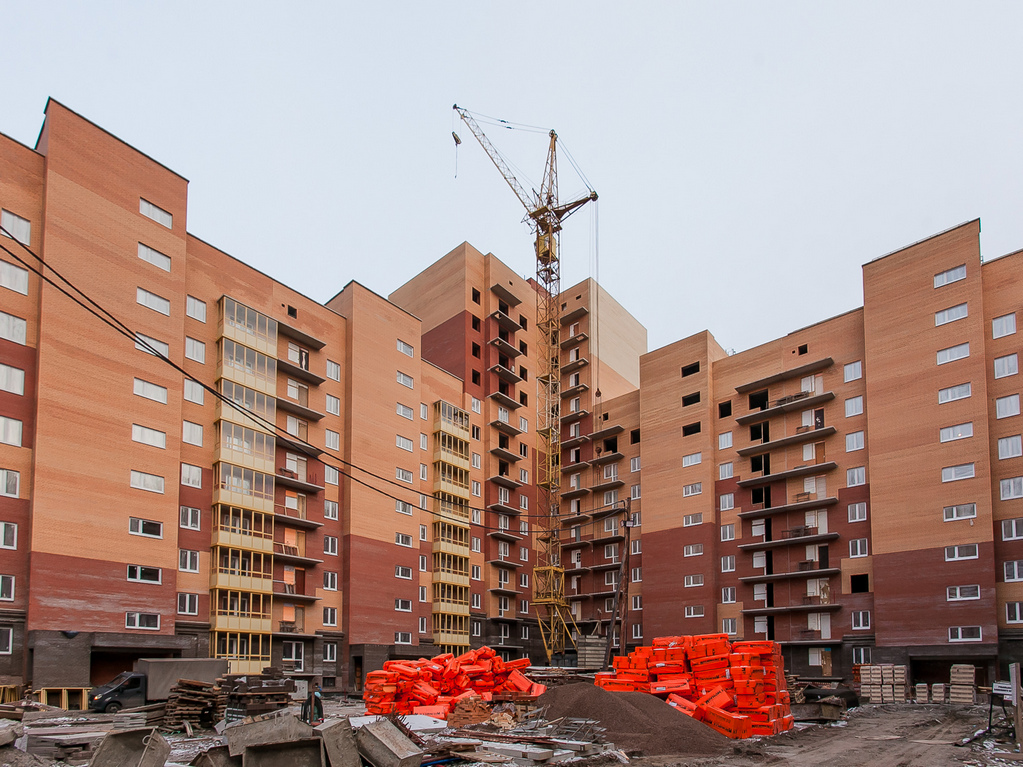

Дом №2
В 1-й блок-секции выполнено 65% монолита стен и колонн 1-го этажа;
во 2-й блок-секции выполнено 95% перекрытия 1-го этажа;
в 4-й блок-секции выполнено 20% монолитного перекрытия 1-го этажа;
в 5-й блок-секции завершено перекрытие 1-го этажа;
в 6-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа, 80% - монолитного перекрытия 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

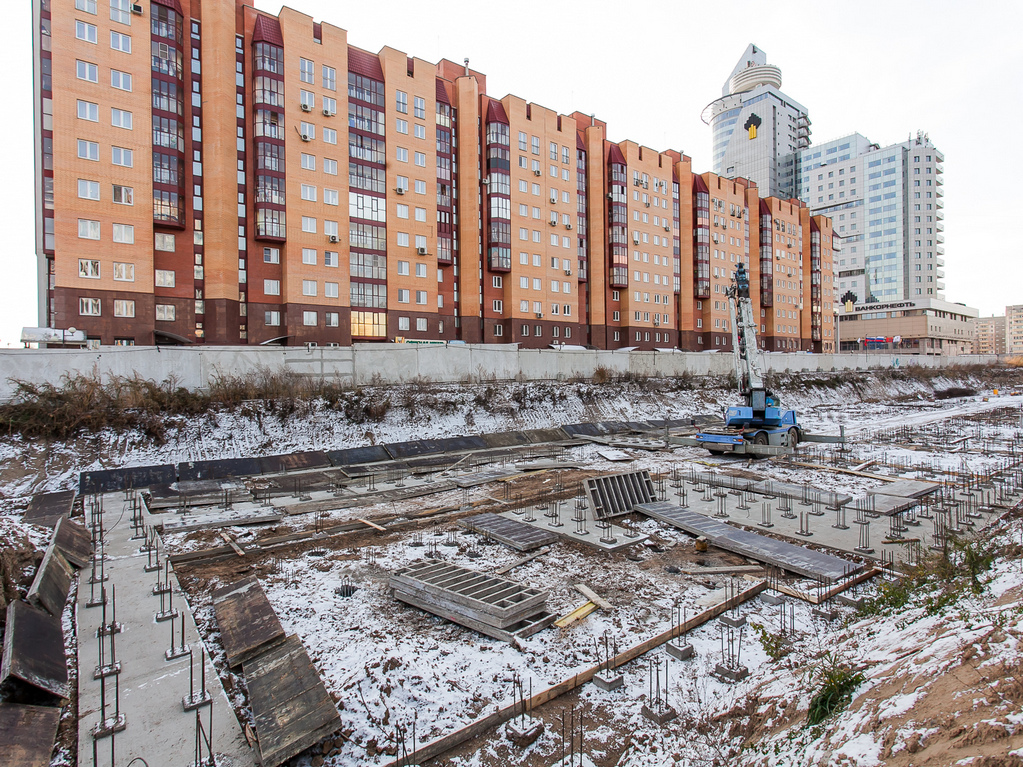

Дом №4
В 1-й и 2-й блок-секциях на 70% выполнен монолит стен и колонн подвала;
в 3-й блок секции на 55% выполнен монолит стен и колонн подвала;
в 4-й блок секции на 80% выполнен монолит стен и колонн подвала, на
75% выполнено перекрытие;
в 5-й блок секции начато устройство фундамента;
в 6-й блок-секции завершен монолит подземного этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-й блок-секции завершено перекрытие 17-го этажа, выполнено 15% монолита стен и колонн 18-го этажа.
Выполнено 65% кирпичной кладки 1-го этажа, 75% кладки 2-го этажа, 70% кладки 3-го этажа, 60% кладки 4-го этажа, 45% кладки 5-го этажа, 55% кладки 6-го этажа.
Во 2-й блок-секции завершено перекрытие 15-го этажа; выполнено 15% монолита стен и колонн 16-го этажа.
Выполнено 50% кирпичной кладки 1-го этажа, 95% кладки 2-го этажа, 80% кладки 3-го этажа, 40% кладки 4-го этажа, 70% кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

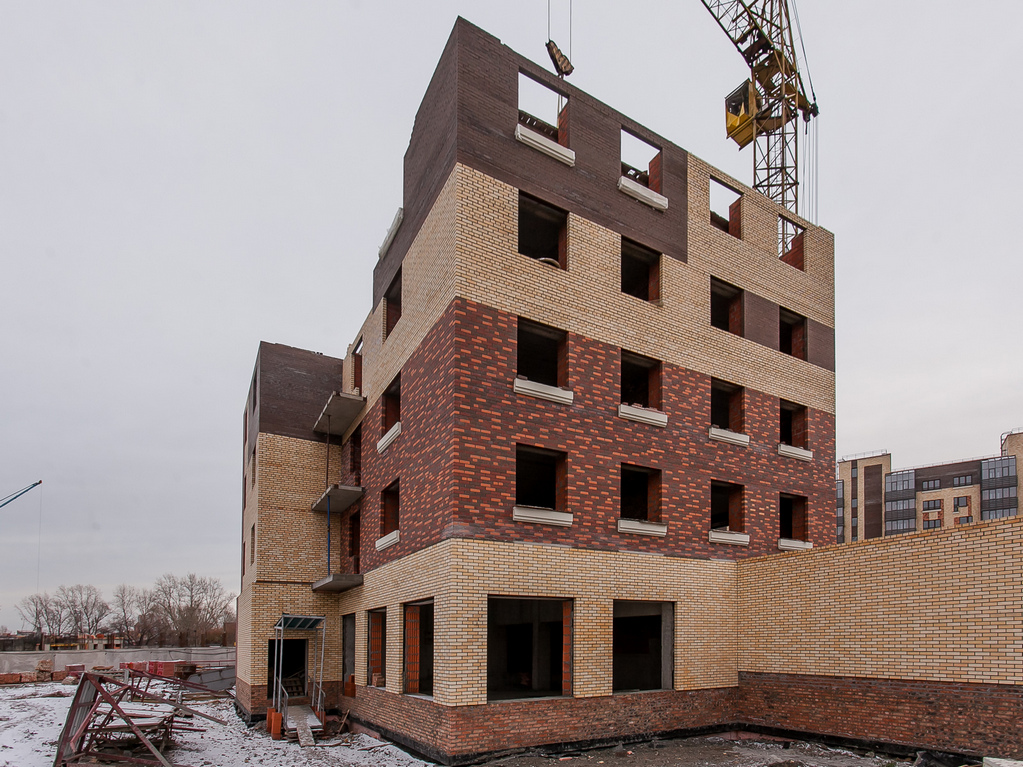

Бограда, 109
Дом №1
В 7-этажной секции выполнено 30% кирпичной кладки 2-го этажа.
В 18-этажной секции завершено монолитное перекрытие 9-го этажа, началась кирпичная кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Во 2-й и 3-й блок-секциях завершено монолитное перекрытие 1-го этажа, в 4-й блок-секции началось устройство монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
По состоянию на 4 ноября 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №16
Завершена укладка керамической плитки в квартирах и местах общего использования; установлено 40% межкомнатных дверей, на 75% выполнена оклейка стен обоями.
Установлено 45% электроприборов.
Завершено ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
В 1-й блок-секции выполнено 70% гидроизоляционного ковра кровли; во 2-й блок-секции завершается кирпичная кладка; в 3-й блок-секции выполнена разуклонка кровли.–Установлено 70% окон.
На 60% выполнено оштукатуривание стен, на 75% выполнено устройство стяжки пола.–Смонтировано 12% перегородок из ПГП.–Смонтировано 90% стояков отопления, установлено 50% радиаторов.–Уложено 75% слаботочных сетей в жилой части дома.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №20
В 1-й блок-секции выполнено 85% монолитного перекрытия подвального этажа;
во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 60% монолита перекрытия подвального этажа;
в 3-й блок-секции завершен монолит перекрытия подвального этажа, начат монолит 1-го этажа;–в 4-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; начата кладка 2-го этажа.–
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% кладки 3-го этажа, 90% кладки 4-го этажа; 65% кладки 5-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, начата кладка 4-го этажа;
в 3-й блок-секции выполнено 85% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Кирпичная кладка завершена.–На 5-й, 6-й и 8-й блок-секциях завершено устройство кровли, на 4-й блок-секции выполнено 55% разуклонки кровли, на 7-й блок-секции завершена разуклонка кровли.–Установлено 85% окон.–На 80% выполнен монтаж стояков отопления, установлено 60% радиаторов отопления. –Оштукатурено 25% стен, смонтировано 30% перегородок ПГП.–
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 40% кладки 14-го этажа;
во 2-й блок-секции завершено устройство кровли;
в 3-й блок-секции выполнено 90% кладки техэтажа;
в 4-й блок-секции выполнено 85% кладки техэтажа;
в 5-й блок-секции завершено устройство кровли.–Установлено 80% окон.
Оштукатурено 45% стен, выполнено 15% стяжки пола, установлено 50% перегородок ПГП.–Смонтировано 95% стояков отопления, установлено 80% радиаторов.–Уложено 20% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства дома №1
Завершено оклеивание стен обоями; на 80% выполнена окраска стен и потолков в МОП; на 95% выполнена укладка линолеума; на 45% выполнена установка межкомнатных дверей.
Завершается установка электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома №1
В 1-й блок-секции завершено устройство кровли;
во 2-й и 3-й блок-секциях завершена разуклонка кровли;
в 4-й блок-секции выполнено 97% кладки 8-го этажа; 80% кладки техэтажа;
в 5-й блок-секции завершена разуклонка кровли;
в 6-й блок-секции выполнено 35% кладки техэтажа.
Установлено 45% окон.
На 85% выполнен монтаж стояков отопления, установлено 80% радиаторов.
На 15% выполнено устройство слаботочных сетей. На 85% выполнено устройство коробов вентиляции,
На 35% выполнено оштукатуривание стен, установлено 40% перегородок ПГП, началось устройство стяжки пола.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
В 1-й блок-секции выполнено 90% кладки 13-го этажа;
во 2-й блок-секции выполнено 45% кладки 13-го этажа;
в 3-й блок-секции выполнено 95% кладки 14-го этажа; начата кладка техэтажа.
На 40% выполнены штукатурные работы, установлено 30% перегородок ПГП.
На 75% выполнена установка стояков отопления; начата установка радиаторов;
Начато устройство слаботочной разводки;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 65% монолита стен и колонн 1-го этажа;
во 2-й блок-секции выполнено 95% перекрытия 1-го этажа;
в 4-й блок-секции выполнено 20% монолитного перекрытия 1-го этажа;
в 5-й блок-секции завершено перекрытие 1-го этажа;
в 6-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа, 80% - монолитного перекрытия 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й и 2-й блок-секциях на 70% выполнен монолит стен и колонн подвала;
в 3-й блок секции на 55% выполнен монолит стен и колонн подвала;
в 4-й блок секции на 80% выполнен монолит стен и колонн подвала, на
75% выполнено перекрытие;
в 5-й блок секции начато устройство фундамента;
в 6-й блок-секции завершен монолит подземного этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-й блок-секции завершено перекрытие 17-го этажа, выполнено 15% монолита стен и колонн 18-го этажа.
Выполнено 65% кирпичной кладки 1-го этажа, 75% кладки 2-го этажа, 70% кладки 3-го этажа, 60% кладки 4-го этажа, 45% кладки 5-го этажа, 55% кладки 6-го этажа.
Во 2-й блок-секции завершено перекрытие 15-го этажа; выполнено 15% монолита стен и колонн 16-го этажа.
Выполнено 50% кирпичной кладки 1-го этажа, 95% кладки 2-го этажа, 80% кладки 3-го этажа, 40% кладки 4-го этажа, 70% кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В 7-этажной секции выполнено 30% кирпичной кладки 2-го этажа.
В 18-этажной секции завершено монолитное перекрытие 9-го этажа, началась кирпичная кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Во 2-й и 3-й блок-секциях завершено монолитное перекрытие 1-го этажа, в 4-й блок-секции началось устройство монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
