05 августа 2016

О ходе строительных работ на всех площадках СМ.СИТИ

По состоянию на 4 августа 2016 г.

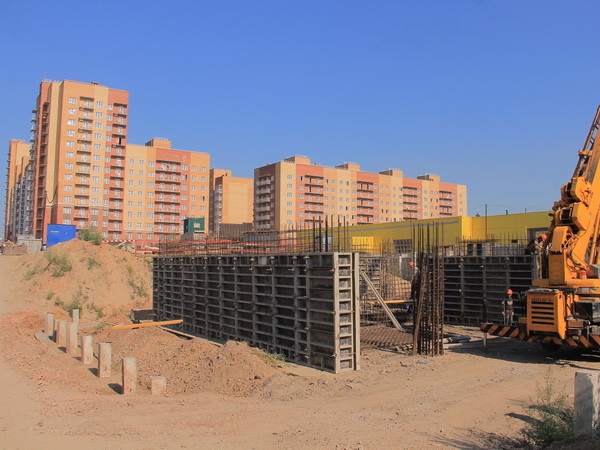

О ходе строительных работ на всех площадках СМ.СИТИ картинка

По состоянию на 4 августа 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:

Южный берег

Дом № 11 (Парусная, 8)

На 95% смонтированы межкомнатные двери, на 90% наклеены обои и настелен линолеум, завершается монтаж натяжных потолков. На 99% выполнен монтаж навесного фасада, завершаются, завершена заливка полов в подземной парковке, идет монаж колесоотбойников на парковке.

Плановый срок сдачи дома в эксплуатацию: III квартал 2016 г.

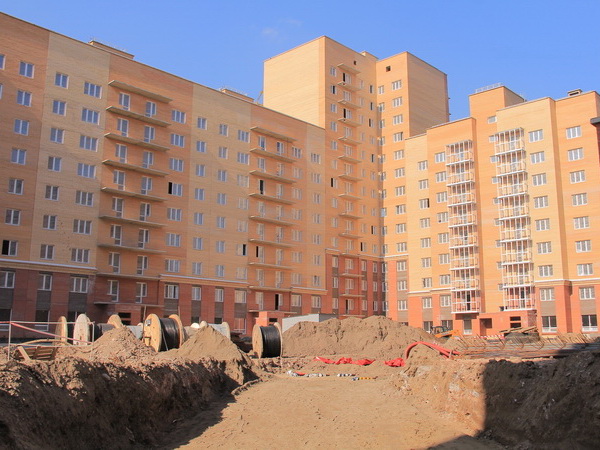

Дом № 14 (Капитанская, 16)

В 1-й блок-секции начата шпатлевка стен и укладка плитки в санузлах. Во 2-й блок-секции 70% выполнен монтаж перегородок из ГКЛ, на 80% смонтированы электросети и слаботочные сети, залита стяжка полов, начата шпатлевка стен и укладка плитки в санузлах.

На 95% выполнена облицовка фасада керамогранитом, завершены работы по прокладке наружных инженерных сетей, продолжается благоустройство придомовой территории, начато остекление балконов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.

Дом №12 (1-й дом на бульваре Экзюпери)

В 1-й блок-секции на 95% выполнен монолит стен и перекрытий первого этажа (в остальных блок-секциях монолит готов). На 870% выполнена обратная засыпка котлована. Идет кладка стен и перегородок 1-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

ЖК «Параллели»

Завершено остекление нежилых помещений и окон квартир, на 10% выполнена облицовка фасада композитными панелями, начаты работы по благоустройству двора и придомовой территории.

Ао 2-м корпусе до 12 этажа смонтированы перегородки из ПГП.

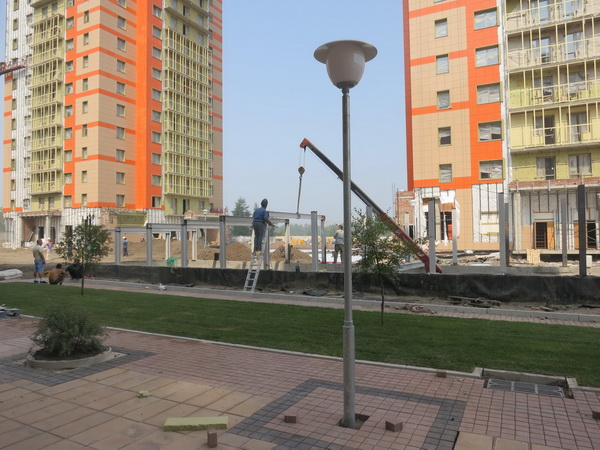

Идут работы по прокладке сетей наружного освещения, идет устройство фундамента трансформаторной подстанции.

Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.

Минирайон Образцово

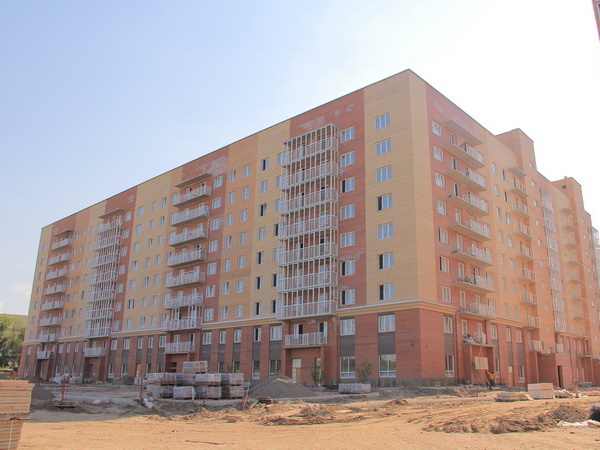

Дом 1

Завершена штукатурка внутренних стен, на 85% выполнена штукатурка внешних стен (теплая штукатурка), на 90% выполнено устройство кровли. На 95% смонтированы слаботочные сети, электрические сети смонтированы на 95% в нежилых помещениях, на 60% в квартирах, начата наклейка обоев.

На 60% выполнен монтаж мусоропроводов, на 55% выполнено остекление балконов. На 60% выполнен монтаж мусоропроводов, на 75% — монтаж лифтов.

Идет прокладка наружной ливневой канализации и благоустройство дворовой и придомовой территории.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.

Дом 2

На 90% выполнено устройство кровли, на 75% выполнены штукатурные работы, на 30% выполнена установка балконных витражей, на 80% — монтаж мусоропроводов, на 10% — монтаж лифтов. Завершено устройство кровли подземной парковки, идут работы по благоустройству придомовой территории.

Идет устройство фундамента для трансформаторной подстанции.

Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.

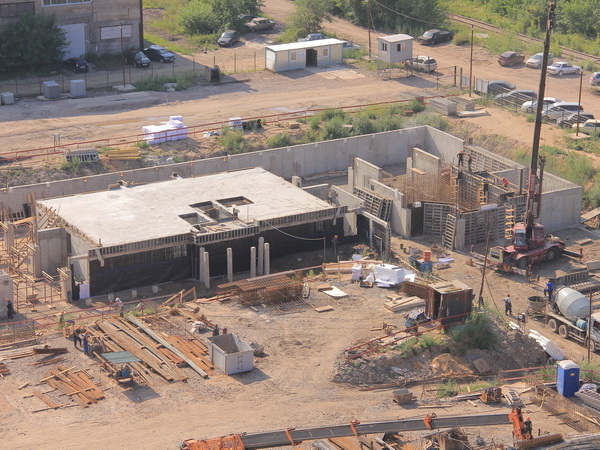

Дом 5

На 90% выполнено погружение свай, залито 25% ростверков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершено погружение свай, на 95% залит монолит ростверков фундамента, на 60% выполнен монолит стен и колонн подвального этажа, на 25% — монолит перекрытий подвального этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
О ходе строительных работ на всех площадках СМ.СИТИ

По состоянию на 4 августа 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:

Южный берег

Дом № 11 (Парусная, 8)

На 95% смонтированы межкомнатные двери, на 90% наклеены обои и настелен линолеум, завершается монтаж натяжных потолков. На 99% выполнен монтаж навесного фасада, завершаются, завершена заливка полов в подземной парковке, идет монаж колесоотбойников на парковке.

Плановый срок сдачи дома в эксплуатацию: III квартал 2016 г.

Дом № 14 (Капитанская, 16)

В 1-й блок-секции начата шпатлевка стен и укладка плитки в санузлах. Во 2-й блок-секции 70% выполнен монтаж перегородок из ГКЛ, на 80% смонтированы электросети и слаботочные сети, залита стяжка полов, начата шпатлевка стен и укладка плитки в санузлах.

На 95% выполнена облицовка фасада керамогранитом, завершены работы по прокладке наружных инженерных сетей, продолжается благоустройство придомовой территории, начато остекление балконов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.

Дом №12 (1-й дом на бульваре Экзюпери)

В 1-й блок-секции на 95% выполнен монолит стен и перекрытий первого этажа (в остальных блок-секциях монолит готов). На 870% выполнена обратная засыпка котлована. Идет кладка стен и перегородок 1-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

ЖК «Параллели»

Завершено остекление нежилых помещений и окон квартир, на 10% выполнена облицовка фасада композитными панелями, начаты работы по благоустройству двора и придомовой территории.

Ао 2-м корпусе до 12 этажа смонтированы перегородки из ПГП.

Идут работы по прокладке сетей наружного освещения, идет устройство фундамента трансформаторной подстанции.

Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.

Минирайон Образцово

Дом 1

Завершена штукатурка внутренних стен, на 85% выполнена штукатурка внешних стен (теплая штукатурка), на 90% выполнено устройство кровли. На 95% смонтированы слаботочные сети, электрические сети смонтированы на 95% в нежилых помещениях, на 60% в квартирах, начата наклейка обоев.

На 60% выполнен монтаж мусоропроводов, на 55% выполнено остекление балконов. На 60% выполнен монтаж мусоропроводов, на 75% — монтаж лифтов.

Идет прокладка наружной ливневой канализации и благоустройство дворовой и придомовой территории.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.

Дом 2

На 90% выполнено устройство кровли, на 75% выполнены штукатурные работы, на 30% выполнена установка балконных витражей, на 80% — монтаж мусоропроводов, на 10% — монтаж лифтов. Завершено устройство кровли подземной парковки, идут работы по благоустройству придомовой территории.

Идет устройство фундамента для трансформаторной подстанции.

Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.

Дом 5

На 90% выполнено погружение свай, залито 25% ростверков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершено погружение свай, на 95% залит монолит ростверков фундамента, на 60% выполнен монолит стен и колонн подвального этажа, на 25% — монолит перекрытий подвального этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
