Наши стройки в марте 2018 г.

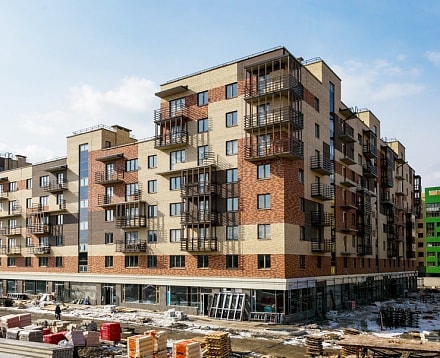

![Наши стройки в марте 2018 г. Наши стройки в марте 2018 г. картинка](/upload/iblock/84f/84f5900ccd111598f3a94c1a1bcef067.jpg)
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Уложено 95% керамической плитки в санузлах, завершен монтаж канта натяжных потолков, установлено 20% межкомнатных дверей, идет подготовка к укладке линолеума и оклейке стен обоями.
Выполнена вертикальная планировка придомовой территории, установлены подпорные стенки, уложено 70% бордюров и 80% брусчатки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 1-й блок-секции завершена кладка 7-го этажа, на 2-й блок-секции завершена кладка 5-го этажа, на 3-й блок-секции на 50% выполнена кладка 6-го этажа, на 4-й блок-секции идет кладка парапетов кровли, на 5-й и 6-й блок-секциях кладочные работы завершены.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 1-й блок-секции на 50% выполнена кладка 2-го этажа, на 2-й блок-секции начата кладка 4-го этажа, на 3-й блок-секции завершена кладка 2-го этажа, на 4-й блок-секции начата кладка 3-го этажа, на 5-й блок-секции завершена кладка 2-го этажа, на 6-й блок-секции начата кладка 3-го этажа, на 7-й блок-секции на 50% выполнена кладка 3-го этажа, на 8-й блок-секции начата кладка 3-го этажа
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Завешено сооружение монолита подземного этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово
Дом 5
Завершены штукатурка стен и заливка полов, на 55% выполнена шпатлевка стен, смонтировано 75% перегородок ГКЛ, уложено 30% керамической плитки, смонтировано 50% входных дверей, на 10% выполнен монтаж потолочного канта. Завершается монтаж трубопроводов ГВС, ХВС и канализации, монтаж электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)

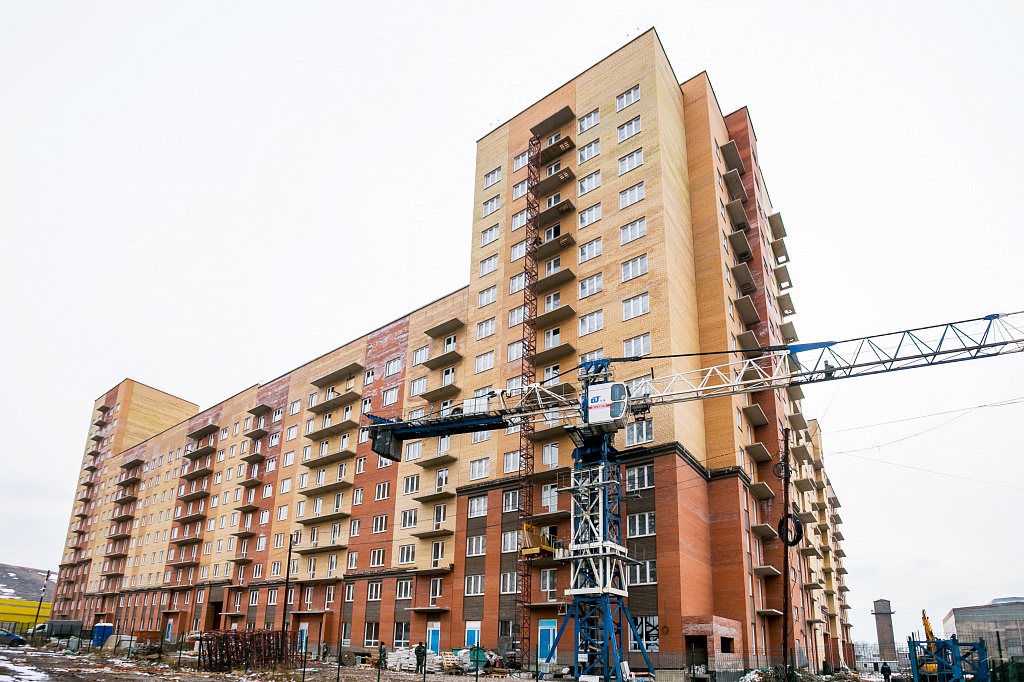

Завершены кладочные работы, продолжается монтаж трубопроводов ГВС, ХВС и канализации, монтаж электрических и слаботочных сетей, вентиляции.
Завершена заливка полов и монтаж перегородок ПГП, на 90% выполнены шпатлевочные работы, смонтировано 85% перегородок ГКЛ, уложено 70% керамической плитки, в секциях 1 и 3 завершен монтаж натяжных потолков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Завершена заливка ростверков в секциях 3 и 6, в секциях 2, 7 и 8 залито 20% ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Идет подготовка к заливке ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома

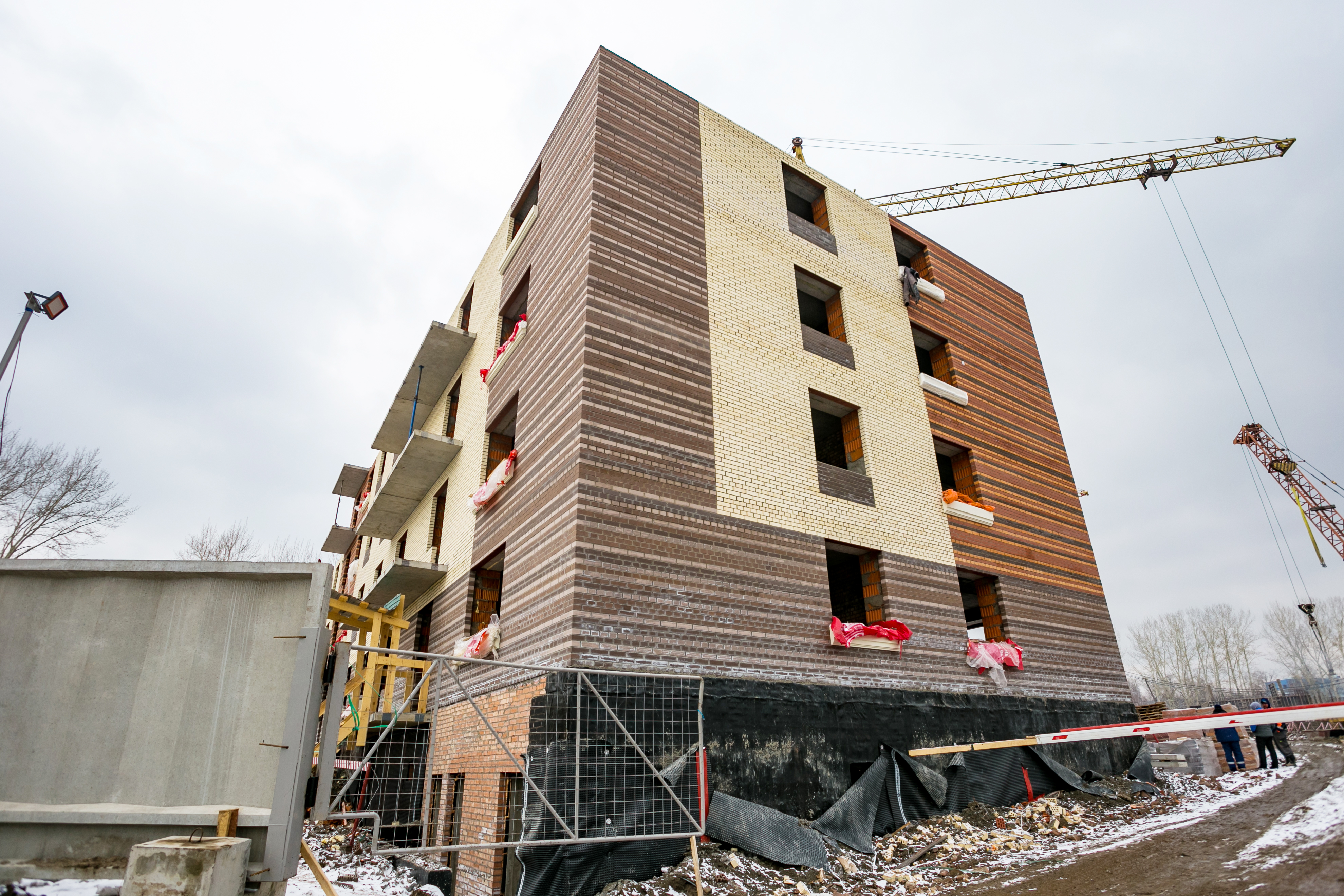

На 1-й и 2-й блок-секциях завершена кладка 4-го этажа, на 3-й блок-секции на 50% выполнена кладка 4-го этажа, на 4-й блок-секции завершена кладка 2-го этажа, на 5-й блок-секции на 50% выполнена кладка 3-го этажа, на 6-й блок-секции на 50% выполнена кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома

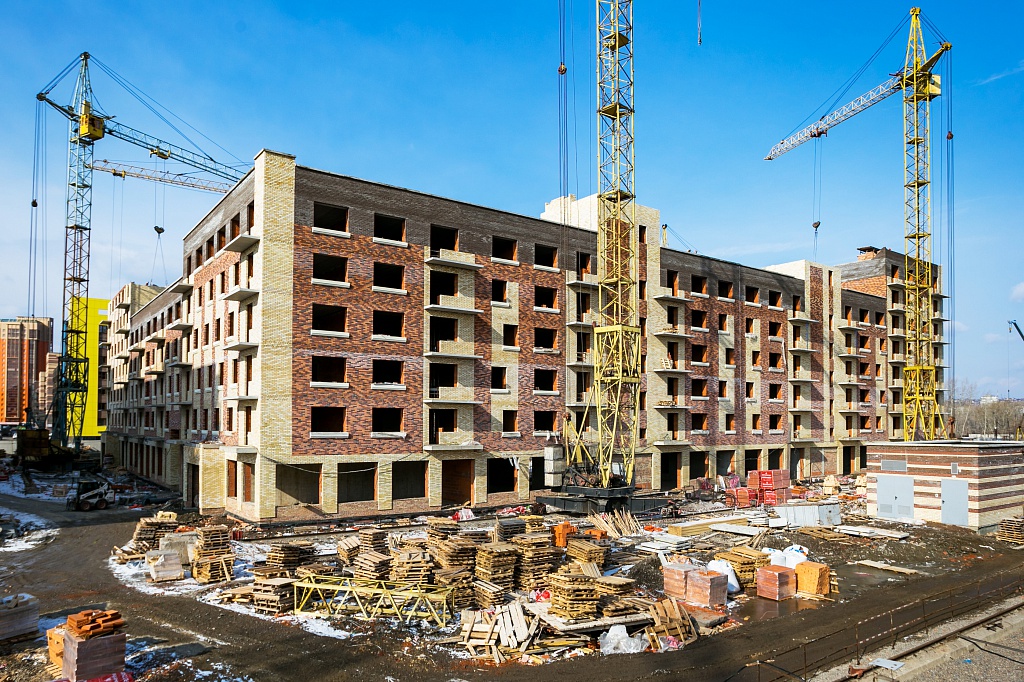

Завершено сооружение монолита 1-го этажа пристроенного помещения, идет заливка стен и колонн монолита 1-го этажа жилой части.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
Третий этап строительства 1-го дома

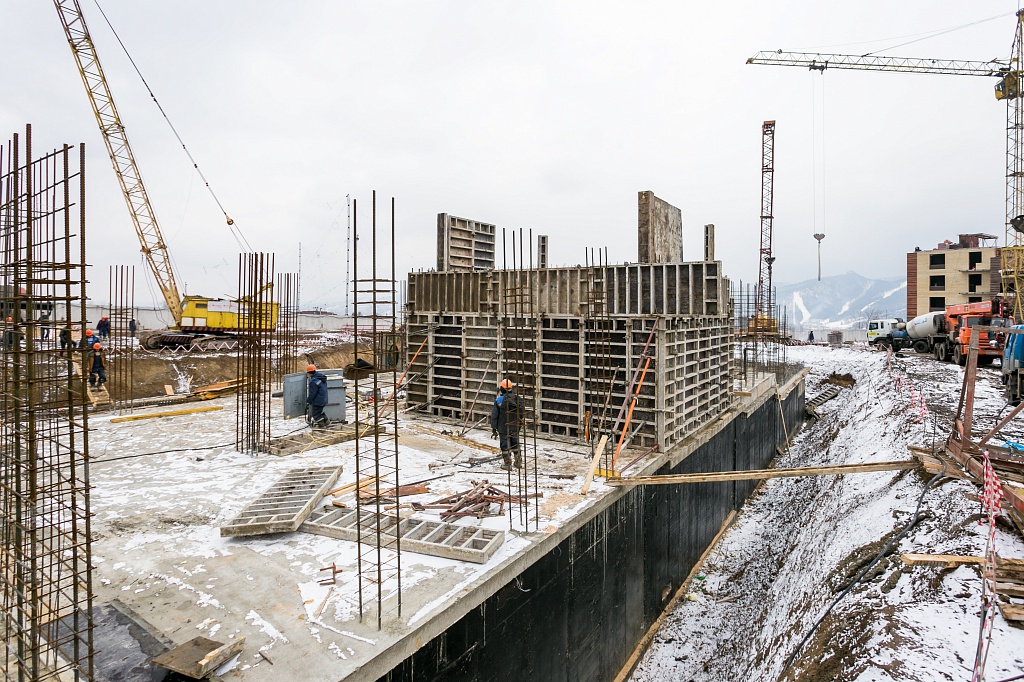

Завершено погружение свай, залито 100% ростверков в 1-й блок-секции, 50% ростверков — в 3-й секции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.
![Академгородок, 1-я очередь 1-го дома](/upload/iblock/4e5/4e563d52cf5a8d5407bd1a18ca1ef671.jpg)

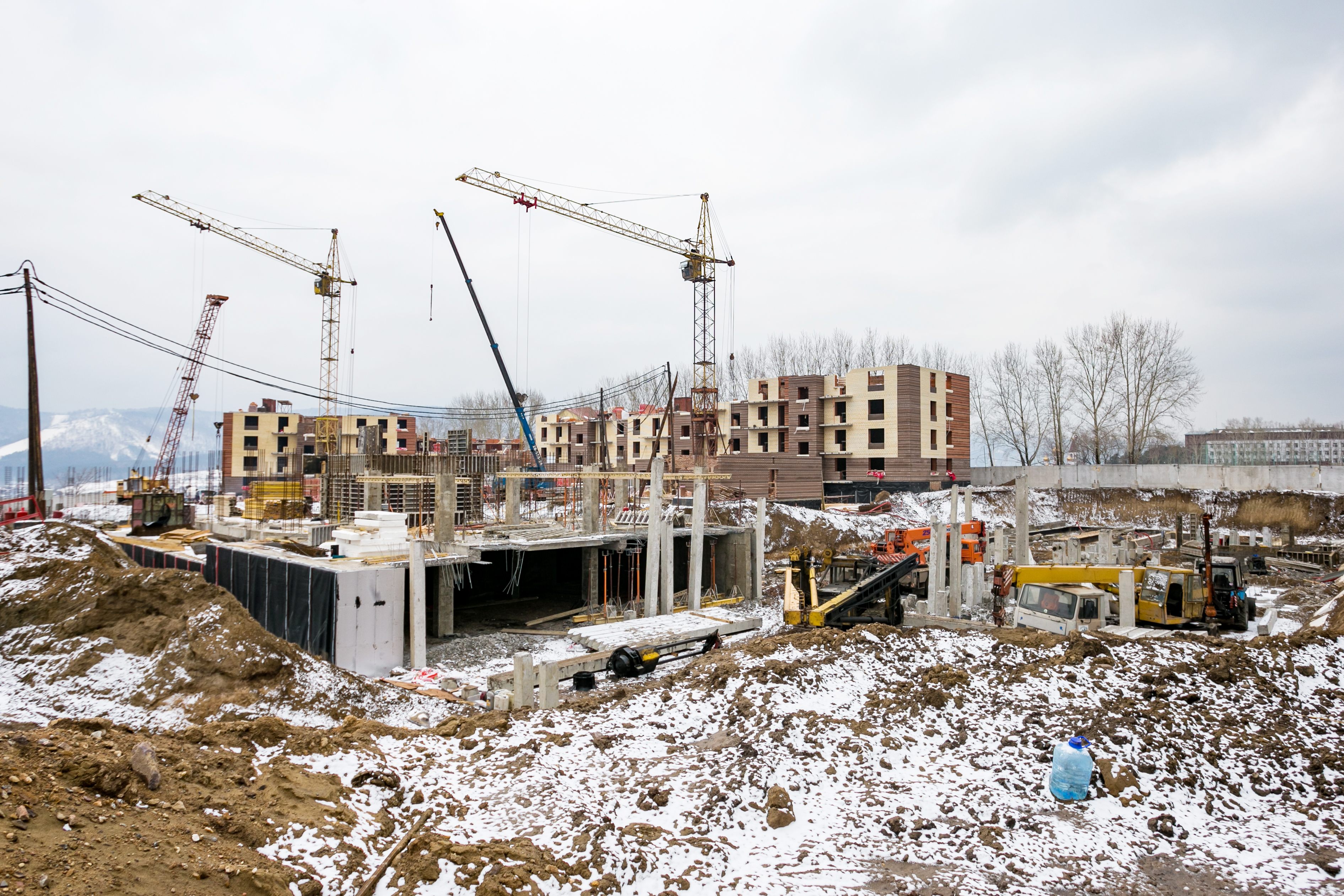

![Академгородок, 2-я очередь 1-го дома](/upload/iblock/920/92080aeb46da1df022c81db959aef640.jpg)
![Академгородок, 3-я очередь 1-го дома](/upload/iblock/3b7/3b77bb82ad845d32a45cfff96717d21f.jpg)
![Образцово, дом 1 (квартал 1)](/upload/iblock/d74/d746d930e4ec2e4e06abc8e509ed516c.jpg)

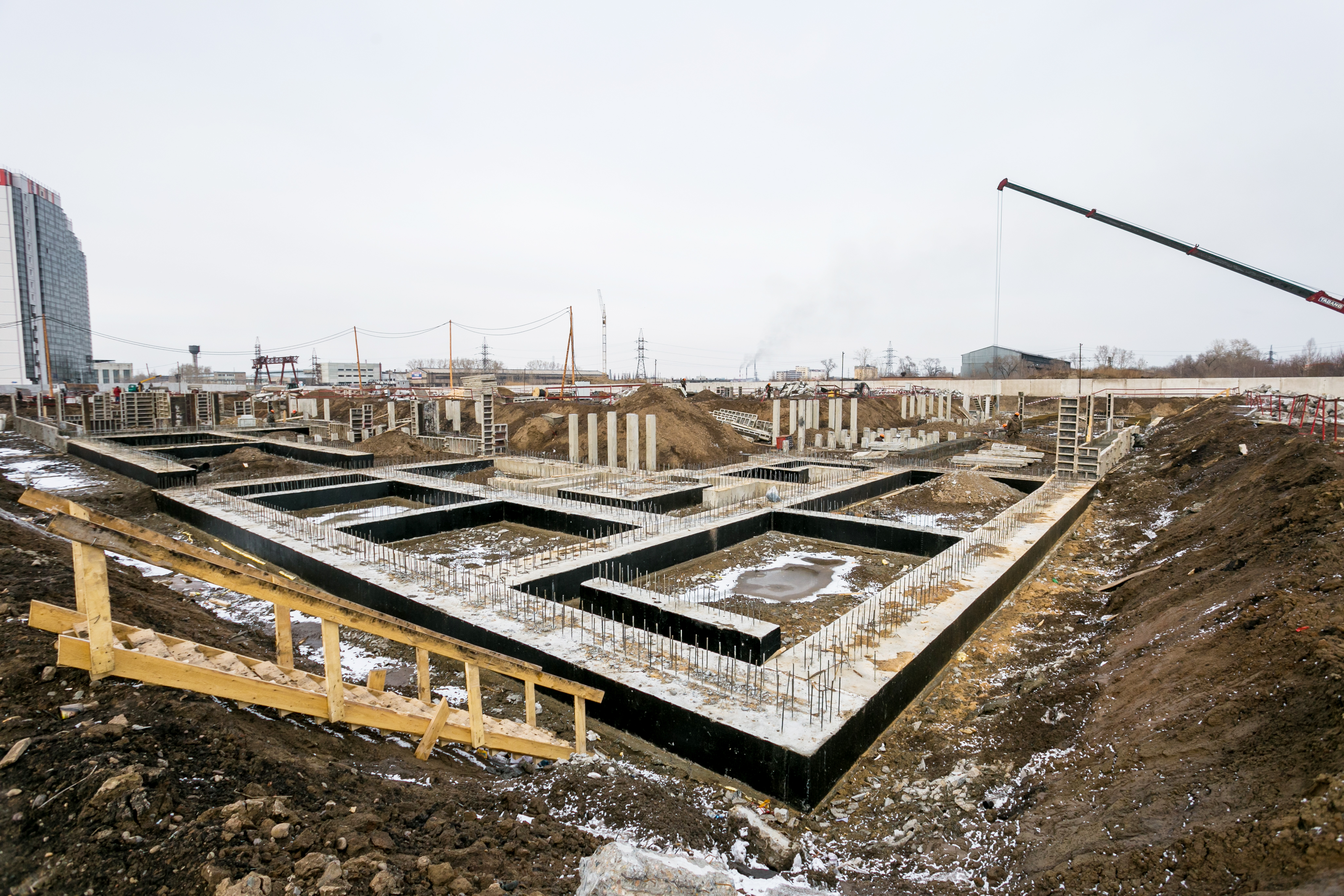

![Образцово, дом 3](/upload/iblock/9dc/9dc37ca23fce6d2785dcd4f09e5bf3cb.jpg)

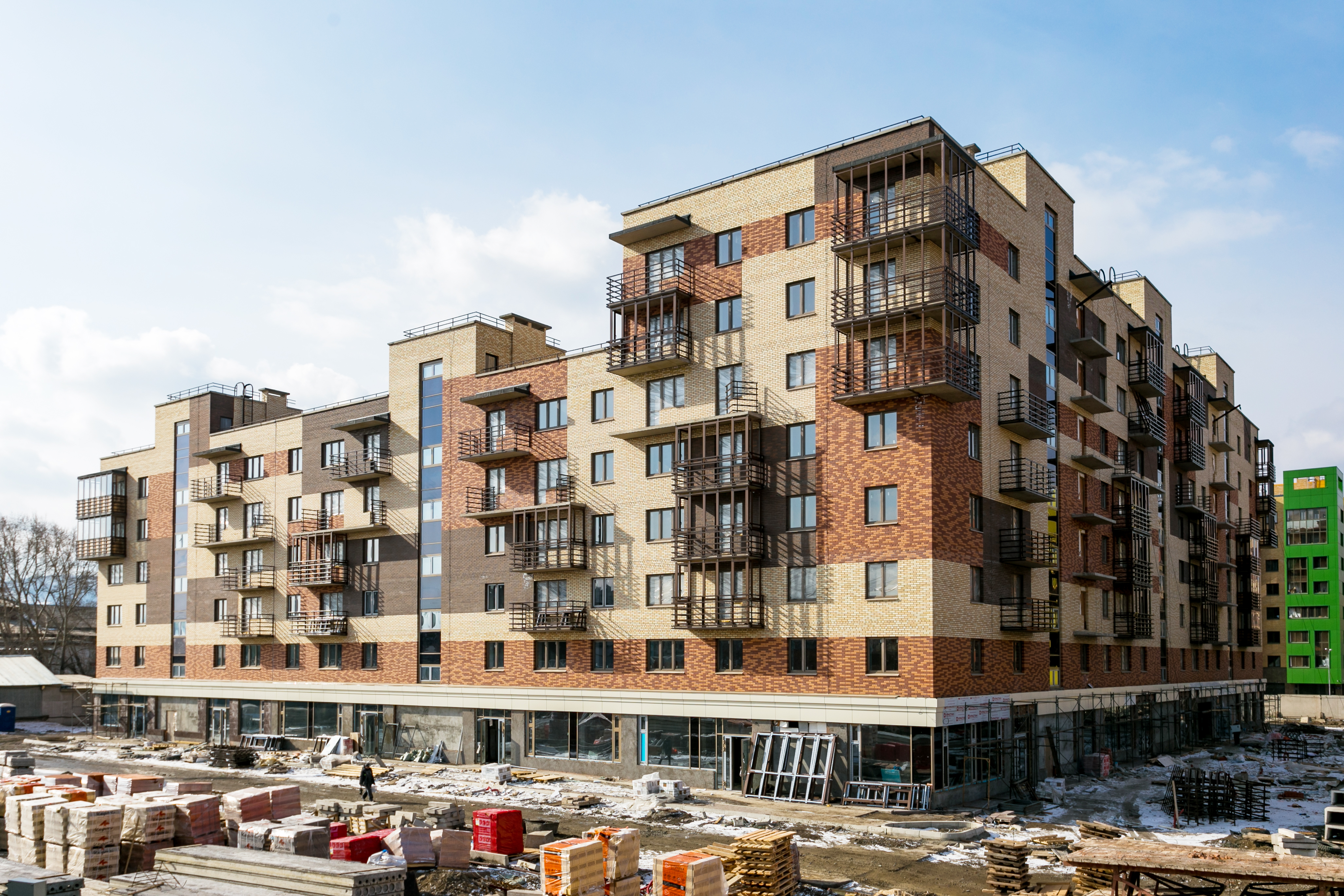

![12-й дом Южного берега](/upload/iblock/2ea/2eaecaf9080f7d3de0f054cc755f3980.jpg)

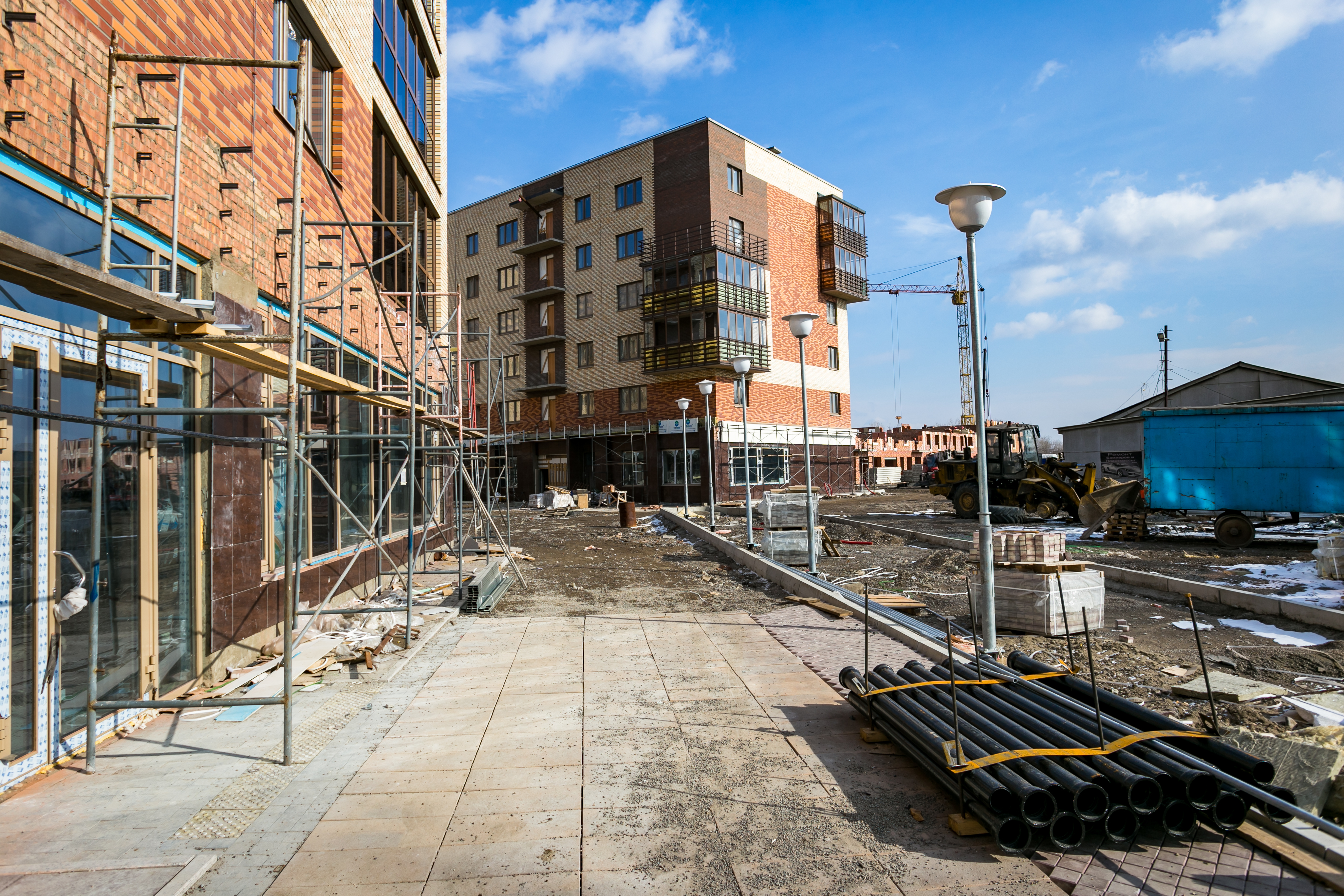

![12-й дом Южного берега](/upload/iblock/fd6/fd66dfded8ccf9cf3e011d777d2cca2e.jpg)
![15-й дом Южного берега](/upload/iblock/e26/e26fd48151ef7ad9e86fae1787a39e0f.jpg)

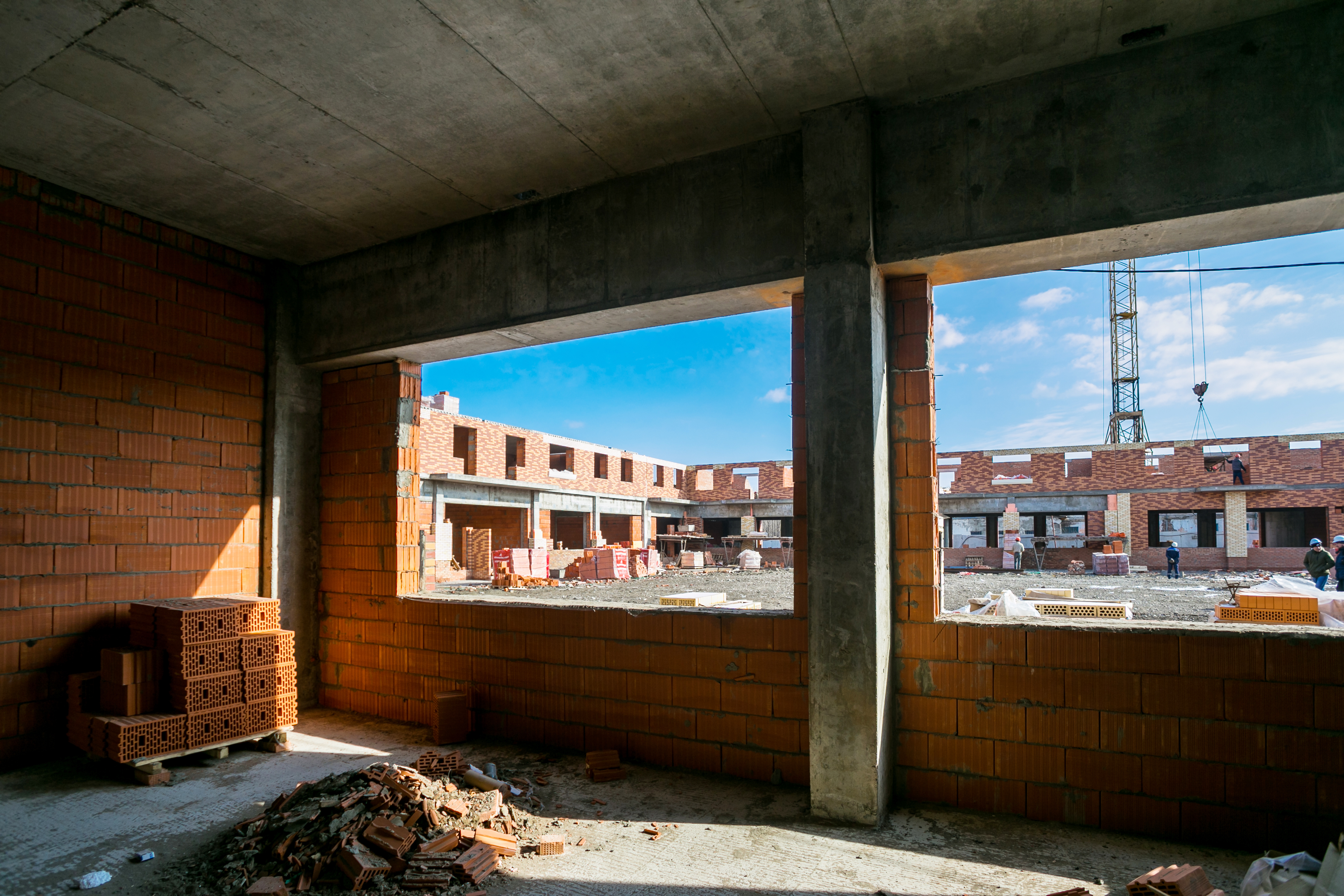

![16-й дом Южного берега](/upload/iblock/8e9/8e9fc3e0dbc2149095ac419652780298.jpg)

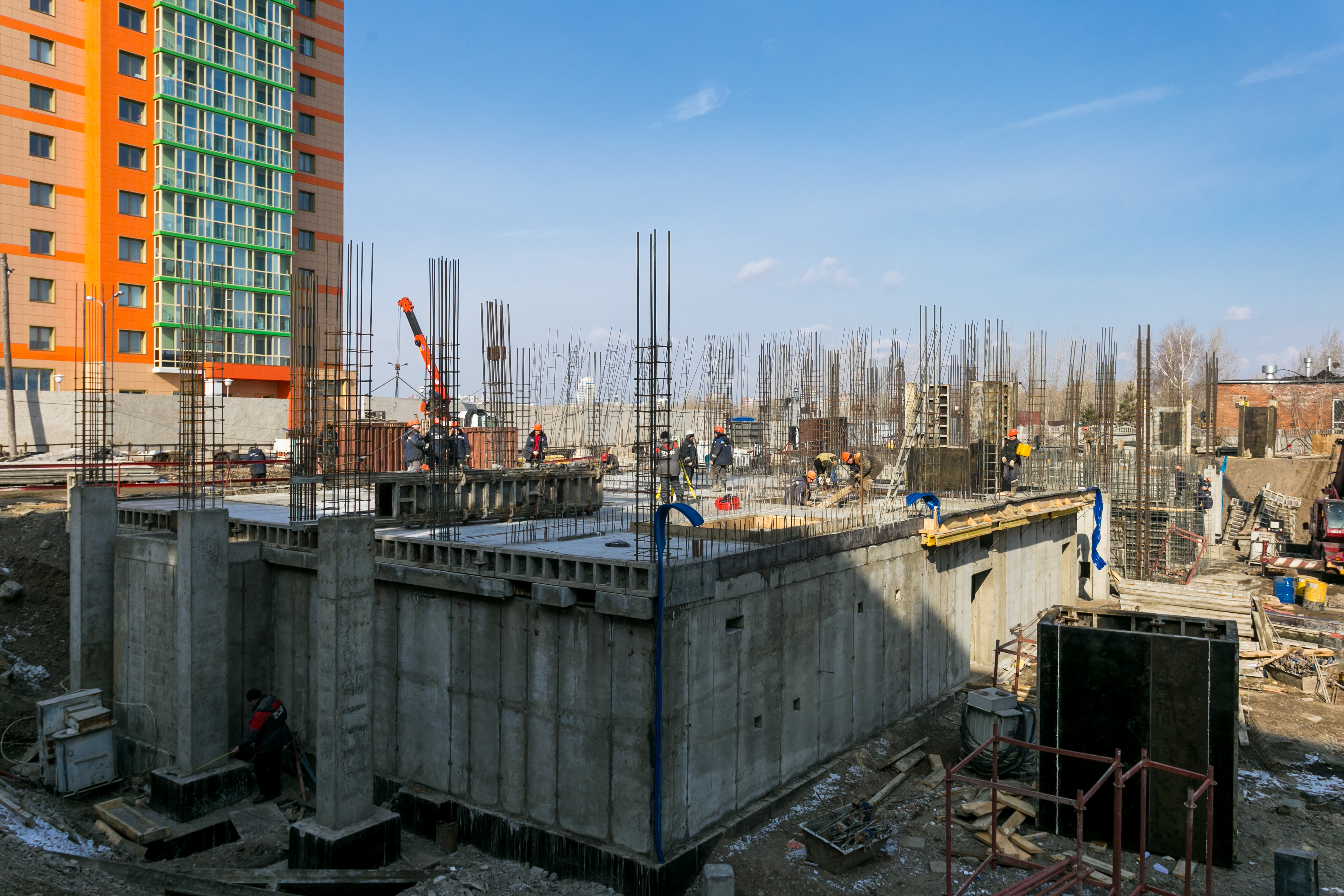

![17-й дом Южного берега](/upload/iblock/c3f/c3fe48f53948e52679d22f8d172540be.jpg)

![15-й дом Южного берега](/upload/iblock/e1c/e1c18dafd3eca44e7083b2d1fd483666.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Уложено 95% керамической плитки в санузлах, завершен монтаж канта натяжных потолков, установлено 20% межкомнатных дверей, идет подготовка к укладке линолеума и оклейке стен обоями.
Выполнена вертикальная планировка придомовой территории, установлены подпорные стенки, уложено 70% бордюров и 80% брусчатки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 1-й блок-секции завершена кладка 7-го этажа, на 2-й блок-секции завершена кладка 5-го этажа, на 3-й блок-секции на 50% выполнена кладка 6-го этажа, на 4-й блок-секции идет кладка парапетов кровли, на 5-й и 6-й блок-секциях кладочные работы завершены.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 1-й блок-секции на 50% выполнена кладка 2-го этажа, на 2-й блок-секции начата кладка 4-го этажа, на 3-й блок-секции завершена кладка 2-го этажа, на 4-й блок-секции начата кладка 3-го этажа, на 5-й блок-секции завершена кладка 2-го этажа, на 6-й блок-секции начата кладка 3-го этажа, на 7-й блок-секции на 50% выполнена кладка 3-го этажа, на 8-й блок-секции начата кладка 3-го этажа
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Завешено сооружение монолита подземного этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово
Дом 5
Завершены штукатурка стен и заливка полов, на 55% выполнена шпатлевка стен, смонтировано 75% перегородок ГКЛ, уложено 30% керамической плитки, смонтировано 50% входных дверей, на 10% выполнен монтаж потолочного канта. Завершается монтаж трубопроводов ГВС, ХВС и канализации, монтаж электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершены кладочные работы, продолжается монтаж трубопроводов ГВС, ХВС и канализации, монтаж электрических и слаботочных сетей, вентиляции.
Завершена заливка полов и монтаж перегородок ПГП, на 90% выполнены шпатлевочные работы, смонтировано 85% перегородок ГКЛ, уложено 70% керамической плитки, в секциях 1 и 3 завершен монтаж натяжных потолков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Завершена заливка ростверков в секциях 3 и 6, в секциях 2, 7 и 8 залито 20% ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Идет подготовка к заливке ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
На 1-й и 2-й блок-секциях завершена кладка 4-го этажа, на 3-й блок-секции на 50% выполнена кладка 4-го этажа, на 4-й блок-секции завершена кладка 2-го этажа, на 5-й блок-секции на 50% выполнена кладка 3-го этажа, на 6-й блок-секции на 50% выполнена кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
Завершено сооружение монолита 1-го этажа пристроенного помещения, идет заливка стен и колонн монолита 1-го этажа жилой части.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
Третий этап строительства 1-го дома
Завершено погружение свай, залито 100% ростверков в 1-й блок-секции, 50% ростверков — в 3-й секции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.
