Строительный отчет за январь 2021 г.
![Строительный отчет за январь 2021 г. Строительный отчет за январь 2021 г. картинка](/upload/iblock/35d/35d483b79c511174e3ce4478e5ac88f6.jpg)
По состоянию на 2 февраля 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
В 1-й блок-секции завершена кирпичная кладка 5-го этажа;
в 2-й блок-секции выполнено 35% кладки 5-го этажа;
в 3-й блок-секции выполнено 40% кладки 5-го этажа;
в 4-й блок-секции выполнено 50% кладки 5-го этажа;
в 5-й блок-секции завершен монолит стен и колонн 11-го этажа, уложено 35% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
В 1-й блок-секции выполнено 80% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 15% кладки 3-го этажа;
в 3-й блок-секции завершена кладка 2-го этажа;
в 4-й блок-секции завершена кладка 2-го этажа;
в 5-й блок-секции выполнено 95% кладки 2-го этажа;
в 6-й блок-секции выполнено 15% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 70% кирпичной кладки 14-го этажа;
во 2-й блок-секции выполнено 55% кладки 15-го этажа.
Оштукатурено 65% стен в жилой части и 50% в местах общего пользования, установлено 40% перегородок ПГП в квартирах.
Смонтировано 40% стояков водоснабжения, 40% стояков канализации.
Смонтировано 90% трубопроводов отопления, 85% радиаторов.
Установлено 85% вентиляционных коробов.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции начата кирпичная кладка 2-го этажа;
во 2-й блок-секции выполнено 45% монолита стен и колонн 1-го этажа;
в 3-4-й блок-секциях завершен монолит 1-го этажа;
в 5-й блок-секции выполнено 40% монолитного перекрытия 1-го этажа;
в 6-й блок-секции выполнено 55% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №26
Выполнено 90% работ по гидроизоляции кровли.
Завершена установка окон.
Оштукатурено 95% стен в квартирах, 90% стен в местах общего пользования, ошпатлевано 10% стен, уложено 25% керамической плитки. Залито 90% стяжки пола в квартирах, 85% в МОП. Завершена установка перегородок ПГП, установлено 25% перегородок ГКЛ.
Смонтировано 90% стояков канализации и водоснабжения.
Уложено 65% электрических сетей, 90% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Академгородок
Дом №2
В блок-секциях 1-5 кирпичная кладка завершена, запущено тепло.
в 6-й блок-секции завершается кладка машинных помещений.
Выполнено 80% разуклонки кровли, уложено 50% гидроизоляционного ковра.
Завершена установка окон.
Оштукатурено 65% стен в квартирах, 35% в местах общего пользования, ошпатлевано 0% стен в квартирах, уложено 5% керамической плитки в квартирах, залито 30% стяжки пола, установлено 75% перегородок ПГП, 20% перегородок ГКЛ.
Смонтировано 85% ограждения балконов, 60% остекления.
Смонтировано 80% стояков водоснабжения, 45% стояков канализации.
Смонтировано 95% трубопроводов отопления, 90% радиаторов.
Уложено 40% электрических сетей, 80% слаботочных сетей.
Установлено 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

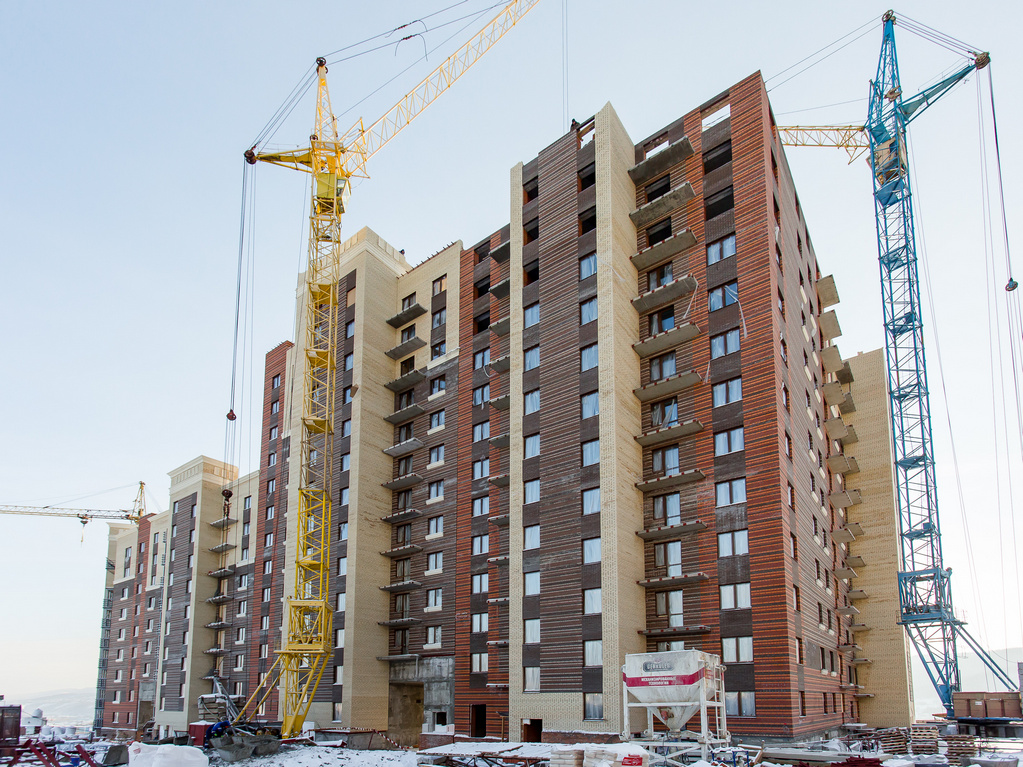

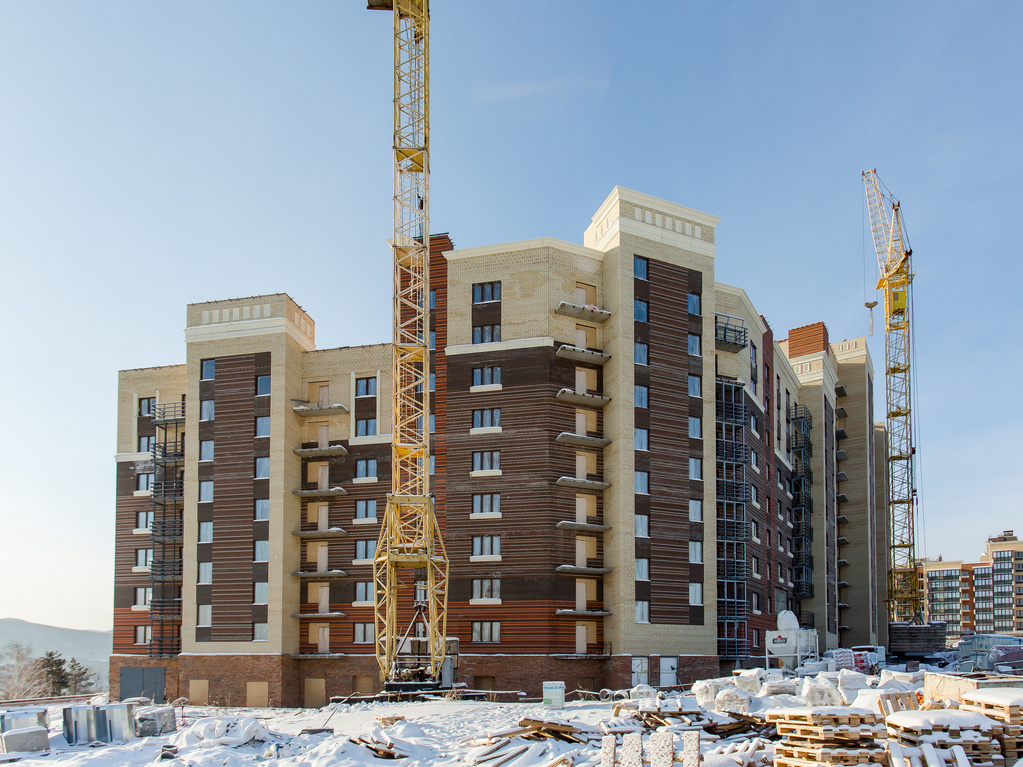

Дом №4
В 1-й блок-секции идет кирпичная кладка парапетов и машинных помещений;
во 2-й блок-секции завершена кладка 13-го этажа;
в 3-6-й блок-секциях кладочные работы завершены.
Выполнено 40% разуклонки кровли.
Установлено 80% окон. Смонтировано 40% ограждения балконов, 20% остекления.
Оштукатурено 50% стен в жилой части здания, 20% в местах общего пользования, ошпатлевано 10% стен, установлено 50% перегородок ПГП.
Смонтировано 90% трубопроводов отопления, 75% радиаторов, 50% трубопроводов водоснабжения, 30% трубопроводов отопления.
Уложено 5% электросетей, 65% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

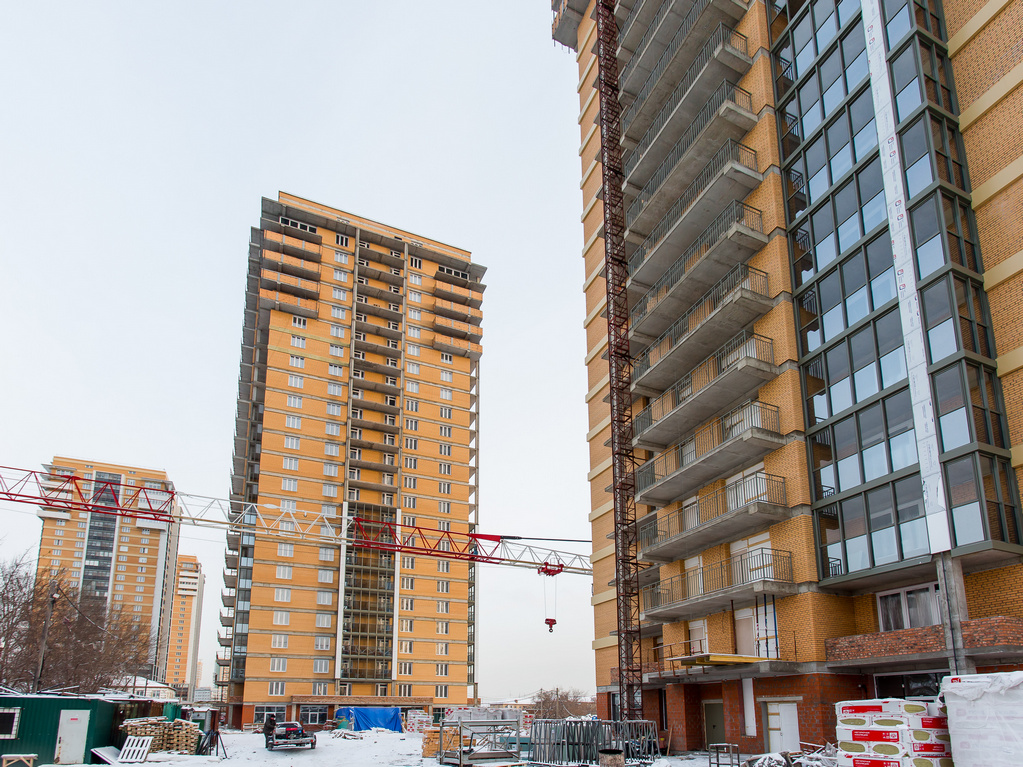

Взлетная, 7
Оштукатурено 20% стен, залито 50% стяжки пола в жилой части, 40% в местах общего пользования, установлено 40% перегородок ПГП в жилой здания.
Установлено 60% перегородок ПГП, начат монтаж перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Завершена заливка стяжки пола.
Завершен монтаж перегородок ГКЛ.
Уложено 15% керамической плитки в квартирах.
Уложено 80% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 85% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 90% кладки 7-го этажа;
в 3-й блок-секции завершается кладка 1-го этажа, выполнено 60% кладки парапета;
в 4-й блок-секции выполнено 40% кладки 6-го этажа;
В пристроенном коммерческом помещении №1 выполнено 80% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

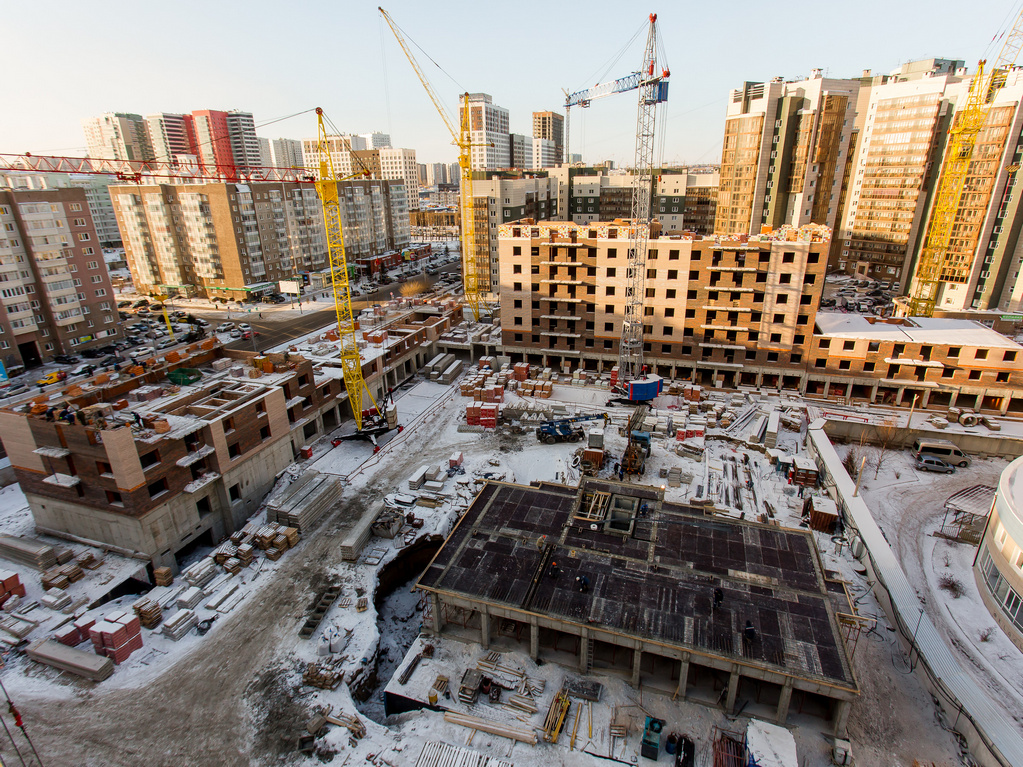

ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 35% кладки 3-го этажа;
во 2-й блок-секции завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 50% кладки 8-го этажа;
в 4-й блок-секции выполнено 90% кладки 8-го этажа;
в 5-й блок-секции выполнено 25% кладки 3-го этажа;
в 6-й блок-секции выполнено 50% кладки 3-го этажа;
в 7-й блок-секции завершена выполнено 80% кладки 4-го этажа;
в 8-й блок-секции завершен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 9-й блок-секции выполнено 80% кирпичной кладки 12-го этажа;
в 10-й блок-секции завершена кладка 12-го этажа;
в 11-й блок-секции начата кладка парапетов кровли;
в 12-й блок-секции выполнено 85% кладки 10-го этажа;
в 13-й блок-секции выполнено 35% кладки парапетов кровли;
в 14-й блок-секции выполнено 35% кладки парапетов кровли;;
в 15-й блок-секции выполнено 10% кладки парапетов кровли;;
в 16-й блок-секции выполнено 80% кладки 10-го этажа.
Установлено 80% окон.
Смонтировано 70% трубопроводов отопления, установлено 35% радиаторов.
Смонтировано 75% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

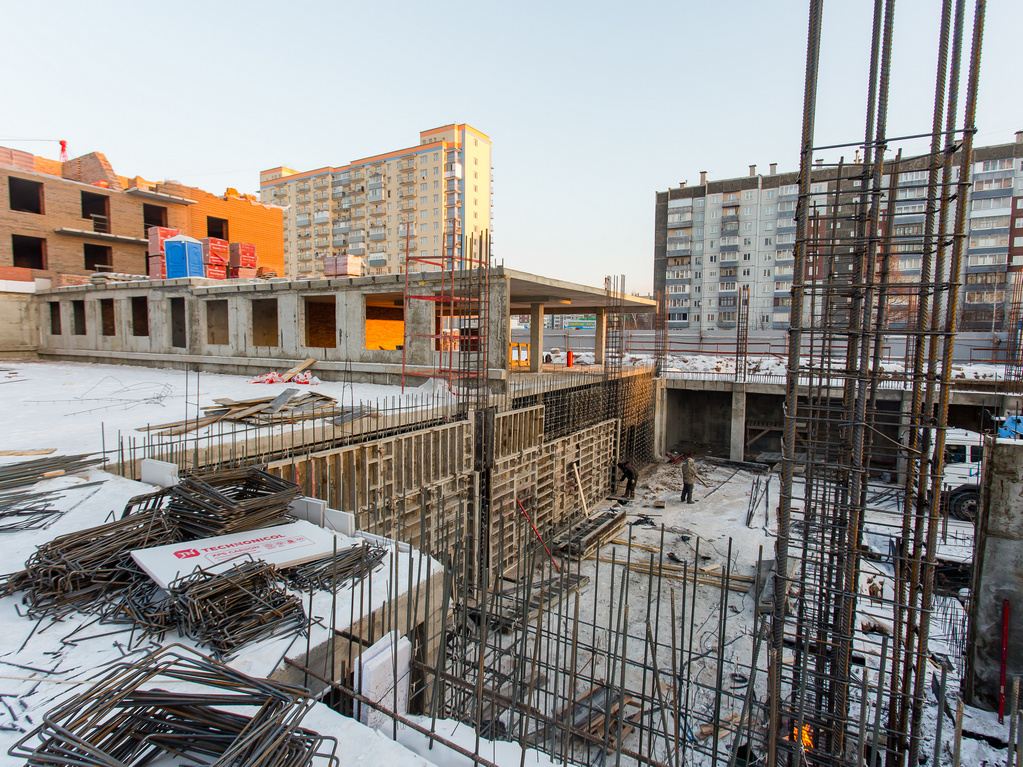

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции начата кирпичная кладка 1-го и 2-го этажей.
Во 2-й блок-секции выполнено 20% перекрытия 1-го этажа.
В 3-й блок-секции выполнено 85% кирпичной кладки 2-го этажа.
В 4-й блок-секции выполнено 85% кладки 3-го этажа.
В 5-й блок-секции выполнено 80% кладки 4-го этажа.
В 6-й блок-секции выполнено 95% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 85% монолита стен и колонн подвального этажа;
в 9-й блок-секции выполнено 25% перекрытия подвального этажа;
В 10-й блок-секции выполнено 65% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 11-й блок-секции выполнено 65% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 12-й блок-секции завершен фундамент, выполнено 90% монолита стен и колонн подвального этажа;
В 13-й блок-секции выполнено 75% монолита стен и колонн подвального этажа;
В 14-й блок-секции выполнено 75% монолита стен и колонн подвального этажа;
В 15-й блок-секции выполнено 60% монолита стен и колонн подвального этажа;
В 16-й блок-секции завершен монолит стен и колонн подвального этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
![Новый Академгородок, дом 4](/upload/iblock/45e/45e74d6bf87d1be554b7309c9ab61b7a.jpg)
![Новый Академгородок, дом 4](/upload/iblock/b95/b95d8cc23c6f54b7071a0a1d06cccbd0.jpg)
![Жилой квартал на Бограда, 109, дом 1](/upload/iblock/d7b/d7b01025f75fe402630a77f948a3d10d.jpg)
![Квартал «Александровский»](/upload/iblock/fad/fad33df70e8d428324ab4a2c48f2fac2.jpg)

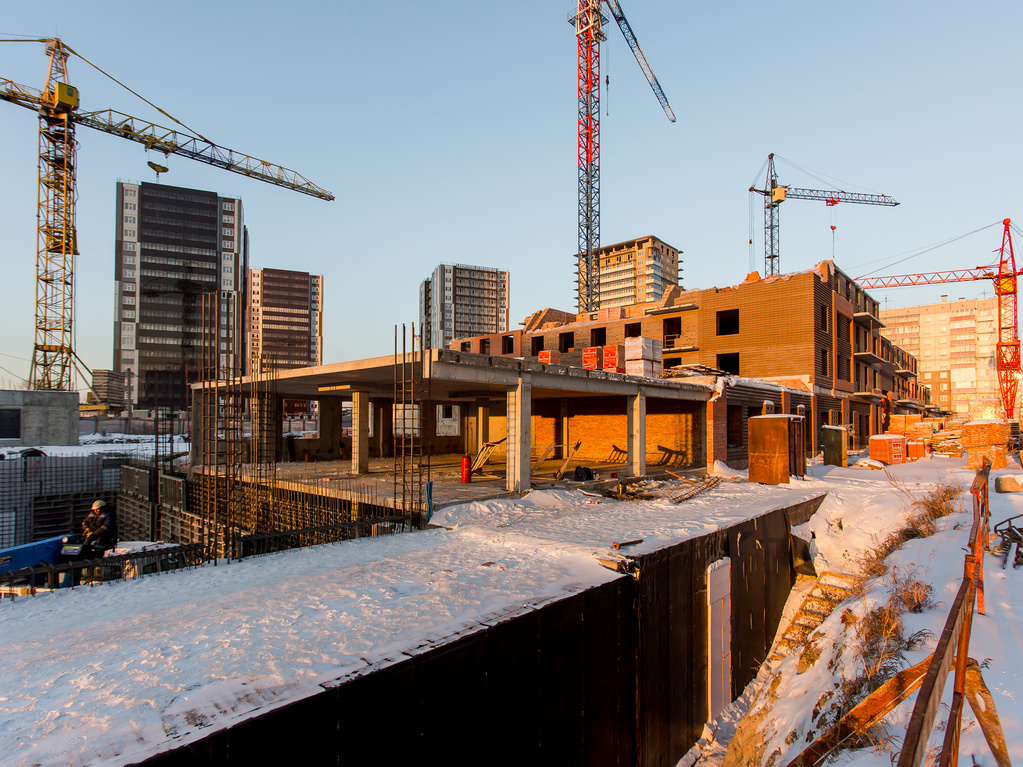

![Сити-квартал «Светлогорский»](/upload/iblock/843/84303cf4f1810e12e02910c4727e79ca.jpg)
![Сити-квартал «Светлогорский»](/upload/iblock/df8/df87101bc712f2e1b9a654a3d16fff8c.jpg)
![ЖК на Взлетной, 7](/upload/iblock/576/576c1e11a8eaee31ef6c73728ab03c8b.jpg)
![19-й дом Южного берега](/upload/iblock/1de/1de9a8eda449fffaf01f14e8242e78d1.jpg)
![20-й дом Южного берега](/upload/iblock/a61/a61a4beef6b0bdd63369461a19cb176f.jpg)
![22-й дом Южного берега](/upload/iblock/aae/aae70e545459711f5ed0a53ac72528cc.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 2 февраля 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег

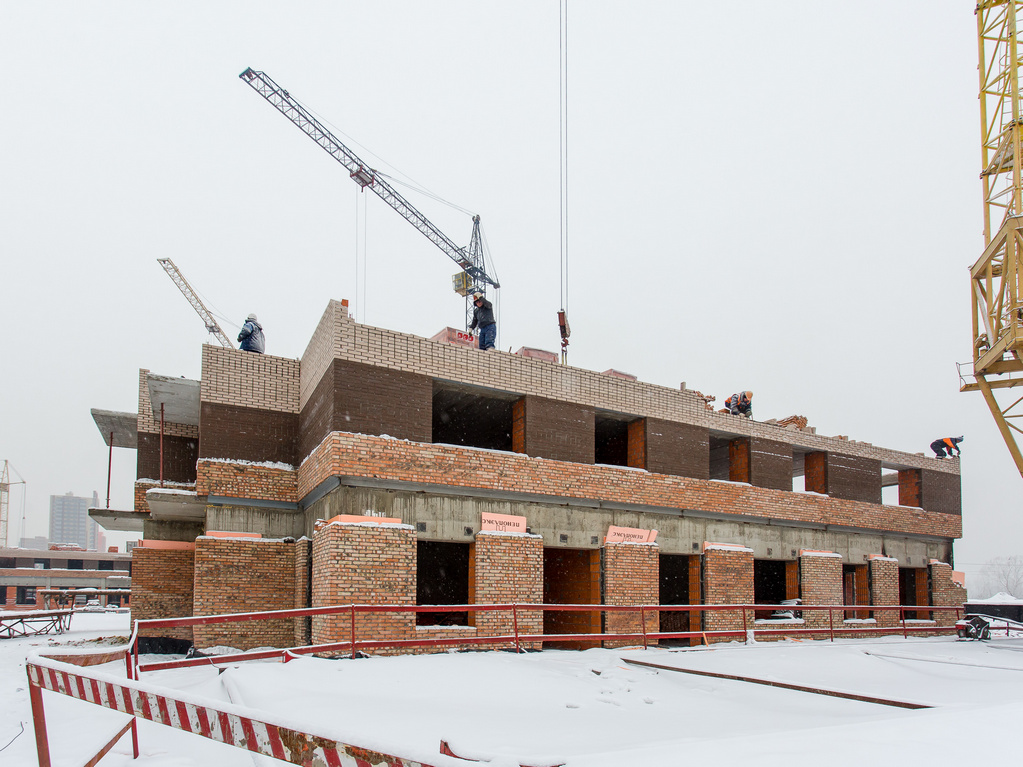

Дом №18
В 1-й блок-секции завершена кирпичная кладка 5-го этажа;
в 2-й блок-секции выполнено 35% кладки 5-го этажа;
в 3-й блок-секции выполнено 40% кладки 5-го этажа;
в 4-й блок-секции выполнено 50% кладки 5-го этажа;
в 5-й блок-секции завершен монолит стен и колонн 11-го этажа, уложено 35% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
В 1-й блок-секции выполнено 80% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 15% кладки 3-го этажа;
в 3-й блок-секции завершена кладка 2-го этажа;
в 4-й блок-секции завершена кладка 2-го этажа;
в 5-й блок-секции выполнено 95% кладки 2-го этажа;
в 6-й блок-секции выполнено 15% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

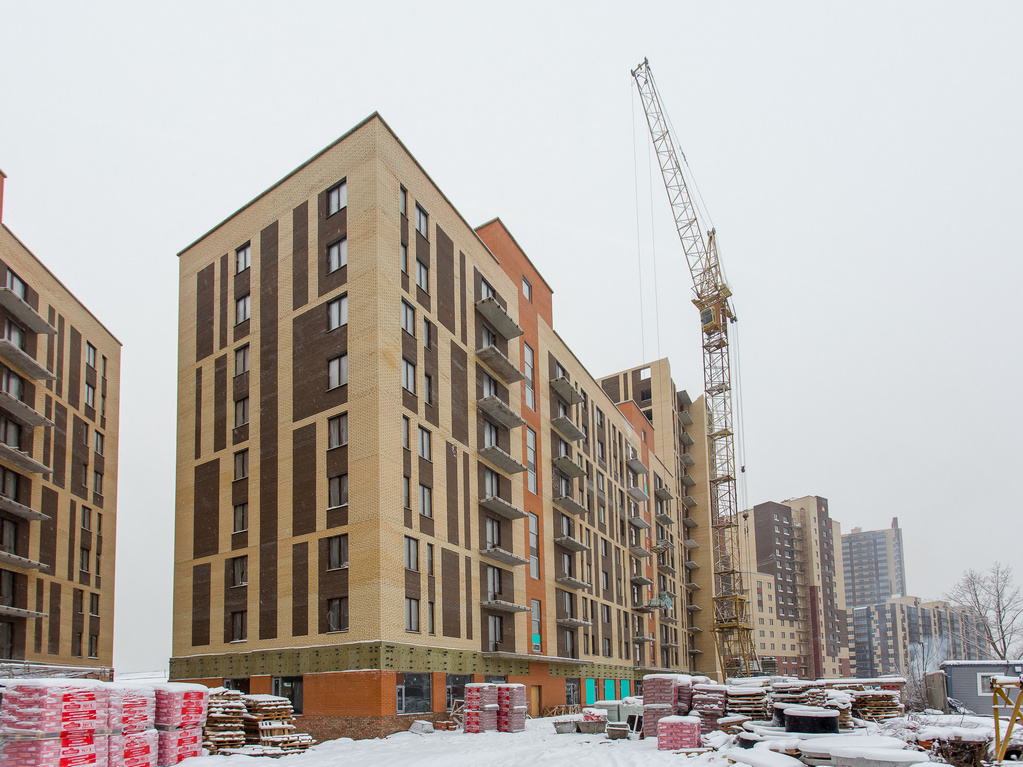

Дом №20
В 1-й блок-секции выполнено 70% кирпичной кладки 14-го этажа;
во 2-й блок-секции выполнено 55% кладки 15-го этажа.
Оштукатурено 65% стен в жилой части и 50% в местах общего пользования, установлено 40% перегородок ПГП в квартирах.
Смонтировано 40% стояков водоснабжения, 40% стояков канализации.
Смонтировано 90% трубопроводов отопления, 85% радиаторов.
Установлено 85% вентиляционных коробов.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

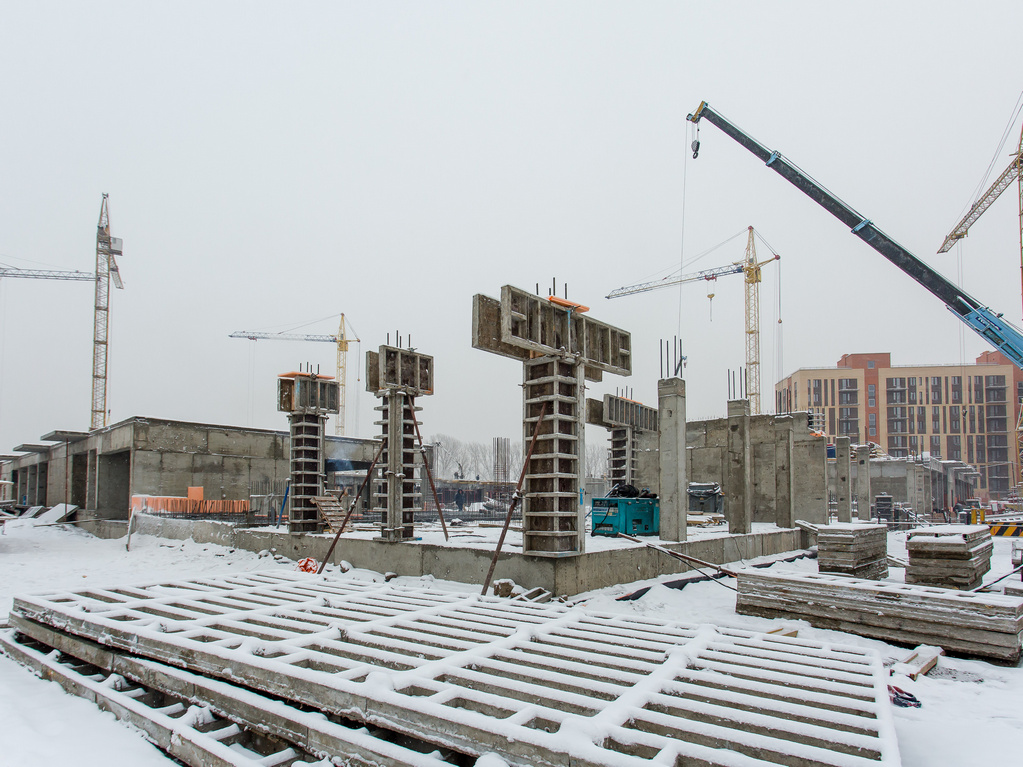

Дом №22
В 1-й блок-секции начата кирпичная кладка 2-го этажа;
во 2-й блок-секции выполнено 45% монолита стен и колонн 1-го этажа;
в 3-4-й блок-секциях завершен монолит 1-го этажа;
в 5-й блок-секции выполнено 40% монолитного перекрытия 1-го этажа;
в 6-й блок-секции выполнено 55% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №26
Выполнено 90% работ по гидроизоляции кровли.
Завершена установка окон.
Оштукатурено 95% стен в квартирах, 90% стен в местах общего пользования, ошпатлевано 10% стен, уложено 25% керамической плитки. Залито 90% стяжки пола в квартирах, 85% в МОП. Завершена установка перегородок ПГП, установлено 25% перегородок ГКЛ.
Смонтировано 90% стояков канализации и водоснабжения.
Уложено 65% электрических сетей, 90% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Академгородок
Дом №2
В блок-секциях 1-5 кирпичная кладка завершена, запущено тепло.
в 6-й блок-секции завершается кладка машинных помещений.
Выполнено 80% разуклонки кровли, уложено 50% гидроизоляционного ковра.
Завершена установка окон.
Оштукатурено 65% стен в квартирах, 35% в местах общего пользования, ошпатлевано 0% стен в квартирах, уложено 5% керамической плитки в квартирах, залито 30% стяжки пола, установлено 75% перегородок ПГП, 20% перегородок ГКЛ.
Смонтировано 85% ограждения балконов, 60% остекления.
Смонтировано 80% стояков водоснабжения, 45% стояков канализации.
Смонтировано 95% трубопроводов отопления, 90% радиаторов.
Уложено 40% электрических сетей, 80% слаботочных сетей.
Установлено 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
В 1-й блок-секции идет кирпичная кладка парапетов и машинных помещений;
во 2-й блок-секции завершена кладка 13-го этажа;
в 3-6-й блок-секциях кладочные работы завершены.
Выполнено 40% разуклонки кровли.
Установлено 80% окон. Смонтировано 40% ограждения балконов, 20% остекления.
Оштукатурено 50% стен в жилой части здания, 20% в местах общего пользования, ошпатлевано 10% стен, установлено 50% перегородок ПГП.
Смонтировано 90% трубопроводов отопления, 75% радиаторов, 50% трубопроводов водоснабжения, 30% трубопроводов отопления.
Уложено 5% электросетей, 65% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
Оштукатурено 20% стен, залито 50% стяжки пола в жилой части, 40% в местах общего пользования, установлено 40% перегородок ПГП в жилой здания.
Установлено 60% перегородок ПГП, начат монтаж перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Завершена заливка стяжки пола.
Завершен монтаж перегородок ГКЛ.
Уложено 15% керамической плитки в квартирах.
Уложено 80% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 85% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 90% кладки 7-го этажа;
в 3-й блок-секции завершается кладка 1-го этажа, выполнено 60% кладки парапета;
в 4-й блок-секции выполнено 40% кладки 6-го этажа;
В пристроенном коммерческом помещении №1 выполнено 80% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 35% кладки 3-го этажа;
во 2-й блок-секции завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 50% кладки 8-го этажа;
в 4-й блок-секции выполнено 90% кладки 8-го этажа;
в 5-й блок-секции выполнено 25% кладки 3-го этажа;
в 6-й блок-секции выполнено 50% кладки 3-го этажа;
в 7-й блок-секции завершена выполнено 80% кладки 4-го этажа;
в 8-й блок-секции завершен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 9-й блок-секции выполнено 80% кирпичной кладки 12-го этажа;
в 10-й блок-секции завершена кладка 12-го этажа;
в 11-й блок-секции начата кладка парапетов кровли;
в 12-й блок-секции выполнено 85% кладки 10-го этажа;
в 13-й блок-секции выполнено 35% кладки парапетов кровли;
в 14-й блок-секции выполнено 35% кладки парапетов кровли;;
в 15-й блок-секции выполнено 10% кладки парапетов кровли;;
в 16-й блок-секции выполнено 80% кладки 10-го этажа.
Установлено 80% окон.
Смонтировано 70% трубопроводов отопления, установлено 35% радиаторов.
Смонтировано 75% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции начата кирпичная кладка 1-го и 2-го этажей.
Во 2-й блок-секции выполнено 20% перекрытия 1-го этажа.
В 3-й блок-секции выполнено 85% кирпичной кладки 2-го этажа.
В 4-й блок-секции выполнено 85% кладки 3-го этажа.
В 5-й блок-секции выполнено 80% кладки 4-го этажа.
В 6-й блок-секции выполнено 95% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 85% монолита стен и колонн подвального этажа;
в 9-й блок-секции выполнено 25% перекрытия подвального этажа;
В 10-й блок-секции выполнено 65% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 11-й блок-секции выполнено 65% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 12-й блок-секции завершен фундамент, выполнено 90% монолита стен и колонн подвального этажа;
В 13-й блок-секции выполнено 75% монолита стен и колонн подвального этажа;
В 14-й блок-секции выполнено 75% монолита стен и колонн подвального этажа;
В 15-й блок-секции выполнено 60% монолита стен и колонн подвального этажа;
В 16-й блок-секции завершен монолит стен и колонн подвального этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
