Дом № 9 (ул. Капитанская, 14)
Остекление окон выполнено на 95%, на 95% выполнен монтаж системы отопления, черновая отделка квартир выполнена на 65%.
На 75% смонтированы сети электроснабжения на 75% — слаботочные сети. В 3-й и 4-й секции идут чистовые отделочные работы.
Производятся работы по благоустройству двора и придомовой территории, завершается бетонирование подпорных стенок.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
На 80% выполнен монтаж композитных панелей облицовки фасада.
На 90% выполнен монтаж трубопроводов водоснабжения и канализации.
На 65% смонтированы сети электроснабжения и слаботочные сети. Завершены штукатурные работы и заливка полов, установлено 95% перегородок ПГП и 70% перегородок из ГКЛ. Начаты чистовые отделочные работы.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

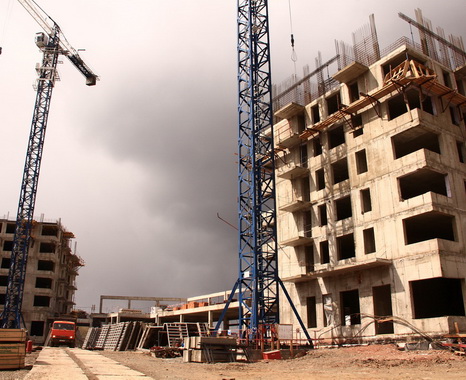

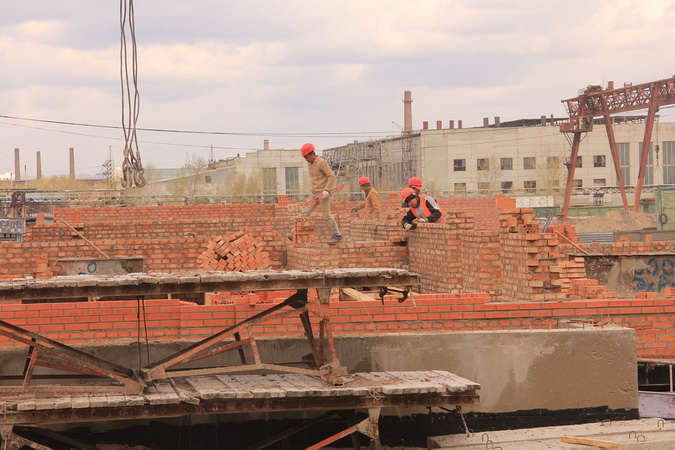

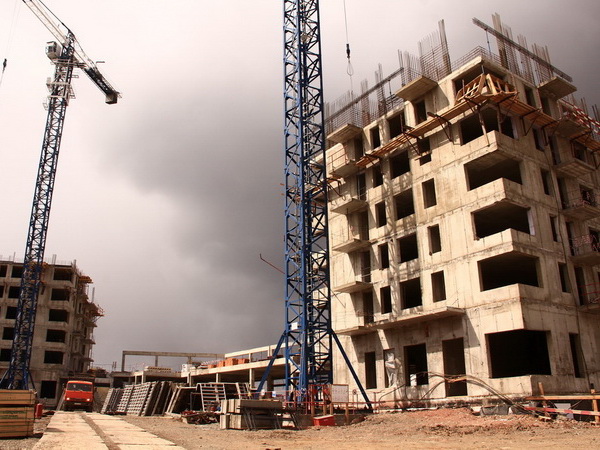

В 1-й секции идет устройство кровли, во 2-й секции на 30% выполнена кладка стен 7-го этажа, в 3-й секции на 70% выполнена кладка стен 6-го этажа, в 4-й секции на 40% выполнена кладка стен технического этажа, в 5-й секции на 30% выполнена кладка стен техэтажа, в 6-й секции завершены кладочные работы, на 70% выполнено устройство кровли.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
Завершен монолит подземной парковки. В 1-й секции на 50% смонтирован ж/б каркас стен, колонн и перекрытий 14-го этажа, монтаж сборного ж/б каркаса 2- секции завершен.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
ЖК «Параллели»
В 1-м и 2-м корпусе на 40% выполнен монолит 6-го этажа.
Образцово
Дом 1

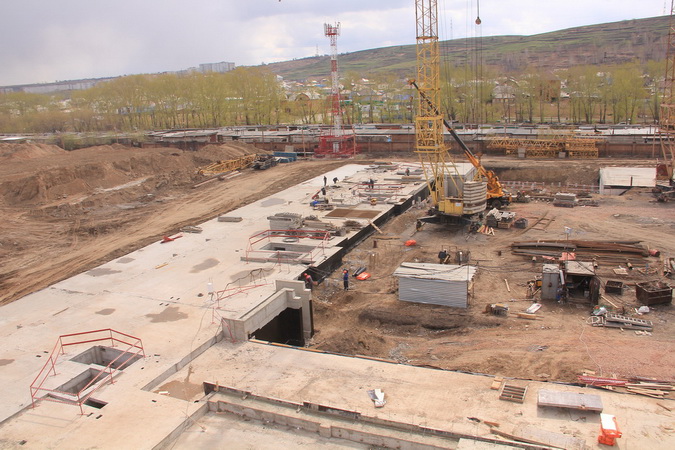

Залито 98% фундамента, на 98% готов монолит стен и перекрытий подвального этажа. Ведется обратная отсыпка фундамента. Завершается подготовка к кладочным работам.
Смонтировано пять башенных кранов.
Дом 2
Залито 95% фундамента, на 99% готов монолит стен подвального этажа, на 60% выполнено устройство перекрытий подвального этажа. Ведется обратная отсыпка фундамента. На 7-й блок-секции начались кладочные работы.
