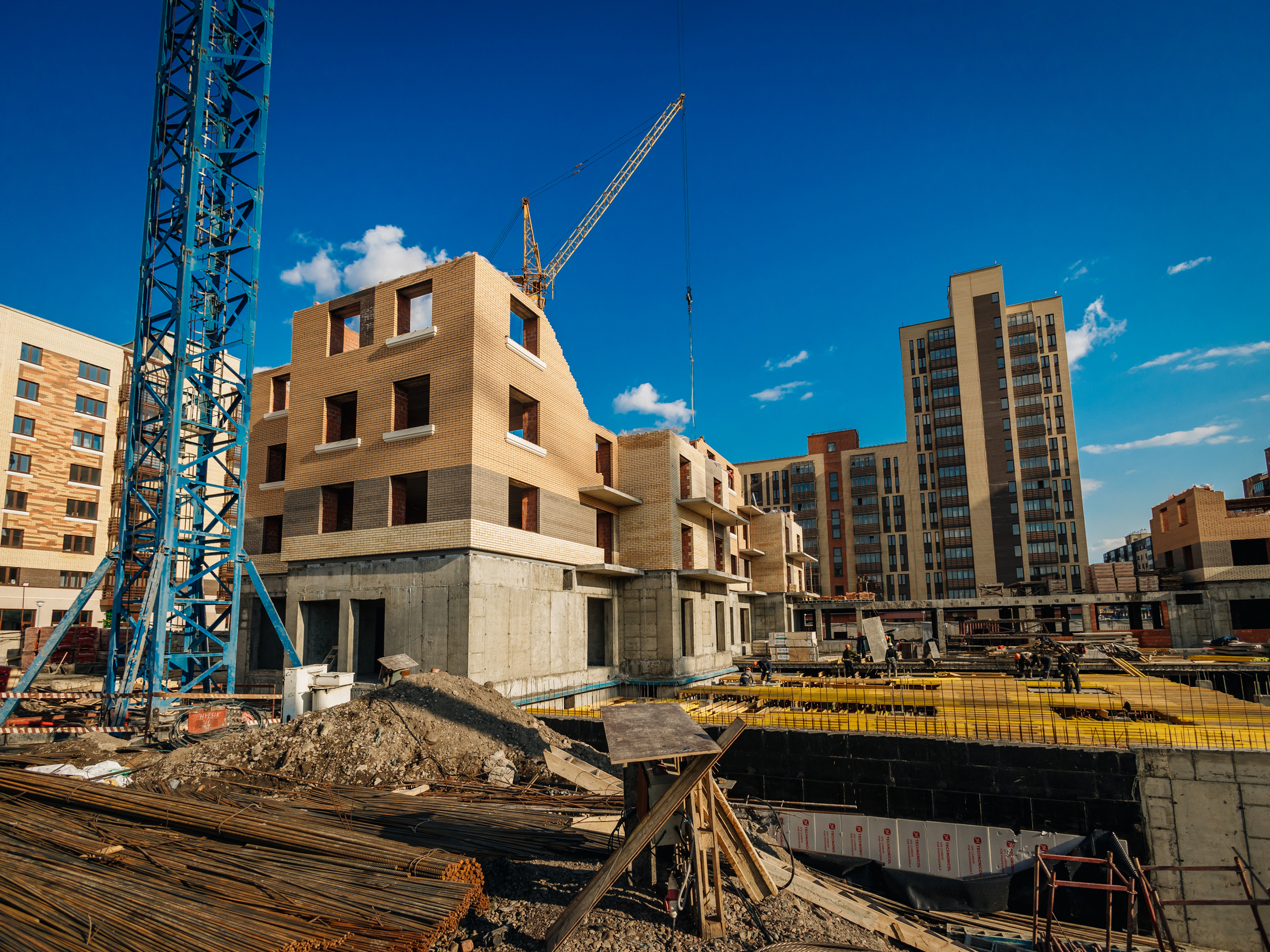

По состоянию на 2 мая 2023 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег
Дом №21
В 1-й блок-секции выполнено 60% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 35% кладки 5-го этажа;
в 3-й блок-секции выполнено 25% кладки 4-го этажа;
в 4-й блок-секции выполнено 65% кладки 3-го этажа;
в 5-й блок-секции выполнено 15% кладки 5-го этажа;
в 6-й блок-секции выполнено 15% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23
Завершено устройство гидроизоляционного ковра кровли.
Установлено 85% балконного ограждения, 75% балконного остекления.
Завершен монтаж стояков канализации.
Уложено 85% электросетей, смонтировано 20% электроприборов, завершается прокладка слаботочных сетей, установлено 10% слаботочных приборов.
Завершена штукатурка стен, залито 90% стяжки пола, установлено 70% перегородок ГКЛ.
Ошпатлевано 60% стен, уложено 35% керамической плитки в местах общего пользования, окрашено 30% стен в МОП.
Установлено 60% входных дверей.
Смонтировано 15% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №24
Завершено погружение свай. Залито 10% монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №6
Смонтировано 95% ограждения балконов, 80% остекления балконов.
Установлено 15% электроприборов, 30% сантехнического оборудования.
Ошпатлевано 95% стен, уложено 95% керамической плитки в местах общего пользования, окрашено 45% стен в МОП.
Завершен монтаж канта натяжного потолка, смонтировано 10% полотна натяжного потолка.
Установлено 60% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 80% кирпичной кладки 8-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа;
в 3-й блок-секции выполнено 75% кладки 9-го этажа;
в 4-й блок-секции выполнено 70% кладки 10-го этажа;
в 5-й блок-секции выполнено 70% кладки 7-го этажа;
в 6-й блок-секции выполнено 15% кладки 9-го этажа;
В 7-й блок-секции выполнено 15% кладки 6-го этажа.
В 8-й блок-секции выполнено 30% кладки 6-го этажа.
Уложено 15% горизонтальной разводки отопления, 15% горизонтальной разводки водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В 4-й блок-секции выполнено 15% кладки машинного помещения и парапетов кровли;
в 5-й блок-секции выполнено 90% кладки парапетов кровли;
в 6-й блок-секции выполнено 55% кладки парапетов кровли;
в 7-й блок-секции выполнено 5% кладки 9-го этажа;
в 8-й блок-секции выполнено 65% кладки 10-го этажа.
Ведется разуклонка кровли на блок-секциях 1 и 2.
Установлено 15% ограждения балконов, 49% стояков отопления, 30% горизонтальной разводки отопления, 40% горизонтальной разводки водоснабжения, начат монтаж венткоробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
Завершены монолитные работы на первом этаже.
В 1-й блок-секции уложено 10% кирпичной кладки 2-го этажа;
во 2-й блок-секции уложено 5% кирпичной кладки 2-го этажа;
в 5-й блок-секции уложено 15% кирпичной кладки 3-го этажа;
в 6-й блок-секции уложено 30% кирпичной кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
В 1-й блок-секции завершен монтаж 11-го этажа;
во 2-й блок-секции готово 95% 12-го этажа.
Начат монтаж стояков отопления. Уложено 35% горизонтальной разводки водоснабжения. Смонтировано 59% электросетей, 50% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Белый квартал на Свободном
В 1-й блок-секции секции готово 80% 4-го этажа;
во 2-й блок-секции секции готово 30% 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
