Ход работ в августе 2022 г.
По состоянию на 1 сентября 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18

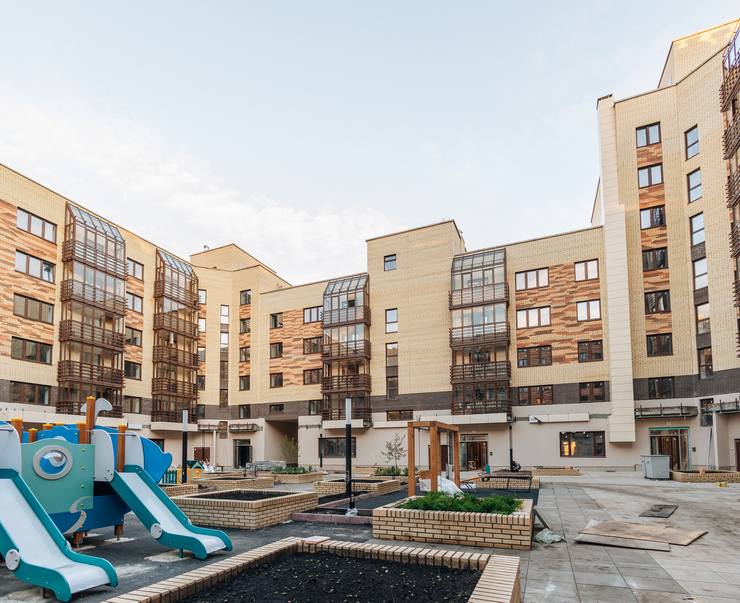

Ведется благоустройство придомовой территории, отделка фасадов цоколя.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
Завершается благоустройство придомовой территории, отделка фасадов цоколя.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №22
Завершается благоустройство придомовой территории, отделка фасадов цоколя.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №23
В 1-й блок секции выполнено 35% кирпичной кладки 10-го этажа;
во 2-й блок-секции выполнено 50% кладки 10-го этажа;
в 3-й блок-секции выполнено 90% кладки 9-го этажа;
в 4-й блок-секции выполнено 60% кладки 12-го этажа;
в 5-й блок-секции выполнено 45% кладки 12-го этажа;
в 6-й блок-секции завершается кладка парапетов кровли;
в 7-й блок-секции выполнено 40% кладки 1-го этажа, завершена кладка парапетов;
в 8-й блок-секции готово 70% кладки 8-го этажа;
в 9-й блок-секции выполнено 40% кладки парапетов кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Новый Академгородок
Дом №6
В 1-4-й и 10-11-й блок-секциях завершена кирпичная кладка;
в 5-й блок-секции выполнено 50% кладки парапетов кровли и машинных помещений;
в 6-й блок-секции выполнено 20% кладки парапетов кровли и машинных помещений;
в 7-й блок-секции выполнено 30% кладки 14-го этажа;
в 8-й блок-секции выполнено 5% кладки парапетов кровли и машинных помещений;
в 9-й блок-секции выполнено 80% кладки парапетов кровли и машинных помещений.
Смонтировано 65% трубопроводов отопления, 90% вентиляционных коробов, 30% разводки водоснабжения. Уложено 25% слаботочных сетей.
Оштукатурено 70% стен, уложено 25% стяжки пола, установлено 35% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й и 4-6-й блок-секциях завершено устройство монолита 1-го этажа;
во 2-й блок-секции завершено устройство монолита подвального этажа;
в 3-й блок-секции залито 50% монолита 1-го этажа;
в 7-й блок-секции залито 80% монолита подвального этажа;
в 8-й блок-секции залито 45% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В 1-й блок-секции выполнено 85% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 70% кладки 3-го этажа;
в 3-й блок-секции выполнено 70% кладки 4-го этажа;
в 4-й блок-секции выполнено 60% кладки 3-го этажа;
в 5-й блок-секции выполнено 70% кладки 2-го этажа;
в 6-й блок-секции выполнено 10% кладки 2-го этажа;
в 7-й и 8-й блок-секциях завершено устройство монолита.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на ул. Бограда
Дом №2
Идет пусконаладка оборудования, клининг помещений.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Сити-квартал «Александровский»
Установлено 90% сантехнических приборов, 80% электроприборов, завершена прокладка электросетей и слаботочных сетей, венткоробов.
Ошпатлевано 90% стен, уложено 85% керамической плитки, окрашено 50% стен в местах общего пользования, смонтировано 85% канта натяжного потолка, 70% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Сити-квартал «Светлогорский»
I очередь
Завершено ограждение и остекление балконов.
Установлено 65% электрических и 5% слаботочных приборов, завершен монтаж вентиляционных коробов.
Установлено 65% сантехприборов. Ошпатлевано 90% стен, уложено 80% керамической плитки, смонтировано 80% канта натяжного потолка, 75% полотна, установлено 95% входных дверей, идет окраска стен в местах общего пользования.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II очередь
Завершена установка окон. Смонтировано 85% балконного ограждения, 75% остекления. Установлено 60% входных дверей.
Смонтировано 95% трубопроводов водоснабжения, 60% электросетей, 90% вентиляционных коробов.
Залито 95% стяжки пола, смонтировано 70% перегородок ГКЛ, завершен монтаж перегородок ПГП, ошпатлевано 40% стен, уложено 20% керамической плитки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Сити-квартал на Кецховели
Завершаются испытания свай, начато устройство основного свайного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
По состоянию на 1 сентября 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
Ведется благоустройство придомовой территории, отделка фасадов цоколя.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
Завершается благоустройство придомовой территории, отделка фасадов цоколя.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №22
Завершается благоустройство придомовой территории, отделка фасадов цоколя.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №23
В 1-й блок секции выполнено 35% кирпичной кладки 10-го этажа;
во 2-й блок-секции выполнено 50% кладки 10-го этажа;
в 3-й блок-секции выполнено 90% кладки 9-го этажа;
в 4-й блок-секции выполнено 60% кладки 12-го этажа;
в 5-й блок-секции выполнено 45% кладки 12-го этажа;
в 6-й блок-секции завершается кладка парапетов кровли;
в 7-й блок-секции выполнено 40% кладки 1-го этажа, завершена кладка парапетов;
в 8-й блок-секции готово 70% кладки 8-го этажа;
в 9-й блок-секции выполнено 40% кладки парапетов кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Новый Академгородок
Дом №6
В 1-4-й и 10-11-й блок-секциях завершена кирпичная кладка;
в 5-й блок-секции выполнено 50% кладки парапетов кровли и машинных помещений;
в 6-й блок-секции выполнено 20% кладки парапетов кровли и машинных помещений;
в 7-й блок-секции выполнено 30% кладки 14-го этажа;
в 8-й блок-секции выполнено 5% кладки парапетов кровли и машинных помещений;
в 9-й блок-секции выполнено 80% кладки парапетов кровли и машинных помещений.
Смонтировано 65% трубопроводов отопления, 90% вентиляционных коробов, 30% разводки водоснабжения. Уложено 25% слаботочных сетей.
Оштукатурено 70% стен, уложено 25% стяжки пола, установлено 35% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й и 4-6-й блок-секциях завершено устройство монолита 1-го этажа;
во 2-й блок-секции завершено устройство монолита подвального этажа;
в 3-й блок-секции залито 50% монолита 1-го этажа;
в 7-й блок-секции залито 80% монолита подвального этажа;
в 8-й блок-секции залито 45% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В 1-й блок-секции выполнено 85% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 70% кладки 3-го этажа;
в 3-й блок-секции выполнено 70% кладки 4-го этажа;
в 4-й блок-секции выполнено 60% кладки 3-го этажа;
в 5-й блок-секции выполнено 70% кладки 2-го этажа;
в 6-й блок-секции выполнено 10% кладки 2-го этажа;
в 7-й и 8-й блок-секциях завершено устройство монолита.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на ул. Бограда
Дом №2
Идет пусконаладка оборудования, клининг помещений.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Сити-квартал «Александровский»
Установлено 90% сантехнических приборов, 80% электроприборов, завершена прокладка электросетей и слаботочных сетей, венткоробов.
Ошпатлевано 90% стен, уложено 85% керамической плитки, окрашено 50% стен в местах общего пользования, смонтировано 85% канта натяжного потолка, 70% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Сити-квартал «Светлогорский»
I очередь
Завершено ограждение и остекление балконов.
Установлено 65% электрических и 5% слаботочных приборов, завершен монтаж вентиляционных коробов.
Установлено 65% сантехприборов. Ошпатлевано 90% стен, уложено 80% керамической плитки, смонтировано 80% канта натяжного потолка, 75% полотна, установлено 95% входных дверей, идет окраска стен в местах общего пользования.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II очередь
Завершена установка окон. Смонтировано 85% балконного ограждения, 75% остекления. Установлено 60% входных дверей.
Смонтировано 95% трубопроводов водоснабжения, 60% электросетей, 90% вентиляционных коробов.
Залито 95% стяжки пола, смонтировано 70% перегородок ГКЛ, завершен монтаж перегородок ПГП, ошпатлевано 40% стен, уложено 20% керамической плитки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Сити-квартал на Кецховели
Завершаются испытания свай, начато устройство основного свайного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
