По состоянию на 6 марта 2023 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №21

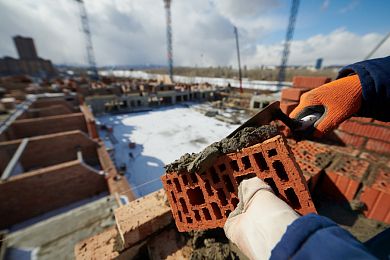

В 1-й блок-секции выполнено 5% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 35% кирпичной кладки 2-го этажа;
в 3-й блок-секции выполнено 75% монолита первого этажа;
в 4-й блок-секции выполнено 30% монолита первого этажа;
в 5-6-й блок-секциях устройство монолита завершено.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23

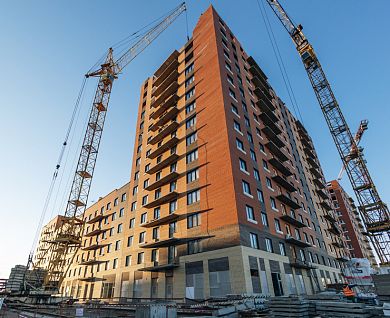

Завершены кладочные работы.
Готово 60% разуклонки кровли, 50% гидроизоляционного ковра.
Смонтировано 90% окон, 55% балконного ограждения, 35% балконного остекления.
Установлено 95% стояков отопления и 95% горизонтальной разводки, 95% радиаторов.
Установлено 65% стояков канализации. Уложено 75% разводки водоснабжения. Завершен монтаж венткоробов.
Уложено 30% электросетей, 65% слаботочных сетей.
Оштукатурено 70% стен, залито 35% стяжки пола, установлено 70% перегородок ПГП, 25% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Сити-район Академгородок
Дом №6
Уложено 90% трубопроводов канализации.
Уложено 95% электросетей.
Смонтировано 75% ограждения балконов, 50% остекления балконов.
Завершен монтаж перегородок ГКЛ. Ошпатлевано 60% стен.
Уложено 30% керамической плитки в местах общего пользования.
Смонтировано 5% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 40% кирпичной кладки 5-го этажа;
во 2-й блок-секции выполнено 50% кладки 5-го этажа;
в 3-й блок-секции выполнено 20% кладки 6-го этажа;
в 4-й блок-секции выполнено 10% кладки 7-го этажа;
в 5-й блок-секции выполнено 15% кладки 5-го этажа;
в 6-й блок-секции выполнено 40% кладки 6-го этажа;
В 7-й блок-секции выполнено 45% кладки 4-го этажа;
В 8-й блок-секции выполнено 25% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В 1-й блок-секции выполнено 75% кирпичной кладки 9-го этажа;
во 2-й блок-секции выполнено 70% кладки 9-го этажа;
в 4-й блок-секции выполнено 55% кладки 10-го этажа;
в 5-й блок-секции выполнено 40% кладки 8-го этажа;
в 6-й блок-секции выполнено 10% кладки 7-го этажа;
в 7-й блок-секции выполнено 70% кладки 5-го этажа;
в 8-й блок-секции выполнено 35% кладки 8-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели

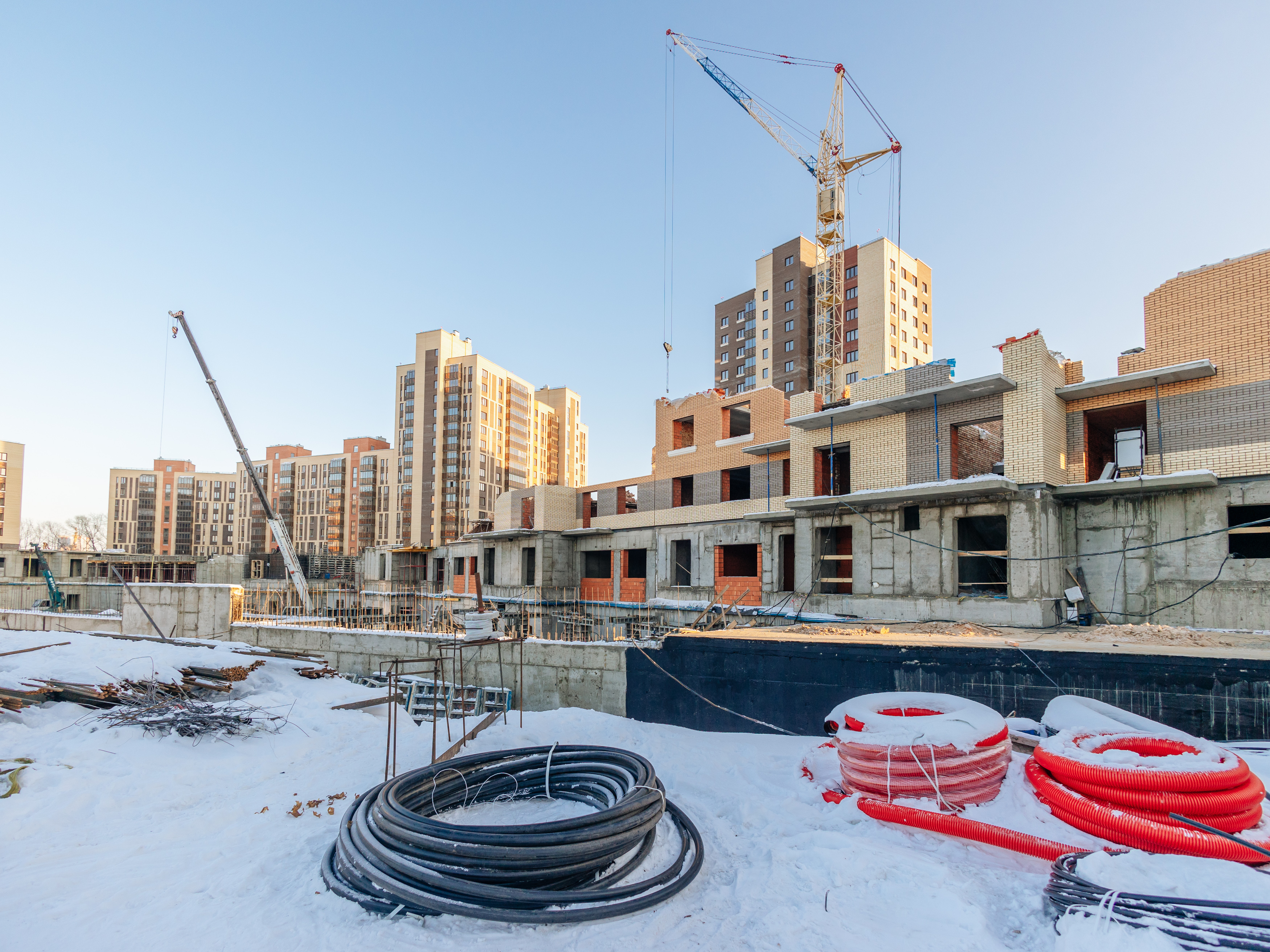

В 1-й блок-секции готово 40% стен и колонн монолита подвального этажа;
во 2-й блок-секции готово 50% стен и колонн монолита подвального этажа;
в 3-й блок-секции завершено устройство монолитного фундамента;
в 4-й блок-секции готово 95% стен и колонн монолита подвального этажа;
в 5-й блок-секции готово 65% стен и колонн монолита подвального этажа;
в 6-й блок-секции начата заливка монолита стен и колонн 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
В 1-й блок-секции готово 75% 3-го этажа;
во 2-й блок-секции готово 75% 4-го этажа;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
Белый квартал на Свободном
В 1-й блок-секции залито 75% монолитного фундамента;
во 2-й блок-секции начата заливка монолитного фундамента;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
