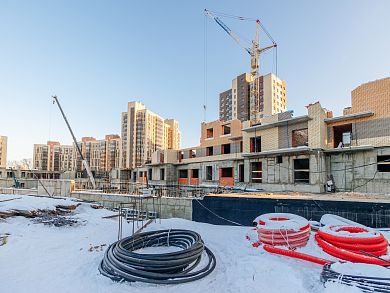

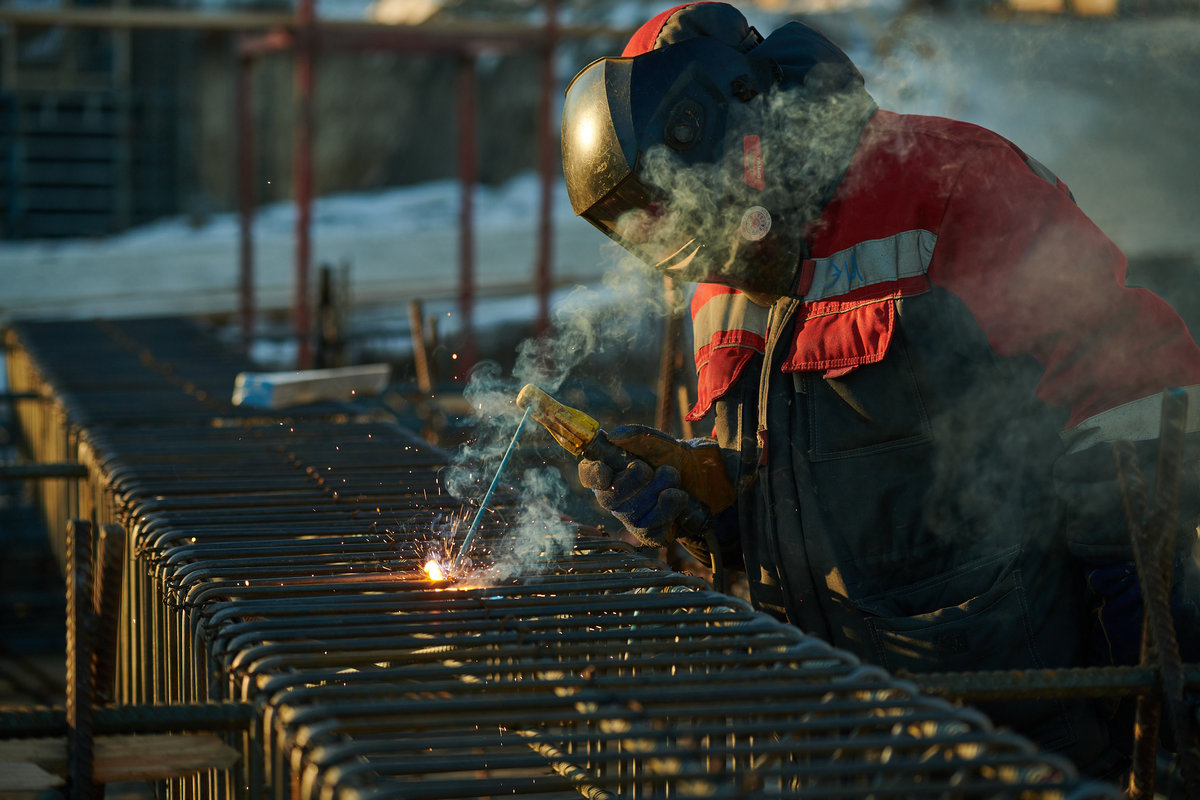

По состоянию на 6 февраля 2023 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №21
В 1-й блок-секции выполнено 45% кирпичной кладки 2-го этажа; во 2-й блок-секции завершено устройство монолита первого этажа; в 3-й и 4-й блок-секциях выполнено 10% монолита первого этажа; в 5-й блок-секции выполнено 90% монолита стен и колонн первого этажа; в 6-й блок-секции выполнено 75% монолита первого этажа. Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23
В 1-й блок секции выполнено 90% кирпичной кладки 16-го этажа; во 2-й блок-секции завершена кладка 16-го этажа; в 3-й блок-секции выполнено 95% кладки 16-го этажа. Готово 60% разуклонки кровли, 40% гидроизоляционного ковра. Смонтировано 90% окон. Установлено 95% стояков отопления и 90% горизонтальной разводки, 90% радиаторов. Запущено тепло в блок-секциях 1-9. Установлено 60% стояков канализации. Уложено 75% разводки водоснабжения. Смонтировано 95% венткоробов. Уложено 10% электросетей, 55% слаботочных сетей. Оштукатурено 60% стен, залито 25% стяжки пола, установлено 65% перегородок ПГП, 5% перегородок ГКЛ. Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Сити-район Академгородок
Дом №6
Уложено 85% трубопроводов канализации. Завершен монтаж слаботочных сетей, уложено 90% электросетей. Смонтировано 50% ограждения балконов, 15% остекления балконов. Завершена заливка стяжки пола, завершен монтаж перегородок ПГП, установлено 90% перегородок ГКЛ. Ошпатлевано 40% стен. Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 70% кирпичной кладки 4-го этажа; во 2-й блок-секции выполнено 95% кладки 4-го этажа; в 3-й блок-секции выполнено 65% кладки 5-го этажа; в 4-й блок-секции выполнено 50% кладки 6-го этажа; в 5-й блок-секции выполнено 55% кладки 5-го этажа; в 6-й блок-секции выполнено 95% кладки 5-го этажа; В 7-й блок-секции выполнено 90% кладки 3-го этажа; В 8-й блок-секции выполнено 80% кладки 3-го этажа. Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В 1-й блок-секции выполнено 30% кирпичной кладки 9-го этажа; во 2-й блок-секции выполнено 95% кладки 8-го этажа; в 4-й блок-секции выполнено 10% кладки 10-го этажа; в 5-й блок-секции завершена кладка 7-го этажа; в 6-й блок-секции выполнено 90% кладки 6-го этажа; в 7-й блок-секции выполнено 35% кладки 5-го этажа; в 8-й блок-секции выполнено 90% кладки 7-го этажа; Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции готово 15% стен и колонн монолита подвального этажа; во 2-й блок-секции готово 10% стен и колонн монолита подвального этажа; в 3-й блок-секции завершено устройство монолитного фундамента; в 4-й блок-секции готово 65% стен и колонн монолита подвального этажа; в 5-й блок-секции завершено устройство монолитного фундамента; в 6-й блок-секции готово 35% стен и колонн подвального этажа; Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
В 1-й блок-секции готово 35% 1-го этажа; во 2-й блок-секции готово 55% 2-го этажа; Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
Белый квартал на Свободном
Завершено погружение свай. В 1-й блок-секции залито 20% монолитного фундамента; Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
