Наши стройки в июне 2018 г.
![Наши стройки в июне 2018 г. Наши стройки в июне 2018 г. картинка](/upload/iblock/f4a/f4a1caf1afdb8a94f8dd7df5998c13b7.jpg)
Южный берег

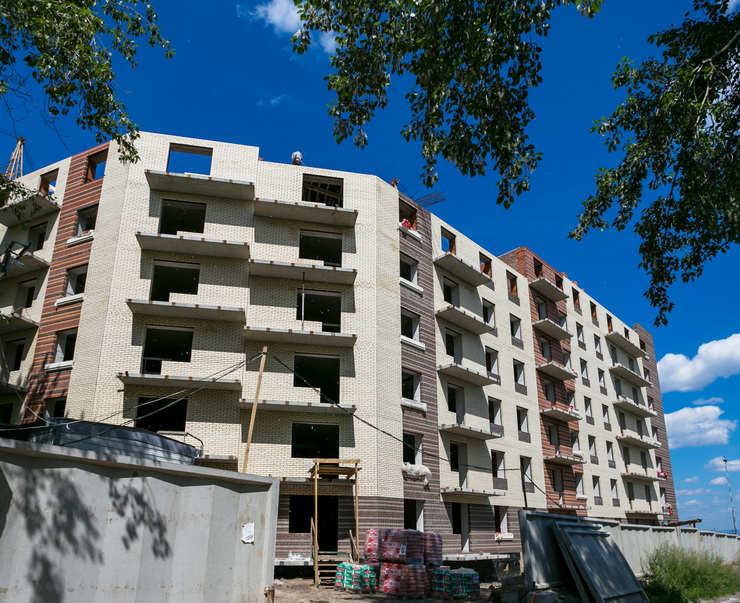

Дом №12 (1-й дом на бульваре Экзюпери)
Завершаются работы по благоустройству территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

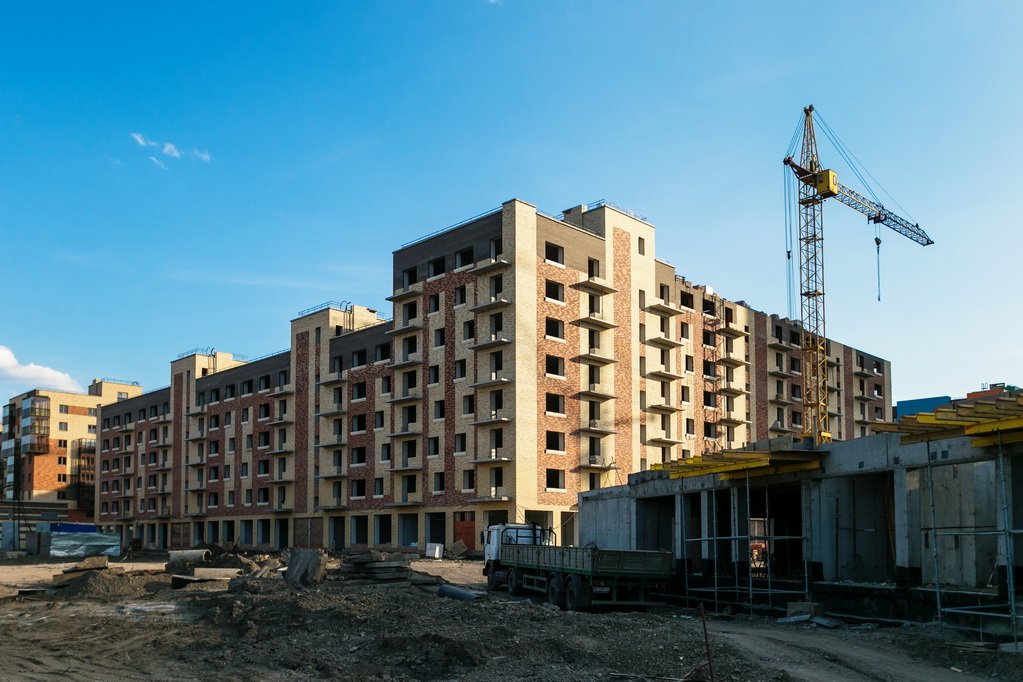

Дом №15 (2-й дом на бульваре Экзюпери)
Завершены кладочные работы завершены. На 25% выполнены штукатурные работы, начат монтаж трубопроводов водоснабжения и канализации, отопления, электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 1-й блок-секции на 50% выполнена кладка 6-го этажа, на 2-й блок-секции кирпичная кладка завершена, на 3-й блок-секции выполнено 50% кладки парапетов в 4-м подъезде и 50% кладки стен 7 этажа в 5-м подъезде, 6-го этажа, на 4-й блок-секции завершено устройство перекрытий 7-го этажа, на 5-й блок-секции на 70% выполнена кладка 7-го этажа, на 6-й блок-секции на 70% выполнена кладка 8-го этажа, на 7-й блок-секции идет на 50% выполнена кладка 7-го этажа, на 8-й блок-секции выполнено 90% кладки парапетов.
Идет подготовка к отделочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
В 1 и 3-й блок-секциях завершено сооружение монолита первого этажа, во 2-й блок-секции идет сооружение монолита 4-го этажа, в 4-й блок-секции на 50% выполнена кирпичная кладка 2 этажа, в 5-й блок-секции на 90% выполнена кирпичная кладка 2 этажа, в 6-й блок-секции начата кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово

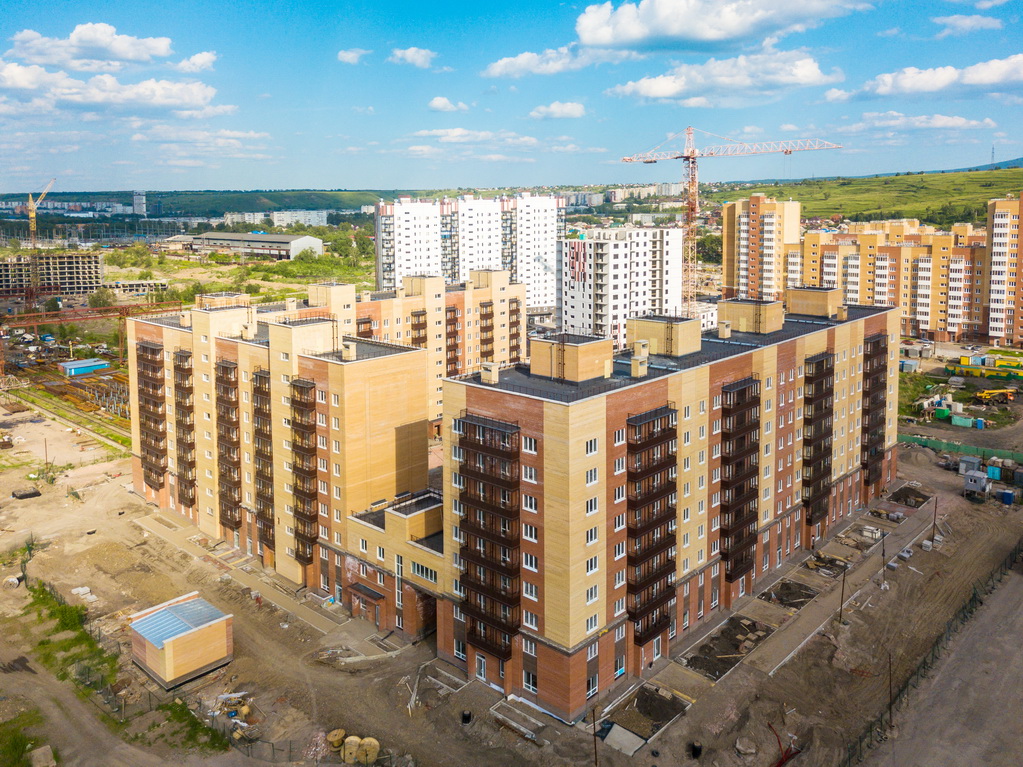

Дом 5
Завершаются инженерно-отделочные работы и благоустройство территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

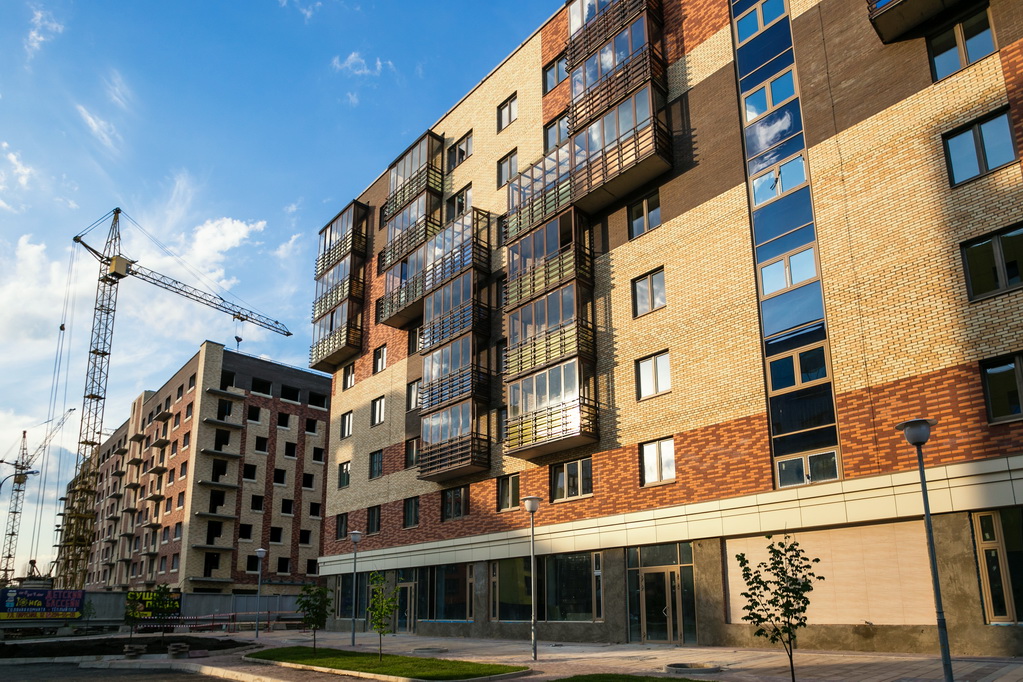

Дом 1 (квартал 1)
Завершаются инженерно-отделочные работы и благоустройство территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Завершается заливка монолита подвального этажа, идет подготовка к началу кладочных работ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

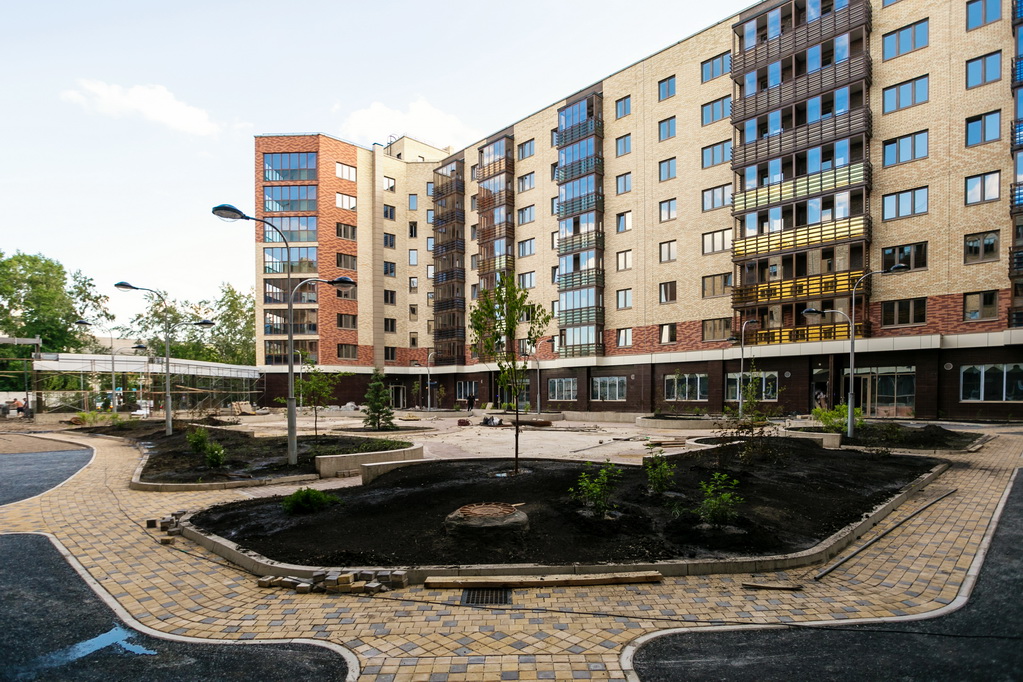

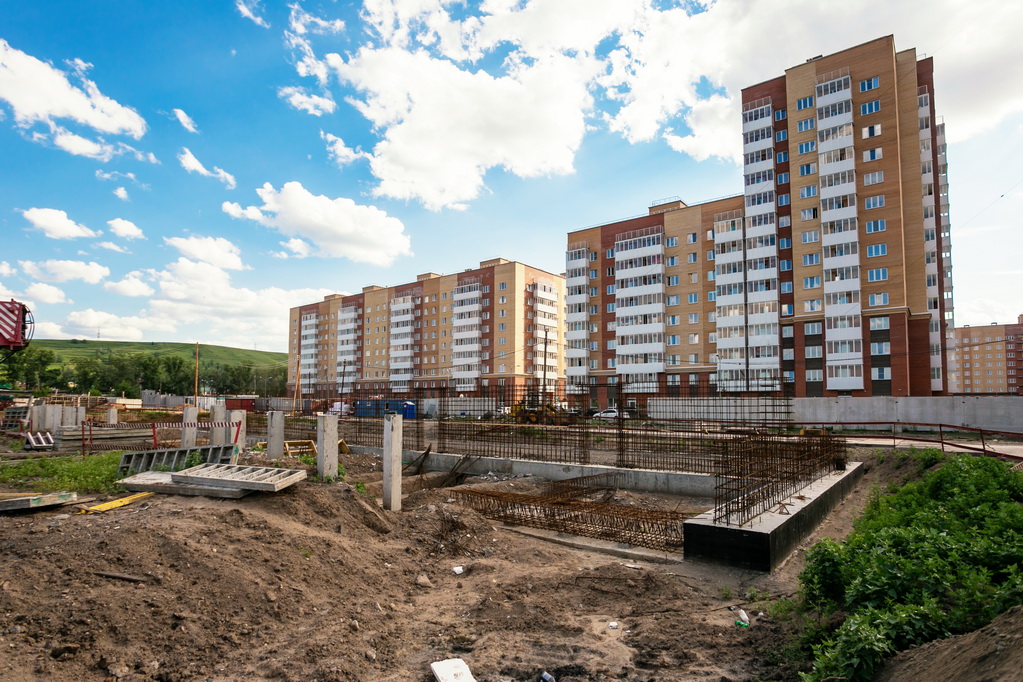

Дом 4
Завершается заливка монолита подвального этажа, идет подготовка к началу кладочных работ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок

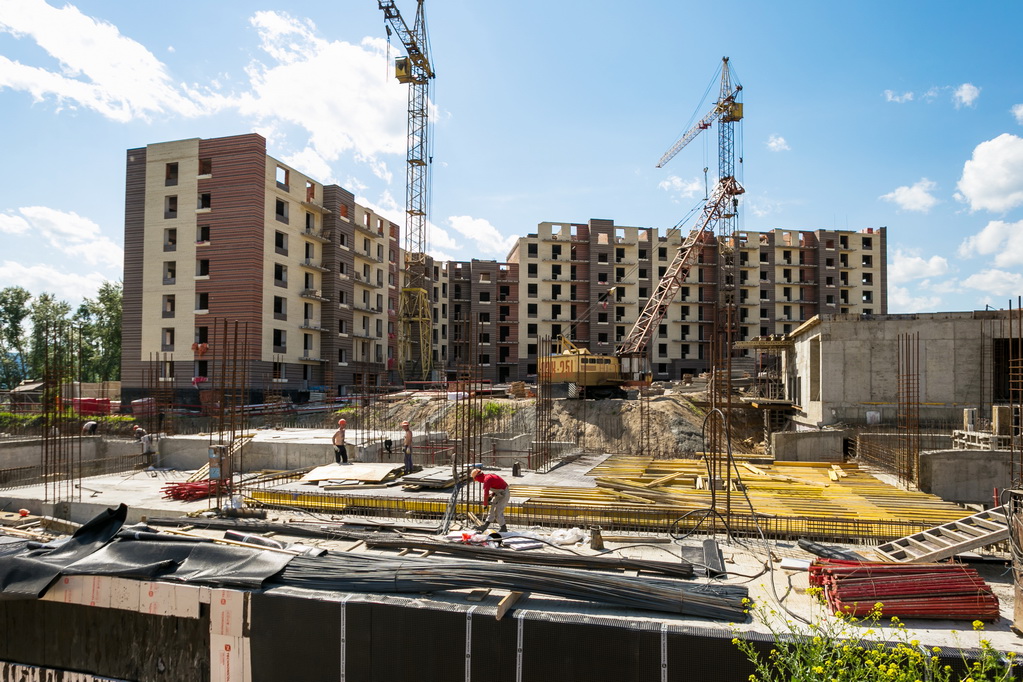

Первый этап строительства 1-го дома
В 1-й блок-секции на 50% выполнена кладка 9-го этажа, во 2-й и 3-й блок-секциях начата кладка парапетов кровли, в 4-й и 5-й блок-секциях начата кладка 7-го этажа, в 6-й блок-секции на 30% выполнена кладка парапетов кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
В 1-й блок-секции завершена кирпичная кладка 2-го этажа, во 2-й и 3-й блок-секциях завершаются монолитные работы, идет подготовка к кладочным работам, в 4 и 5-й блок-секциях завершен монолит перекрытий 1-го этажа.
На 6-й блок-секции идут монолитные работы
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
Третий этап строительства 1-го дома
В 1-й блок-секции залито 50% монолита перекрытий первого этажа, во 2-й блок-секции залито 20% перекрытий подземной парковки, в 3-й блок-секции завершен монолит стен и колонн парковки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.
Взлетная 7
Завершено сооружение котлована, идет погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 года.
![Академгородок, 1-й дом](/upload/iblock/c8c/c8c71cce0cd551620869e37fd14d2353.jpg)
![Образцово, дом 1 (квартал 1)](/upload/iblock/a23/a23f9794cdbde0b324fce2aa098a323e.jpg)
![Образцово. дом 4](/upload/iblock/364/3649f1946aa5e5006609e7a42cd8b850.jpg)
![Образцово, дом 5](/upload/iblock/cc6/cc6f891b6b061fa4e5c27e56188cf8d0.jpg)
![12-й дом Южного берега](/upload/iblock/793/793f5d7fc3293b458005fa73e89588a5.jpg)
![12-й и 15-й дома Южного берега](/upload/iblock/db5/db57221b568dc4aae744479baf04d881.jpg)
![15-й дом Южного берега](/upload/iblock/e16/e167f8168150062c329118009413739a.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Завершаются работы по благоустройству территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
Завершены кладочные работы завершены. На 25% выполнены штукатурные работы, начат монтаж трубопроводов водоснабжения и канализации, отопления, электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 1-й блок-секции на 50% выполнена кладка 6-го этажа, на 2-й блок-секции кирпичная кладка завершена, на 3-й блок-секции выполнено 50% кладки парапетов в 4-м подъезде и 50% кладки стен 7 этажа в 5-м подъезде, 6-го этажа, на 4-й блок-секции завершено устройство перекрытий 7-го этажа, на 5-й блок-секции на 70% выполнена кладка 7-го этажа, на 6-й блок-секции на 70% выполнена кладка 8-го этажа, на 7-й блок-секции идет на 50% выполнена кладка 7-го этажа, на 8-й блок-секции выполнено 90% кладки парапетов.
Идет подготовка к отделочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
В 1 и 3-й блок-секциях завершено сооружение монолита первого этажа, во 2-й блок-секции идет сооружение монолита 4-го этажа, в 4-й блок-секции на 50% выполнена кирпичная кладка 2 этажа, в 5-й блок-секции на 90% выполнена кирпичная кладка 2 этажа, в 6-й блок-секции начата кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово
Дом 5
Завершаются инженерно-отделочные работы и благоустройство территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершаются инженерно-отделочные работы и благоустройство территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Завершается заливка монолита подвального этажа, идет подготовка к началу кладочных работ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершается заливка монолита подвального этажа, идет подготовка к началу кладочных работ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
В 1-й блок-секции на 50% выполнена кладка 9-го этажа, во 2-й и 3-й блок-секциях начата кладка парапетов кровли, в 4-й и 5-й блок-секциях начата кладка 7-го этажа, в 6-й блок-секции на 30% выполнена кладка парапетов кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
В 1-й блок-секции завершена кирпичная кладка 2-го этажа, во 2-й и 3-й блок-секциях завершаются монолитные работы, идет подготовка к кладочным работам, в 4 и 5-й блок-секциях завершен монолит перекрытий 1-го этажа.
На 6-й блок-секции идут монолитные работы
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
Третий этап строительства 1-го дома
В 1-й блок-секции залито 50% монолита перекрытий первого этажа, во 2-й блок-секции залито 20% перекрытий подземной парковки, в 3-й блок-секции завершен монолит стен и колонн парковки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.
Взлетная 7
Завершено сооружение котлована, идет погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 года.
