08 мая 2018

Наши стройки в апреле 2018 г.

Отчет о ходе строительных работ от 5 мая 2018 г.

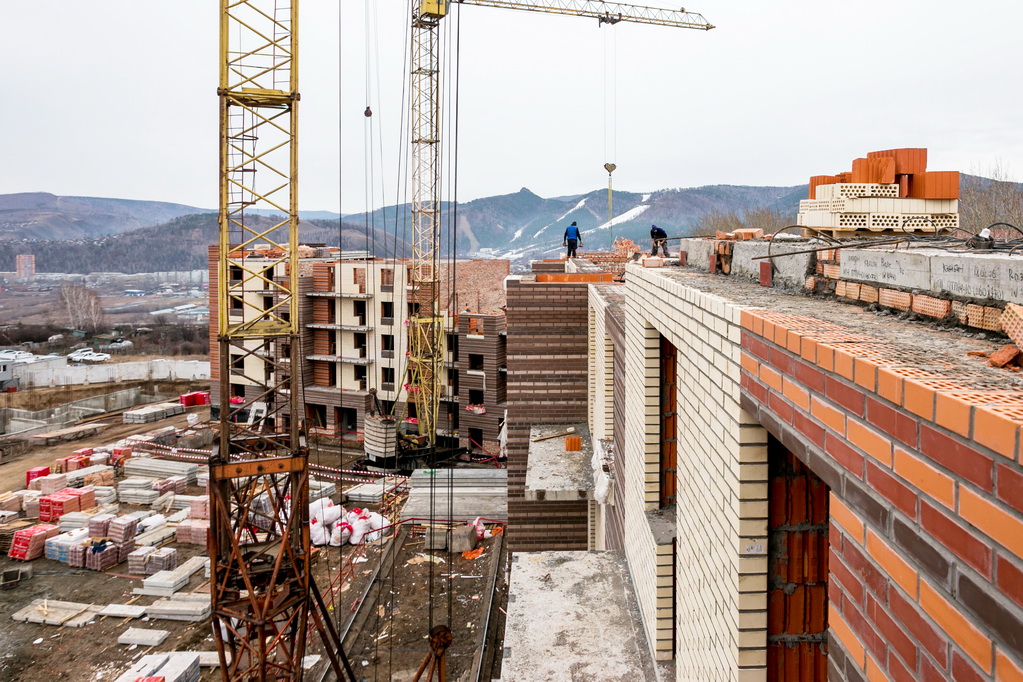

Наши стройки в апреле 2018 г. картинка

По состоянию на 5 мая 2018 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №12 (1-й дом на бульваре Экзюпери)

Завершена укладка керамической плитки в санузлах и монтаж системы электроснабжения, идет монтаж электроарматуры, установлено 90% межкомнатных дверей, смонтировано 60% натяжных потолков, на 60% выполнена оклейка стен обоями, на 60% выполнен монтаж сантехники.
Идут работы по укладке брусчатки.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

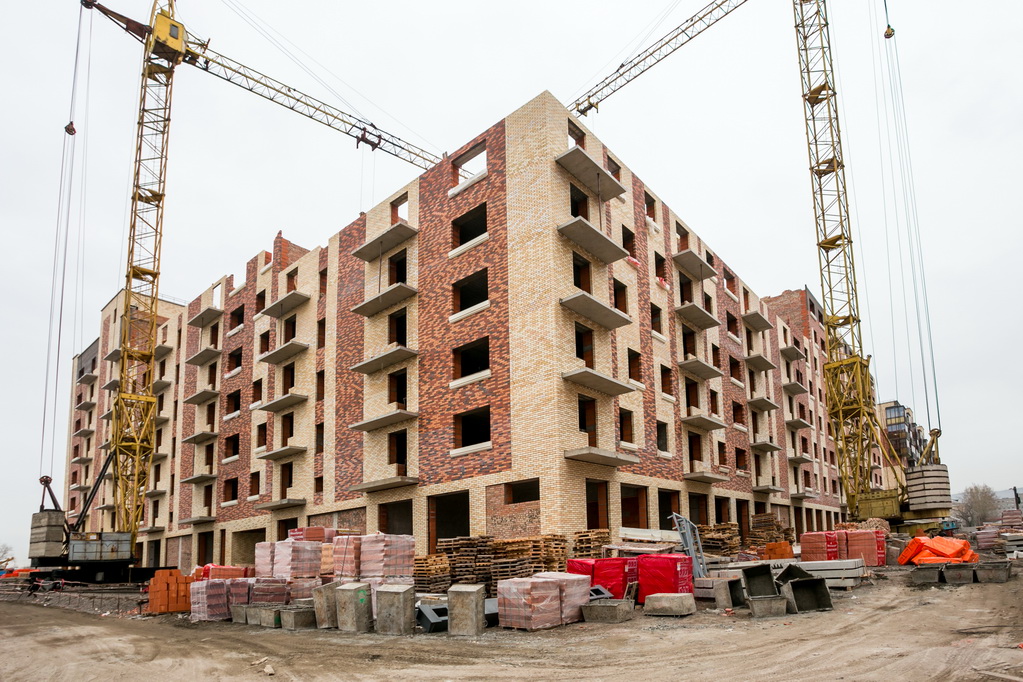

Дом №15 (2-й дом на бульваре Экзюпери)

На 1-й блок-секции на 90% выполнена кладка 8-го этажа, на 2-й блок-секции завершена кладка 7-го этажа, на 3-й блок-секции на 50% выполнена кладка 7-го этажа, на 4-й блок-секции кладочные работы завершены. Начата подготовка к черновым отделочным работам.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

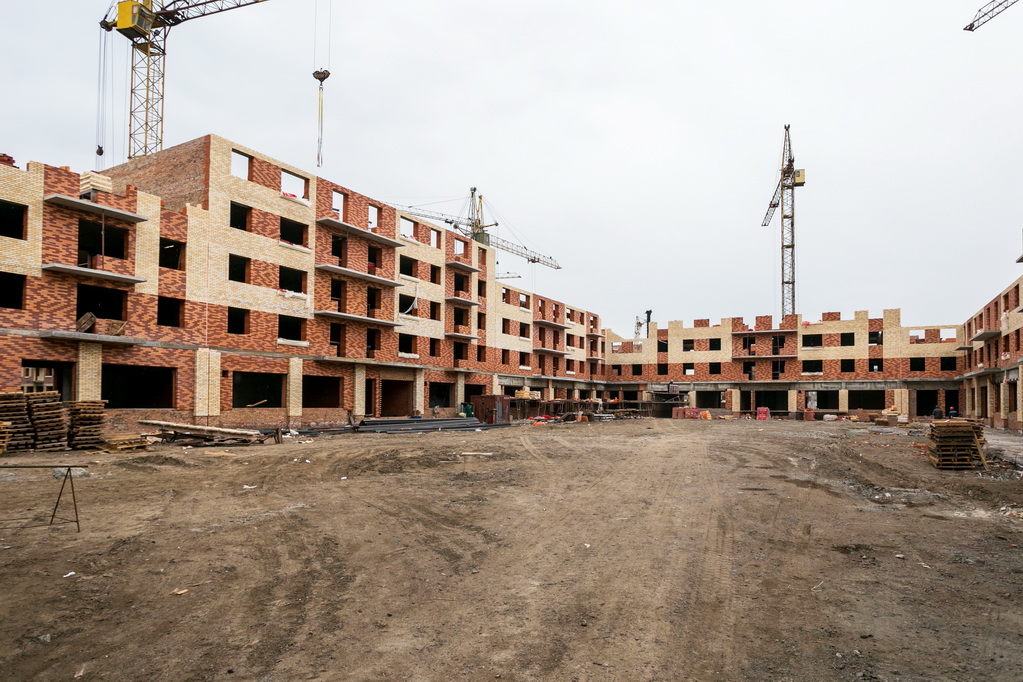

Дом №16 (3-й дом на бульваре Экзюпери)

На 1-й блок-секции на 50% выполнена кладка 3-го этажа, на 2-й блок-секции на 95% выполнена 4-го этажа, на 3-й и 4-й блок-секциях завершена кладка 3-го этажа, на 5-й блок-секции завершена кладка 4-го этажа, на 6-й блок-секции завершена кладка 3-го этажа, на 7-й блок-секции на 50% выполнена кладка 4-го этажа, на 8-й блок-секции на 20% выполнена кладка 4-го этажа

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17 (4-й дом на бульваре Экзюпери)

Завешено сооружение монолита подземного этажа, во 2-й блок-секции на 50% готов монолит первого этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Образцово

Дом 5

Завершена шпатлевка стен, монтаж перегородок ГКЛ, трубопроводов ГВС, ХВС и канализации, электрических и слаботочных сетей.
Уложено 60% керамической плитки, смонтировано 75% входных дверей, 25% натяжных потолков. Идет подготовка к оклейке стен обоями.

Начаты работы по благоустройству придомовой территории, выполняется вертикальная планировка, завершена отливка криволинейных подпорных стенок.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

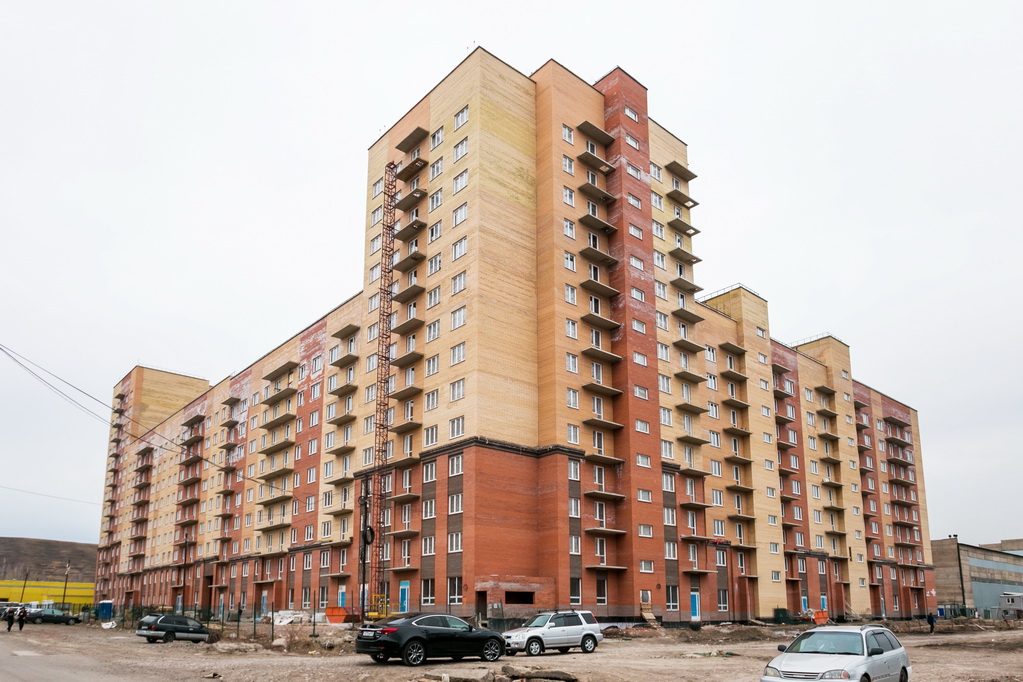

Дом 1 (квартал 1)

Завершены кладочные работы, монтаж трубопроводов ГВС, ХВС и канализации, монтаж электрических и слаботочных сетей, вентиляции, перегородок ГКЛ, шпатлевочные работы, завершается укладка керамической плитки, смонтировано 80% натяжных потолков.
Идет заливка криволинейных подпорных стенок во дворе и подготовка к вертикальной планировке придомовой территории.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 3

На 75% выполнена заливка ростверков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

Идет заливка ростверков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

На 1-й блок секции на 90% выполнена кладка 6 этажа, на 2-й блок-секции на 90% выполнена кладка 5 этажа, на 3-й блок-секции на 20% выполнена кладка 6-го этажа, на 4-й блок-секции рачата кладка 4-го этажа, на 5-й блок-секции начата кладка 4-го этажа, на 6-й блок-секции начата кладка 6-го этажа.
Идет монтаж системы вентиляции.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.

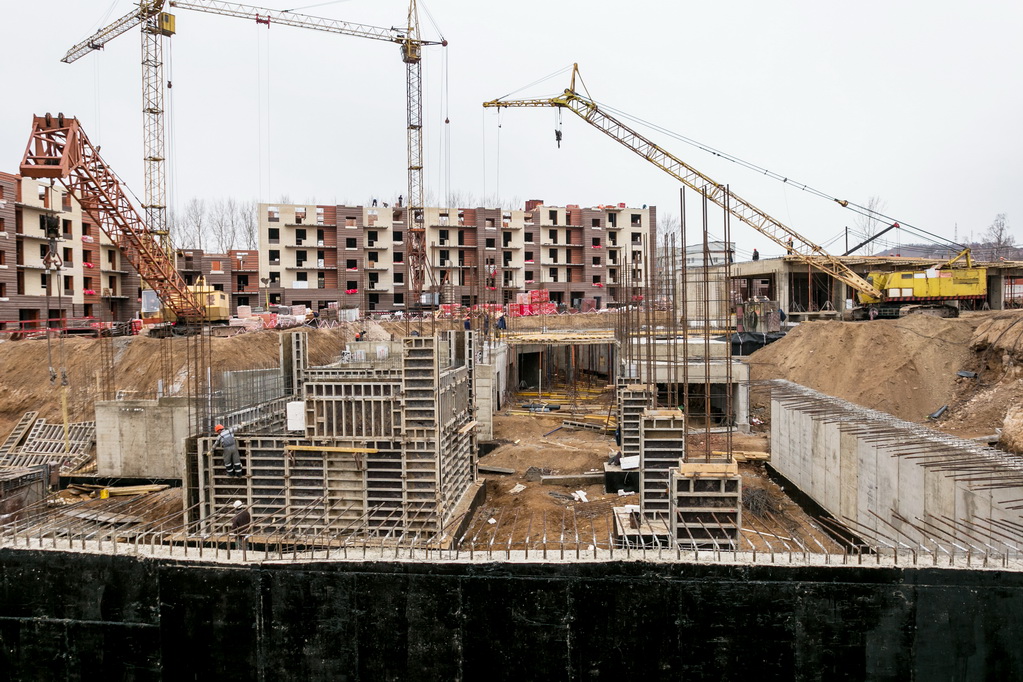

Второй этап строительства 1-го дома

На 1-й блок-секции идет заливка стен монолита первого этажа, на 2-й блок-секции залито 50% монолита подземной парковки, на 3-й блок-секции залито 80% ростверков.

Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.

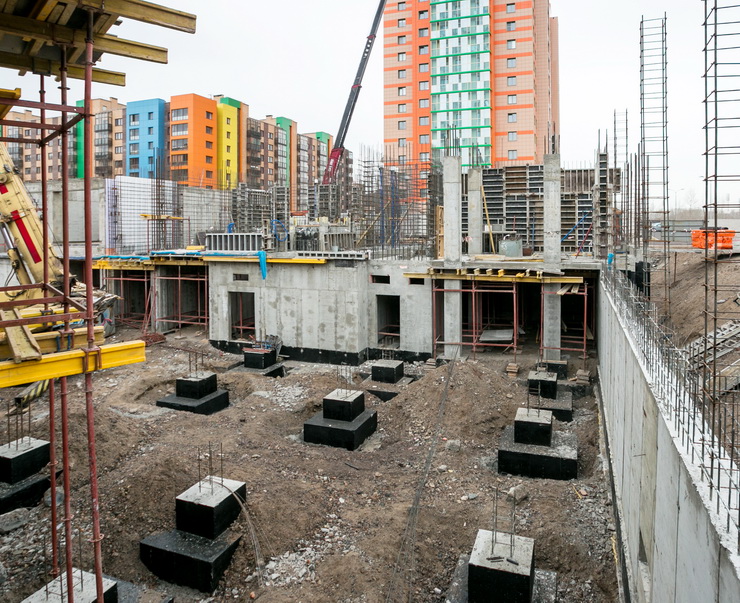

Третий этап строительства 1-го дома

Завершена заливка ростверков, идет заливка стен монолита подземного этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
Наши стройки в апреле 2018 г.

По состоянию на 5 мая 2018 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №12 (1-й дом на бульваре Экзюпери)

Завершена укладка керамической плитки в санузлах и монтаж системы электроснабжения, идет монтаж электроарматуры, установлено 90% межкомнатных дверей, смонтировано 60% натяжных потолков, на 60% выполнена оклейка стен обоями, на 60% выполнен монтаж сантехники.
Идут работы по укладке брусчатки.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом №15 (2-й дом на бульваре Экзюпери)

На 1-й блок-секции на 90% выполнена кладка 8-го этажа, на 2-й блок-секции завершена кладка 7-го этажа, на 3-й блок-секции на 50% выполнена кладка 7-го этажа, на 4-й блок-секции кладочные работы завершены. Начата подготовка к черновым отделочным работам.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16 (3-й дом на бульваре Экзюпери)

На 1-й блок-секции на 50% выполнена кладка 3-го этажа, на 2-й блок-секции на 95% выполнена 4-го этажа, на 3-й и 4-й блок-секциях завершена кладка 3-го этажа, на 5-й блок-секции завершена кладка 4-го этажа, на 6-й блок-секции завершена кладка 3-го этажа, на 7-й блок-секции на 50% выполнена кладка 4-го этажа, на 8-й блок-секции на 20% выполнена кладка 4-го этажа

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17 (4-й дом на бульваре Экзюпери)

Завешено сооружение монолита подземного этажа, во 2-й блок-секции на 50% готов монолит первого этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Образцово

Дом 5

Завершена шпатлевка стен, монтаж перегородок ГКЛ, трубопроводов ГВС, ХВС и канализации, электрических и слаботочных сетей.
Уложено 60% керамической плитки, смонтировано 75% входных дверей, 25% натяжных потолков. Идет подготовка к оклейке стен обоями.
Начаты работы по благоустройству придомовой территории, выполняется вертикальная планировка, завершена отливка криволинейных подпорных стенок.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершены кладочные работы, монтаж трубопроводов ГВС, ХВС и канализации, монтаж электрических и слаботочных сетей, вентиляции, перегородок ГКЛ, шпатлевочные работы, завершается укладка керамической плитки, смонтировано 80% натяжных потолков.
Идет заливка криволинейных подпорных стенок во дворе и подготовка к вертикальной планировке придомовой территории.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 3

На 75% выполнена заливка ростверков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

Идет заливка ростверков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

На 1-й блок секции на 90% выполнена кладка 6 этажа, на 2-й блок-секции на 90% выполнена кладка 5 этажа, на 3-й блок-секции на 20% выполнена кладка 6-го этажа, на 4-й блок-секции рачата кладка 4-го этажа, на 5-й блок-секции начата кладка 4-го этажа, на 6-й блок-секции начата кладка 6-го этажа.
Идет монтаж системы вентиляции.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.

Второй этап строительства 1-го дома

На 1-й блок-секции идет заливка стен монолита первого этажа, на 2-й блок-секции залито 50% монолита подземной парковки, на 3-й блок-секции залито 80% ростверков.

Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.

Третий этап строительства 1-го дома

Завершена заливка ростверков, идет заливка стен монолита подземного этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.
