06 июня 2018

Наши стройки в мае 2018 г.

По состоянию на 4 июня 2018 г. на наших строительных площадках производятся следующие работы.

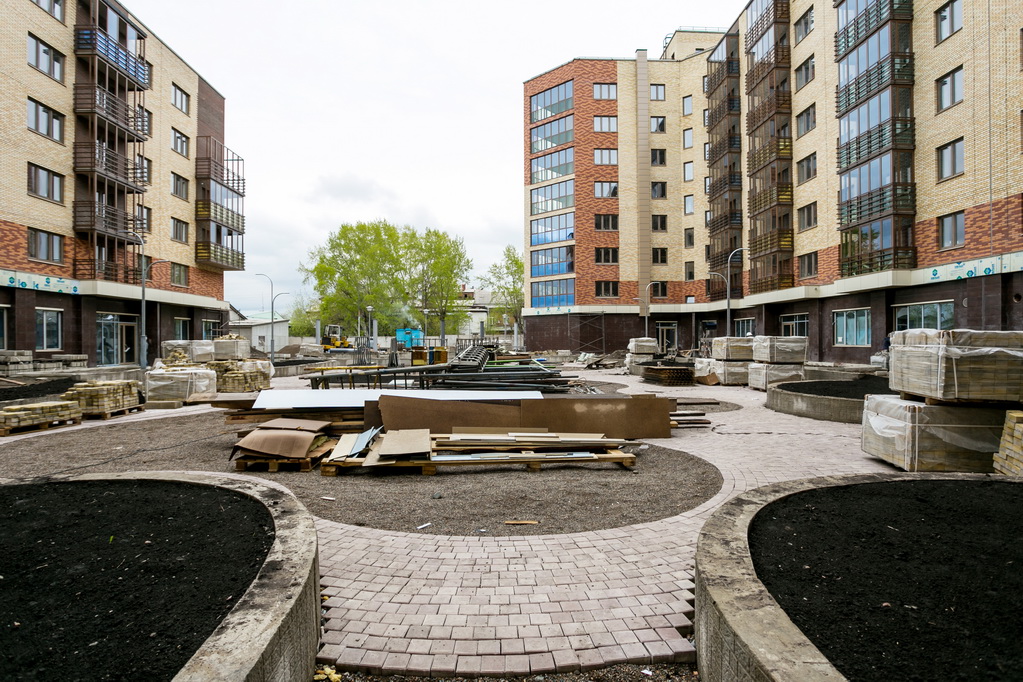

Наши стройки в мае 2018 г. картинка

Южный берег

Дом №12 (1-й дом на бульваре Экзюпери)

На 90% выполнена оклейка стен обоями, на 95% выполнен монтаж сантехники, установлено 95% межкомнатных дверей, смонтировано 90% натяжных потолков, уложено 30% линолеума.
Идут работы по укладке брусчатки, установке бордюров и поребрика.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом №15 (2-й дом на бульваре Экзюпери)

На 1-й блок-секции завершается кладка парапетов, на 2-й блок-секции завершена кладка 8-го этажа, на 3-й блок-секции завершается кладка 8-го этажа, на 4, 5 и 6-й блок-секциях кладочные работы завершены. Начата шпатлевка оконных откосов в жилых помещениях и местах общего пользования.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16 (3-й дом на бульваре Экзюпери)

На 1-й блок-секции на 50% выполнена кладка 5-го этажа, на 2-й блок-секции завершается кладка парапетов, на 3-й блок-секции выполнено 25% кладки 6-го этажа, на 4-й блок-секции идет устройство перекрытий 5-го этажа, на 5-й блок-секции начата кладка 6-го этажа, на 6-й блок-секции идет устройство перекрытий 6-го этажа, на 7-й блок-секции идет устройство перекрытий 6-го этажа, на 8-й блок-секции идет устройство перекрытий 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17 (4-й дом на бульваре Экзюпери)

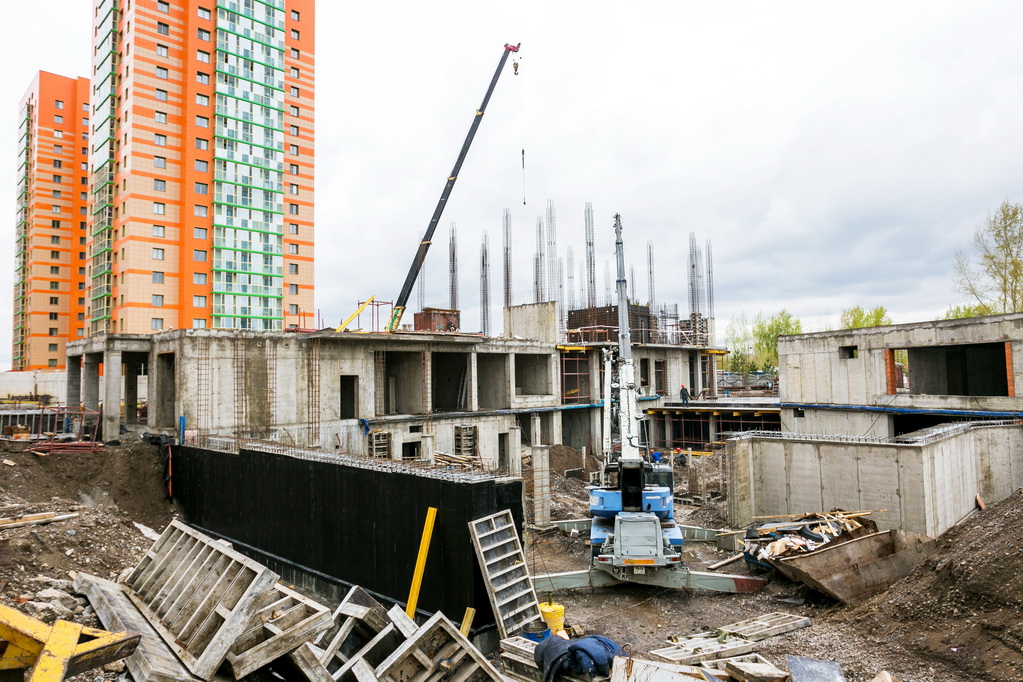

Завешено сооружение монолита подземного этажа, во 2-й блок-секции идет заливка перекрытий монолита второго этажа. В блок-секциях 1 и 3-6 идет подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Минирайон Образцово

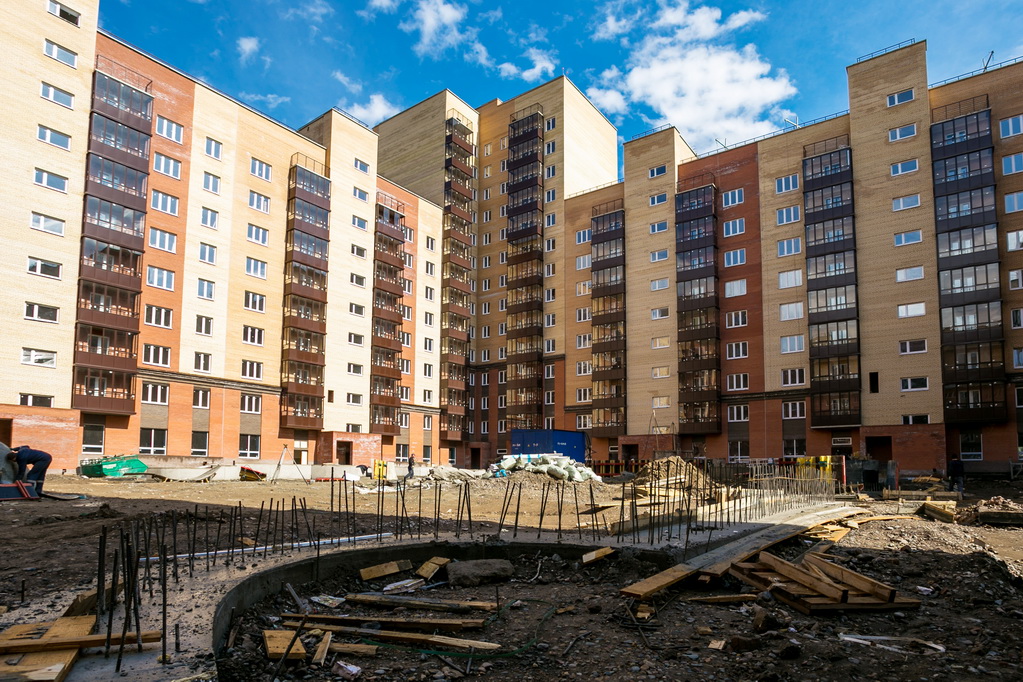

Дом 5

Завершена укладка керамической плитки и установка входных дверей, установлено 50% межкомнатных дверей, 25% натяжных потолков, уложено 10% линолеума.

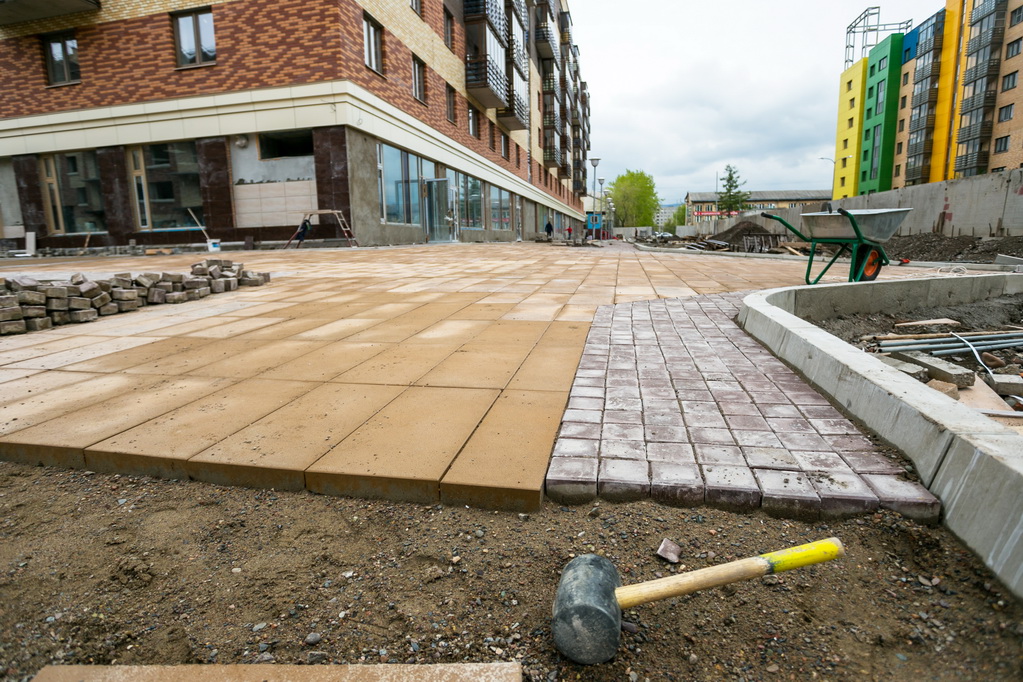

Завершается вертикальная планировка придомовой территории, идет укладка брусчатки, установка бордюров и поребрика.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершена укладка керамической плитки и установка входных дверей, смонтировано 80% натяжных потолков, 80% сантехнических приборов, 60% межкомнатных дверей, уложено 60% обоев.
Начата вертикальная планировка придомовой территории и установка поребрика.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 3

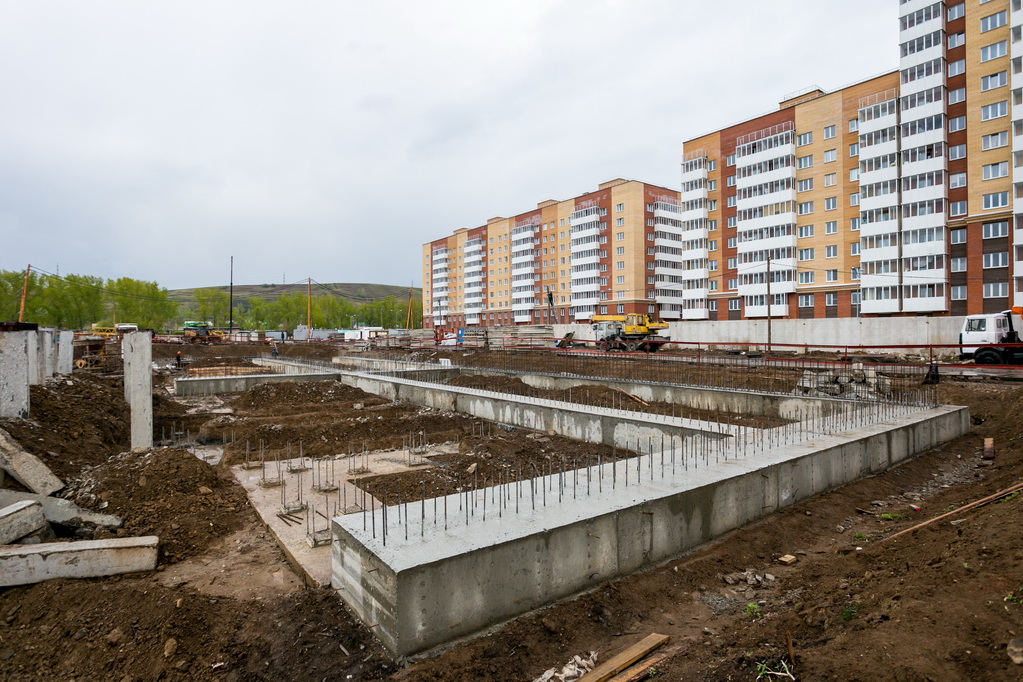

Завершена заливка ростверков, залито 50% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

Залито 80% ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

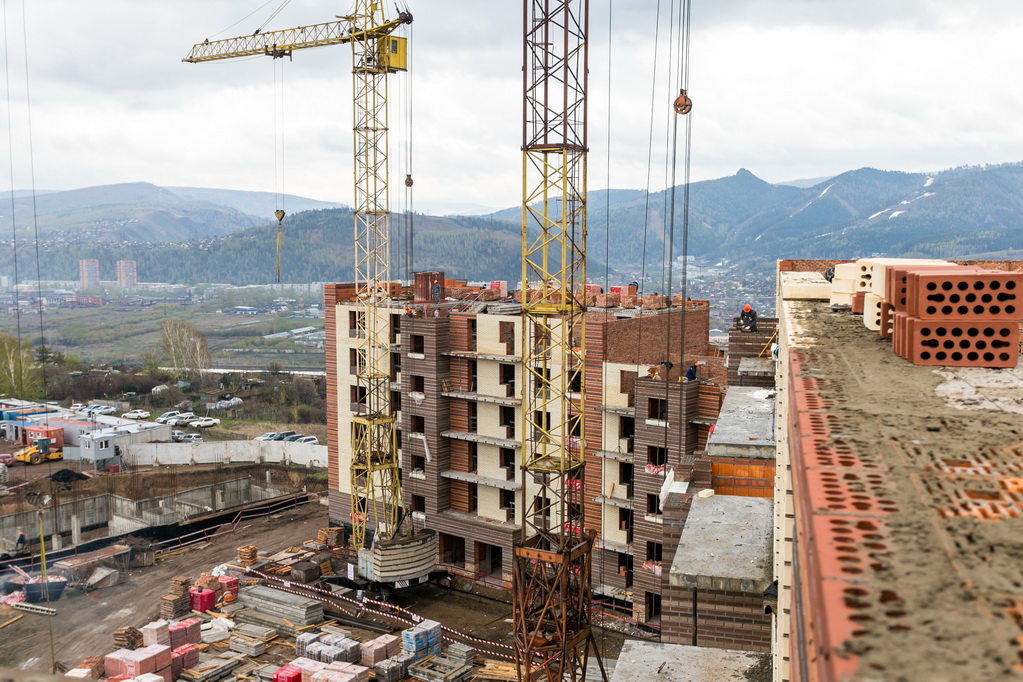

На 1-й блок-секции начата кладка 8-го этажа, на 2-й блок-секции на 50% выполнена кладка 7-го этажа, на 3-й блок-секции на 90% выполнена кладка 7-го этажа, на 4-й блок-секции на 90% выполнена кладка 5-го этажа, на 5-й блок-секции начата кладка 6-го этажа, на 6-й блок-секции на 90% выполнена кладка 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.

Второй этап строительства 1-го дома

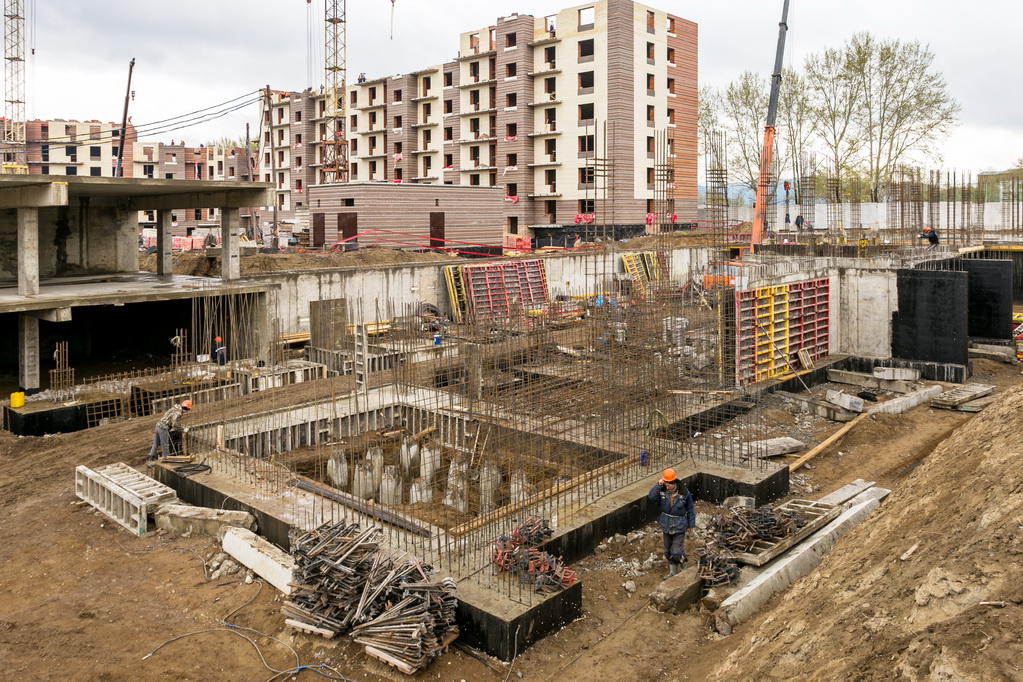

На 1-й блок-секции завершается заливка перекрытий монолита первого этажа, на 2-й и 3-й блок-секциях залито 25% перекрытий 1-го этажа, на 4, 5 и 6-й блок-секциях идет заливка перекрытий подземного этажа.
На 1-й блок-секции начаты кладочные работы.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.

Третий этап строительства 1-го дома

На 1-й блок-секции залито 55% монолита первого этажа, на секциях 2-3 идет заливка подземного этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.

Академгородок, 1-й корпус

Академгородок, 2-й корпус

Академгородок, 3-й корпус

Образцово, дом 1 (квартал 1)

Образцово, дом 1 (квартал 1)

Образцово, дом 4

Образцово, дом 5

12-й дом Южного берега

На бульваре Экзюпери

17-й дом Южного берега

← К СПИСКУ НОВОСТЕЙ
Читайте нас в:

Смотрите также
Наши новостройки назвали образцовыми-картинка-анонс
Наши новостройки назвали образцовыми
В Союзе строителей подвели итоги ежегодного конкурса  лучших новостроек.
14 августа
Наши стройки в июле 2018 г.-картинка-анонс
Наши стройки в июле 2018 г.
По состоянию на 2 августа 2018 г.
03 августа
×
Проекты
Отдел продаж
Красноярск, Капитанская, 8
+7 (391) 277 99 01
info@sm-city.ru
идёт загрузка
