Малые кварталы
По состоянию на 1 ноября 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 9 (ул. Капитанская, 14)
В 1-й и 2-й секциях завершены монолитные работы секции, в 1-й секции ведется кладка 17-го этажа, во 2-й секции — кладка 19-го этажа и парапетов крыши. В 1и 2 секции на 70% выполнена стяжка пола, на 80% — штукатурка стен и потолков, на 80% — монтаж ПГП-перегородок, на 45% — монтаж перегородок из ГКЛ.
На 15% смонтированы стояки отопления, начат монтаж стояков водоснабжения. На 40% смонтированы сети электроснабжения на 70% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 80% в 1-й секции, на 30% — во 2-й.
Остекление выполнено на 35%.
В 3-й и 4-й секциях завершены штукатурные работы, монтаж перегородок из ПГП и ГКЛ, укладка кафеля выполнена на 70%, шпатлевка — на 90%. Установлено 100% квартирных входных дверей. Стояки водоснабжения и канализации смонтированы на 90%, воздуховоды системы вентиляции — на 90%. Сети электроснабжения и слаботочные сети смонтированы на 90%. Остекление окон и балконов выполнено на 90%. Запущена система отопления.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)

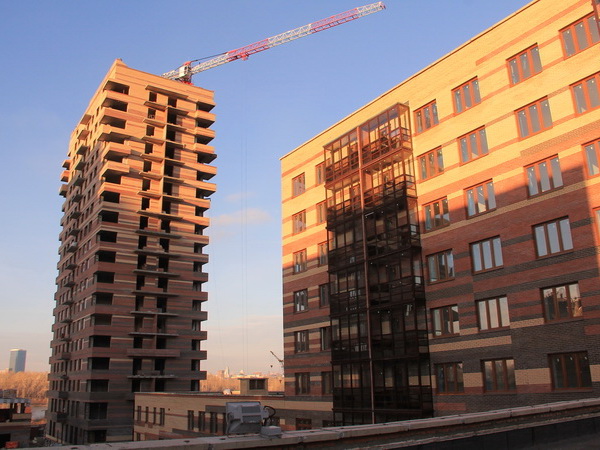

В 1-й и 6-й секциях завершается устройство кровли, во 2-й секции — начато устройство кровли, в 3-й и 4-й секциях идет монтаж перекрытия 8-го этажа, в 5-й секции завершено устройство кровли.
Штукатурные работы выполнены в 6-й секции на 95%, в в 5-й — на 90%, в 4-й — на 80%, в 3-й — на 70%, во 2-й — на 60%, в 1-й — на 95%. Стяжка пола выполнена в 6-й секции на 90%, в в 5-й — на 90%, в 4-й — на 40%, в 3-й — на 45%, в 1-й — на 40%.
Монтаж ПГП и ГКЛ выполнен в 6-й секции на 50%, в 5-й — на 25%.
На 25% выполнен монтаж сетей магистралей водоснабжения и канализации , на 90% смонтированы трубопроводы отопления в 1,2,6 и 5 секциях, на 20% — в 4й секции.
Система вентиляции смонтирована на 25%, сети электроснабжения — на 10%, слаботочные сети — на 35%. Остекление окон выполнено в 6-й секции на 95%, в 5-й секции — на 60%, в 1-й секции — на 60%, во 2-й секции — на 15%.
Идет прокладка наружных инженерных сетей. Завершено устройство дворовой части ливневого водостока
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

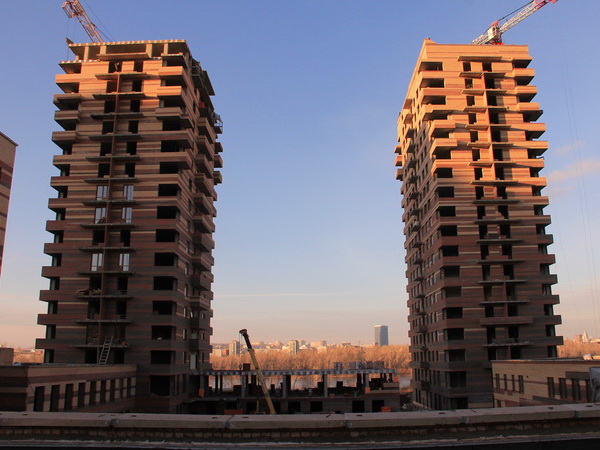

Монолитные работы завершены по 1, 2, 5 и 6 секциям. В 6-й секции завершены монолитные работы, кладка стен 1-го этажа готова на 90%, кладка 2-го этажа выполнена на 10%. В 4-й секции на 50% выполнена заливка монолита подземной парковки, в 3-й секции завершается устройство фундамента.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)

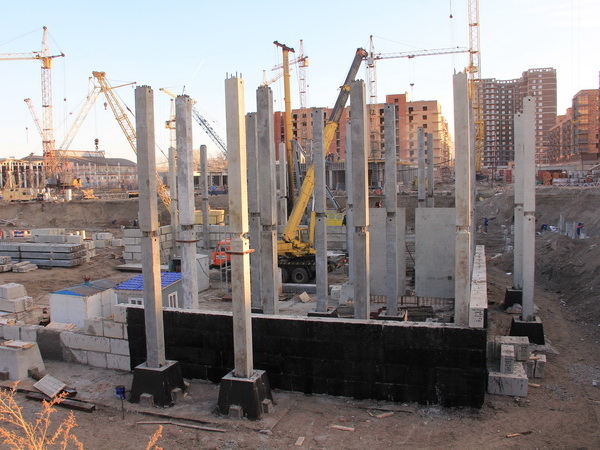

Погружено 100% свай, выполнен монолит фундамента 1 и 2 секции. Начат монтаж подвального этажа во 2-й секции и заливка монолита фундамента подземной парковки.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
ЖК «Параллели»

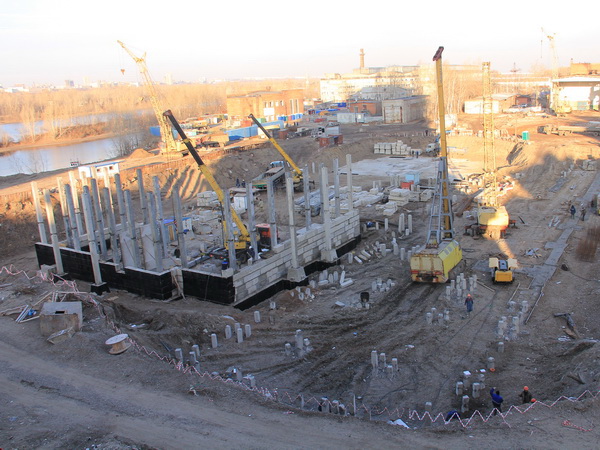

По состоянию на 1 ноября 2014 г. на строительной площадке ЖК «Параллели» погружено 100% свай, выполнен монолит фундамента 2 секции, идут работы по армированию фундамента 1 секции.
На 80% выполнен монолит фундамента пристроенного коммерческого помещения.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон «Образцово»

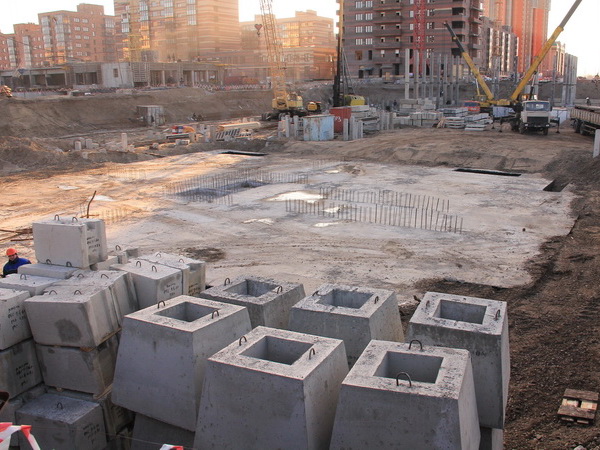

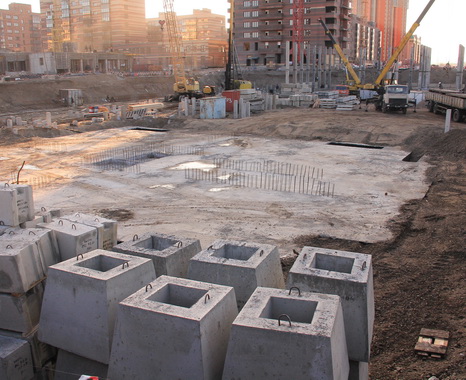

По состоянию на 1 ноября 2014 г. на строительной площадке минирайона «Образцово» завершено устройство котлованов 1-го и 2-го здания, завершено погружение опытных свай, идут статические испытания свай.
Плановый срок сдачи 1-го дома в эксплуатацию: IV квартал 2016 г.
