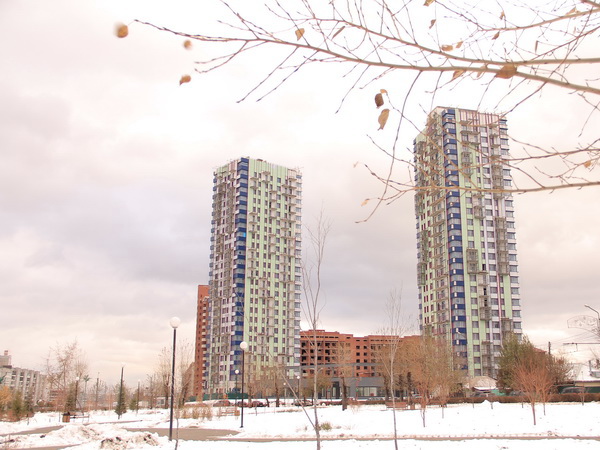

По состоянию на 7 ноября 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 14 (Капитанская, 16)
На 95% выполнена прокладка внутридомовых электрических и слаботочных сетей. В 1-й блок-секции на 95% выполнена шпатлевка стен, на 95% — укладка плитки в санузлах. Во 2-й блок-секции шпатлевка стен и укладка плитки в санузлах выполнена на 95%.
На 50% выполнен монтаж натяжных потолков, наклеено 40% обоев, постелено 30% линолеума.
Завершена облицовка фасада керамогранитом и отделка подземной парковки, завершается благоустройство придомовой территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)

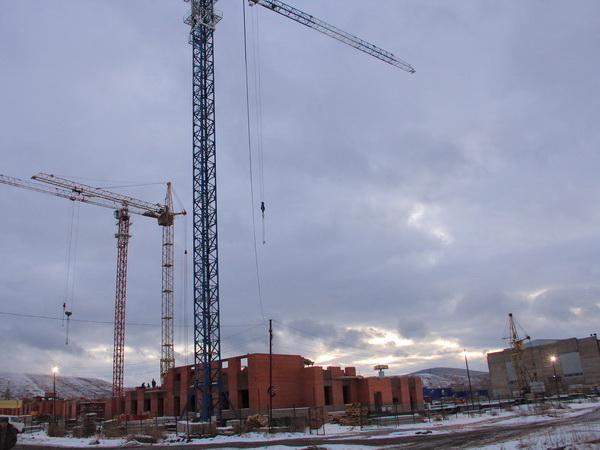

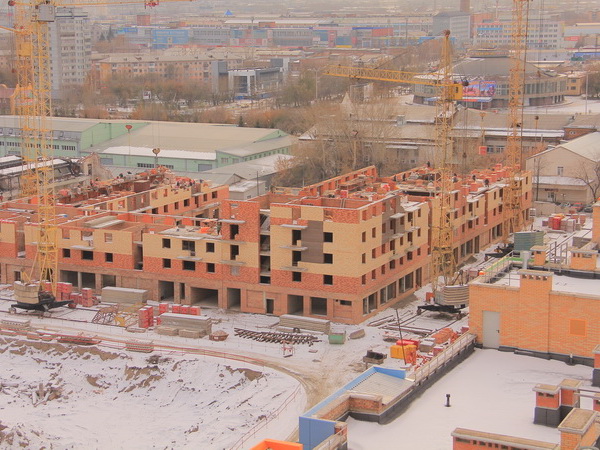

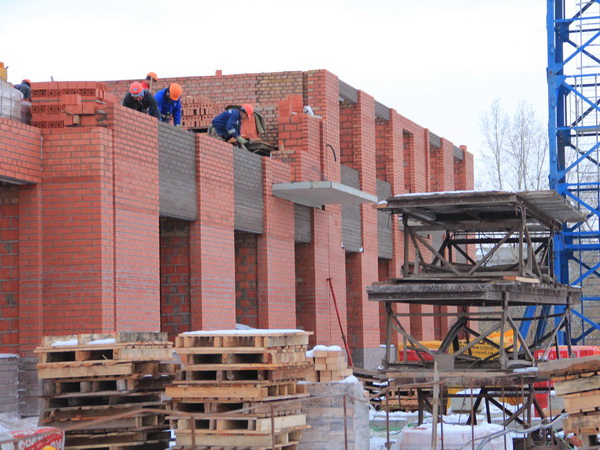

На 1-й блок-секции на 25% выполнена кладка стен 4-го этажа, на 2-й блок-секции на 70% выполнена кладка стен 5-го этажа, на 3-й блок-секции на 90% выполнена кладка стен 3-го этажа, на 5% — кладка стен 4-го этажа, на 4-й блок-секции на 85% выполнена кладка стен 3-го этажа, на 5-й блок-секции кладка стен 3-го этажа выполнена на 50%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 70% выполнено устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

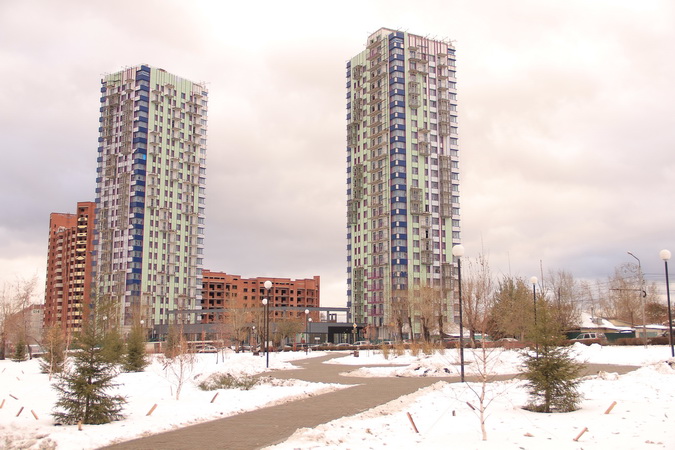

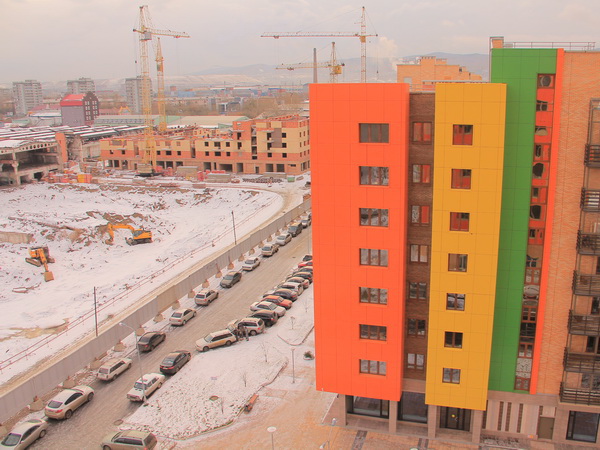

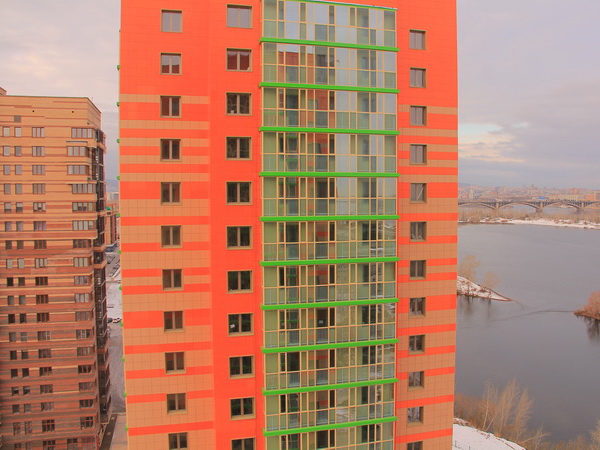

ЖК «Параллели»
На 85% выполнена облицовка фасада композитными панелями, завершено сооружение трансформаторной подстанции.
На этажах с 1-го по 12-й в обоих корпусах подключено отопление.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 1
Завершена штукатурка внешних стен (вермикулит). На 95% смонтированы электрические сети в квартирах, на 70% выполнена отделка окон, на 85% выполнен монтаж горизонтальных трубопроводов ГВС и ХВС, на 20% выполнена установка санфаянса.
На 95% выполнен монтаж мусоропроводов, на 80% выполнено остекление балконов, на 95% — монтаж лифтов.

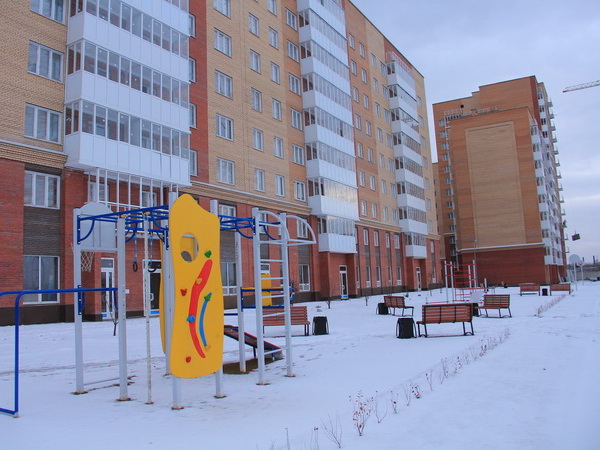

Завершено благоустройство и озеленение дворовой и придомовой территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом 2
На 95% выполнено устройство кровли, на 95% выполнены штукатурные работы, на 85% выполнена установка балконных витражей, на 95% — монтаж мусоропроводов, на 60% — монтаж лифтов.
Завершен монтаж перегородок ПГП в секциях 2-5, на 25% выполнен монтаж перегородок ГКЛ в секциях 2-5.
Завешено сооружение трансформаторной подстанции. Идут работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.

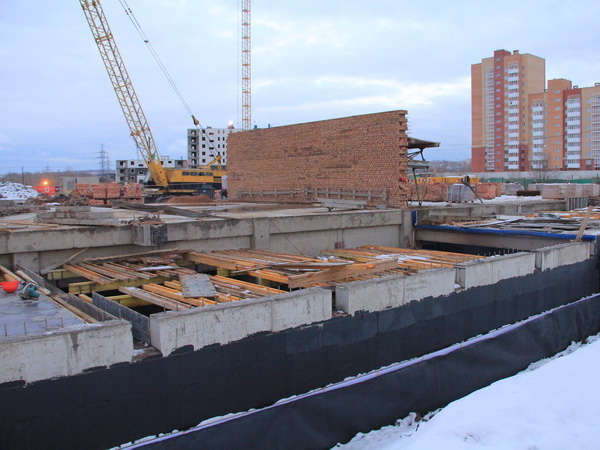

Дом 5
На 95% выполнено устройство монолита 1-4 блок-секций, на 60% — 5-11 секций.
Обратная засыпка пазух котлована выполнена в 1-й секции на 90%, во 2-й секции — на 60%, в 3-й секции — на 30%, в 4-й секции — на 20%, в 5-й секции — на 50%, в 6-й секции — на 10%.
На 5% выполнена кладка стен первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершено устройство монолита в секциях 2-13, на 1-й секции выполнено 90% монолита, на 14-й секции — 80% монолита. Кладка 1-го этажа выполнена в 3-й секции на 40%, в 4-й секции на 100%, в 5-й секции на 30%, в 6-й секции — на 80%, в 7-9 секциях — на 100%.
Кладка 2-го этажа выполнена в 7-й секции на 30%, в 8-й секции на 15%, в 9-й секции на 60%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
