По состоянию на 5 июня 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Продолжается устройство кровли и кровли подземной парковки. Начаты штукатурные работы, монтаж перегородок ПГП, монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)

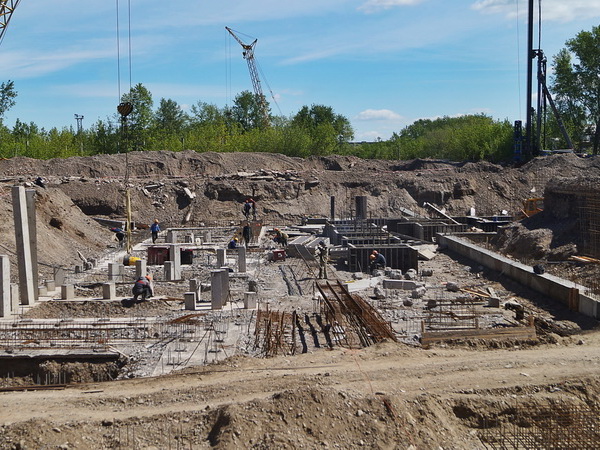

Завершено устройство котлована, погружено 100% свай.

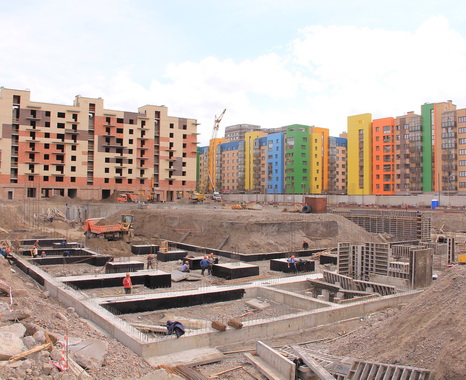

Залито 70% ростверков фундамента, 15% стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)

Завершена подготовка участка, на 70% выполнено устройство котлована, идет подготовка к погружению пробных свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»

Начата оклейка обоями, укладка линолеума, установка межкомнатных дверей, монтаж санфаянса и приборов учета расхода воды, наладка электрооборудования, систем вентиляции и пожаротушения.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
Строительные и монтажные работы завершены, работает комиссия ГАСН.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.

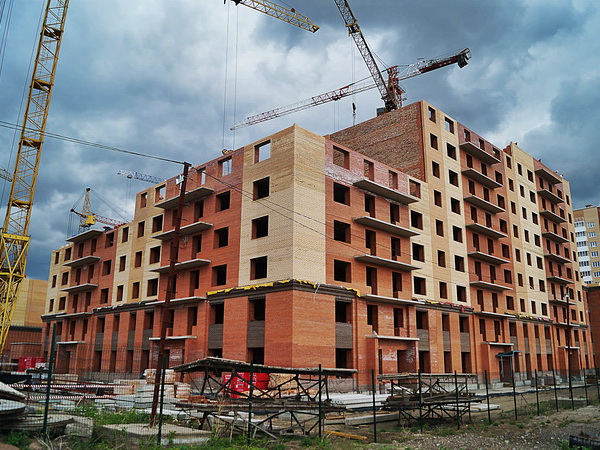

Дом 5
В 1-й блок-секции на 90% выполнена кладка 8-го этажа,
во 2-й блок секции на 25% выполнена кладка 8-го этажа,
в 3-й блок-секции на 95% выполнена кладка 8-го этажа,
в 4-й блок секции на 95% выполнена кладка 5-го этажа,
в 5-й блок-секции на 95% выполнена кладка 3-го этажа,
в 6-й блок-секции на 30% выполнена кладка 8-го этажа,
в 7-й блок-секции на 30% выполнена кладка 7-го этажа,
в 8-й блок-секции на 30% выполнена кладка 7-го этажа,
в 9-й блок-секции на 95% выполнена кладка 6-го этажа,
в 10-й блок-секции на 30% выполнена кладка 5-го этажа,
в 11-й блок-секции на 100% выполнена кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
В 1-й блок-секции — на 40% выполнена кладка 6-го этажа;
во 2-й блок-секции — на 100% выполнена кладка 6-го этажа;
в 3-й блок-секции — на 100% выполнена кладка 9-го этажа;
в 4-й блок-секции — на 100% выполнена кладка 9-го этажа;
в 5-й блок-секции — на 25% выполнена кладка 6-го этажа;
в 6-й блок-секции — на 85% выполнена кладка 9-го этажа;
в 7-й блок-секции — на 80% выполнена кладка 8-го этажа;
в 8-й блок-секции — на 65% выполнена кладка 8-го этажа;
в 9-й блок-секции — на 85% выполнена кладка 7-го этажа;
в 10-й блок-секции — на 30% выполнена кладка 7-го этажа;
в 11-й блок-секции — на 100% выполнена кладка 6-го этажа;
в 12-й блок-секции — на 60% выполнена кладка 7-го этажа;
в 13-й блок-секции — на 30% выполнена кладка 6-го этажа;
в 14-й блок-секции — на 30% выполнена кладка 6-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Академгородок
Первый этап строительства 1-го дома

Завершено устройство котлована и срезка растительного слоя грунта, на 80% выполнен вынос трубопроводов канализации, завершается вынос трубопроводов водоснабжения, погружено 5% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года
