О ходе строительных работ на всех площадках СМ.СИТИ
![О ходе строительных работ на всех площадках СМ.СИТИ О ходе строительных работ на всех площадках СМ.СИТИ картинка](/upload/iblock/10c/10c3e762bfd36ca17c5f9d14196a7f20.jpg)
По состоянию на 6 февраля 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег

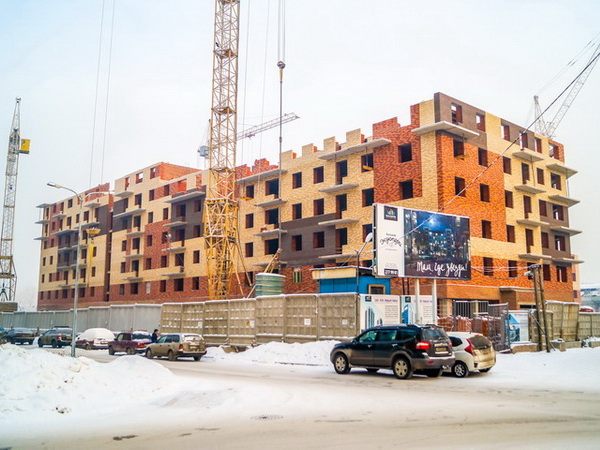

Дом №12 (1-й дом на бульваре Экзюпери)
На 1-й блок-секции на 90% выполнена кладка стен 6-го этажа, на 2-й блок-секции на 50% выполнена кладка стен 8-го этажа, на 3-й блок-секции завершена кладка стен 4-го этажа, на 4-й блок-секции на 50% выполнена кладка стен 6-го этажа, на 5-й блок-секции завершена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 70% выполнено устройство котлована, идет подготовка к погружению свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

ЖК «Параллели»
На 50% выполнена заливка полов в жилых помещениях, на 65% выполнены штукатурные работы в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
На 90% выполнен монтаж перегородок ГКЛ, на 95% выполнено остекление балконов, на 95% выполнен монтаж сетей отопления, на 70% выполнен монтаж вертикальных трубопроводов горячего и холодного водоснабжения и канализации, на 45% выполнена шпатлевка стен, на 25% выполнены работы по укладке керамической плитки в санузлах, на 70% выполнен монтаж электрических сетей, на 65% — слаботочных сетей, идет монтаж системы вентиляции в парковке.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5
На 90% выполнено устройство монолита, в 1-й блок-секции на 60% выполнена кладка второго этажа, во 2-й блок секции на 30% выполнена кладка 2-го этажа, в 3-й блок-секции на 40% 2-го этажа, в 4-й блок секции на 90% выполнена кладка 2-го этажа, в 5-й блок-секции — на 50% кладка второго этажа, в 6-й секции — на 50% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается устройство монолита подвального этажа.
Кладочные работы:
2-я блок-секция — 50% 1-го этажа;
3-я блок-секция — 50% 3-го этажа;
4-я блок-секция — 50% 4-го этажа;
5-я блок-секция — 50% 2-го этажа
6-я блок-секция — 50% 2-го этажа;
7-я блок-секция — 50% 2-го этажа;
8-я блок-секция — начата кладка стен 4-го этажа;
9-я блок-секция — 15% 4-го этажа;
10-я блок-секция — начата кладка стен 2-го этажа;
11-я блок-секция — завершена кладка 1-го этажа;
12-я блок-секция — завершена кладка 1-го этажа;
13-я блок-секция — завершена кладка 1-го этажа;
14-я блок-секция — 50% 2-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Академгородок

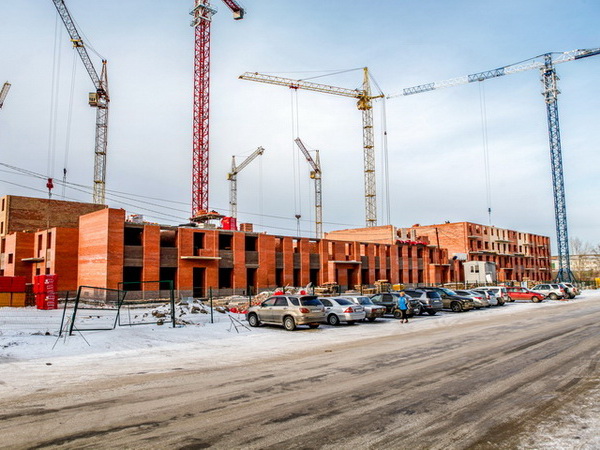

Дом 1
Идут работы по подготовке площадки и выносу инженерных сетей.
![](/upload/iblock/a05/a055272f1f2ff975d83381dc15852ed1.jpg)
![](/upload/iblock/6f0/6f0e664ad5973bffa6af4ca855893fb1.jpg)
![](/upload/iblock/fb0/fb08279516ec6c996515d8ee154f1f4b.jpg)
![](/upload/iblock/019/019babd6f932f575d299bc9e411d19e9.jpg)
![](/upload/iblock/467/46702d53b84e310e9dc23b7fb10d6548.jpg)
![](/upload/iblock/88d/88df5467f4a3d8765d8ebf294a6cdde4.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 6 февраля 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
На 1-й блок-секции на 90% выполнена кладка стен 6-го этажа, на 2-й блок-секции на 50% выполнена кладка стен 8-го этажа, на 3-й блок-секции завершена кладка стен 4-го этажа, на 4-й блок-секции на 50% выполнена кладка стен 6-го этажа, на 5-й блок-секции завершена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 70% выполнено устройство котлована, идет подготовка к погружению свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»
На 50% выполнена заливка полов в жилых помещениях, на 65% выполнены штукатурные работы в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
На 90% выполнен монтаж перегородок ГКЛ, на 95% выполнено остекление балконов, на 95% выполнен монтаж сетей отопления, на 70% выполнен монтаж вертикальных трубопроводов горячего и холодного водоснабжения и канализации, на 45% выполнена шпатлевка стен, на 25% выполнены работы по укладке керамической плитки в санузлах, на 70% выполнен монтаж электрических сетей, на 65% — слаботочных сетей, идет монтаж системы вентиляции в парковке.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5
На 90% выполнено устройство монолита, в 1-й блок-секции на 60% выполнена кладка второго этажа, во 2-й блок секции на 30% выполнена кладка 2-го этажа, в 3-й блок-секции на 40% 2-го этажа, в 4-й блок секции на 90% выполнена кладка 2-го этажа, в 5-й блок-секции — на 50% кладка второго этажа, в 6-й секции — на 50% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается устройство монолита подвального этажа.
Кладочные работы:
2-я блок-секция — 50% 1-го этажа;
3-я блок-секция — 50% 3-го этажа;
4-я блок-секция — 50% 4-го этажа;
5-я блок-секция — 50% 2-го этажа
6-я блок-секция — 50% 2-го этажа;
7-я блок-секция — 50% 2-го этажа;
8-я блок-секция — начата кладка стен 4-го этажа;
9-я блок-секция — 15% 4-го этажа;
10-я блок-секция — начата кладка стен 2-го этажа;
11-я блок-секция — завершена кладка 1-го этажа;
12-я блок-секция — завершена кладка 1-го этажа;
13-я блок-секция — завершена кладка 1-го этажа;
14-я блок-секция — 50% 2-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Академгородок
Дом 1
Идут работы по подготовке площадки и выносу инженерных сетей.
