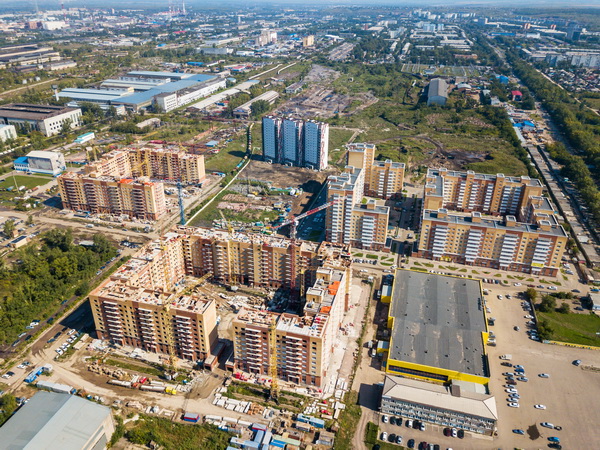

О ходе строительных работ на всех площадках СМ.СИТИ
![О ходе строительных работ на всех площадках СМ.СИТИ О ходе строительных работ на всех площадках СМ.СИТИ картинка](/upload/iblock/ec7/ec724cde76f3a1cad9ad3445a4034ff6.jpg)
По состоянию на 4 сентября 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
ЮЖНЫЙ БЕРЕГ

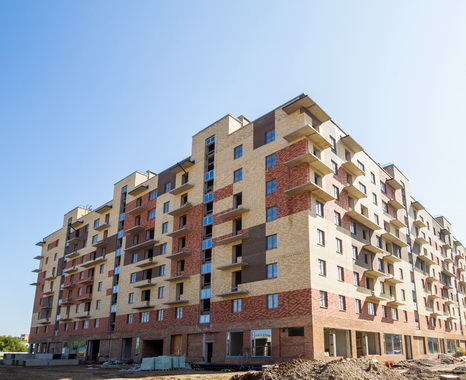

Дом №12 (1-й дом на бульваре Экзюпери)
Завершены штукатурные работы, уложено 65% стяжки, завершен монтаж перегородок ПГП, на 10% выполнен монтаж перегородок ГКЛ. Продолжается монтаж систем вентиляции, трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления, остекление окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
Завершается устройство монолита первого этажа, в секциях 5 и 6 идет устройство перекрытий первого этажа, подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Завершено погружение свай в секциях 2-5, в 1-й секции погружено 15% свай, в 3-й секции — 45% свай, в 5-й секции — 75%, в 6 и 7 секциях — 10%, в 8-й секции – 5%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

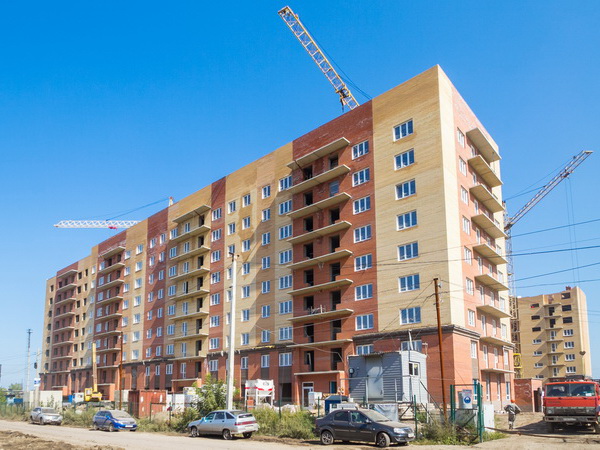

Дом №17 (4-й дом на бульваре Экзюпери)
Идет подготовка площадки, снос старых строений, вынос инженерных сетей, установка забора.
ОБРАЗЦОВО

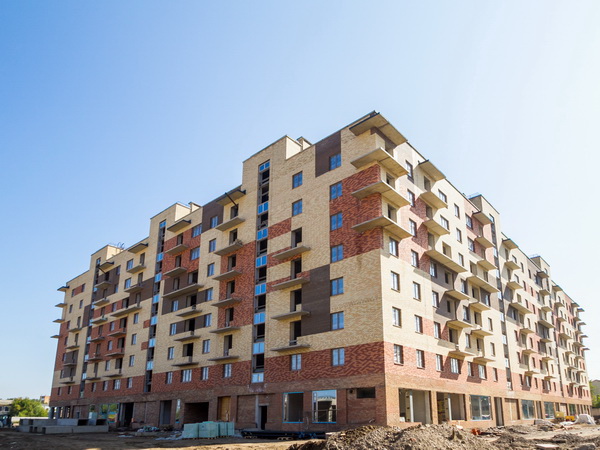

Дом 5
Завершается кладка стен и парапетов кровли, на 20% выполнена штукатурка стен, на 20% смонтированы перегородки ПГП. Продолжается монтаж систем вентиляции, трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления. Идут кровельные работы. Остекление окон в секциях 1-3, 6, 7 и 9 выполнено на 90%, в 8 — но 60%, в 10 — на 80%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

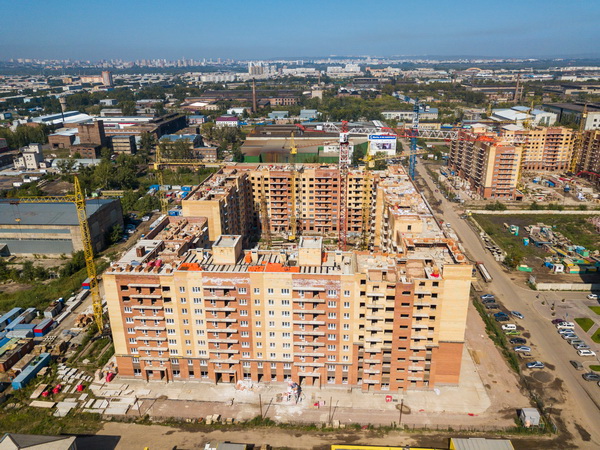

Дом 1 (квартал 1)
Выполняется кладка парапетов кровли в секциях 1, 2, 8, 10-14, в 5-й блок-секции на 50% выполнена кладка 11-го этажа, в 9-й блок-секции на 50% выполнена кладка стен 10-го этажа. На 25% выполнены штукатурные работы и монтаж перегородок ПГП, на 65% выполнена прокладка электрических сетей, уложено 85% трубопроводов отопления, на 5% — трубопроводов ГВС, ХВС и канализации. На 50% выполнено остекление окон.
Начата укладка керамической плитки в коммерческих помещениях.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Идет подготовка строительной площадки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

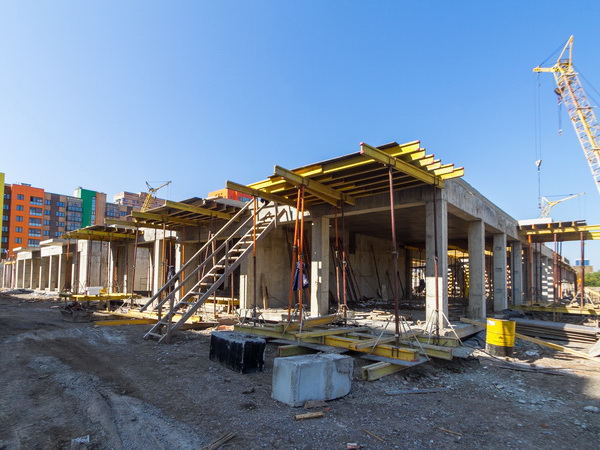

Дом 4
Идет устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
АКАДЕМГОРОДОК

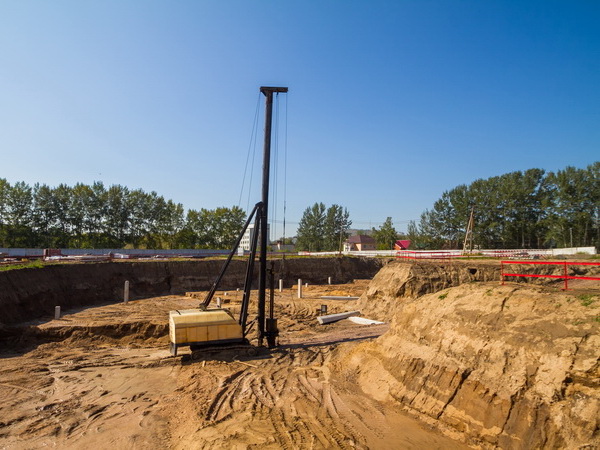

Первый этап строительства 1-го дома
В секциях 2-6 завершена заливка ростверков, в 6-й секции завершена заливка стен подвального этажа, в 5-й секции заливка стен подвального этажа выполнена на 20% .
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома

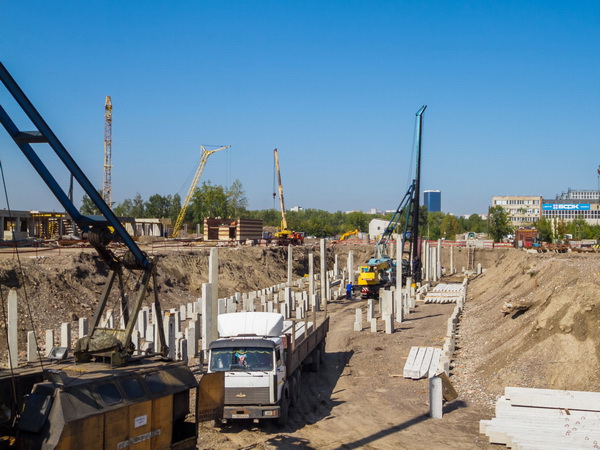

Завершено устройство котлована. Идут динамические испытания свай и прокладка внешних инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
![](/upload/iblock/a07/a078701f76590eb88715c73f43697a59.jpg)
![](/upload/iblock/7e1/7e103df3765bc7644303b0ac1d2fd7c9.jpg)
![](/upload/iblock/9e2/9e24a965cba6c357fde6e2e9c18e2555.jpg)
![](/upload/iblock/5ff/5ffef1953399bfab7afe43a03a804ee6.jpg)
![](/upload/iblock/ebe/ebeba9eaeb2b122ed729452c1902f097.jpg)
![](/upload/iblock/251/25127708cfc76c59bb27899be62d2a99.jpg)
![](/upload/iblock/8d1/8d14cceb24a9b3e80e03ab4d15776f59.jpg)
![](/upload/iblock/27b/27be1663cbd1833048f94b06878c6cd1.jpg)
![](/upload/iblock/0d0/0d0c37168c9385a69d2128d7598d6270.jpg)
![](/upload/iblock/ac4/ac4d293c34bb05b9ff69c86cf0a7e598.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 4 сентября 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
ЮЖНЫЙ БЕРЕГ
Дом №12 (1-й дом на бульваре Экзюпери)
Завершены штукатурные работы, уложено 65% стяжки, завершен монтаж перегородок ПГП, на 10% выполнен монтаж перегородок ГКЛ. Продолжается монтаж систем вентиляции, трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления, остекление окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
Завершается устройство монолита первого этажа, в секциях 5 и 6 идет устройство перекрытий первого этажа, подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Завершено погружение свай в секциях 2-5, в 1-й секции погружено 15% свай, в 3-й секции — 45% свай, в 5-й секции — 75%, в 6 и 7 секциях — 10%, в 8-й секции – 5%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Идет подготовка площадки, снос старых строений, вынос инженерных сетей, установка забора.
ОБРАЗЦОВО
Дом 5
Завершается кладка стен и парапетов кровли, на 20% выполнена штукатурка стен, на 20% смонтированы перегородки ПГП. Продолжается монтаж систем вентиляции, трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления. Идут кровельные работы. Остекление окон в секциях 1-3, 6, 7 и 9 выполнено на 90%, в 8 — но 60%, в 10 — на 80%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Выполняется кладка парапетов кровли в секциях 1, 2, 8, 10-14, в 5-й блок-секции на 50% выполнена кладка 11-го этажа, в 9-й блок-секции на 50% выполнена кладка стен 10-го этажа. На 25% выполнены штукатурные работы и монтаж перегородок ПГП, на 65% выполнена прокладка электрических сетей, уложено 85% трубопроводов отопления, на 5% — трубопроводов ГВС, ХВС и канализации. На 50% выполнено остекление окон.
Начата укладка керамической плитки в коммерческих помещениях.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Идет подготовка строительной площадки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Идет устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
АКАДЕМГОРОДОК
Первый этап строительства 1-го дома
В секциях 2-6 завершена заливка ростверков, в 6-й секции завершена заливка стен подвального этажа, в 5-й секции заливка стен подвального этажа выполнена на 20% .
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
Завершено устройство котлована. Идут динамические испытания свай и прокладка внешних инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
