О ходе строительных работ на всех площадках СМ.СИТИ
В этом году мы сдали в эксплуатацию три дома. По строящимся домам на 28 декабря ситуация следующая:
Южный берег

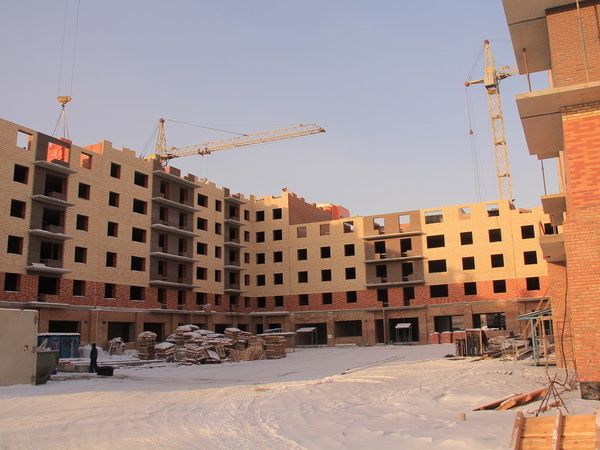

Дом №12 (1-й дом на бульваре Экзюпери)

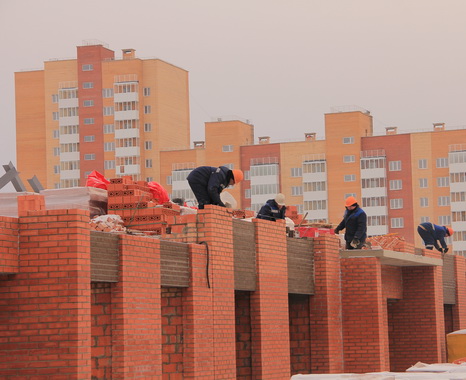

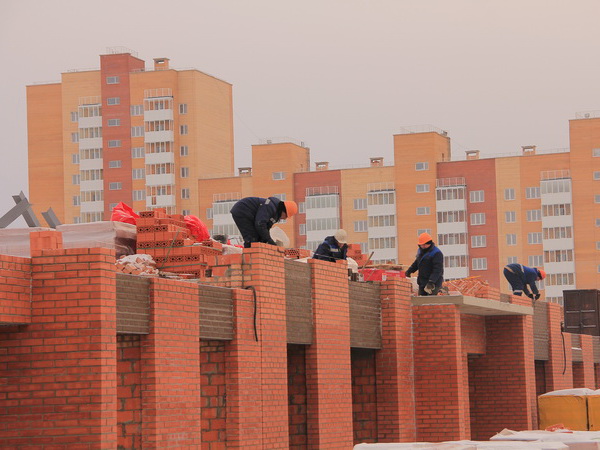

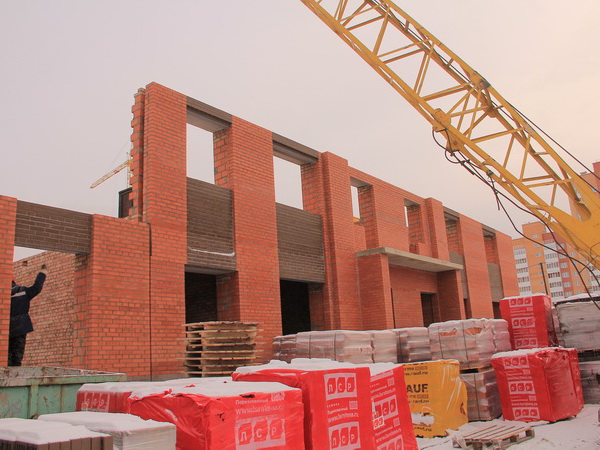

На 1-й блок-секции на 30% выполнена кладка стен 6-го этажа, на 2-й блок-секции на 50% выполнена кладка стен 7-го этажа и 20% 6-го этажа, на 3-й блок-секции завершена кладка стен 4-го этажа, на 4-й блок-секции на 25% выполнена кладка стен 5-го этажа, на 5-й блок-секции завершена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 70% выполнено устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»

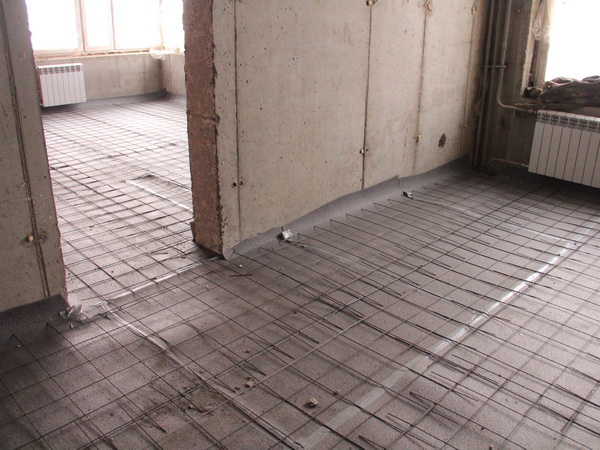

Начались работы по заливке полов в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
Завершено устройство кровли и штукатурные работы, на 95% выполнена установка балконных витражей, на 90% — монтаж лифтов.
На 60% выполнен монтаж перегородок ГКЛ, на 95% выполнено остекление балконов, на 90% выполнен монтаж сетей отопления, на 50% выполнен монтаж вертикальных трубопроводов горячего и холодного водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5

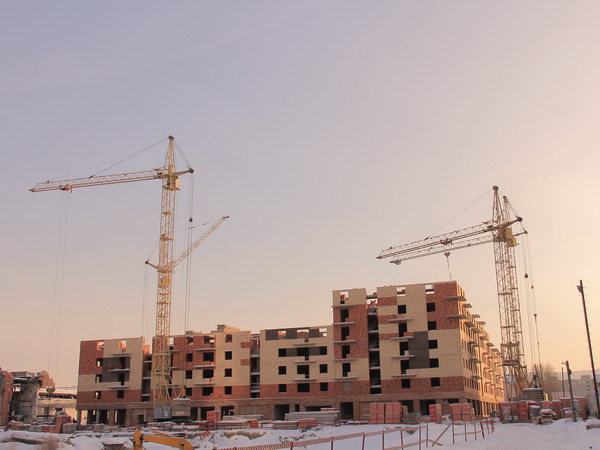

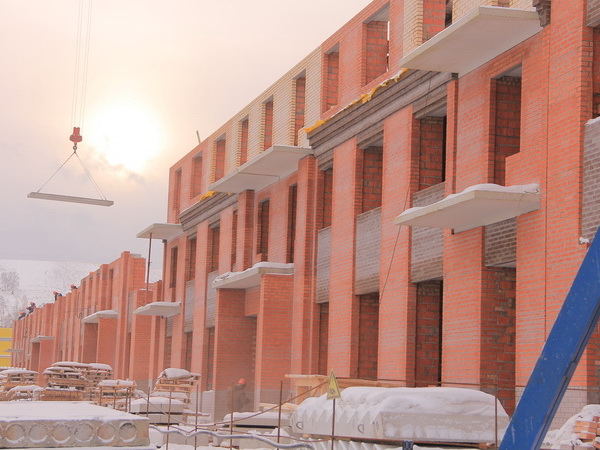

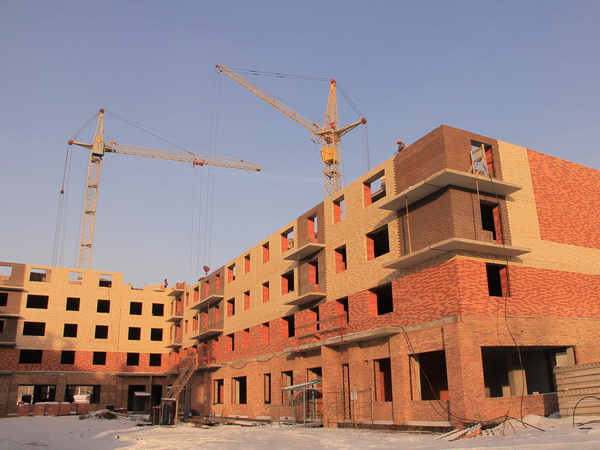

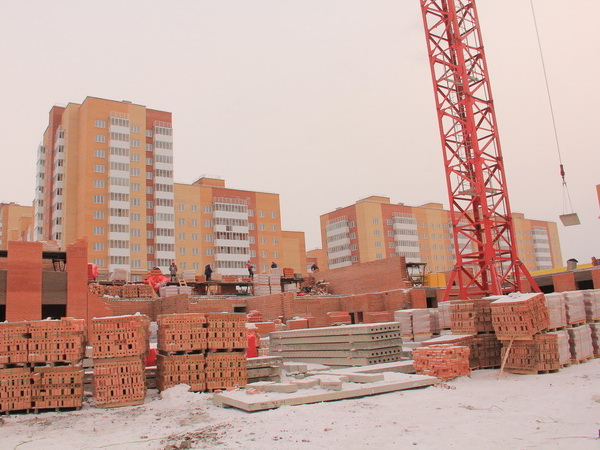

На 90% выполнено устройство монолита, в 1-й блок-секции на 60% выполнена кладка второго этажа, во 2-й блок секции на 30% выполнена кладка первого этажа, в 3-й блок-секции на 30% второго этажа, в 4-й блок секции на 80% выполнена кладка первого этажа, в 5-й блок-секции — на 50% кладка второго этажа, в 6-й секции — на 5% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается устройство монолита подвального этажа.
Кладочные работы:
2-я блок-секция — 50% 1-го этажа;
3-я блок-секция — завершена кладка 2-го этажа;
4-я блок-секция — завершена кладка 3-го этажа;
5-я блок-секция — 40% 2-го этажа;
6-я блок-секция — 15% 2-го этажа;
7-я блок-секция — 50% 2-го этажа;
8-я блок-секция — 80% 3-го этажа;
9-я блок-секция — 70% 3-го этажа;
10-я блок-секция — 70% 1-го этажа;
11-я блок-секция — завершена кладка 1-го этажа;
12-я блок-секция — завершена кладка 1-го этажа;
13-я блок-секция — завершена кладка 1-го этажа;
14-я блок-секция — 50% 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
В этом году мы сдали в эксплуатацию три дома. По строящимся домам на 28 декабря ситуация следующая:
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
На 1-й блок-секции на 30% выполнена кладка стен 6-го этажа, на 2-й блок-секции на 50% выполнена кладка стен 7-го этажа и 20% 6-го этажа, на 3-й блок-секции завершена кладка стен 4-го этажа, на 4-й блок-секции на 25% выполнена кладка стен 5-го этажа, на 5-й блок-секции завершена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 70% выполнено устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»
Начались работы по заливке полов в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
Завершено устройство кровли и штукатурные работы, на 95% выполнена установка балконных витражей, на 90% — монтаж лифтов.
На 60% выполнен монтаж перегородок ГКЛ, на 95% выполнено остекление балконов, на 90% выполнен монтаж сетей отопления, на 50% выполнен монтаж вертикальных трубопроводов горячего и холодного водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5
На 90% выполнено устройство монолита, в 1-й блок-секции на 60% выполнена кладка второго этажа, во 2-й блок секции на 30% выполнена кладка первого этажа, в 3-й блок-секции на 30% второго этажа, в 4-й блок секции на 80% выполнена кладка первого этажа, в 5-й блок-секции — на 50% кладка второго этажа, в 6-й секции — на 5% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается устройство монолита подвального этажа.
Кладочные работы:
2-я блок-секция — 50% 1-го этажа;
3-я блок-секция — завершена кладка 2-го этажа;
4-я блок-секция — завершена кладка 3-го этажа;
5-я блок-секция — 40% 2-го этажа;
6-я блок-секция — 15% 2-го этажа;
7-я блок-секция — 50% 2-го этажа;
8-я блок-секция — 80% 3-го этажа;
9-я блок-секция — 70% 3-го этажа;
10-я блок-секция — 70% 1-го этажа;
11-я блок-секция — завершена кладка 1-го этажа;
12-я блок-секция — завершена кладка 1-го этажа;
13-я блок-секция — завершена кладка 1-го этажа;
14-я блок-секция — 50% 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
