О ходе строительных работ на всех площадках СМ.СИТИ

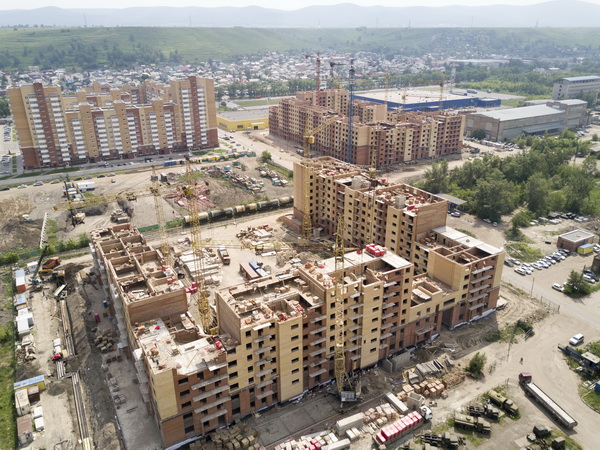

![О ходе строительных работ на всех площадках СМ.СИТИ О ходе строительных работ на всех площадках СМ.СИТИ картинка](/upload/iblock/54c/54c37a668034a689ac1f7f2af0e71013.jpg)
По состоянию на 5 июля 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег

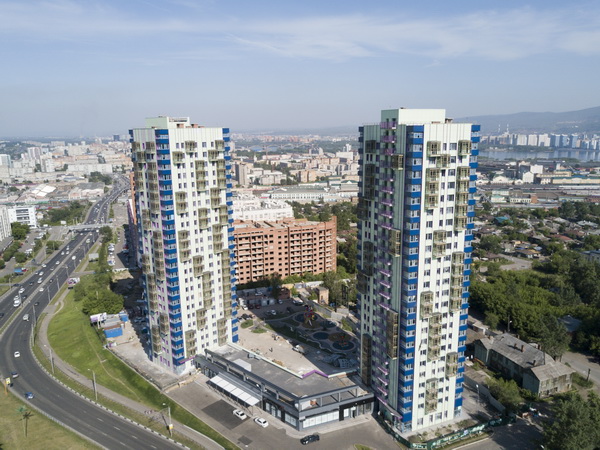

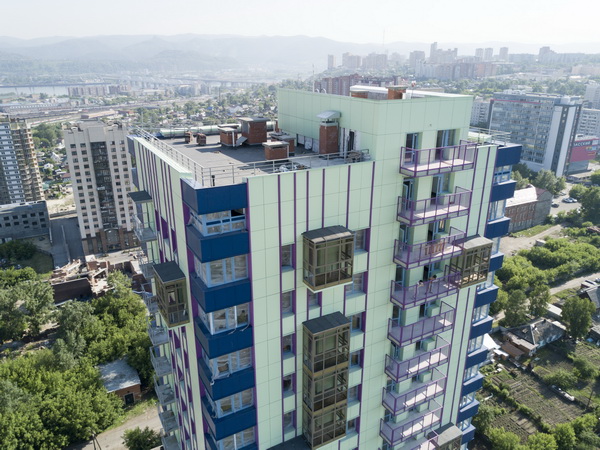

Дом №12 (1-й дом на бульваре Экзюпери)
На 50% выполнены штукатурные работы, на 75% выполнен монтаж перегородок ПГП, идет монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления. Начато остекление окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
Завершено устройство монолита подвального этажа, начата заливка монолита 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 85% выполнено устройство котлована, начато погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

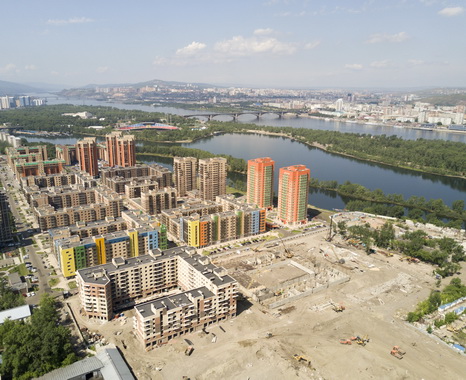

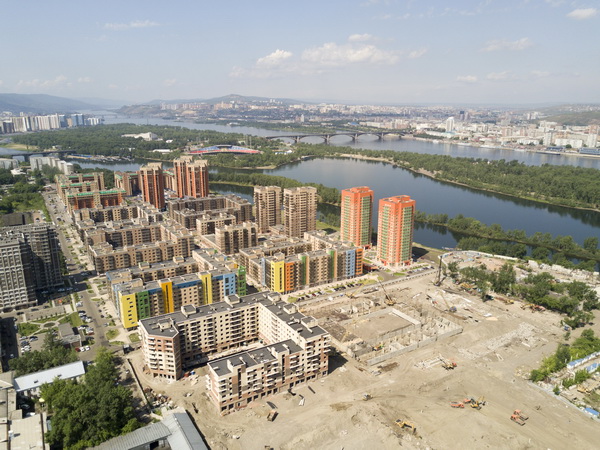

ЖК «Параллели»
В 1-м корпусе на 40% выполнена оклейка стен обоями, установлено 100% межкомнатных дверей, завершена укладка кафеля в санузлах, на 25% выполнено отделка стен МОП, начат монтаж натяжных потолков; во 2-м корпусе на 85% выполнена оклейка стен обоями, установлено 80% межкомнатных дверей, завершена укладка кафеля в санузлах, на 10% выполнено отделка стен МОП, завершен монтаж натяжных потолков;
Плановый срок сдачи дома в эксплуатацию: III квартал 2017 г.

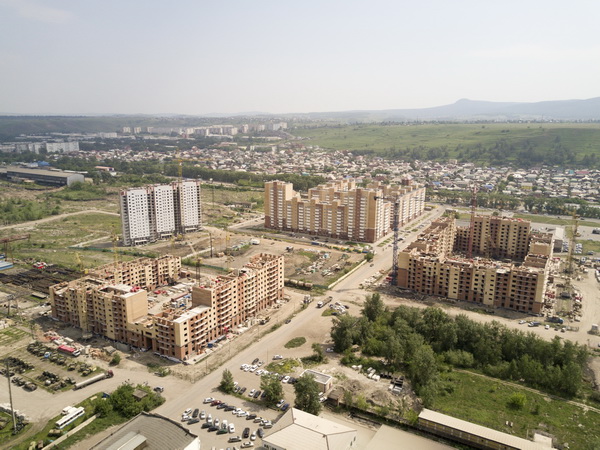

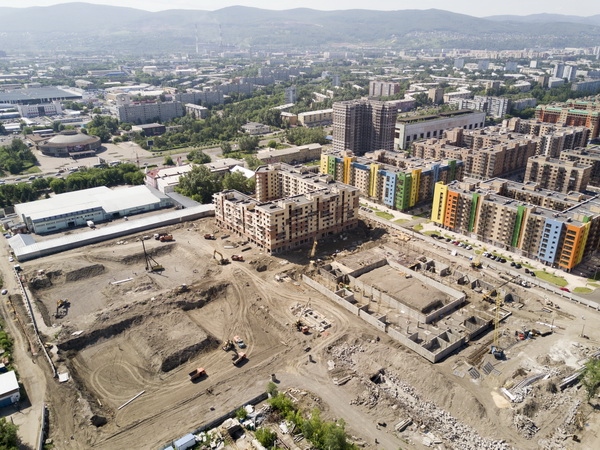

Минирайон Образцово
Дом 5
В 1-й блок-секции на 35% выполнена кладка 9-го этажа,
во 2-й блок секции на 95% выполнена кладка 8-го этажа,
в 3-й блок-секции на 20% выполнена кладка 9-го этажа,
в 4-й блок секции на 90% выполнена кладка 6-го этажа,
в 5-й блок-секции кладочные работы завершены,
в 6-й блок-секции на 95% выполнена кладка 8-го этажа
в 7-й блок-секции на 15% выполнена кладка 8-го этажа,
в 8-й блок-секции завершена кладка 7-го этажа,
в 9-й блок-секции на 40% выполнена кладка 7-го этажа,
в 10-й блок-секции на 15% выполнена кладка 6-го этажа.
в 11-й блок-секции на 5% выполнена кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
В 1-й блок-секции — на 20% выполнена кладка 7-го этажа;
во 2-й блок-секции — завершена кладка 7-го этажа;
в 3-й блок-секции — кладочные работы завершены;
в 4-й блок-секции — кладочные работы завершены;
в 5-й блок-секции — на 15% выполнена кладка 7-го этажа;
в 6-й блок-секции — кладочные работы завершены;
в 7-й блок-секции — на 65% выполнена кладка 9-го этажа;
в 8-й блок-секции — на 20% выполнена кладка 9-го этажа;
в 9-й блок-секции — на 20% выполнена кладка 8-го этажа;
в 10-й блок-секции — завершена кладка 7-го этажа;
в 11-й блок-секции — завершена кладка 7-го этажа;
в 12-й блок-секции — на 20% выполнена кладка 8-го этажа;
в 13-й блок-секции — на 20% выполнена кладка 7-го этажа;
в 14-й блок-секции — на 90% выполнена кладка 6-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

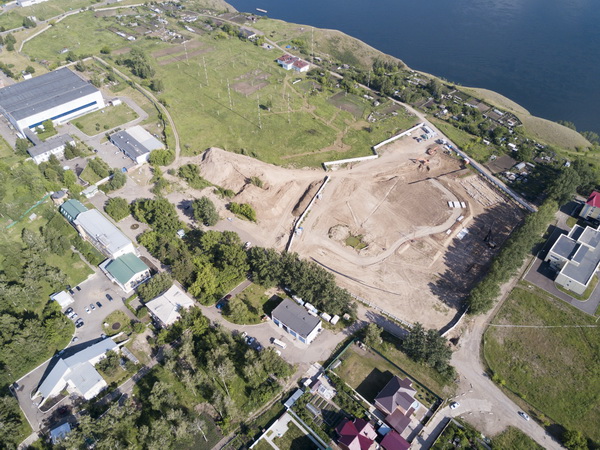

Академгородок
Первый этап строительства 1-го дома
В секциях 3-6 завершено погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.

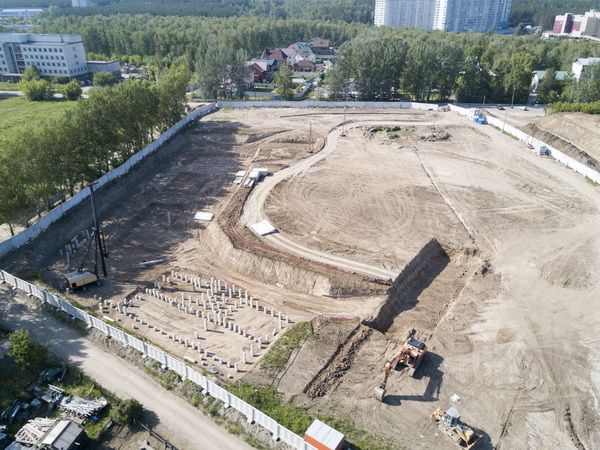

Второй этап строительства 1-го дома
Начато устройство котлована.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
![](/upload/iblock/bb9/bb9530fe78af5c4991c98d6befb966e2.jpg)
![](/upload/iblock/4fc/4fcd674d22766b42bcb0a292a2d9d653.jpg)
![](/upload/iblock/004/004aa80d9670826acc95daec2656668a.jpg)
![](/upload/iblock/395/39596a27c2f89b9e3c0c142598237322.jpg)
![](/upload/iblock/263/26344acd35b1ef3627cb4a59507cd55a.jpg)
![](/upload/iblock/b97/b9772972bc8808fed4408894638407fd.jpg)
![](/upload/iblock/1f3/1f348fe51bb1026fadc921a1390b9d16.jpg)
![](/upload/iblock/b90/b901e7c4a78a062bdc126872b7b2be1a.jpg)
![](/upload/iblock/db0/db0f5225d233ec0abf21bb7a48d13de1.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 5 июля 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
На 50% выполнены штукатурные работы, на 75% выполнен монтаж перегородок ПГП, идет монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления. Начато остекление окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
Завершено устройство монолита подвального этажа, начата заливка монолита 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 85% выполнено устройство котлована, начато погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»
В 1-м корпусе на 40% выполнена оклейка стен обоями, установлено 100% межкомнатных дверей, завершена укладка кафеля в санузлах, на 25% выполнено отделка стен МОП, начат монтаж натяжных потолков; во 2-м корпусе на 85% выполнена оклейка стен обоями, установлено 80% межкомнатных дверей, завершена укладка кафеля в санузлах, на 10% выполнено отделка стен МОП, завершен монтаж натяжных потолков;
Плановый срок сдачи дома в эксплуатацию: III квартал 2017 г.
Минирайон Образцово
Дом 5
В 1-й блок-секции на 35% выполнена кладка 9-го этажа,
во 2-й блок секции на 95% выполнена кладка 8-го этажа,
в 3-й блок-секции на 20% выполнена кладка 9-го этажа,
в 4-й блок секции на 90% выполнена кладка 6-го этажа,
в 5-й блок-секции кладочные работы завершены,
в 6-й блок-секции на 95% выполнена кладка 8-го этажа
в 7-й блок-секции на 15% выполнена кладка 8-го этажа,
в 8-й блок-секции завершена кладка 7-го этажа,
в 9-й блок-секции на 40% выполнена кладка 7-го этажа,
в 10-й блок-секции на 15% выполнена кладка 6-го этажа.
в 11-й блок-секции на 5% выполнена кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
В 1-й блок-секции — на 20% выполнена кладка 7-го этажа;
во 2-й блок-секции — завершена кладка 7-го этажа;
в 3-й блок-секции — кладочные работы завершены;
в 4-й блок-секции — кладочные работы завершены;
в 5-й блок-секции — на 15% выполнена кладка 7-го этажа;
в 6-й блок-секции — кладочные работы завершены;
в 7-й блок-секции — на 65% выполнена кладка 9-го этажа;
в 8-й блок-секции — на 20% выполнена кладка 9-го этажа;
в 9-й блок-секции — на 20% выполнена кладка 8-го этажа;
в 10-й блок-секции — завершена кладка 7-го этажа;
в 11-й блок-секции — завершена кладка 7-го этажа;
в 12-й блок-секции — на 20% выполнена кладка 8-го этажа;
в 13-й блок-секции — на 20% выполнена кладка 7-го этажа;
в 14-й блок-секции — на 90% выполнена кладка 6-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Академгородок
Первый этап строительства 1-го дома
В секциях 3-6 завершено погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
Начато устройство котлована.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
