По состоянию на 4 октября 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 14 (Капитанская, 16)
На 95% выполнена прокладка внутридомовых электрических и слаботочных сетей. В 1-й блок-секции на 85% выполнена шпатлевка стен, на 95% — укладка плитки в санузлах. Во 2-й блок-секции шпатлевка стен и укладка плитки в санузлах выполнена на 85%.
На 20% выполнен монтаж натяжных потолков.
Завершен монтаж лифтов и мусоропроводов.
На 95% выполнена облицовка фасада керамогранитом, продолжается благоустройство придомовой территории. Завершено остекление балконов и установка балконных ограждений.
На 50% выполнена отделка подземной парковки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)

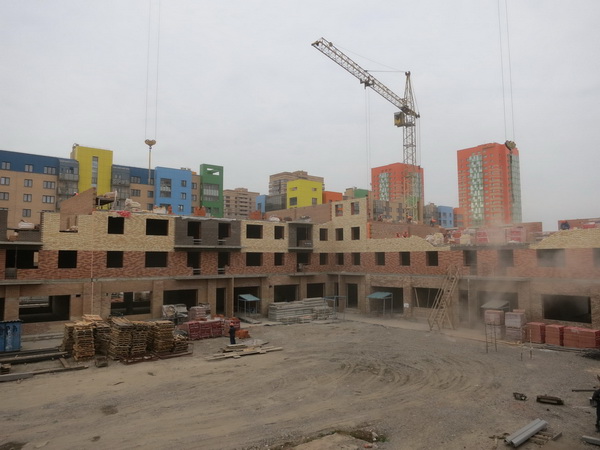

На 2-й блок-секции на 30% выполнена кладка стен 4-го этажа, на 1 и 2-й блок-секциях на 100% выполнена кладка стен 3 этажа, в 3-й блок-секции на 70% выполнена кладка стен 3-го этажа, на 4 и 5-й блок-секциях на 100% выполнена кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)

На 70% выполнено устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»
На 50% выполнена облицовка фасада композитными панелями, завершаются работы по благоустройству двора и придомовой территории, завершается сооружение трансформаторной подстанции.
Во втором корпусе завершен монтаж перегородок из ПГП, в 1-м корпусе перегородки смонтированы до 16-го этажа.
Идет подготовка к подключению отопления.
Завершена отделка пристроенного коммерческого помещения.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 1
Завершено устройство кровли, завершена штукатурка внутренних стен, на 95% выполнена штукатурка внешних стен. На 95% смонтированы слаботочные сети, электрические сети смонтированы на 95% в нежилых помещениях, на 90% — в квартирах, на 10% выполнена наклейка обоев, на 15% — установка натяжных потолков, на 50% — отделка окон, на 70% выполнен монтаж сантехнического оборудования.
На 90% выполнен монтаж мусоропроводов, на 65% выполнено остекление балконов, на 85% — монтаж лифтов.
Готова наружная ливневая канализация, завершено устройство детской площадки, продолжается благоустройство и озеленение дворовой и придомовой территории, на 80% осуществлено сооружение трансформаторной подстанции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом 2
На 95% выполнено устройство кровли, на 85% выполнены штукатурные работы, на 60% выполнена установка балконных витражей, на 90% — монтаж мусоропроводов, на 40% — монтаж лифтов. Завешена заливка полов. Идут работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5

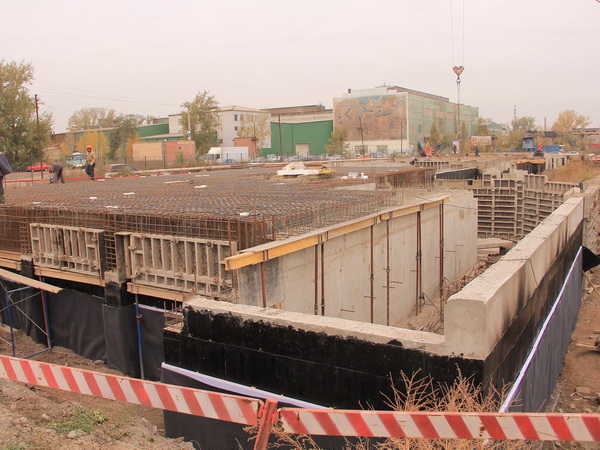

Завершено погружение свай, на 90% выполнен монолит ростверков, на 50% — монолит стен и колонн подвального этажа, на 5% выполнено устройство перекрытий подвального этажа, на 60% выполнена обратная засыпка ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)

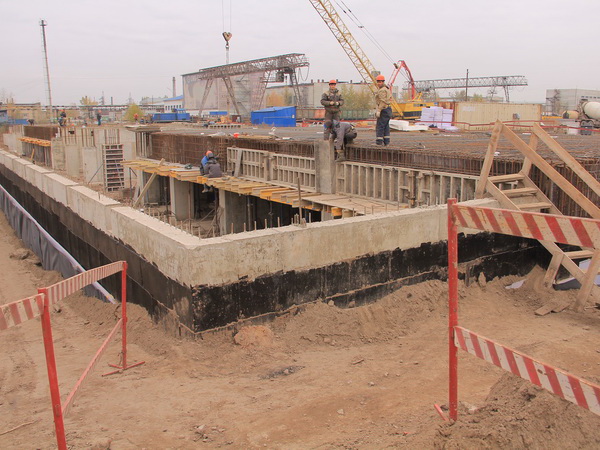

Завершено погружение свай, на 95% залит монолит ростверков фундамента, на 85% выполнен монолит стен и колонн подвального этажа, на 60% — монолит перекрытий подвального этажа, в 4, 6, 7, 8 блок-секциях на 5% выполнена кладка стен первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
