О ходе строительных работ на всех площадках СМ.СИТИ
По состоянию на 6 декабря 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)

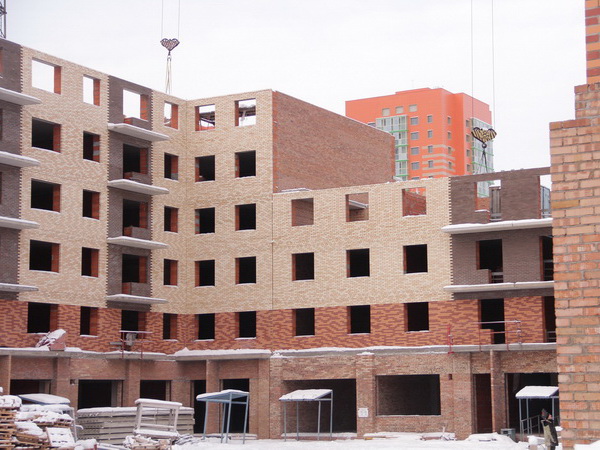

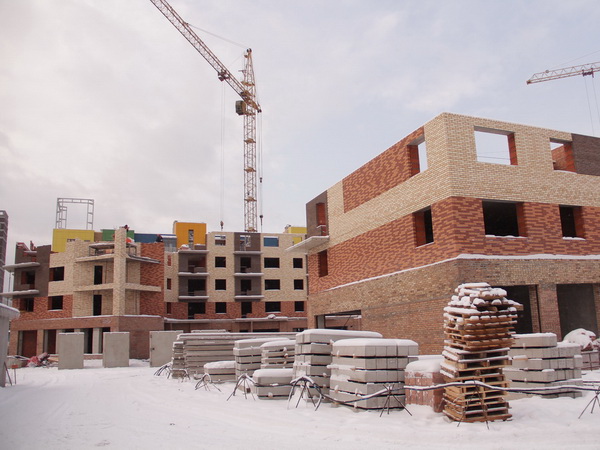

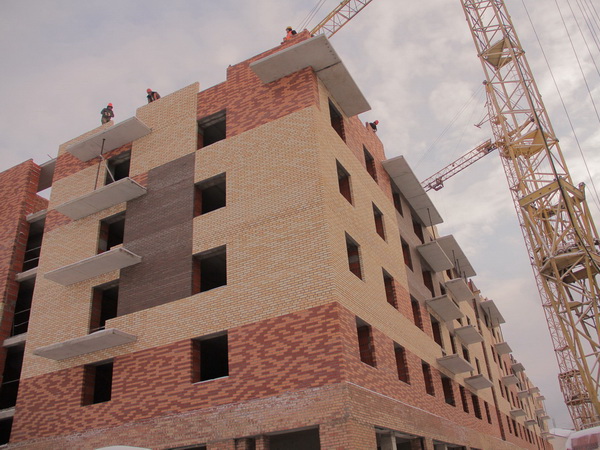

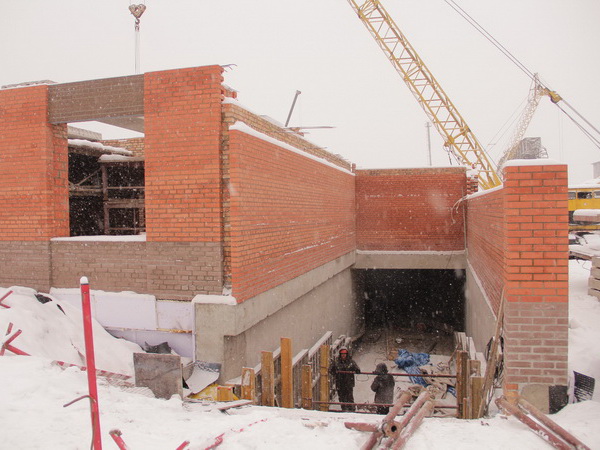

На 1-й блок-секции на 45% выполнена кладка стен 4-го этажа, на 10% — кладка 5-го этажа; на 2-й блок-секции на 80% выполнена кладка стен 5-го этажа и 20% 6-го этажа, на 3-й блок-секции на 95% выполнена кладка стен 4-го этажа, на 4-й блок-секции на 15% выполнена кладка стен 4-го этажа, на 5-й блок-секции завершена кладка стен 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 70% выполнено устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»

На 95% выполнена облицовка фасада композитными панелями, на 65% выполнен монтаж остекления и ограждения балконов в жилых помещениях, на 50% выполнен монтаж ограждений переходных балконов.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
Завершено устройство кровли и штукатурные работы.
Завершен монтаж перегородок ПГП, на 50% выполнен монтаж перегородок ГКЛ.
Но 90% выполнено остекление балконов, на 90% выполнен монтаж сетей отопления, идет монтаж трубопроводов горячего и холодного водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5
Завершено устройство монолита подвального этажа 1-5 блок-секций, в 6-10 блок секциях завершено устройство монолита стен и колонн подвального этажа.
Завершена обратная засыпка пазух котлована на 1 и 2 блок-секциях.
Кладка стен первого этажа выполнена в 1-й блок секции на 95%, во 2-й блок-секции — на 20%, в 3-й блок-секции — на 85%, в 4-й — на 10% и в 5-й блок-секции — на 65%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается устройство монолита подвального этажа.

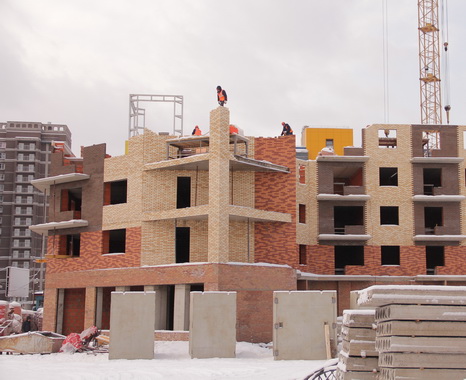

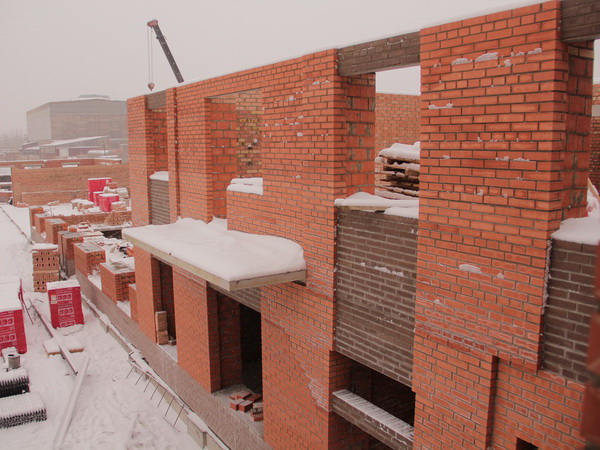

В 3-й блок-секции на 75% выполнена кладка 1-го этажа, в 4-й блок-секции на 30% выполнена кладка 2-го этажа, в 5-6 блок-секциях на 50% выполнена кладка 1-го этажа, в 7-й блок-секции — на 30% кладка 2-го этажа, в 8-й блок-секции на 40% выполнена кладка 2-го этажа, в 9 блок-секции на 60% выполнена кладка 2-го этажа, в 10 блок-секции на 20% выполнена кладка 1-го этажа, в 12 блок-секции на 25% выполнена кладка 1-го этажа, в 13 блок-секции на 15% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
По состоянию на 6 декабря 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
На 1-й блок-секции на 45% выполнена кладка стен 4-го этажа, на 10% — кладка 5-го этажа; на 2-й блок-секции на 80% выполнена кладка стен 5-го этажа и 20% 6-го этажа, на 3-й блок-секции на 95% выполнена кладка стен 4-го этажа, на 4-й блок-секции на 15% выполнена кладка стен 4-го этажа, на 5-й блок-секции завершена кладка стен 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)

На 70% выполнено устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»
На 95% выполнена облицовка фасада композитными панелями, на 65% выполнен монтаж остекления и ограждения балконов в жилых помещениях, на 50% выполнен монтаж ограждений переходных балконов.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2
Завершено устройство кровли и штукатурные работы.
Завершен монтаж перегородок ПГП, на 50% выполнен монтаж перегородок ГКЛ.
Но 90% выполнено остекление балконов, на 90% выполнен монтаж сетей отопления, идет монтаж трубопроводов горячего и холодного водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5
Завершено устройство монолита подвального этажа 1-5 блок-секций, в 6-10 блок секциях завершено устройство монолита стен и колонн подвального этажа.
Завершена обратная засыпка пазух котлована на 1 и 2 блок-секциях.
Кладка стен первого этажа выполнена в 1-й блок секции на 95%, во 2-й блок-секции — на 20%, в 3-й блок-секции — на 85%, в 4-й — на 10% и в 5-й блок-секции — на 65%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается устройство монолита подвального этажа.
В 3-й блок-секции на 75% выполнена кладка 1-го этажа, в 4-й блок-секции на 30% выполнена кладка 2-го этажа, в 5-6 блок-секциях на 50% выполнена кладка 1-го этажа, в 7-й блок-секции — на 30% кладка 2-го этажа, в 8-й блок-секции на 40% выполнена кладка 2-го этажа, в 9 блок-секции на 60% выполнена кладка 2-го этажа, в 10 блок-секции на 20% выполнена кладка 1-го этажа, в 12 блок-секции на 25% выполнена кладка 1-го этажа, в 13 блок-секции на 15% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
