По состоянию на 6 апреля 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Завершается кладка парапетов кровли, идет подготовка к устройству кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)

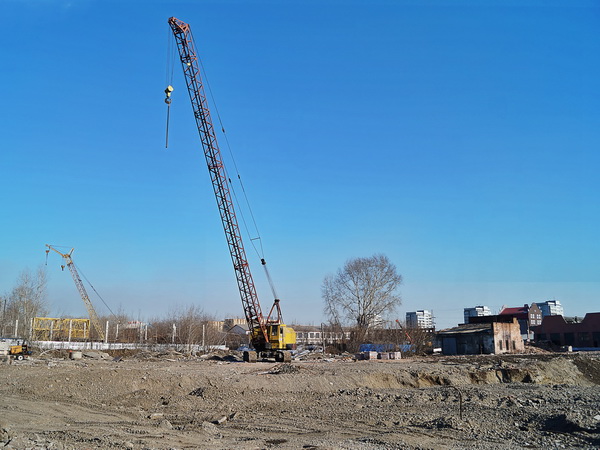

Завершено устройство котлована, забито 45% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
ЖК «Параллели»

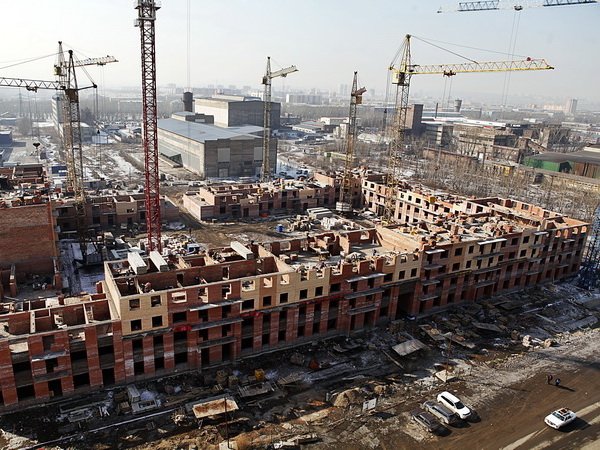

В 1-м корпусе завершены работы по заливке полов и штукатурка стен, смонтированы перегородки ПГП, на 25% смонтированы перегородки ГКЛ, уложено 35% керамической плитки в санузлах; во 2-м корпусе завершены работы по заливке полов и штукатурка стен, смонтированы перегородки ПГП, на 65% смонтированы перегородки ГКЛ, уложено 85% керамической плитки в санузлах.
Но 90% смонтированы трассы вентиляции, завершается монтаж вертикальных трубопроводов ГВС и ХВС, вертикальных магистралей электроснабжения.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 2

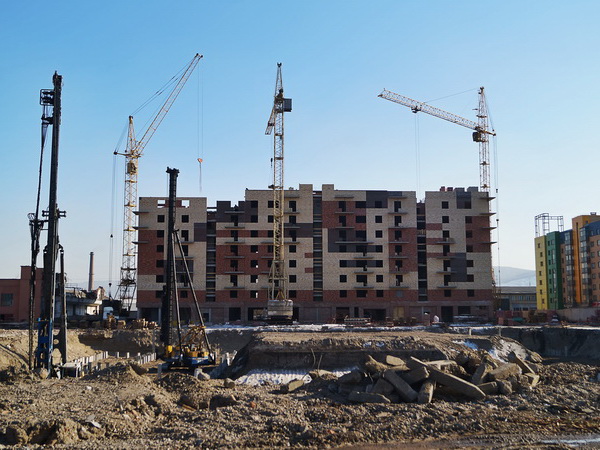

Завершен монтаж перегородок ГКЛ, на 95% выполнено остекление балконов, на 95% выполнен монтаж сетей отопления, на 85% выполнен монтаж вертикальных трубопроводов горячего и холодного водоснабжения и канализации, на 85% выполнена шпатлевка стен, на 80% выполнены работы по укладке керамической плитки в санузлах, на 85% выполнен монтаж электрических сетей ислаботочных сетей, идет монтаж системы вентиляции в парковке. В 7-й блок-секции начата оклейка стен обоями.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Дом 5

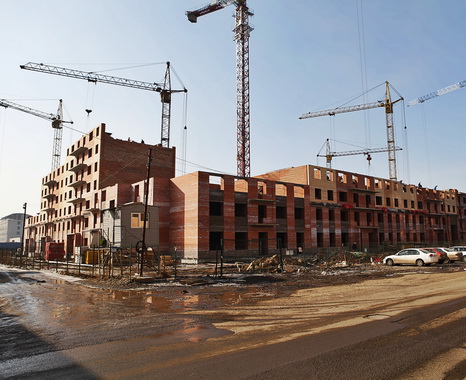

Завершено устройство монолита,
в 1-й блок-секции на 85% выполнена кладка 5-го этажа,
во 2-й блок секции на 50% выполнена кладка 5-го этажа,
в 3-й блок-секции на 20% выполнена кладка 6-го этажа,
в 4-й блок секции на 25% выполнена кладка 4-го этажа,
в 5-й блок-секции на 90% выполнена кладка 3-го этажа,
в 6-й секции на 30% выполнена кладка 5-го этажа,
в 7-й блок-секции на 30% выполнена кладка 4-го этажа,
в 8-й блок-секции на 85% выполнена кладка 2-го этажа,
в 9-й блок-секции на 25% выполнена кладка 4-го этажа,
в 10-й блок-секции на 30% выполнена кладка 2-го этажа.
в 11-й блок-секции на 95% выполнена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

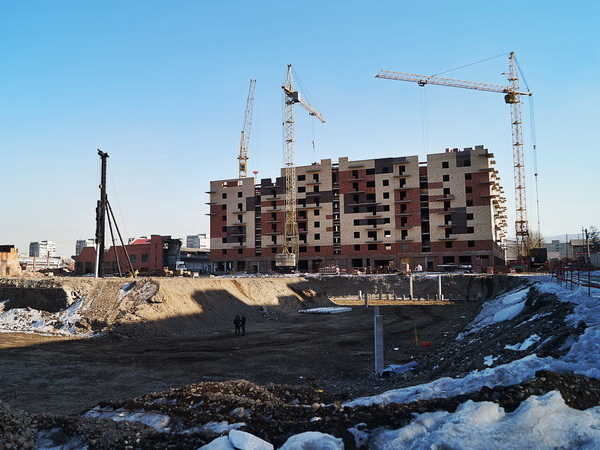

Дом 1 (квартал 1)
Завершено устройство монолита.
Кладочные работы:

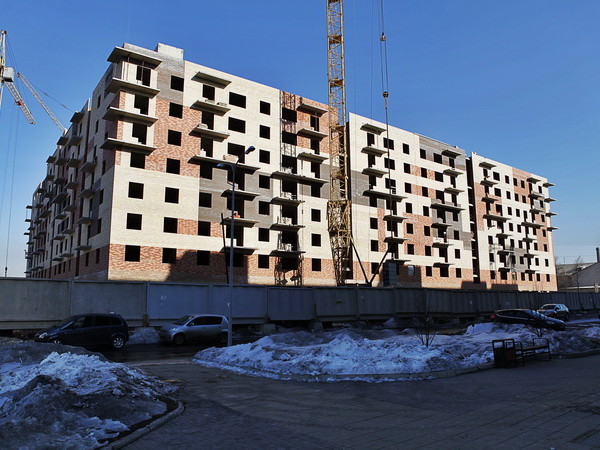

1-я блок-секция — 65% 3-го этажа;
2-я блок-секция — 100% 4-го этажа;
3-я блок-секция — 45% 7-го этажа;
4-я блок-секция — 100% 7-го этажа;
5-я блок-секция — 100% 3-го этажа;
6-я блок-секция — 100% 5-го этажа;
7-я блок-секция — 100% 4-го этажа;
8-я блок-секция — 80% 5-го этажа;
9-я блок-секция — 15% 5-го этажа;
10-я блок-секция — 100% 4-го этажа;
11-я блок-секция — 100% 3-го этажа;
12-я блок-секция — 90% 4-го этажа;
13-я блок-секция — 80% 3-го этажа;
14-я блок-секция — 30% 4-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Академгородок
Дом 1
Установлено ограждение площадки, идет монтаж временных электрических сетей и формирование бытового городка, вынос существующих инженерных сетей.
