02 февраля 2018

О ходе строительных работ на всех площадках СМ.СИТИ

По состоянию на 6 февраля 2018 г.

О ходе строительных работ на всех площадках СМ.СИТИ	 картинка

По состоянию на 6 февраля 2018 г. на строительных площадках СМ.СИТИ производятся следующие работы.

Южный берег

Дом №12 (1-й дом на бульваре Экзюпери)

На 50% выполнен монтаж трубопроводов ГВС, ХВС и канализации, на 75% выполнена шпатлевка, на 95% монтаж перегородок из ГКЛ, завершен монтаж перегородок ПГП, уложено 60% керамической плитки в санузлах.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом №15 (2-й дом на бульваре Экзюпери)

На 1-й блок-секции на 80% выполнена кладка 5-го этажа, на 2-й блок-секции идет монтаж плит перекрытия 3-го этажа, на 3-й блок-секции на 15% выполнена кладка 4-го этажа, на 4-й блок-секции на 50% выполнена кладка 6-го этажа, на 5-й блок-секции на 20% выполнена кладка 6-го этажа, на 6-й блок-секции идет кладка парапетов и машинных отделений.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16 (3-й дом на бульваре Экзюпери)

Завершается сооружение монолита 1-го этажа, монолит готов в блок-секциях 2-7.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17 (4-й дом на бульваре Экзюпери)

Завершено погружение свай в блок-секциях 1-2 и 4-6, в 3-й блок-секции погружено 80% свай, в блок-секциях 2, 4 и 6 начата заливка ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Минирайон Образцово

Дом 5

На 95% выполнена штукатурка стен, на 70% заливка стяжки полов, смонтировано 45% перегородок ГКЛ, 30% входных дверей. На 60% выполнен монтаж трубопроводов ГВС и ХВС, на 50% — монтаж трубопроводов канализации, на 40% выполнен монтаж электрических сетей, завершается монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершается кладка машинных помещений и парапетов кровли в высотных секциях, продолжается монтаж трубопроводов ГВС, ХВС и канализации, на 75% смонтированы электрические и слаботочные сети.
На 90% выполнены штукатурные работы, на 55% -- работы по заливке полов, на 40% — шпатлевочные работы, завершен монтаж перегородок ПГП, смонтировано 20% перегородок ГКЛ.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 3

Идет погружение свай, погружено 75% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

Завершено погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

Во всех блок-секциях идет кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.

Второй этап строительства 1-го дома

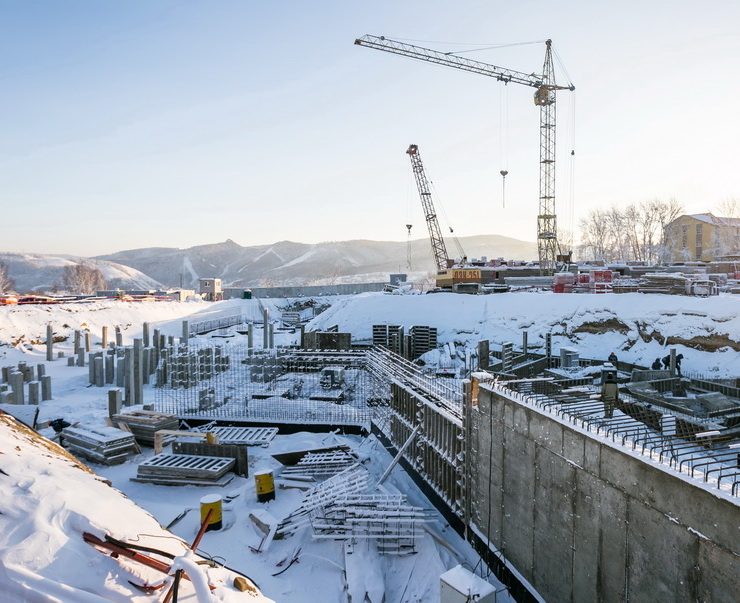

Завершается заливка ростверков, в 1-й блок-секции сооружено 80% стен монолита подвального этажа, во 2 и 3-й блок-секциях — по 10% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.

Третий этап строительства 1-го дома

Погружено 30% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.

2-я очередь 1-го дома в Академгородке

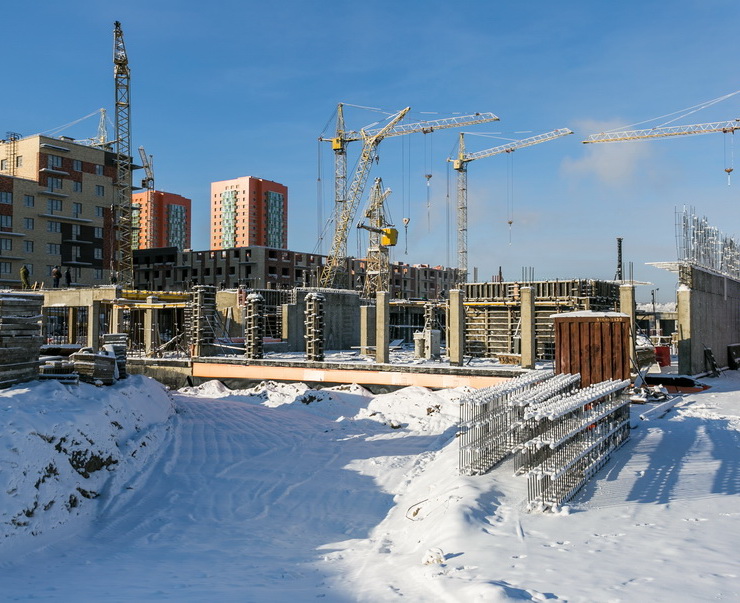

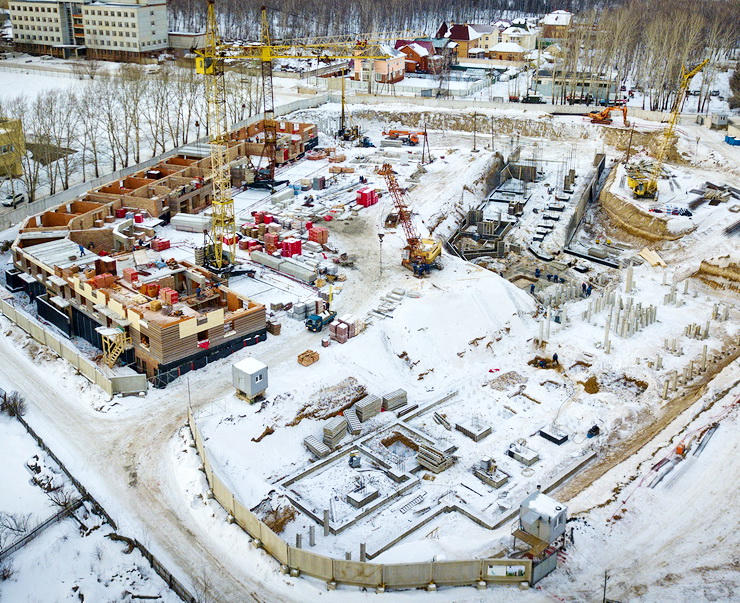

Общий вид стройки в Академгородке

1-я очередь 1-го дома в Академгородке

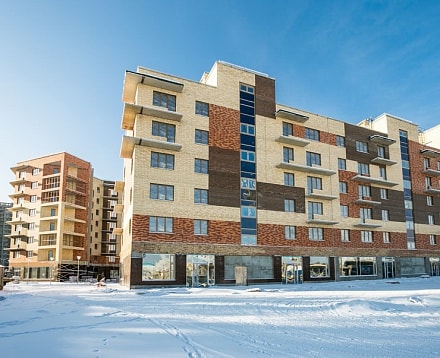

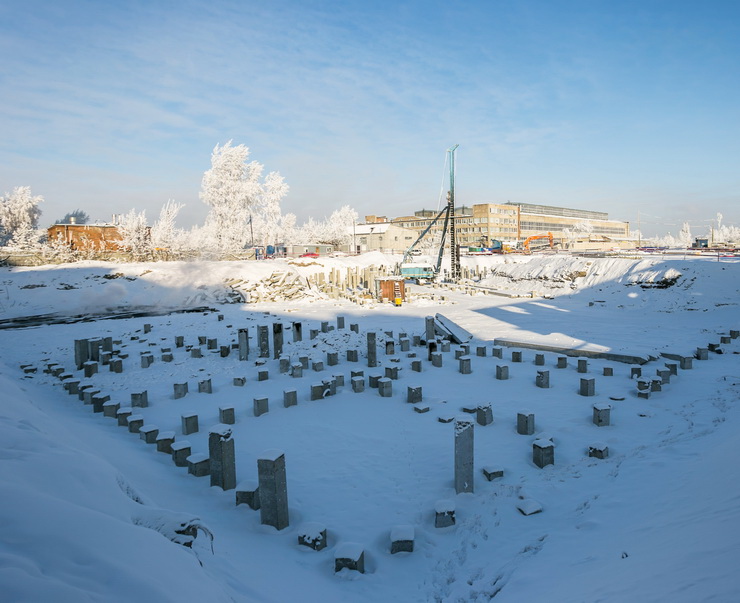

Образцово, дом 1 (квартал 1)

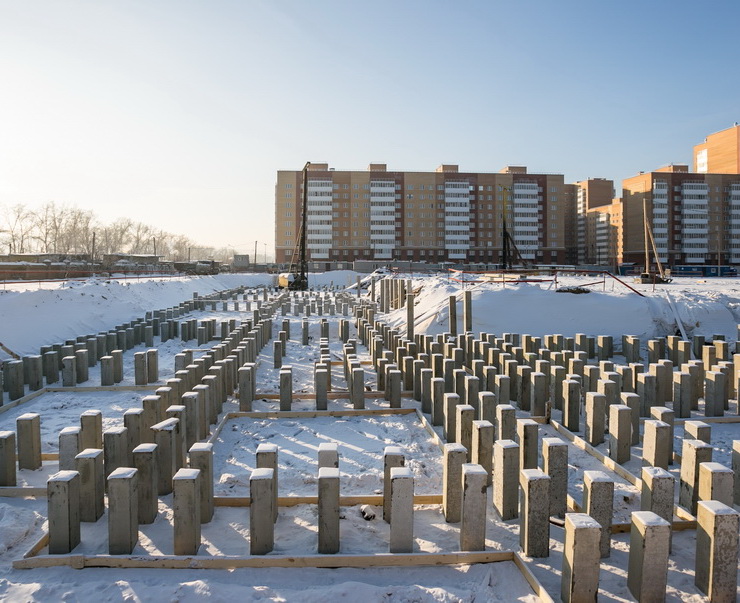

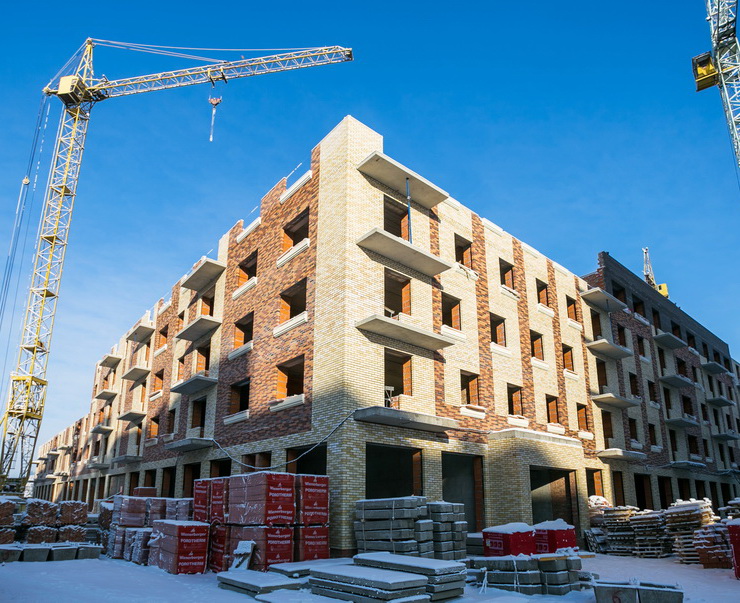

Образцово, дом 3

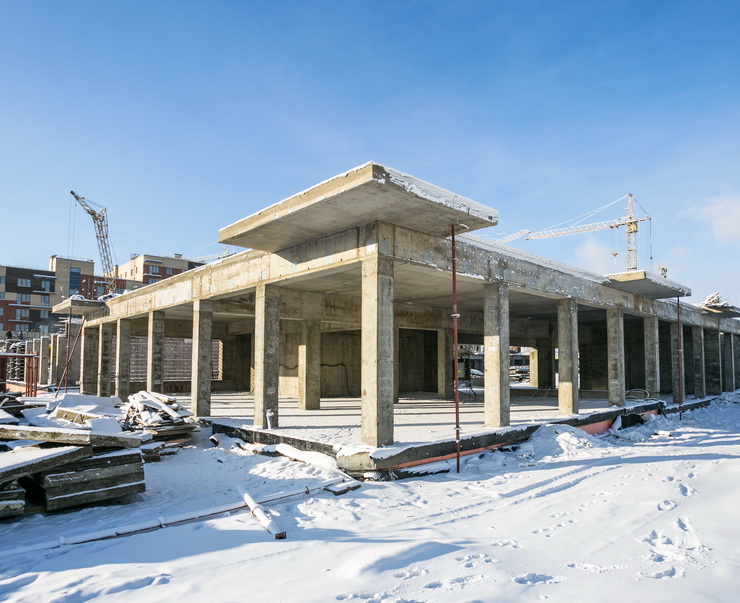

Образцово, дом 5

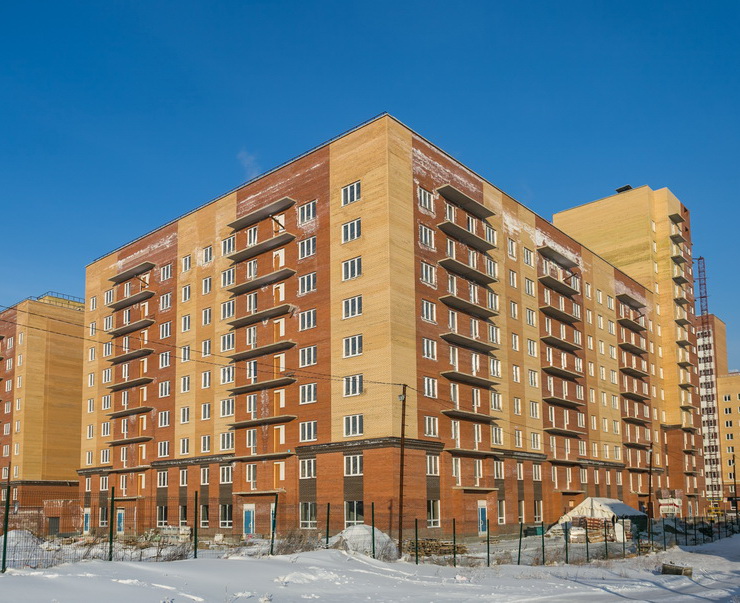

Южный берег, дом 12

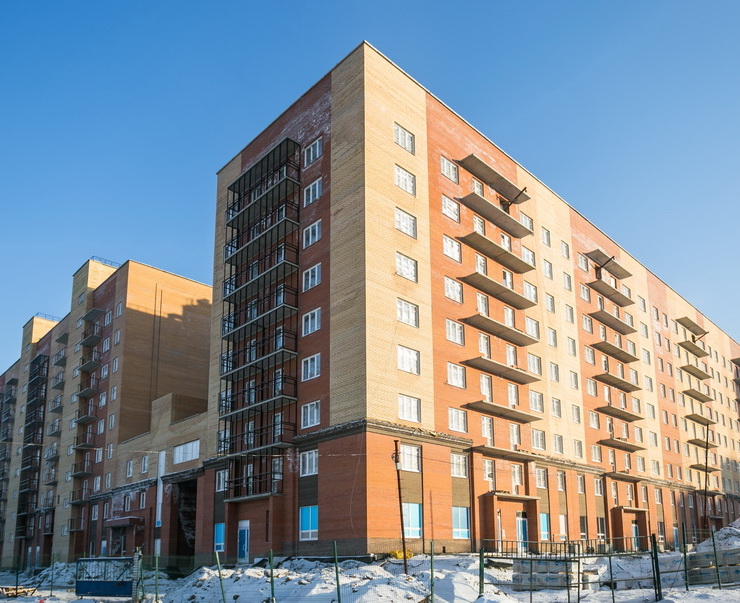

Южный берег, дом 15

Южный берег, дом 16, вид на север

Южный берег, дом 16, вид на запад

Южный берег, дом 17

← К СПИСКУ НОВОСТЕЙ
Читайте нас в:

Смотрите также
«Промсвязьбанк» предлагает новые ипотечные программы на наши дома-картинка-анонс
«Промсвязьбанк» предлагает новые ипотечные программы на наши дома
Процентная ставка — от  8,9% годовых
18 октября
Участвуем в ярмарке недвижимости-картинка-анонс
Участвуем в ярмарке недвижимости
Встречаемся в «Сибири»
16 октября
Строительный отчет за сентябрь 2018 г.-картинка-анонс
Строительный отчет за сентябрь 2018 г.
На 2 октября 2018 г.
02 октября
идёт загрузка
