О ходе строительных работ на всех площадках СМ.СИТИ
![О ходе строительных работ на всех площадках СМ.СИТИ О ходе строительных работ на всех площадках СМ.СИТИ картинка](/upload/iblock/475/475c03299fcfcbc89e418b6284550242.jpg)
По состоянию на 4 октября 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)

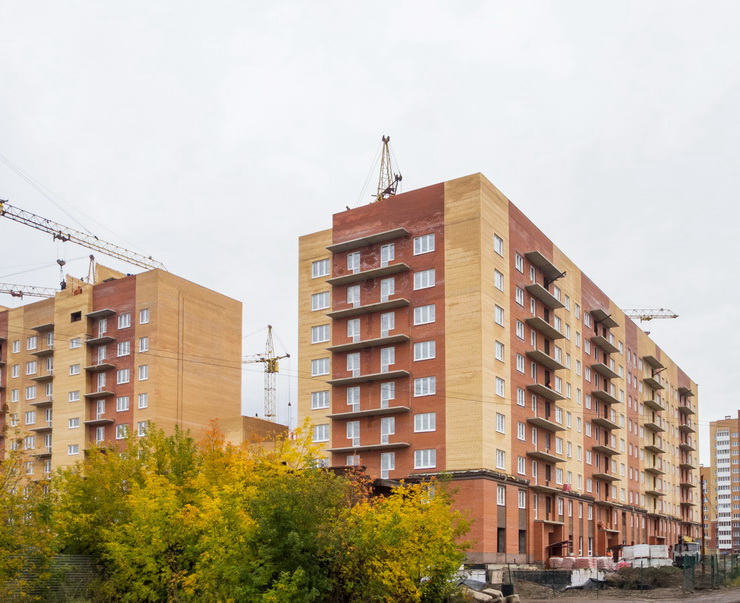

На 15% выполнен монтаж перегородок ГКЛ, на 70% залиты полы в жилых и офисных помещениях. Завершен монтаж систем вентиляции, завершается монтаж прочих инженерных сетей, завершено остекление окон (за исключением технологических проемов), закрыт тепловой контур.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)

Завершено устройство стен монолита первого этажа, в секциях 1 и 3-6 завершено устройство перекрытий первого этажа, завершается подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)

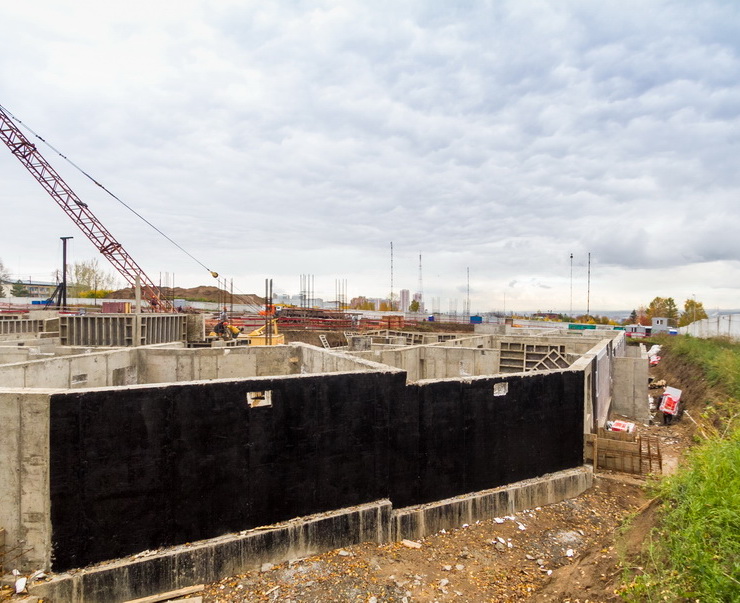

Завершено погружение свай, в секциях 3-6 завершена заливка ростверков фундамента, в секциях 1-2 и 7-8 заливка ростверков выполнена на 50%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)

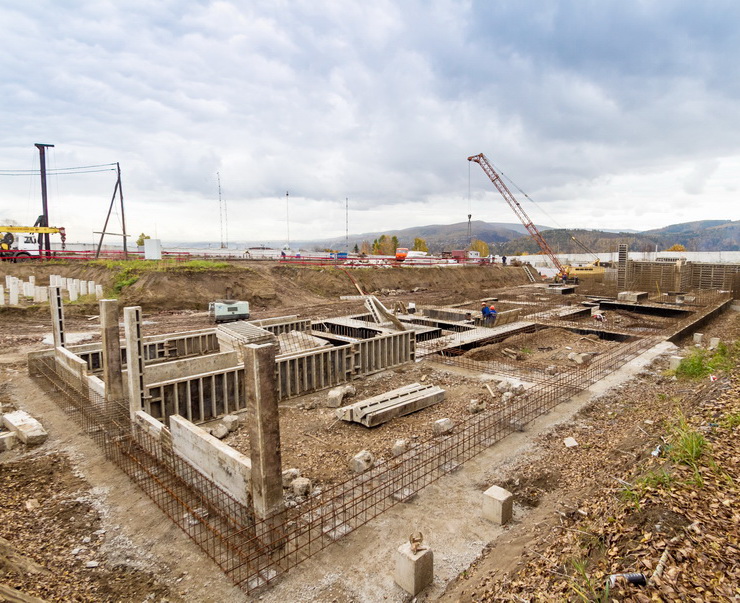

Начаты работы по устройству котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово
Дом 5

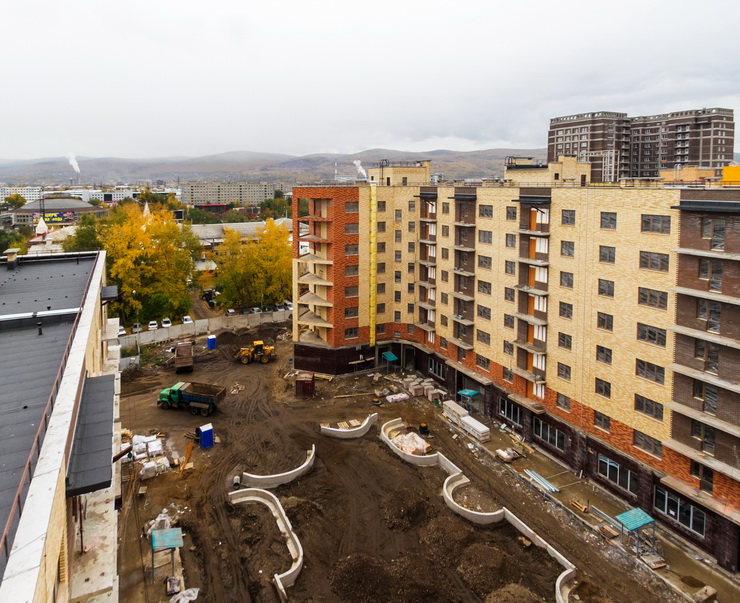

Завершается кладка парапетов кровли и машинных отделений, на 50% выполнена штукатурка стен, на 5% заливка стяжки полов, смонтировано 65% перегородок ПГП. Завершается монтаж систем вентиляции, продолжается монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления, кровельные работы, начат монтаж инженерных сетей в подземной парковке. Остекление окон выполнено на 90%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)

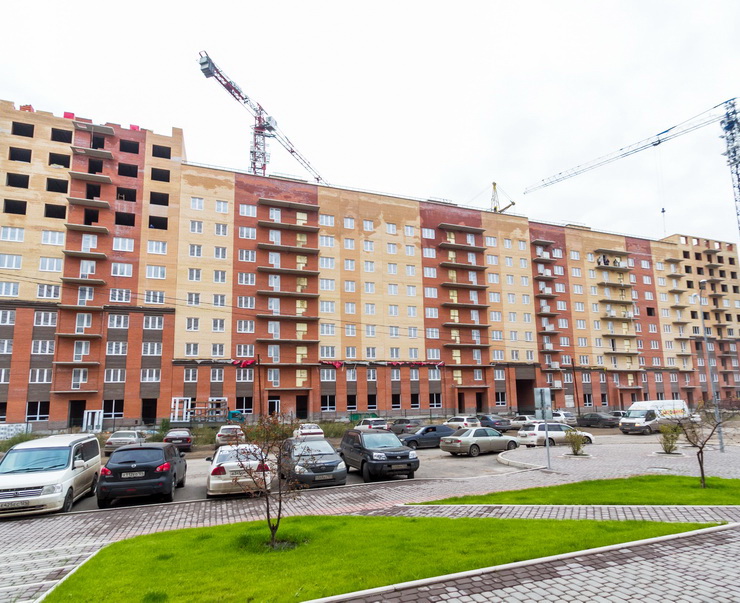

На 50% выполнена кладка парапетов в блок-секциях 1-4, 6-8 и 10-14, в 5-й блок-секции на 20% выполнена кладка 12-го этажа, в 9-й блок-секции на 85% выполнена кладка стен 11-го этажа. На 40% выполнены штукатурные работы, на 20% -- шпатлевка, на 65% — монтаж перегородок ПГП, на 80% выполнено остекление окон.
Уложено 80% керамической плитки в коммерческих помещениях.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3

Идет подготовка строительной площадки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Идет устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома

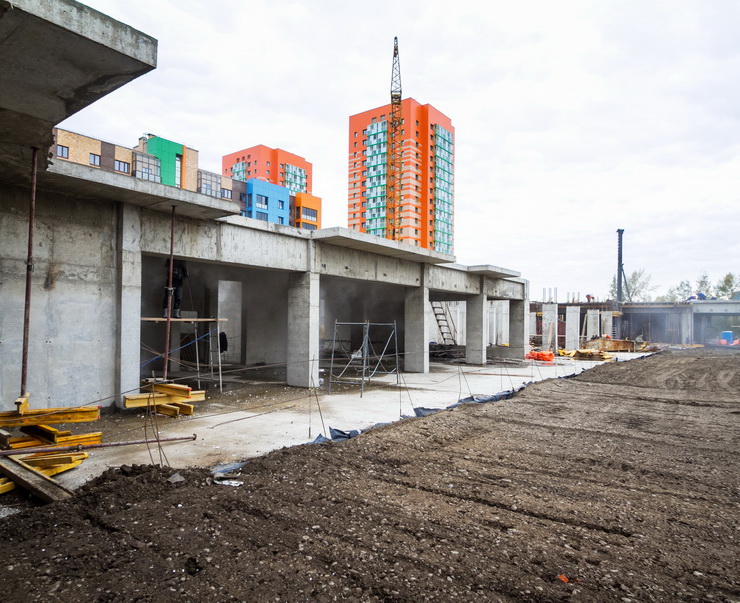

Завершена заливка ростверков фундамента, монолит стен подвального этажа залит с блок-секциях 4-6 на 100%, в 3-й блок-секции – на 85% во 2-й секции – на 20%. Идет подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
Завершены динамические испытания свай и прокладка внешних инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
![](/upload/iblock/dd6/dd6e904c2e7ad8a62731c07c5d027b08.jpg)
![](/upload/iblock/108/108eb5c18e6885c184998207ec91b421.jpg)
![](/upload/iblock/a01/a01b90995a1c187053dba2903ba4a48e.jpg)
![](/upload/iblock/087/08765a4a040bb3683001d22879fd7c89.jpg)
![](/upload/iblock/f34/f34cba03d7898fe8fc1dab505fd8723e.jpg)
![](/upload/iblock/6fd/6fd5ba323aee3b6aea875fccdcc4405b.jpg)
![](/upload/iblock/a7a/a7ad45917a8812aa8bd933b4741a0cae.jpg)
![](/upload/iblock/3e0/3e03f2d7a9e308e42cff97f91c1670eb.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 4 октября 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
На 15% выполнен монтаж перегородок ГКЛ, на 70% залиты полы в жилых и офисных помещениях. Завершен монтаж систем вентиляции, завершается монтаж прочих инженерных сетей, завершено остекление окон (за исключением технологических проемов), закрыт тепловой контур.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
Завершено устройство стен монолита первого этажа, в секциях 1 и 3-6 завершено устройство перекрытий первого этажа, завершается подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Завершено погружение свай, в секциях 3-6 завершена заливка ростверков фундамента, в секциях 1-2 и 7-8 заливка ростверков выполнена на 50%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Начаты работы по устройству котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово
Дом 5
Завершается кладка парапетов кровли и машинных отделений, на 50% выполнена штукатурка стен, на 5% заливка стяжки полов, смонтировано 65% перегородок ПГП. Завершается монтаж систем вентиляции, продолжается монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей, системы отопления, кровельные работы, начат монтаж инженерных сетей в подземной парковке. Остекление окон выполнено на 90%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
На 50% выполнена кладка парапетов в блок-секциях 1-4, 6-8 и 10-14, в 5-й блок-секции на 20% выполнена кладка 12-го этажа, в 9-й блок-секции на 85% выполнена кладка стен 11-го этажа. На 40% выполнены штукатурные работы, на 20% -- шпатлевка, на 65% — монтаж перегородок ПГП, на 80% выполнено остекление окон.
Уложено 80% керамической плитки в коммерческих помещениях.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Идет подготовка строительной площадки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Идет устройство котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
Завершена заливка ростверков фундамента, монолит стен подвального этажа залит с блок-секциях 4-6 на 100%, в 3-й блок-секции – на 85% во 2-й секции – на 20%. Идет подготовка к кладочным работам.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.
Второй этап строительства 1-го дома
Завершены динамические испытания свай и прокладка внешних инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
