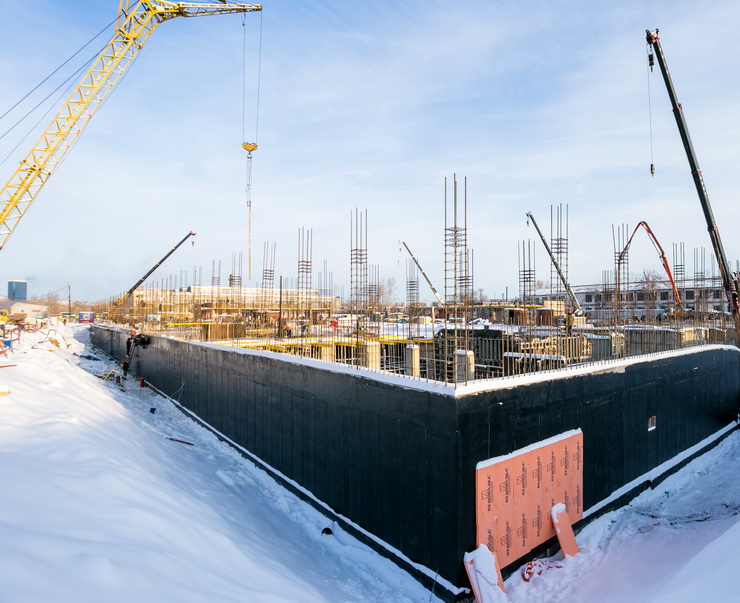

О ходе строительных работ на всех площадках СМ.СИТИ
![О ходе строительных работ на всех площадках СМ.СИТИ О ходе строительных работ на всех площадках СМ.СИТИ картинка](/upload/iblock/21a/21ab9ce65e3dc8147082447c39425a9e.jpg)
По состоянию на 4 декабря 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.

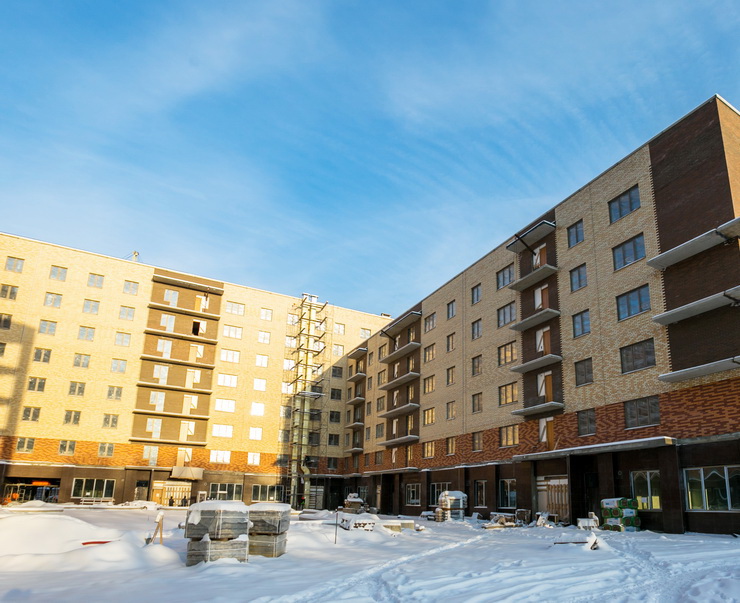

Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Завершен 1-й этап монтажа системы вентиляции и слаботочных сетей, идет монтаж трубопроводов ГВС, ХВС и канализации, во всех помещениях запущено отопление. Завершена штукатурка стен, заливка стяжки полов, монтаж перегородок из ПГП, на 20% выполнена шпатлевка, на 60% монтаж перегородок из ГКЛ, начата укладка керамической плитки в санузлах.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом №15 (2-й дом на бульваре Экзюпери)
На 1-й, 5-й и 6-й блок-секциях завершена кладка 3-го этажа, на 2-й и 3-й блок-секциях завершена кладка 2-го этажа, на 4-й блок-секции на 15% выполнена кладка 4 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Завершена заливка ростверков фундамента, в секциях 2-7 завершено устройство монолита стен и перекрытий подвального этажа, в секциях 1 и 8 ведутся работы по устройству монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Идет погружение свай. Идут работы по прокладке наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово
Дом 5
На 80% выполнена штукатурка стен, на 35% заливка стяжки полов, завершен монтаж перегородок ПГП, смонтировано 10% перегородок ГКЛ. Идет монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

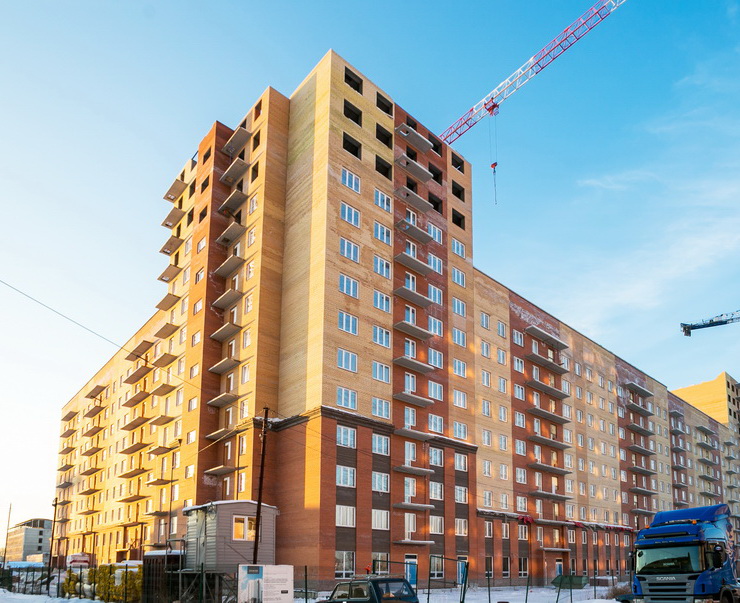

Дом 1 (квартал 1)
На 30% выполнена кладка технического этажа в 5-й блок-секции, на 40% выполнена кладка технического этажа в 9-й блок-секции, в остальных секциях кладочные работы завершены. На 90% смонтирована система отопления, начат монтаж трубопроводов ГВС, ХВС и ливневой канализации, завершен 1-й этап монтажа системы вентиляции и слаботочных сетей, на 65% смонтированы электрические сети.
На 75% выполнены штукатурные работы, на 20% -- работы по заливке полов, на 35% -- шпатлевка, смонтировано 85% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Завершено погружение пробных свай, идут динамические испытания.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4
Завершены динамические испытания, погружено 60% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок

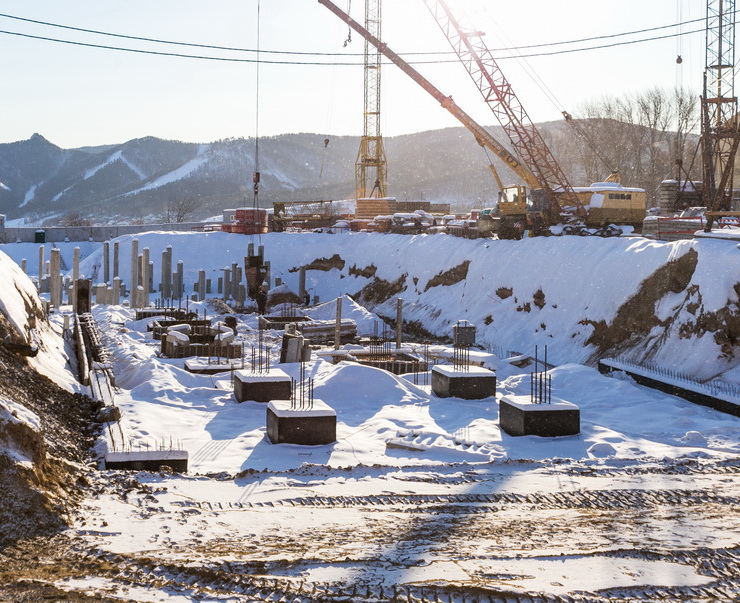

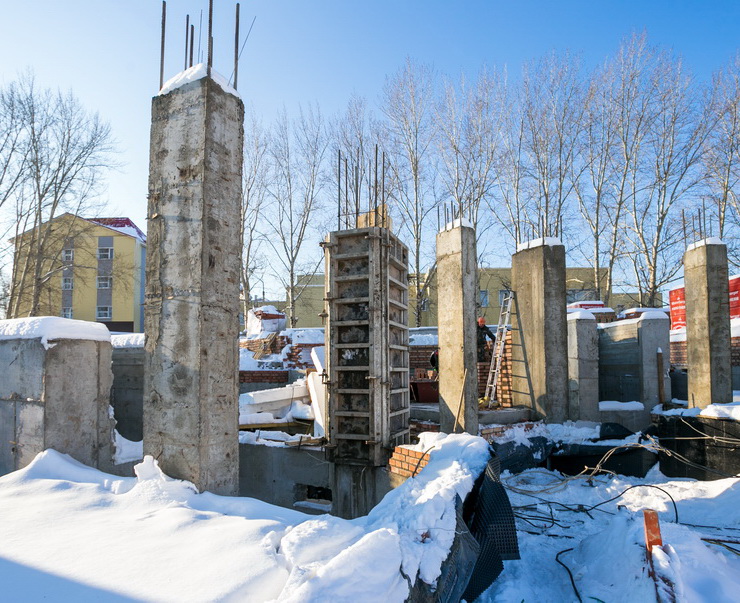

Первый этап строительства 1-го дома

Завершены монолитные работы. На 6-й блок-секции на 50% выполнена кладка1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года1.
Второй этап строительства 1-го дома
Завершено погружение свай, залито 100% ростверков пристроенного помещения, 20% ростверков 2-й блок-секции.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
Третий этап строительства 1-го дома
Завершено устройство котлована и погружение пробных свай, идут динамические испытания.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
![Первый дом в Академгородке](/upload/iblock/3b0/3b09adbbb2704a34253fa6df7cb16cac.jpg)
![Первый дом в Академгородке](/upload/iblock/e3a/e3a7b0636a98bf906c99dd376314df0c.jpg)
![Первый дом в Академгородке](/upload/iblock/38d/38d8663829feef284e12016e5e0700ce.jpg)
![4-й дом Образцова](/upload/iblock/e55/e55b215fe94567f069ebda79d40e0f1c.jpg)
![5-й дом Образцова](/upload/iblock/ef4/ef482a7bf196156411d71463da579b45.jpg)
![Образцово, д. 1 (квартал 1)](/upload/iblock/f87/f8756dd14abf1724ca63d6260bf2b162.jpg)
![12-й дом Южного берега](/upload/iblock/950/950220a519ff594cf7caad1a0c22cefe.jpg)
![15-й дом Южного берега](/upload/iblock/a51/a510f8cbcb1ca3be13d5465101b5222a.jpg)
![15-й дом Южного берега](/upload/iblock/f9f/f9ff7d76f3911bb473b1b1378a6a56c5.jpg)
![16-й дом Южного берега](/upload/iblock/5fd/5fdfc27eb576e467d5ade0e137709d3c.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 4 декабря 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.
Южный берег
Дом №12 (1-й дом на бульваре Экзюпери)
Завершен 1-й этап монтажа системы вентиляции и слаботочных сетей, идет монтаж трубопроводов ГВС, ХВС и канализации, во всех помещениях запущено отопление. Завершена штукатурка стен, заливка стяжки полов, монтаж перегородок из ПГП, на 20% выполнена шпатлевка, на 60% монтаж перегородок из ГКЛ, начата укладка керамической плитки в санузлах.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом №15 (2-й дом на бульваре Экзюпери)
На 1-й, 5-й и 6-й блок-секциях завершена кладка 3-го этажа, на 2-й и 3-й блок-секциях завершена кладка 2-го этажа, на 4-й блок-секции на 15% выполнена кладка 4 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Завершена заливка ростверков фундамента, в секциях 2-7 завершено устройство монолита стен и перекрытий подвального этажа, в секциях 1 и 8 ведутся работы по устройству монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Идет погружение свай. Идут работы по прокладке наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Минирайон Образцово

Дом 5
На 80% выполнена штукатурка стен, на 35% заливка стяжки полов, завершен монтаж перегородок ПГП, смонтировано 10% перегородок ГКЛ. Идет монтаж трубопроводов водопровода и канализации, монтаж электрических и слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
На 30% выполнена кладка технического этажа в 5-й блок-секции, на 40% выполнена кладка технического этажа в 9-й блок-секции, в остальных секциях кладочные работы завершены. На 90% смонтирована система отопления, начат монтаж трубопроводов ГВС, ХВС и ливневой канализации, завершен 1-й этап монтажа системы вентиляции и слаботочных сетей, на 65% смонтированы электрические сети.
На 75% выполнены штукатурные работы, на 20% -- работы по заливке полов, на 35% -- шпатлевка, смонтировано 85% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
Завершено погружение пробных свай, идут динамические испытания.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершены динамические испытания, погружено 60% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
Завершены монолитные работы. На 6-й блок-секции на 50% выполнена кладка1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года1.
Второй этап строительства 1-го дома
Завершено погружение свай, залито 100% ростверков пристроенного помещения, 20% ростверков 2-й блок-секции.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
Третий этап строительства 1-го дома
Завершено устройство котлована и погружение пробных свай, идут динамические испытания.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.
