12 декабря 2017

О ходе строительных работ на всех площадках СМ.СИТИ

По состоянию на 22 декабря 2017 г.

По состоянию на 22 декабря 2017 г. на строительных площадках СМ.СИТИ производятся следующие работы.

Южный берег

Дом №12 (1-й дом на бульваре Экзюпери)

Продолжается монтаж трубопроводов ГВС, ХВС и канализации, на 25% выполнена шпатлевка, на 80% монтаж перегородок из ГКЛ, уложено 25% керамической плитки на стенах санузлов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом №15 (2-й дом на бульваре Экзюпери)

На 1-й блок-секции на 80% выполнена кладка 4-го этажа, на 2-й блок-секции на 20% выполнена кладка 3-го этажа, на 3-й блок-секции на 90% выполнена кладка 3-го этажа, на 4-й блок-секции на 30% выполнена кладка 5-го этажа, на 5-й и 6-й блок-секции начата кладка 5-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16 (3-й дом на бульваре Экзюпери)

На 2-й блок-секции залито 35% монолита 1-го этажа, на 3-й блок-секции — 10% монолита 1-го этажа, на 4-й и 6-й блок-секциях — завершен монолит 1-го этажа, на 5-й и 7-й блок-секциях — залито 5% монолита 1-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17 (4-й дом на бульваре Экзюпери)

На 1-й блок-секции погружено 80% свай, на 2-й блок-секции — 35% свай, на 3-й секции — 15% свай, на 4-й блок-секции— 35% свай, на 5-й блок-секции — 20% свай, на 6-й секции — 90% свай.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Минирайон Образцово

Дом 5

На 85% выполнена штукатурка стен, на 45% заливка стяжки полов, завершен монтаж перегородок ПГП, смонтировано 30% перегородок ГКЛ. Продолжается монтаж трубопроводов водопровода и канализации, на 20% выполнен монтаж электрических и на 10% — слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 1 (квартал 1)

Завершена кладка технического этажа, в 5-й и 9-й блок-секции на 20% выполнена кладка машинных помещений. Завершен монтаж системы отопления, идет монтаж трубопроводов ГВС, ХВС и канализации, завершен 1-й этап монтажа системы вентиляции и слаботочных сетей, на 70% смонтированы электрические сети.
На 80% выполнены штукатурные работы, на 35% -- работы по заливке полов, смонтировано 90% перегородок ПГП, начат монтаж перегородок ГКЛ.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

Дом 3

Идет погружение свай, на 3-й блок-секции погружено 57% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

На 1-й, 3-й и 4-й блок-секции погружено 100% свай, на 2-й блок-секции — 85% свай, на 5-й блок-секции — 80% свай. Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

На 2-5 блок-секциях начата кладка 1-го этажа, на 6-й блок-секции завершена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 года.

Второй этап строительства 1-го дома

Завершено погружение свай, завершен монолит подвального этажа пристроенного помещения, готово 50% стен монолита 1-го этажа 1-й блок-секции, на 6-й блок-секции завершается заливка ростверков.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 года.

Третий этап строительства 1-го дома

Завершены динамические испытания, начато массовое погружение свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 года.

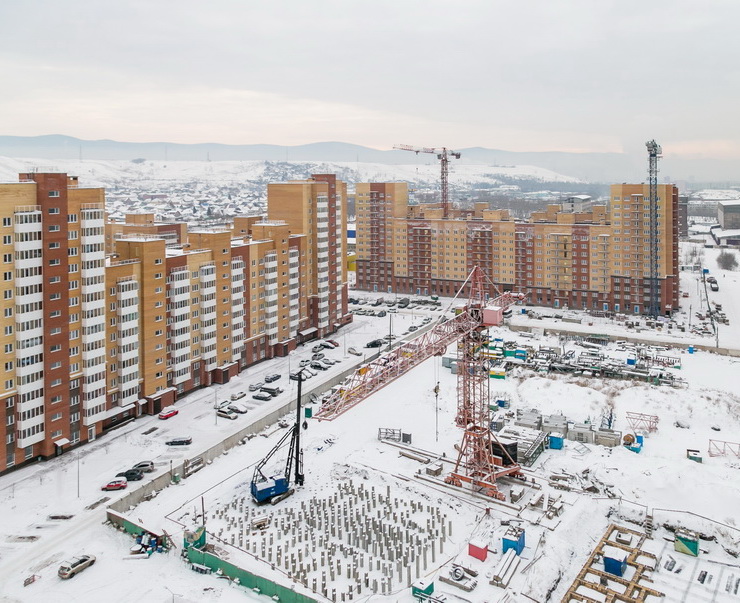

Образцово. Дома 2 и 1 (квартал 1)

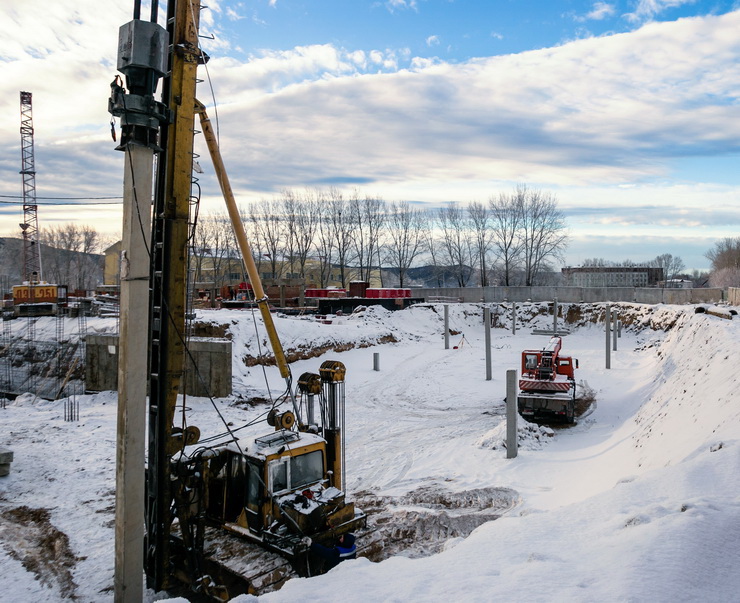

Образцово. Дома 2, 1 (квартал 1) и 5 (на фото справа)

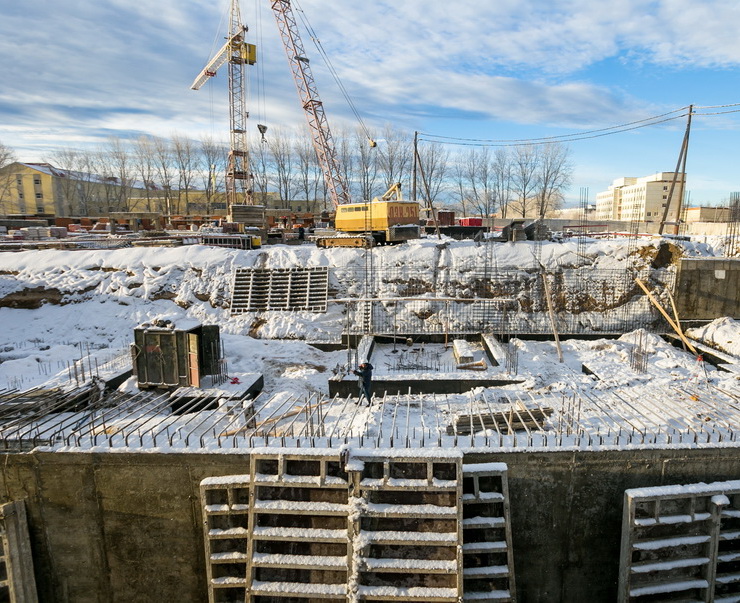

Академгородок, 3-я очередь строительства 1-го дома

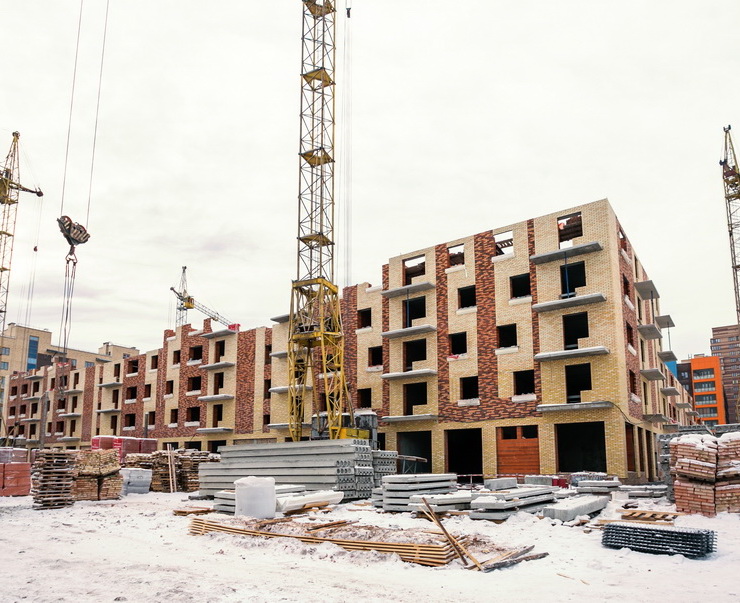

Академгородок, 2-я очередь строительства 1-го дома

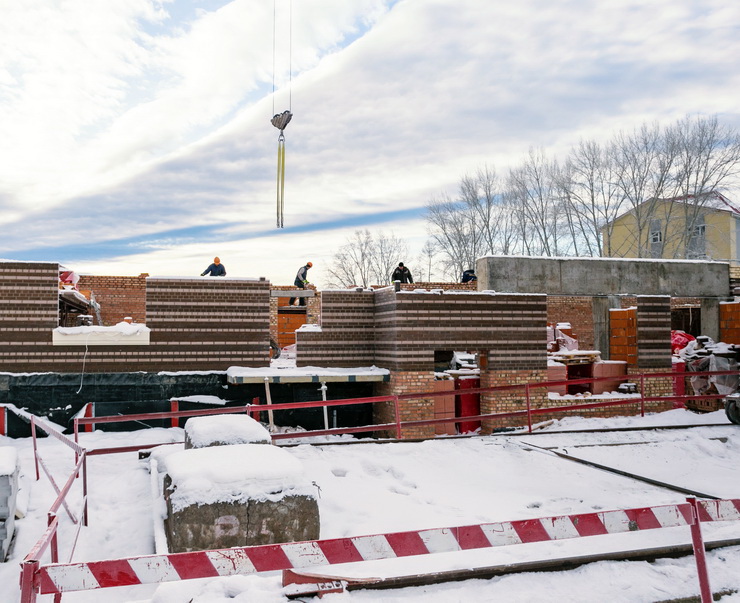

Академгородок, 1-я очередь строительства 1-го дома

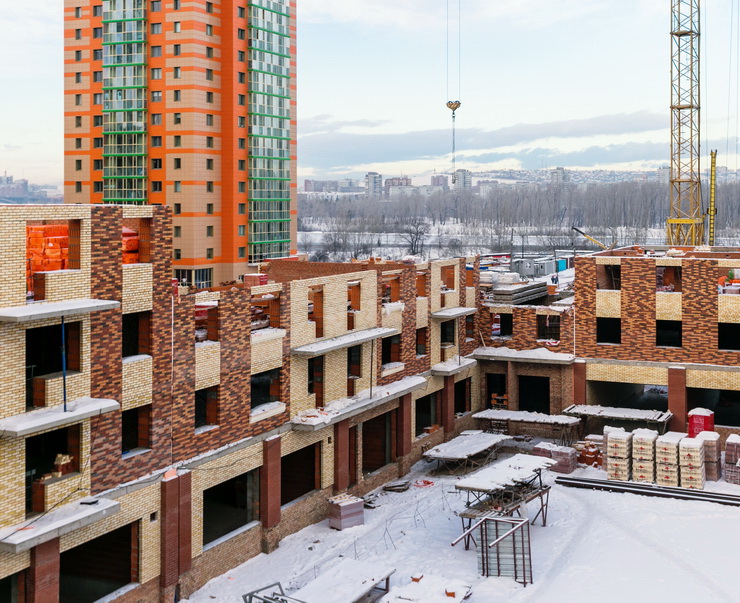

15-й дом Южного берега

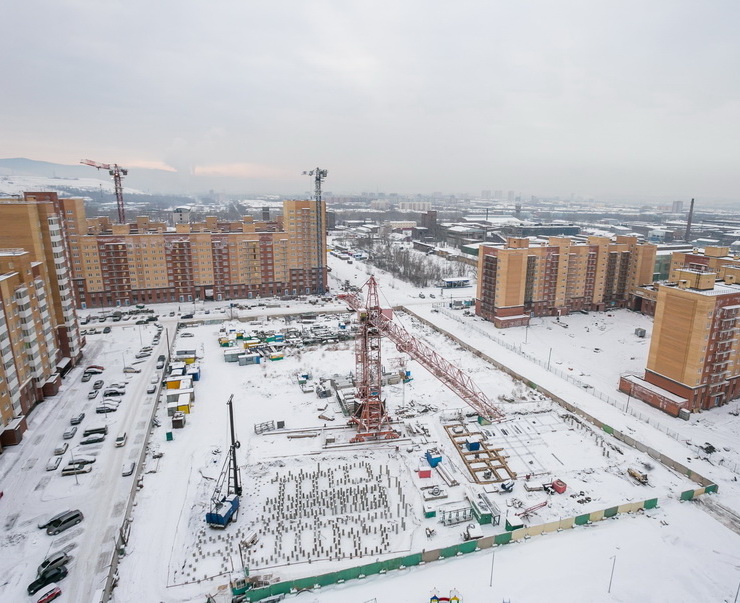

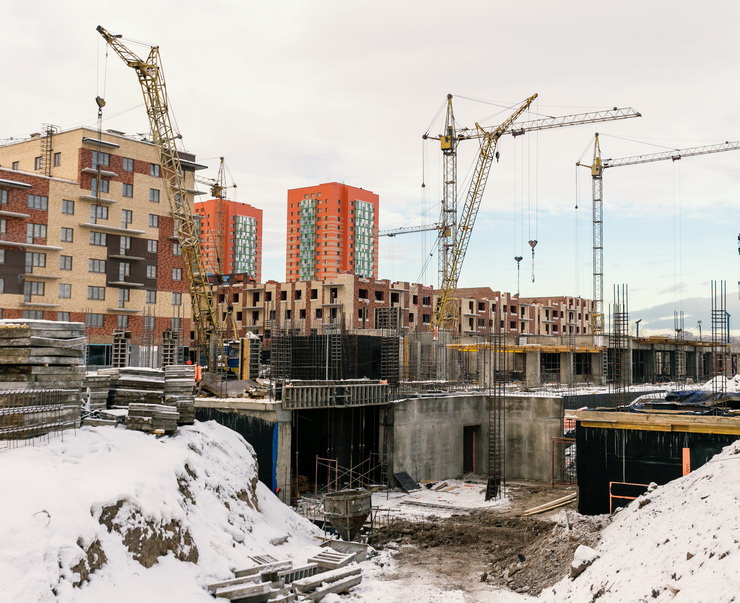

16-й (на переднем плане), 12-й и 15-й дома Южного берега
