29 декабря 2015

О ходе строительных работ на всех площадках СМ.СИТИ

на 29 декабря 2015 г.
О ходе строительных работ на всех площадках СМ.СИТИ картинка

По состоянию на 29 декабря 2015 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:

Южный берег

Дом № 11 (Парусная, 8)

В квартирах на 65% выполнены черновые штукатурные работы, на 90% выполнено остекление окон, на 75% — монтаж балконных витражей, на 90% смонтированы стояки отопления и отопительные приборы, на 90% вентиляционные сети, на 90% слаботочные сети в жилой части здания. Стяжка полов выполнена на 90% в 3 и 4 блок-секциях. Штукатурные работы завершены в 3 и 4 блок-секциях, на 30% выполнены в 1-й блок, секции, на 40% — во 2-й, на 70% — в 5-й и на 20% — в 6-й блок-секции.

На 100% остеклены коммерческие помещения.

Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

Дом № 14 (Капитанская, 16)

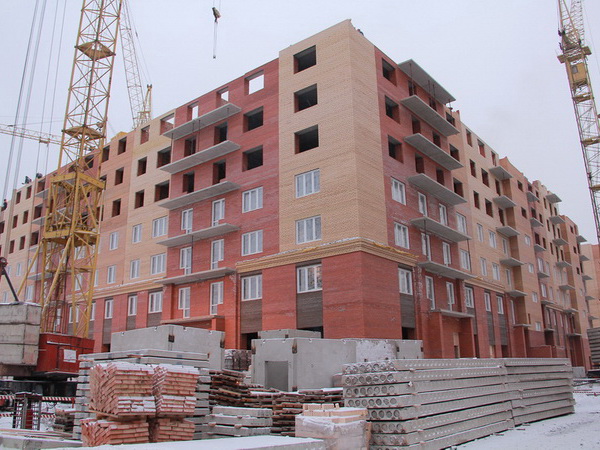

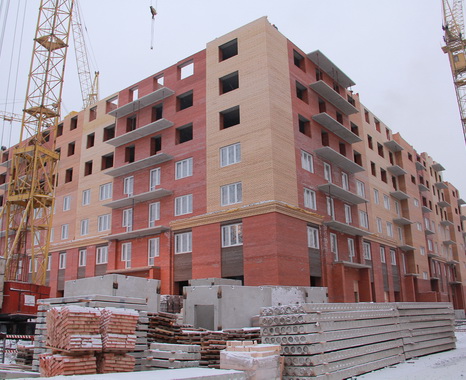

Завершена кирпичная кладка и устройство кровли, завершены работы по утеплению фасада.

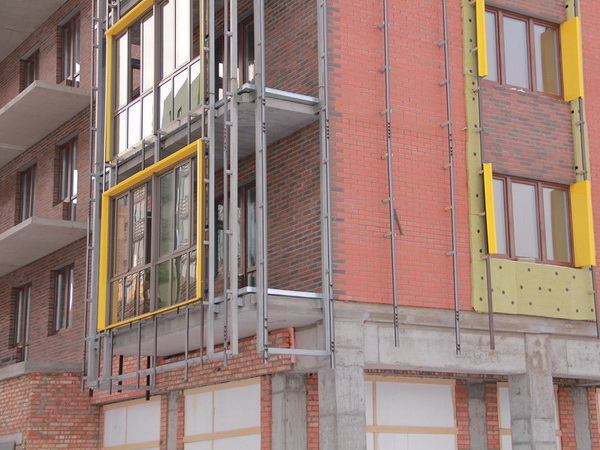

В 1-й блок-секции на 80% смонтированы стояки отопления, на 80% выполнено остекление окон, завершены черновые штукатурные работы, подключены сети теплоснабжения.

Во 2-й блок-секции черновые штукатурные работы выполнены на 30%.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

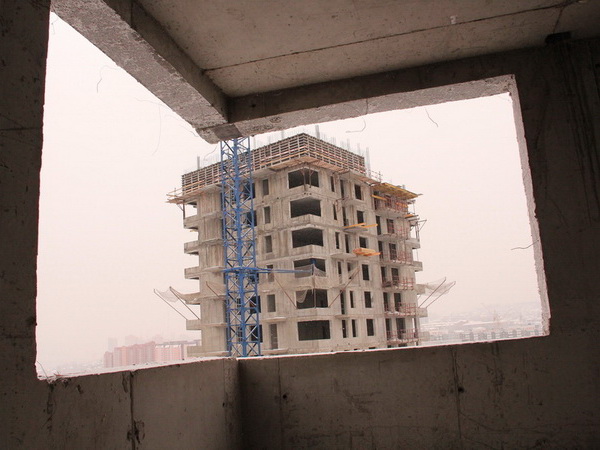

Дом №12 (1-й дом на бульваре Экзюпери)

Начато устройство монолитного фундамента.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.

ЖК «Параллели»

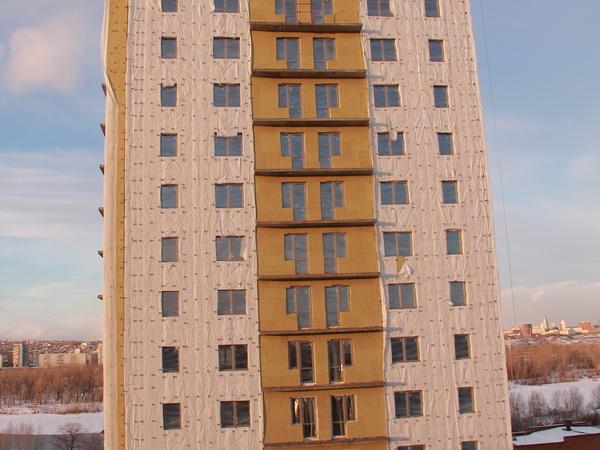

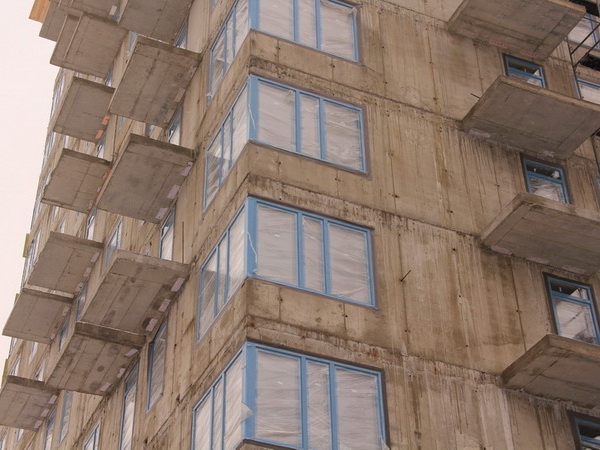

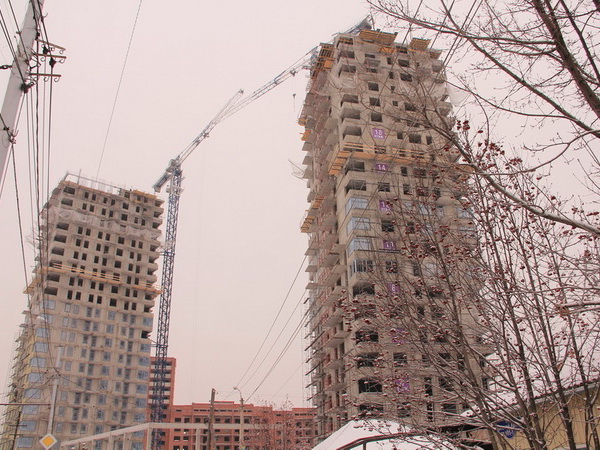

На 1-м корпусе на 75% выполнен монолит 22 этажа, на 50% — монолит 23 этажа, на 2-м корпусе на 50% — монолит 22 этажа, на 70% смонтированы крепления фасада, на 10% — утепление фасада, 2-й корпус остеклен до 12 этажа, на 1-м корпусе установлено 34 оконных коробки.

Стояки отопления смонтированы в 1-м корпусе 90%, во 2-м корпусе — на 65%.

Вертикальные магистрали электроснабжения проложены до 20-го этажа в обоих корпусах, магистрали вентиляции — до 12-го этажа, перегородки из керамических блоков — до 12 этажа.

Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.

Минирайон Образцово


Дом 1

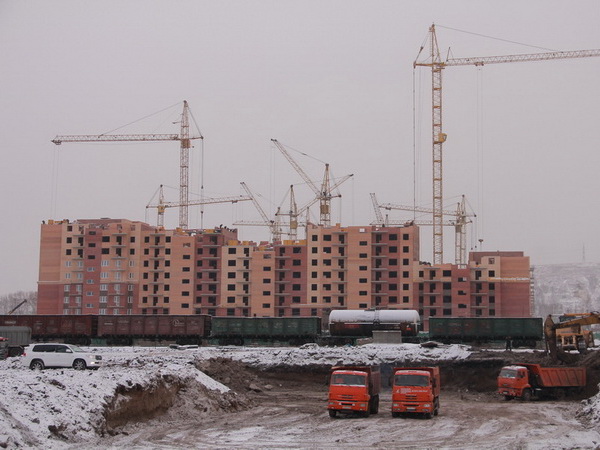

На 1-й блок-секции завершена кладка 7 этажа,
на 2-й блок-секции на 90% выполнена кладка 7 этажа,
на 3-й блок-секции на 30% выполнена кладка 7 этажа,
на 4-й блок-секции на 40% выполнена кладка 6 этажа,
на 5-й блок-секции на 80% выполнена кладка 6 этажа,
на 6-й блок-секции на 30% выполнена кладка 6 этажа,
на 7-й блок-секции на 40% выполнена кладка 3 этажа,
на 8-й блок-секции на 75% выполнена кладка 6 этажа,
на 9-й блок-секции на 85% выполнена кладка 6 этажа,
на 10-й блок-секции на 85% выполнена кладка 7 этажа,
на 11-й блок-секции на 90% выполнена кладка 7 этажа,
на 12-й блок-секции на 75% выполнена кладка 7 этажа,
на 13-й блок-секции на 10% выполнена кладка 8 этажа.

Остекление окон выполнено в 1-2 блок-секции до 5 этажа, в 3,5,6, 10-13 — до 4 этажа, в 4-й — 100% 2 этажа, в 8-й — 100% 2 этажа, в 9-й — до 3 этажа.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

Дом 2

В 1-й блок-секции на 90% выполнена кладка 7 этажа,
во 2-й блок-секции на 100% выполнена кладка 5 этажа,
в 3-й блок-секции на 80% выполнена кладка 9 этажа,
в 4-й блок-секции на 80% выполнена кладка 8 этажа,
в 5-й блок секции на 50% выполнена кладка 9 этажа,
в 6-й блок-секции на 90% выполнена кладка 9-го этажа,
в 7-й блок-секции на 90% выполнена кладка 10 (технического) этажа.

В 6 и 7 блок-секциях остеклено 100% окон 2-6 этажей.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.

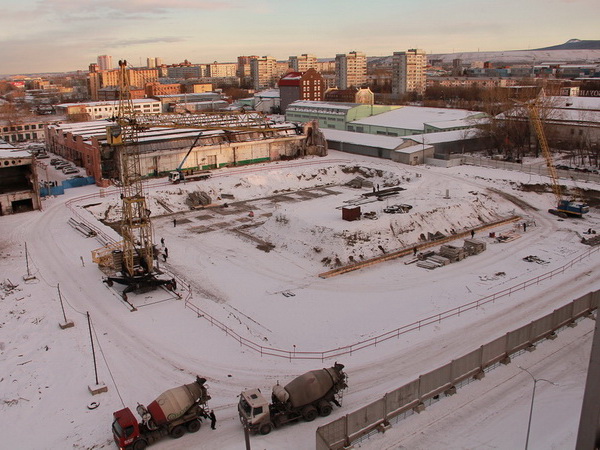

Дом 5

Завершается устройство котлована, идет подготовка к погружению свай.

Дом 1 (квартал 1)

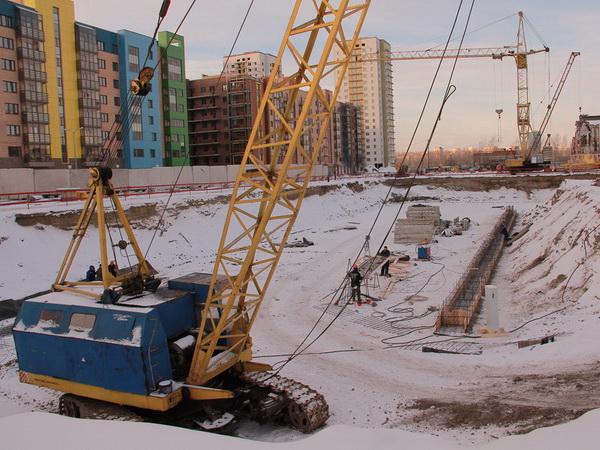

Завершено устройство котлована, идет подготовка к погружению свай.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
О ходе строительных работ на всех площадках СМ.СИТИ

По состоянию на 29 декабря 2015 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:

Южный берег

Дом № 11 (Парусная, 8)

В квартирах на 65% выполнены черновые штукатурные работы, на 90% выполнено остекление окон, на 75% — монтаж балконных витражей, на 90% смонтированы стояки отопления и отопительные приборы, на 90% вентиляционные сети, на 90% слаботочные сети в жилой части здания. Стяжка полов выполнена на 90% в 3 и 4 блок-секциях. Штукатурные работы завершены в 3 и 4 блок-секциях, на 30% выполнены в 1-й блок, секции, на 40% — во 2-й, на 70% — в 5-й и на 20% — в 6-й блок-секции.

На 100% остеклены коммерческие помещения.

Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

Дом № 14 (Капитанская, 16)

Завершена кирпичная кладка и устройство кровли, завершены работы по утеплению фасада.

В 1-й блок-секции на 80% смонтированы стояки отопления, на 80% выполнено остекление окон, завершены черновые штукатурные работы, подключены сети теплоснабжения.

Во 2-й блок-секции черновые штукатурные работы выполнены на 30%.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

Дом №12 (1-й дом на бульваре Экзюпери)

Начато устройство монолитного фундамента.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.

ЖК «Параллели»

На 1-м корпусе на 75% выполнен монолит 22 этажа, на 50% — монолит 23 этажа, на 2-м корпусе на 50% — монолит 22 этажа, на 70% смонтированы крепления фасада, на 10% — утепление фасада, 2-й корпус остеклен до 12 этажа, на 1-м корпусе установлено 34 оконных коробки.

Стояки отопления смонтированы в 1-м корпусе 90%, во 2-м корпусе — на 65%.

Вертикальные магистрали электроснабжения проложены до 20-го этажа в обоих корпусах, магистрали вентиляции — до 12-го этажа, перегородки из керамических блоков — до 12 этажа.

Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.

Минирайон Образцово


Дом 1

На 1-й блок-секции завершена кладка 7 этажа,
на 2-й блок-секции на 90% выполнена кладка 7 этажа,
на 3-й блок-секции на 30% выполнена кладка 7 этажа,
на 4-й блок-секции на 40% выполнена кладка 6 этажа,
на 5-й блок-секции на 80% выполнена кладка 6 этажа,
на 6-й блок-секции на 30% выполнена кладка 6 этажа,
на 7-й блок-секции на 40% выполнена кладка 3 этажа,
на 8-й блок-секции на 75% выполнена кладка 6 этажа,
на 9-й блок-секции на 85% выполнена кладка 6 этажа,
на 10-й блок-секции на 85% выполнена кладка 7 этажа,
на 11-й блок-секции на 90% выполнена кладка 7 этажа,
на 12-й блок-секции на 75% выполнена кладка 7 этажа,
на 13-й блок-секции на 10% выполнена кладка 8 этажа.

Остекление окон выполнено в 1-2 блок-секции до 5 этажа, в 3,5,6, 10-13 — до 4 этажа, в 4-й — 100% 2 этажа, в 8-й — 100% 2 этажа, в 9-й — до 3 этажа.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

Дом 2

В 1-й блок-секции на 90% выполнена кладка 7 этажа,
во 2-й блок-секции на 100% выполнена кладка 5 этажа,
в 3-й блок-секции на 80% выполнена кладка 9 этажа,
в 4-й блок-секции на 80% выполнена кладка 8 этажа,
в 5-й блок секции на 50% выполнена кладка 9 этажа,
в 6-й блок-секции на 90% выполнена кладка 9-го этажа,
в 7-й блок-секции на 90% выполнена кладка 10 (технического) этажа.

В 6 и 7 блок-секциях остеклено 100% окон 2-6 этажей.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.

Дом 5

Завершается устройство котлована, идет подготовка к погружению свай.

Дом 1 (квартал 1)

Завершено устройство котлована, идет подготовка к погружению свай.
