По состоянию на 2 ноября 2015 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 9 (ул. Капитанская, 14)

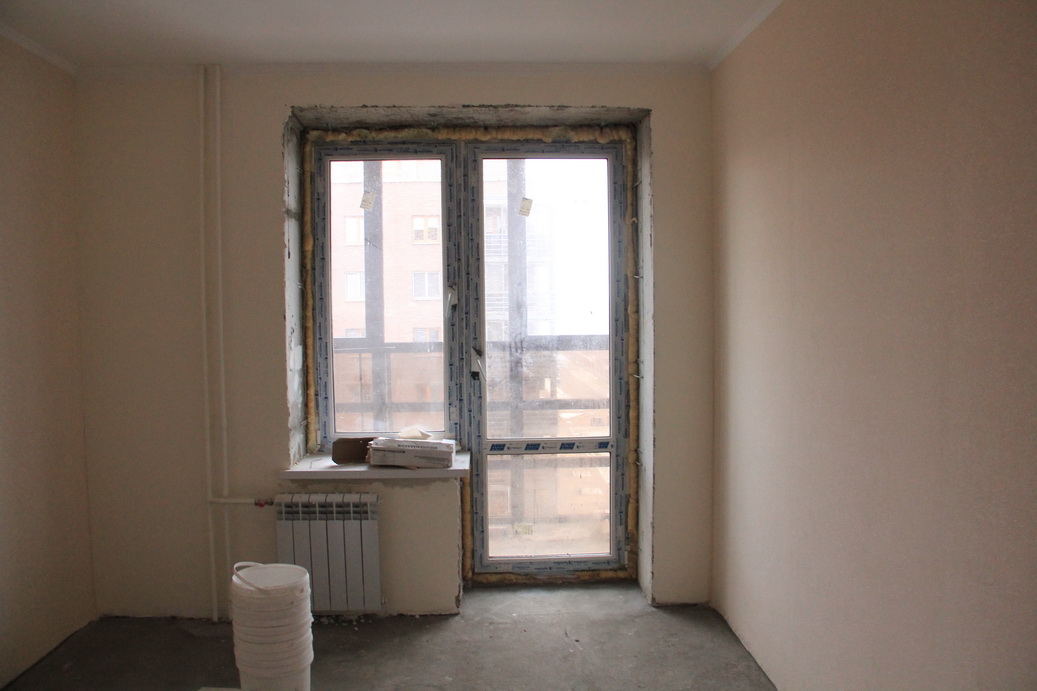

Продолжаются чистовые отделочные работы; на 90% уложен линолеум в 3-4 корпусах, на 60% — в 1-2 корпусах. на 90% смонтирована электроарматура, на 60% выполнена установка сантехприборов, на 80% наклеены обои, установлено 85% межкомнатных дверей. На 95% выполнено остекление балконов, завершено остекление окон.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)
На 35% выполнены черновые штукатурные работы квартирах, на 70% — в нежилых помещениях, на 5% выполнена стяжка полов. На 90% выполнен монтаж стояков отопления. Завершена прокладка наружных сетей теплоснабжения. На 22% выполнено остекление окон
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)

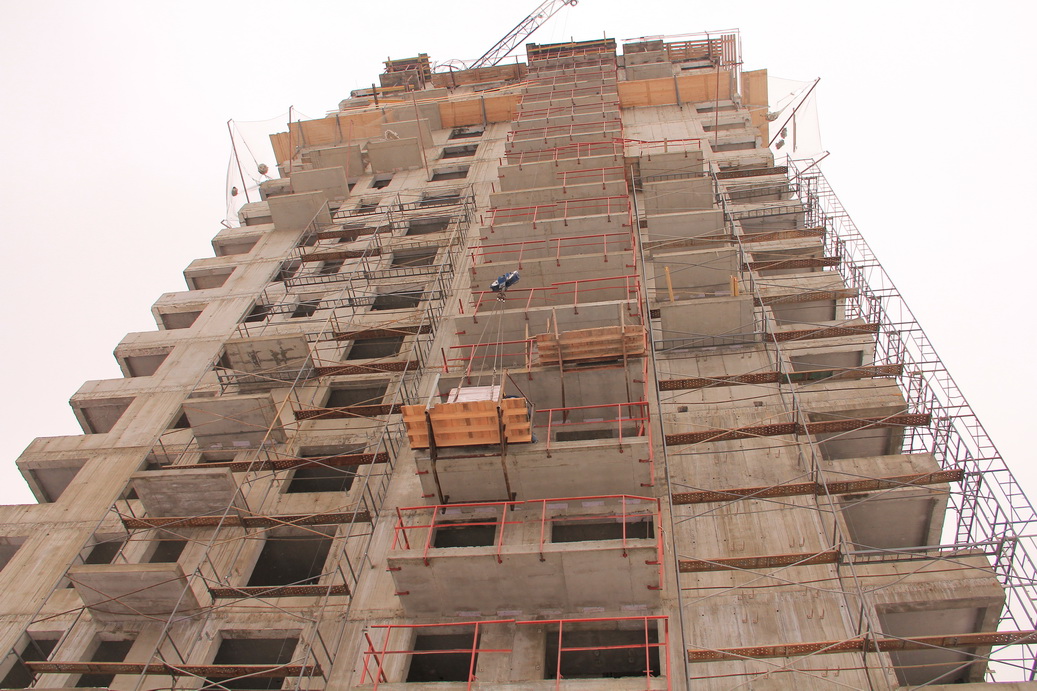

Завершена кирпичная кладка на 1й блок-секции, завершается кладка на второй блок-секции. Черновые штукатурные работы ведутся на 16-м этаже первой и на 6=м этаже 2-й блок секции.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

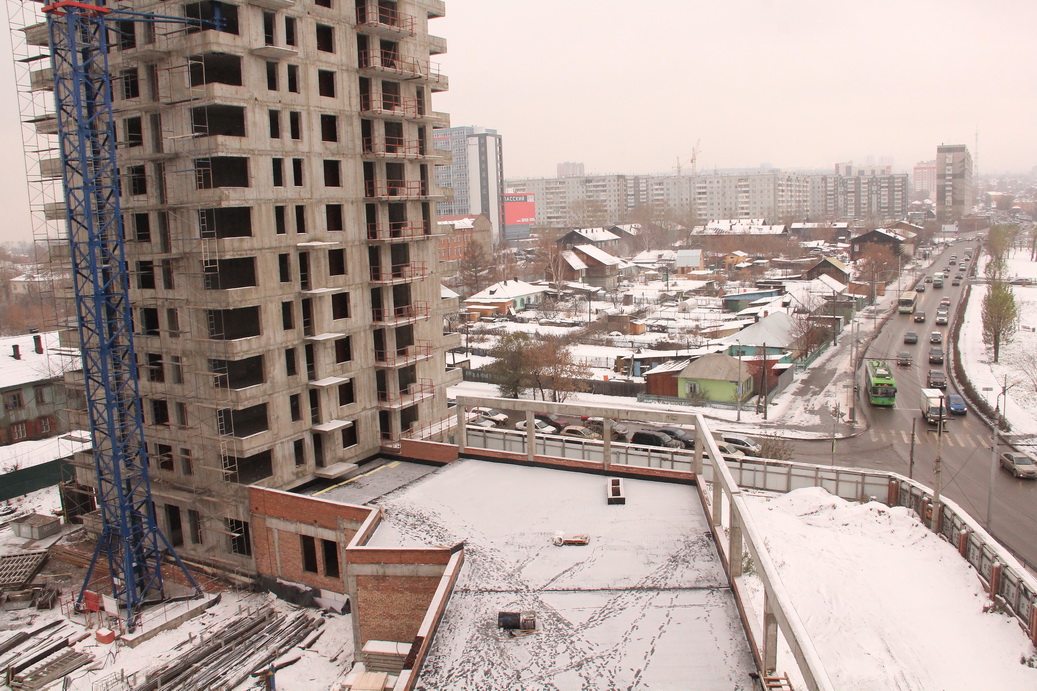

Дом №12 (1-й дом на бульваре Экзюпери)
Завершается устройство котлована. Начаты подготовительные работы для устройства монолита фундамента.

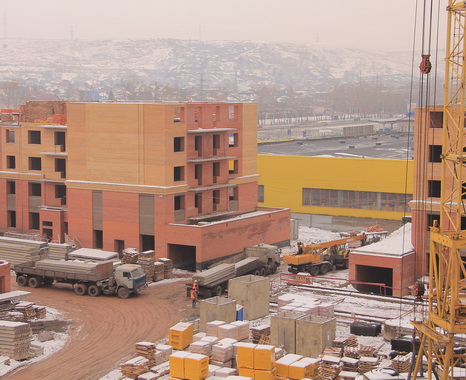

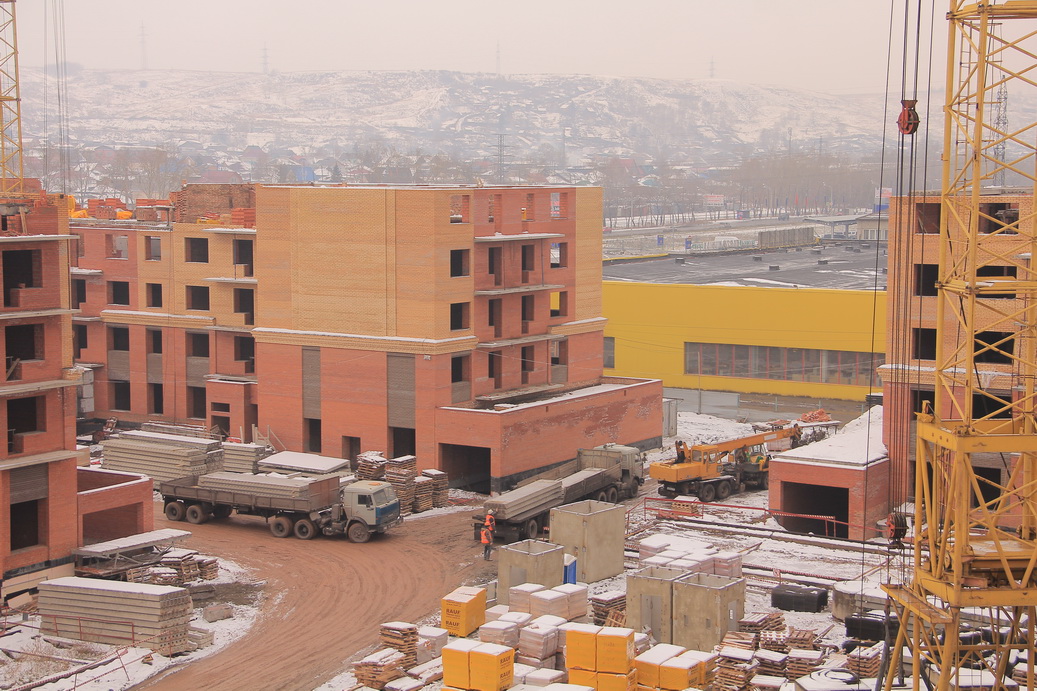

ЖК «Параллели»
На 1-м корпусе на 50% выполнен монолит 20 этажа, на 2-м корпусе начинается заливка монолита 19 этажа, на обоих корпусах идет монтаж опорных конструкций навесного фасада.

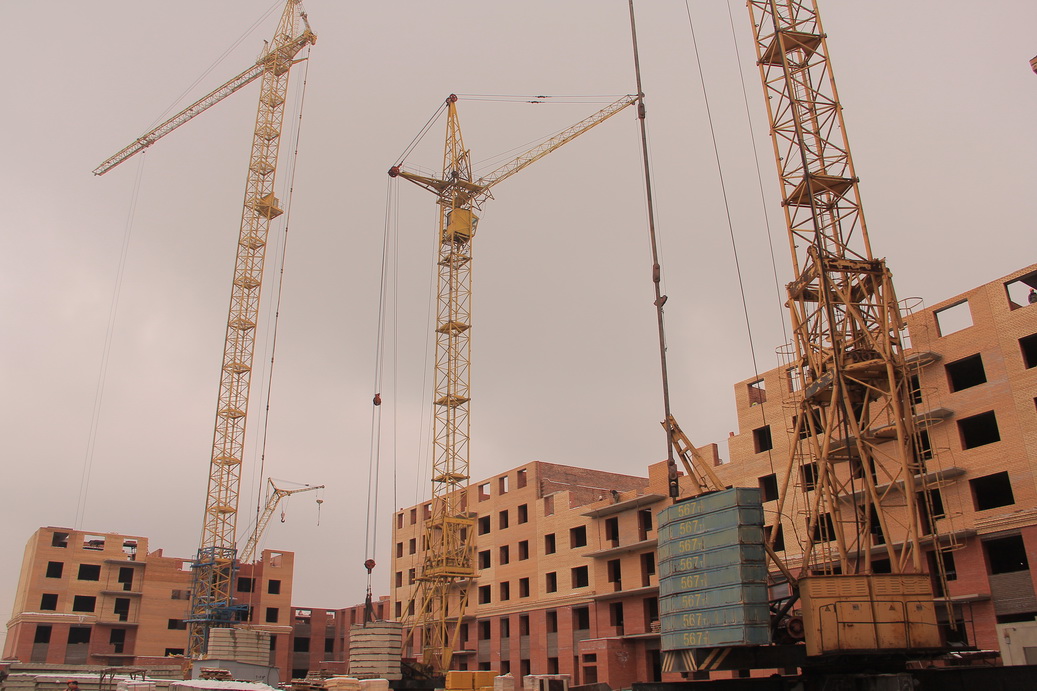

Минирайон Образцово

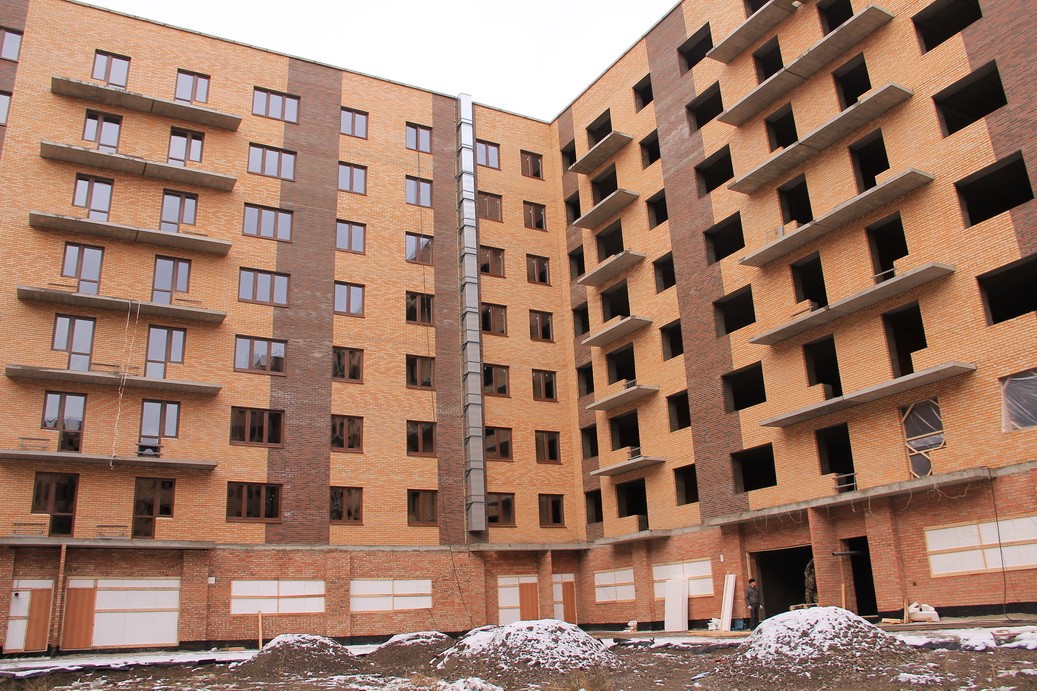

Дом 1

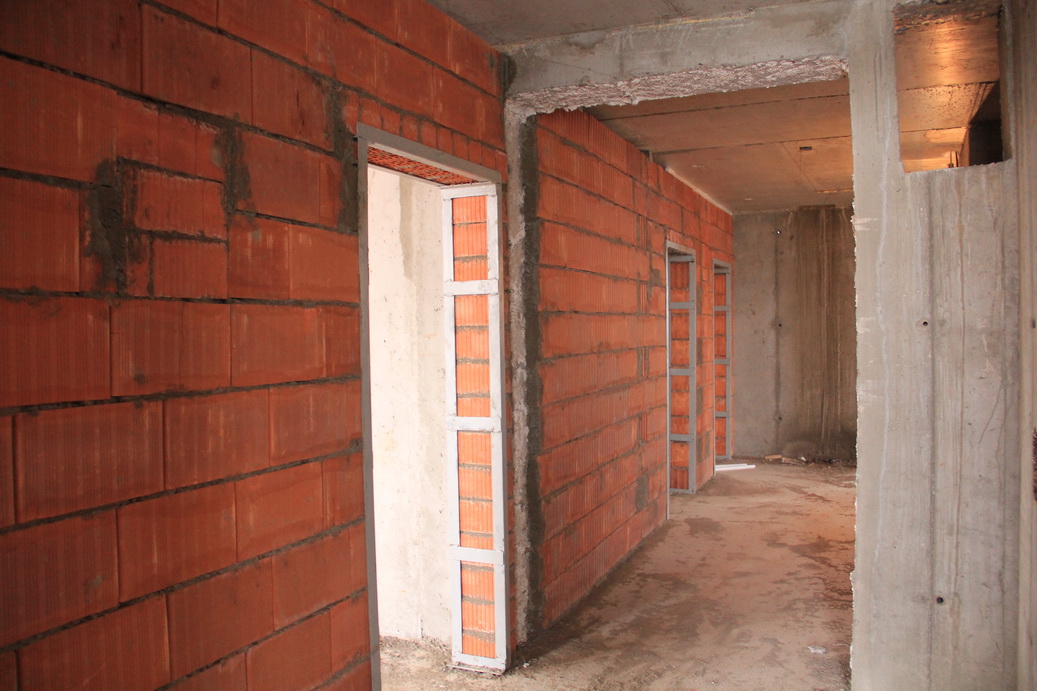

На 1-й блок-секции на 90% выполнена кладка 5 этажа,
на 2-й блок-секции на 10% выполнена кладка 5 этажа,
на 3-й блок-секции на 95% выполнена кладка 3-го этажа, на 90% завершено устройство перекрытий,
на 4-й блок-секции на 95% выполнена кладка 4 этажа, на 10% выполнено устройств перекрытий,
на 5-й блок-секции на 10% выполнена кладка 4 этажа,
На 6-й блок-секции на 95% выполнена кладка 3 этажа, на 90% выполнено устройство перекрытий,
на 7-й блок-секции на 50% выполнена кладка 2-го этажа, на 80% кладка и на 70% перекрытия 1-го этажа,
на 8-й блок-секции на 90% выполнена кладка 3 этажа,
на 9-й блок-секции на 80% выполнена кладка 3 этажа,
на 10-й блок-секции на 90% выполнена кладка 4 этажа,
на 11-й блок-секции на 50% выполнена кладка 5 этажа,
на 12-й блок-секции на 95% выполнена кладка 4 этажа, на 70% выполнено устройство перекрытий,
на 13-й блок-секции на 70% выполнена кладка 5 этажа.
Дом 2
В 1-й блок-секции на 5% выполнена кладка 6 этажа, на 90% — кладка 5-го этажа и на 10% выполнено устройство перекрытий 5 этажа,
во 2-й блок-секции на 70% выполнена кладка 3-го этажа, на 20% выполнено устройство перекрытий,
в 3-й блок-секции на 90% выполнена кладка 6 этажа, на 20% выполнено устройство перекрытий,
в 4-й блок-секции на 70% выполнена кладка 5 этажа,
в 5-й блок секции на 95% выполнена кладка 5 этажа, завершено устройство перекрытий,
в 6-й блок-секции на 15% выполнена кладка 8-го этажа, на 95% — кладка 7-го этажа и на 90% выполнено устройство перекрытий 7-го этажа,
в 7-й блок-секции на 40% выполнена кладка 8 этажа,
