По состоянию на 3 июня 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 11 (Парусная, 8)

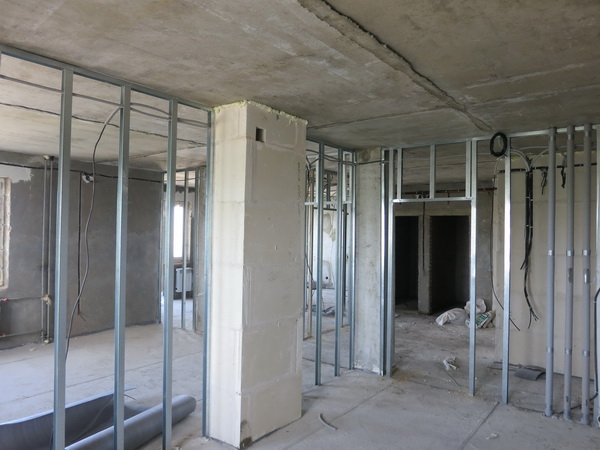

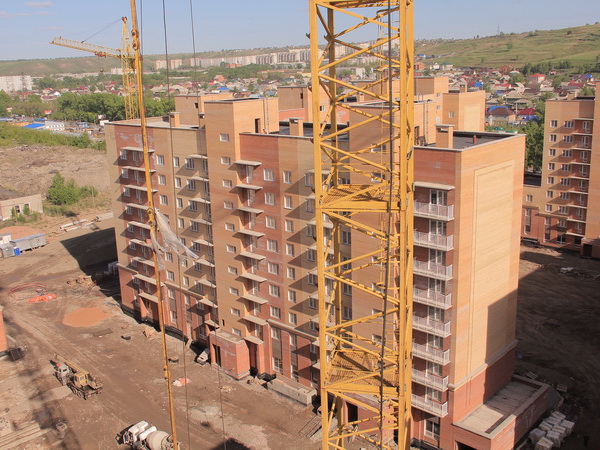

На 80% выполнено остекление балконных витражей, завершен монтаж перегородок из ГКЛ, на 90% выполнена облицовка санузлов керамической плиткой, завешены установка входных дверей в квартирах и монтаж электрических сетей.
На 95% выполнен монтаж навесного фасада, ведутся работы по благоустройству придомовой территории и прокладка наружных инженерных сетей, на 20% выполнена заливка полов в подземной парковке.
Плановый срок сдачи дома в эксплуатацию: III квартал 2016 г.
Дом № 14 (Капитанская, 16)

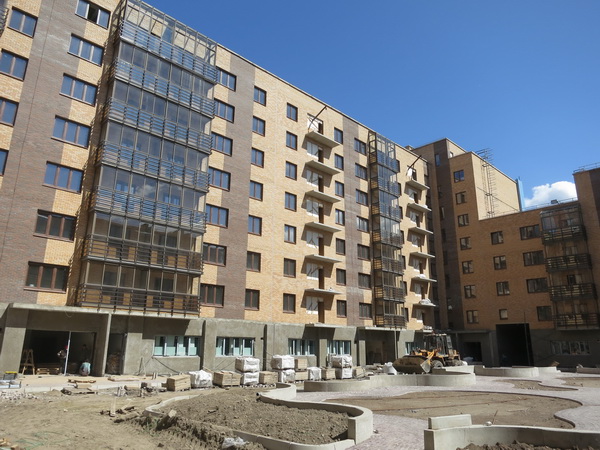

В 1-й блок-секции на 80% смонтированы электросети, на 90% — слаботочные сети, на 80% выполнена стяжка полов. Во 2-й блок-секции на 70% выполнен монтаж перегородок из ПГП и ГКЛ, на 20% смонтированы электросети и слаботочные сети, на 10% выполнена стяжка полов. На 70% выполнена облицовка фасада керамогранитом. Идут работы по прокладке наружных инженерных сетей и благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)

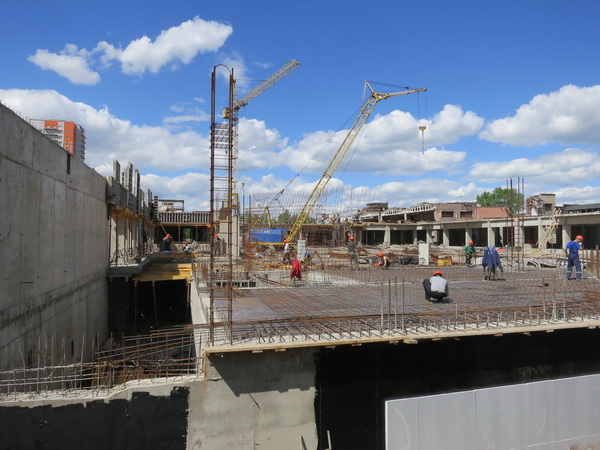

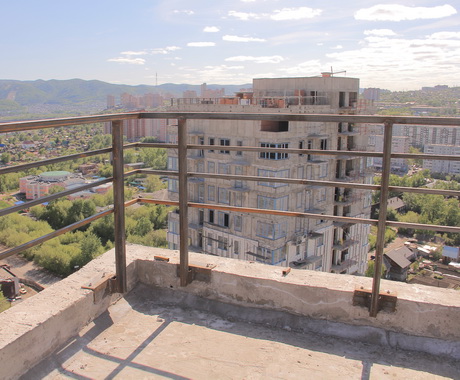

В 1-й блок-секции на 50% выполнен монолит перекрытий подземного этажа, во 2-й и 3-й блок-секциях завершено устройство перекрытий 1-го этажа, в 4-й блок-секции на 50% выполнен монолит перекрытий 1-го этажа, в 5-й блок-секции завершен монолит 1-го этажа. Начата обратная засыпка котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
ЖК «Параллели»

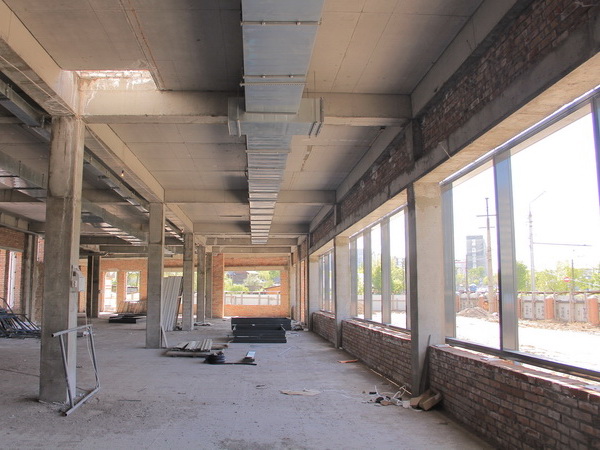

Завершена кладка межквартирных перегородок, монтаж внутридомовых сетей водопровода, канализации, вентиляции, ливневой канализации, теплоснабжения, на 10% смонтированы внутридомовые электросети. Завершается устройство кровли жилых секций и коммерческого помещения, начаты работы по устройству кровли подземной парковки. Остекление окон выполнено на 90% в 1-м корпусе и на 70% во втором, начат монтаж остекления пристроенного коммерческого помещения.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 1

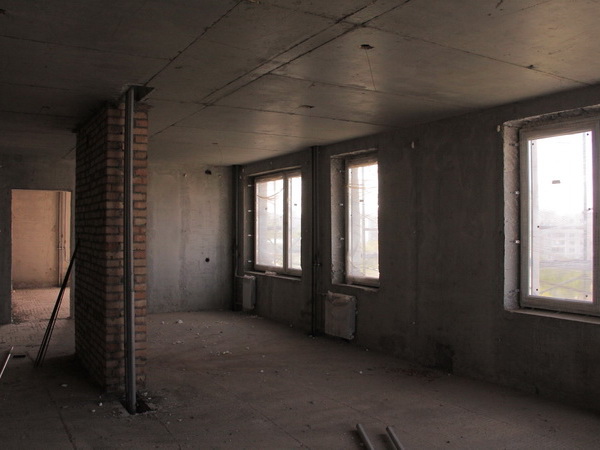

Завершены кирпичная кладка и остекление, на 80% выполнена штукатурка стен, на 80% — устройство кровли. Завершен монтаж трасс водопровода, на 90% выполнен монтаж трубопроводов канализации, на 95% смонтированы слаботочные сети, электрические сети смонтированы на 90% в нежилых помещениях, на 10% в квартирах.

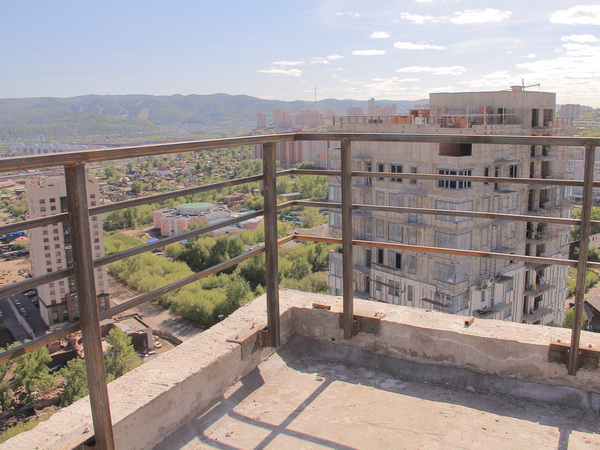

На 50% смонтированы балконные ограждения, на 30% выполнено остекление балконов. На 20% выполнен монтаж мусоропроводов, на 15% монтаж лифтов. Идут работы по устройству кровли подземной парковки, начаты работы по благоустройству придомовой территории.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом 2
Завершены кладочные работы, завершено остекление окон в 1 и 3-7-й блок-секциях, во 2-й блок-секции остеклены этажи с 1 по 11. На 70% выполнено устройство кровли, завершен монтаж ливневой канализации в 1 и 3-7-й блок-секциях, на 60% выполнен монтаж внутридомовых электросетей, идут штукатурные работы, начата прокладка слаботочных сетей, работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5
На 70% выполнено погружение свай, идет подготовка к началу монолитных работ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)

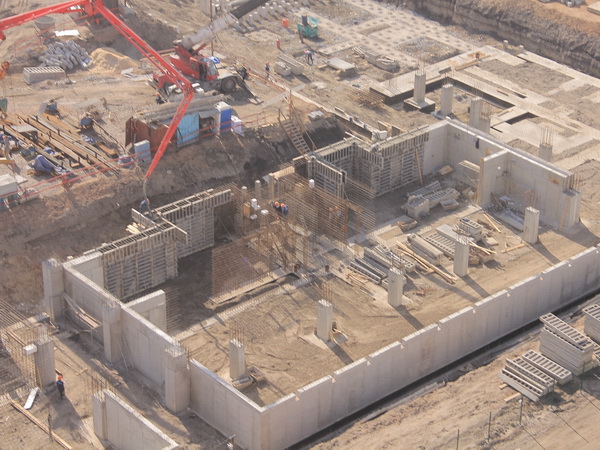

Завершено погружение свай, на 70% залит монолит ростверков фундамента, на 20% выполнен монолит стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
