О ходе строительных работ на всех площадках СМ.СИТИ
По состоянию на 5 мая 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 11 (Парусная, 8)

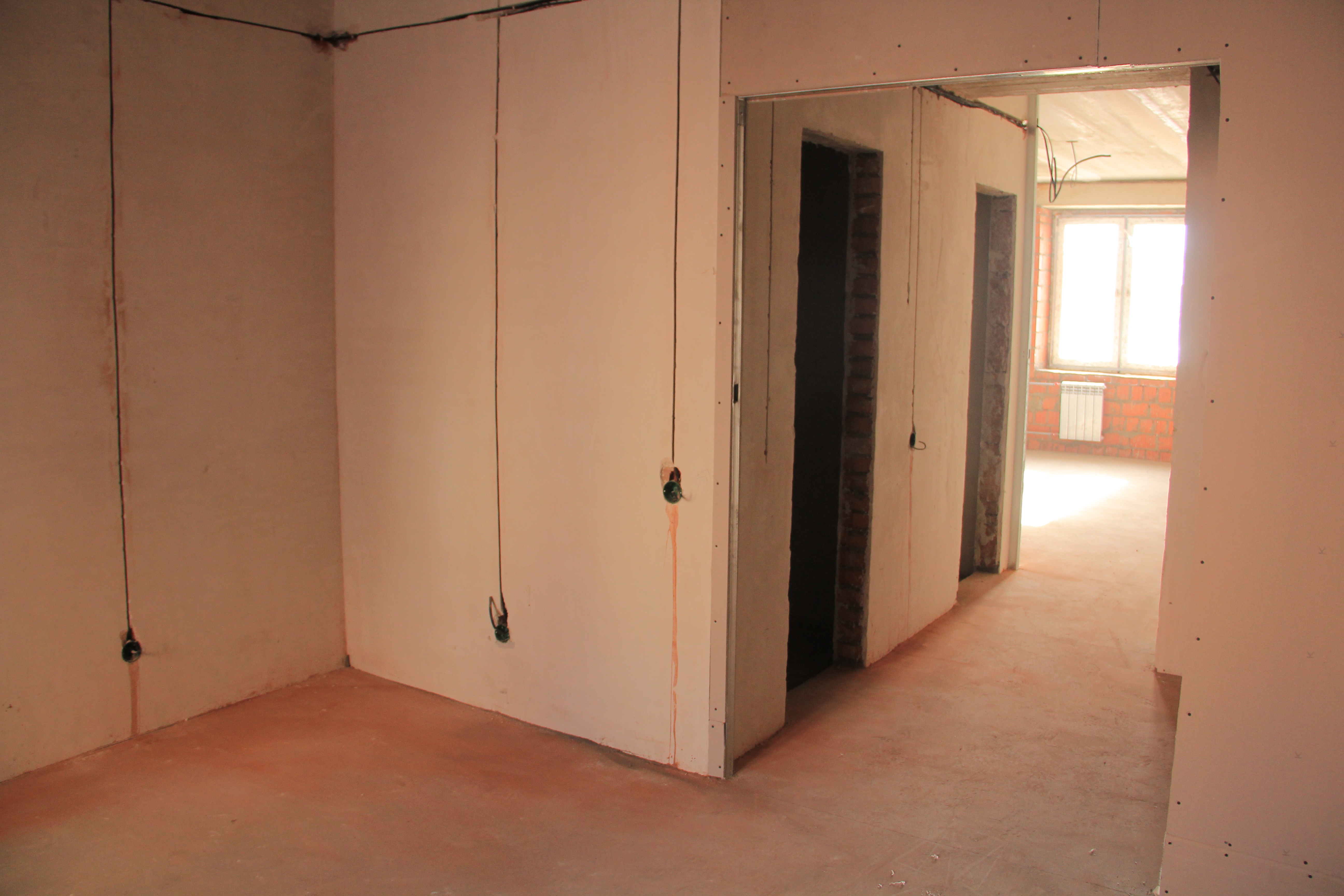

Завершается остекление балконных витражей, монтаж перегородок из ГКЛ, облицовка санузлов керамической плиткой, установлено 50% входных дверей в квартирах. Завершается монтаж электрических сетей.
На 90% выполнен монтаж навесного фасада, ведутся подготовительные работы для облицовки цоколя. Начаты работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й блок-секции завершен монтаж перегородок из ПГП и ГКЛ, на 30% смонтированы электросети, на 90% — слаботочные сети. Во 2-й блок-секции на 20% выполнен монтаж перегородок из ПГП и ГКЛ, на 10% смонтированы электросети и слаботочные сети. Завершена установка системы пожаротушения в подземной парковке. На 50% выполнена облицовка фасада керамогранитом. Полностью смонтированы вертикальные трубопроводы ГВС и ХВС. Начаты работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)

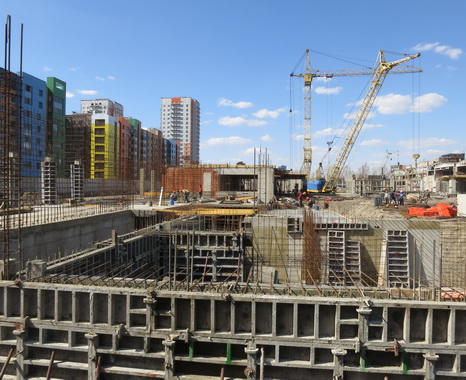

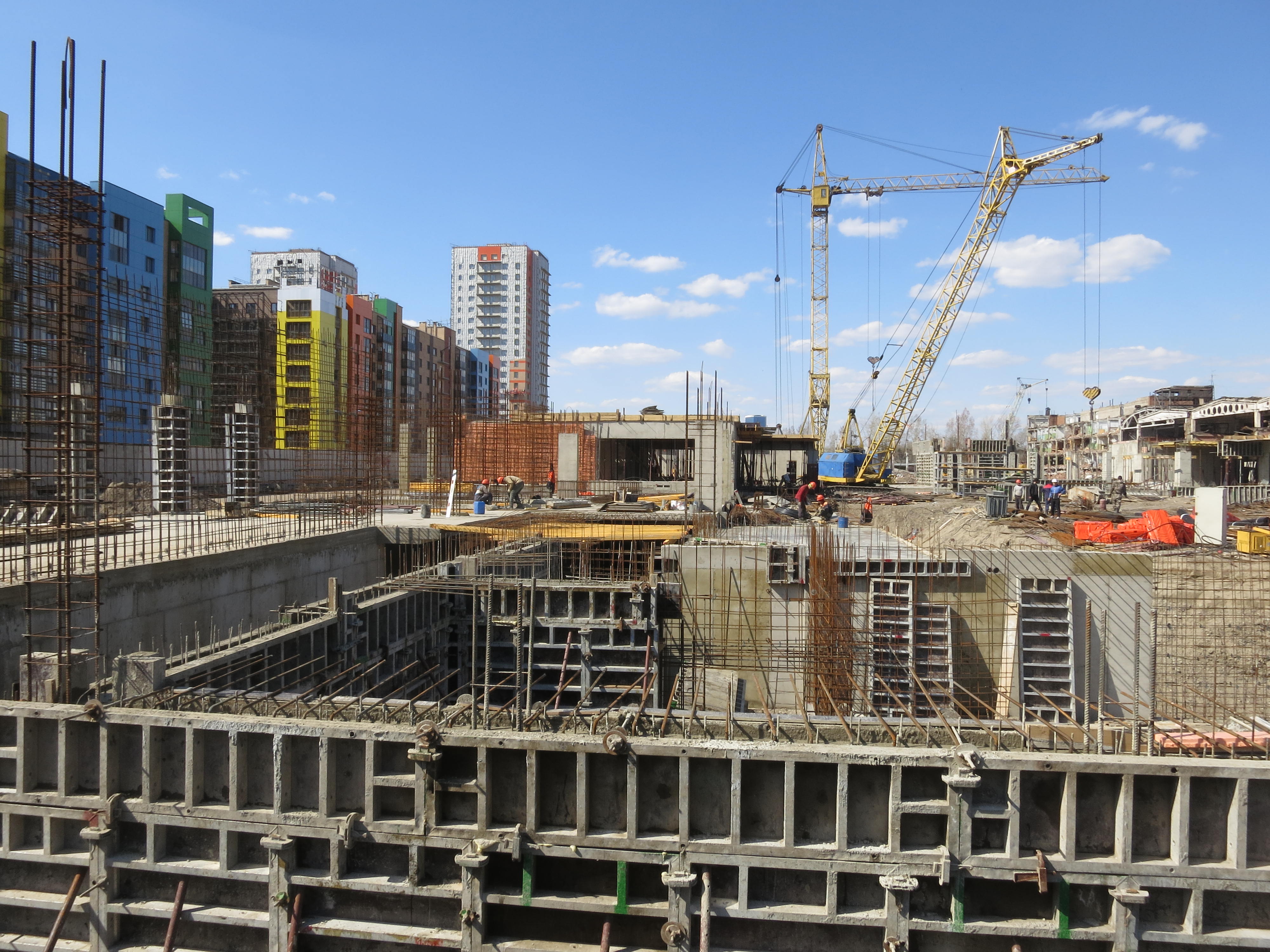

В 1-й блок-секции на 50% выполнен монолит перекрытий подземного этажа, во 2-й и 3-й блок-секциях выполнен монолит колонн и ригелей 1-го этажа, в 4-й блок-секции на 50% выполнен монолит перекрытий 1-го этажа, в 5-й блок-секции завершен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.

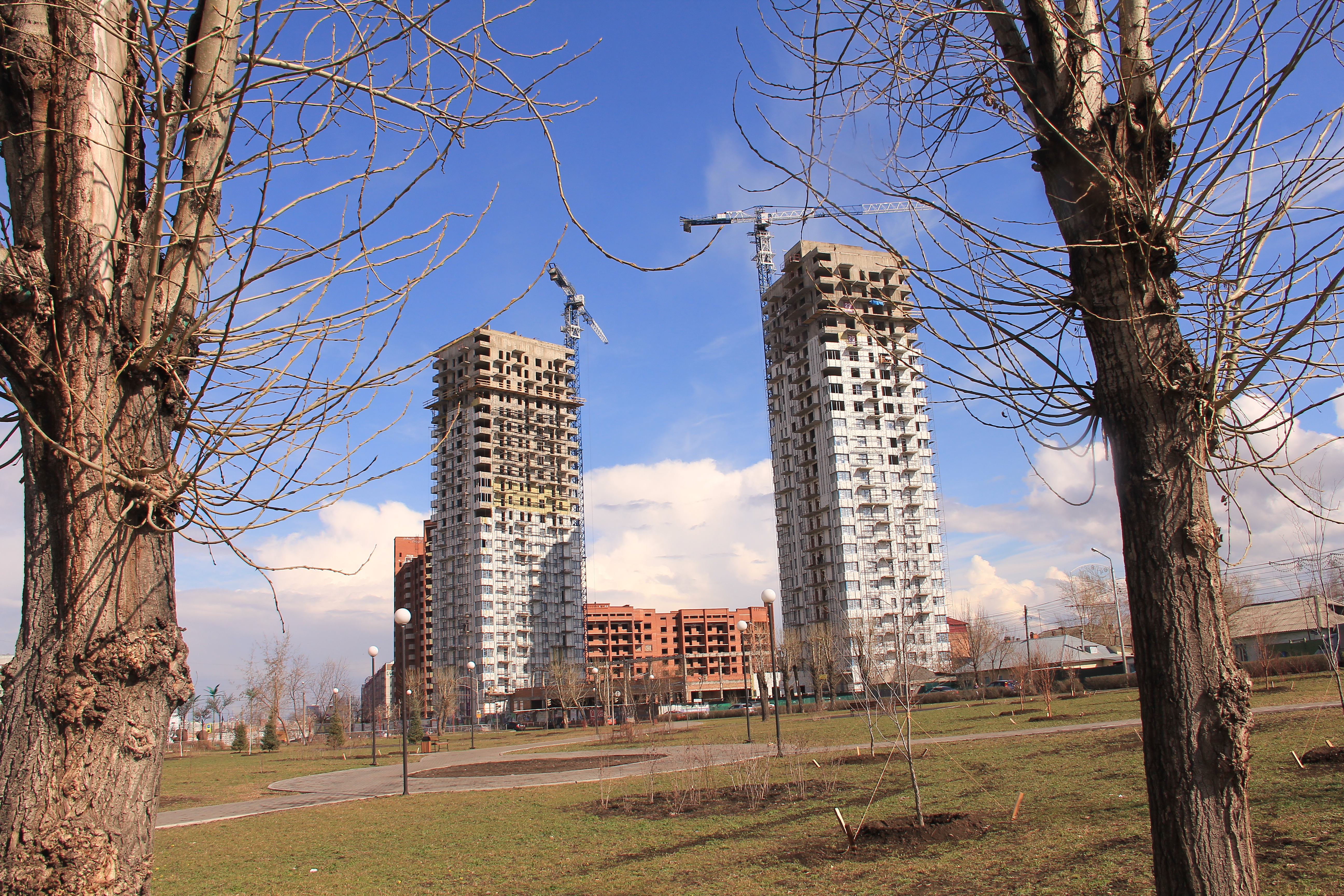

ЖК «Параллели»
Завершено устрйоство монолита ограждающих стен и перекрытий в обоих корпусах.
Монтаж утепления и ветрозащиты фасада выполнен до 20-го этажа на обоих корпусах.
Ведутся подготовительные работы для прокладки трубопроводов водоснабжения, смонтированы ливневая канализация, трассы вентиляции, установлена система пожаротушения в подземной автостоянке. Завершена кладка межквартирных перегородок в 1-м корпусе, на 95% выполнена во 2-м корпусе.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.
Минирайон Образцово
Дом 1

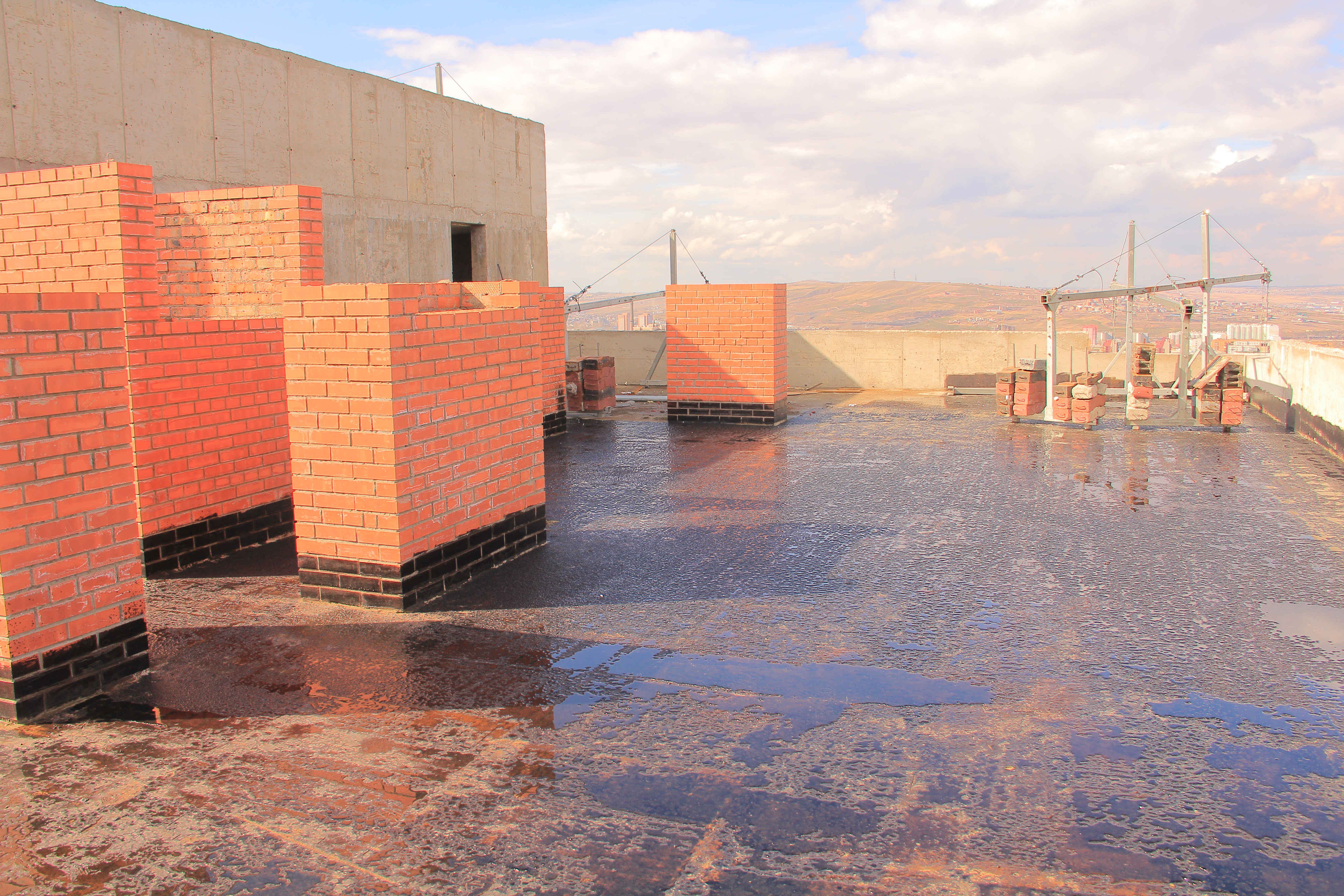

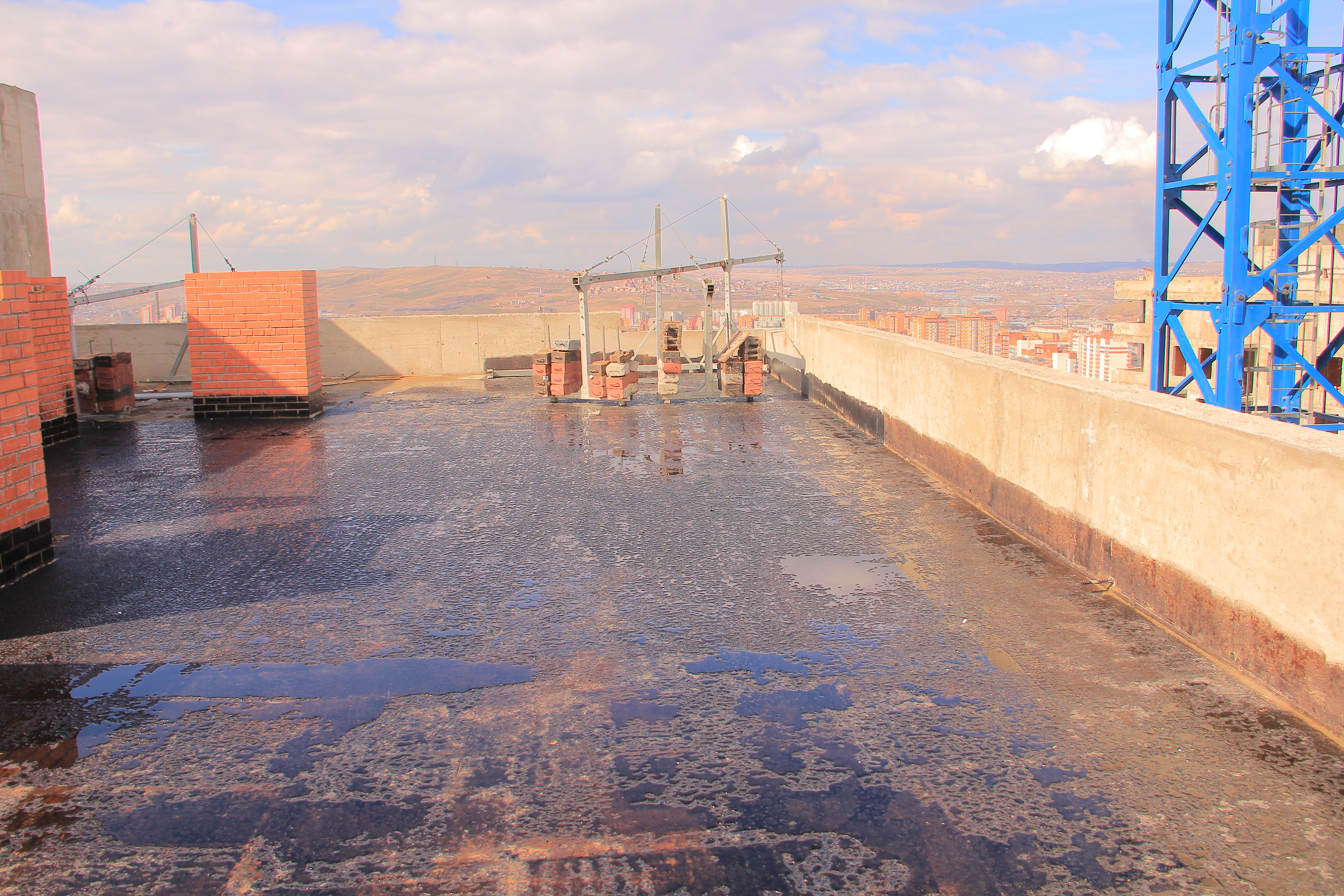

Завершены кирпичная кладка и остекление, на 35% выполнена штукатурка стен, на 605 — устройство кровли. Завершен монтаж трасс водопровода, на 70% выполнен монтаж трубопроводов канализации, на 90% смонтированы слаботочные сети, электрические сети смонтированы на 90% в нежилых помещениях, на 5% в квартирах.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом 2

На 1-й блок-секции ведется кладка машинного помещения, на 2-й блок-секции завершается устройство, в остальных блок-секциях кладочные работы завершены. Остекление окон выполнено в 1-й б/с с 1 по 9 эт., во 2-й б/с — с 1 по 10 эт., с 3 по 7-ю блок-секции остекление завершено. Штукатурные работы выполнены в 1-й блок-секции с 4 по 9 этажи, с 3 по 5-й блок-секции — на всех этажах, кроме первого, в 6-й — кроме 1-го и 10-го, в 7-й на всех этажах, кроме первого.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.
Дом 5
На 50% выполнено погружение свай, идет подготовка к началу монолитных работ.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
Дом 1 (квартал 1)

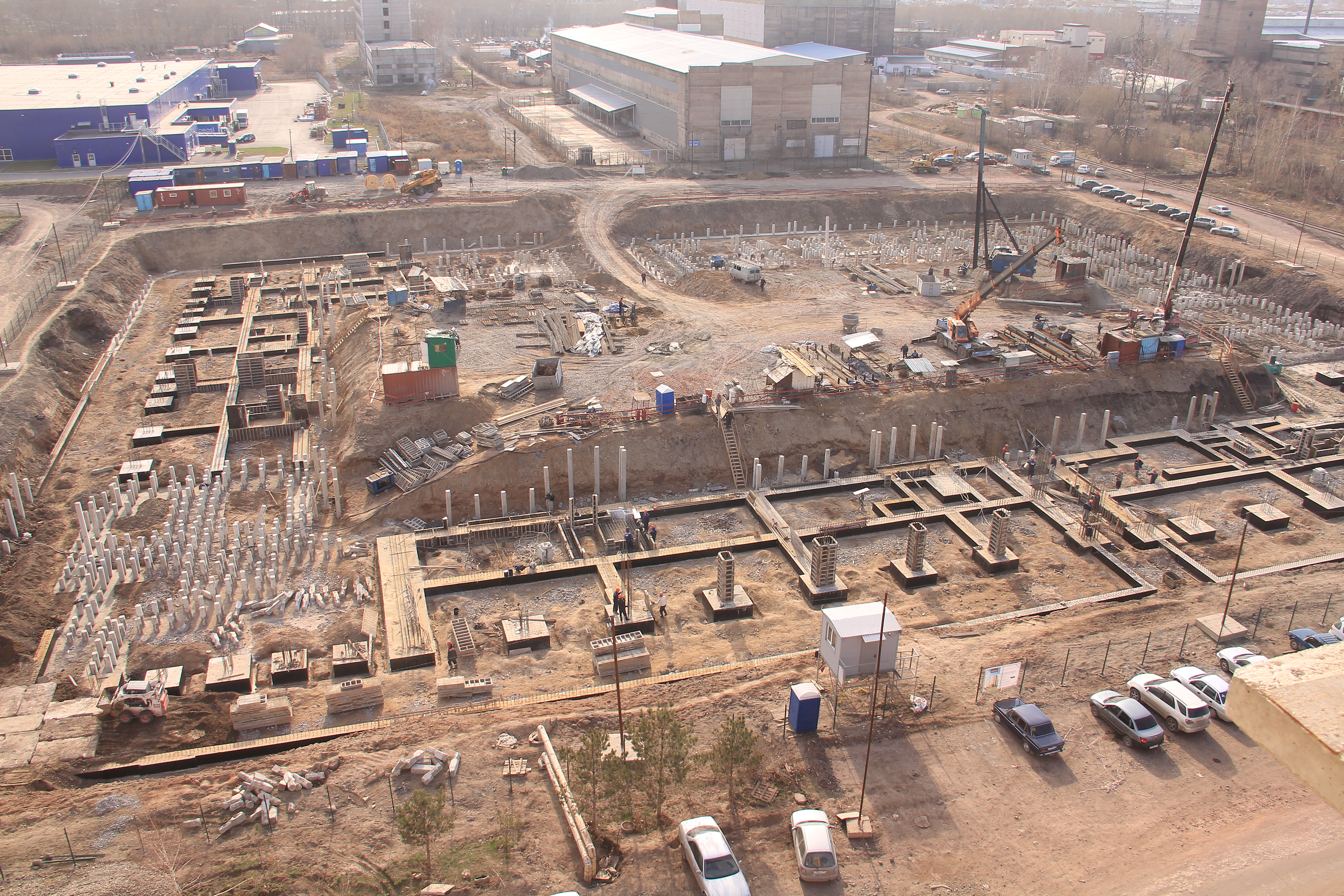

Завершено погружение свай, в 1-й и 3-й блок-секции начаты подготовительные работы для устройства фундамента (срезка оголовков).
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
По состоянию на 5 мая 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 11 (Парусная, 8)
Завершается остекление балконных витражей, монтаж перегородок из ГКЛ, облицовка санузлов керамической плиткой, установлено 50% входных дверей в квартирах. Завершается монтаж электрических сетей.
На 90% выполнен монтаж навесного фасада, ведутся подготовительные работы для облицовки цоколя. Начаты работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й блок-секции завершен монтаж перегородок из ПГП и ГКЛ, на 30% смонтированы электросети, на 90% — слаботочные сети. Во 2-й блок-секции на 20% выполнен монтаж перегородок из ПГП и ГКЛ, на 10% смонтированы электросети и слаботочные сети. Завершена установка системы пожаротушения в подземной парковке. На 50% выполнена облицовка фасада керамогранитом. Полностью смонтированы вертикальные трубопроводы ГВС и ХВС. Начаты работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)
В 1-й блок-секции на 50% выполнен монолит перекрытий подземного этажа, во 2-й и 3-й блок-секциях выполнен монолит колонн и ригелей 1-го этажа, в 4-й блок-секции на 50% выполнен монолит перекрытий 1-го этажа, в 5-й блок-секции завершен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
ЖК «Параллели»
Завершено устрйоство монолита ограждающих стен и перекрытий в обоих корпусах.
Монтаж утепления и ветрозащиты фасада выполнен до 20-го этажа на обоих корпусах.
Ведутся подготовительные работы для прокладки трубопроводов водоснабжения, смонтированы ливневая канализация, трассы вентиляции, установлена система пожаротушения в подземной автостоянке. Завершена кладка межквартирных перегородок в 1-м корпусе, на 95% выполнена во 2-м корпусе.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.
Минирайон Образцово
Дом 1
Завершены кирпичная кладка и остекление, на 35% выполнена штукатурка стен, на 605 — устройство кровли. Завершен монтаж трасс водопровода, на 70% выполнен монтаж трубопроводов канализации, на 90% смонтированы слаботочные сети, электрические сети смонтированы на 90% в нежилых помещениях, на 5% в квартирах.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом 2
На 1-й блок-секции ведется кладка машинного помещения, на 2-й блок-секции завершается устройство, в остальных блок-секциях кладочные работы завершены. Остекление окон выполнено в 1-й б/с с 1 по 9 эт., во 2-й б/с — с 1 по 10 эт., с 3 по 7-ю блок-секции остекление завершено. Штукатурные работы выполнены в 1-й блок-секции с 4 по 9 этажи, с 3 по 5-й блок-секции — на всех этажах, кроме первого, в 6-й — кроме 1-го и 10-го, в 7-й на всех этажах, кроме первого.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.
Дом 5
На 50% выполнено погружение свай, идет подготовка к началу монолитных работ.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
Дом 1 (квартал 1)
Завершено погружение свай, в 1-й и 3-й блок-секции начаты подготовительные работы для устройства фундамента (срезка оголовков).
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
