07 декабря 2015

О ходе строительных работ на всех площадках СМ.СИТИ

На 5 декабря 2015 г

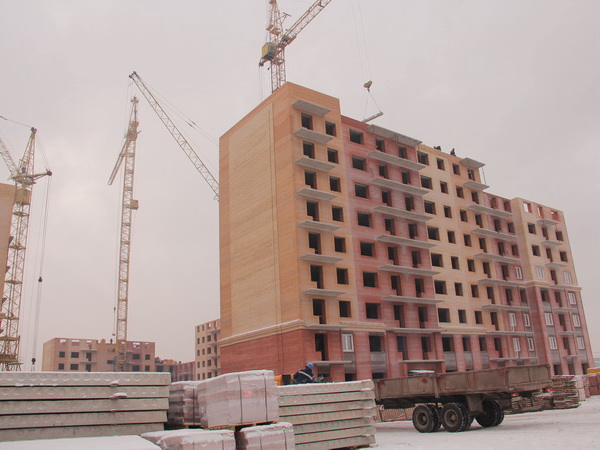

О ходе строительных работ на всех площадках СМ.СИТИ картинка

По состоянию на 5 декабря 2015 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:

Южный берег

Дом № 9 (ул. Капитанская, 14)

Продолжается передача квартир собственникам.

Дом № 11 (Парусная, 8)

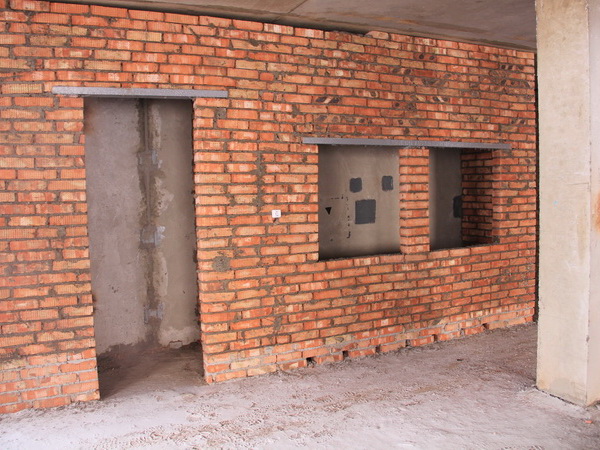

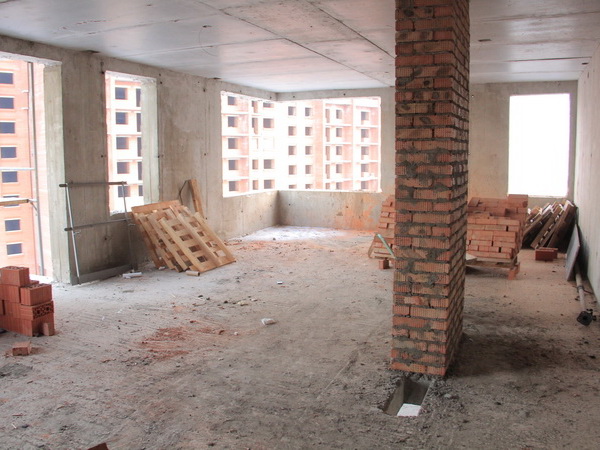

В квартирах на 60% выполнены черновые штукатурные работы, на 90% выполнено остекление окон и монтаж балконных витражей, на 50% смонтированы отопительные приборы, на 60% вентиляционные сети, на 70% слаботочные сети.

В нежилых помещениях завершены черновые штукатурные работы, на 90% выполнено остекление окон, на 90% смонтированы стояки отопления, на 20% слаботочные сети.

Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

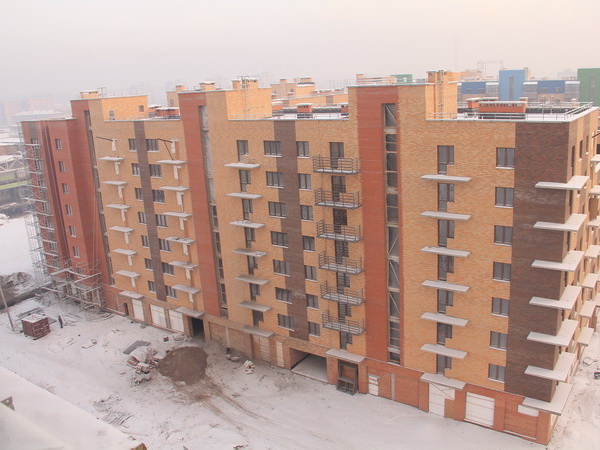

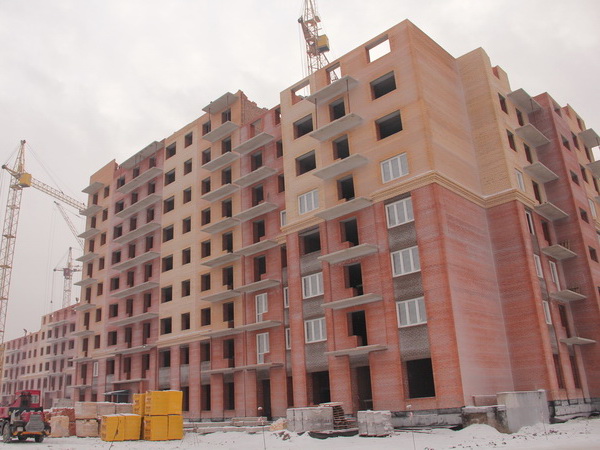

Дом № 14 (Капитанская, 16)

Завершена кирпичная кладка и устройство кровли, утепление фасада выполнено на 60% на 1-м корпусе, на 80% на 2-м. Черновые штукатурные работы ведутся на 16-м этаже первой и на 6-м этаже 2-й блок секции, ведутся подготовительные работу к монтажу стояков отопления.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

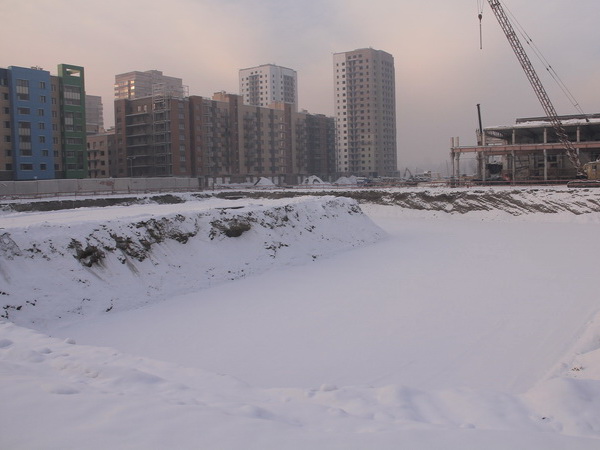

Дом №12 (1-й дом на бульваре Экзюпери)

Завершено устройство котлована. Идут подготовительные работы для устройства монолита фундамента.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.

ЖК «Параллели»

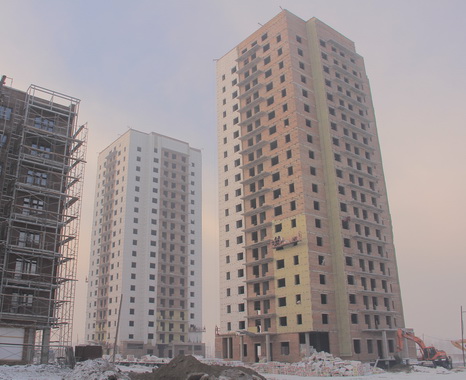

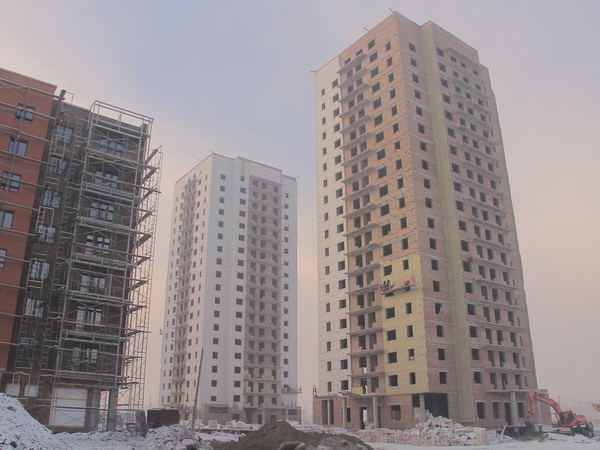

На 1-м корпусе на 50% выполнен монолит 22 этажа, на 2-м корпусе на 40% — монолит 21 этажа, на 60% смонтирована опорная конструкция навесного фасада, на 2-м корпусе смонтировано 130 оконных коробок.
Идет монтаж сетей теплоснабжения.

Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.

Минирайон Образцово


Дом 1

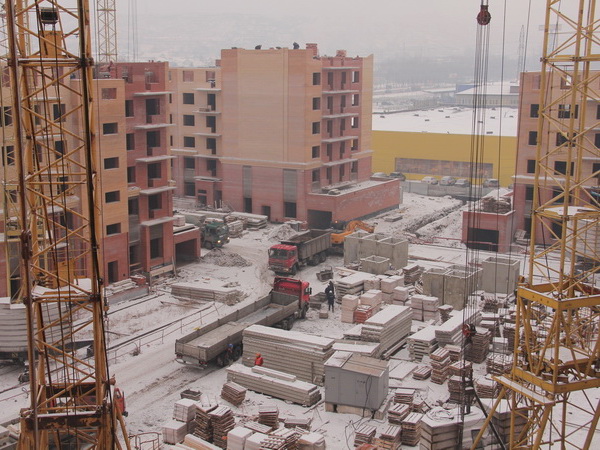

На 1-й блок-секции на 40% выполнена кладка 7 этажа,
на 2-й блок-секции на 40% выполнена кладка 7 этажа,
на 3-й блок-секции на 10% выполнена кладка 7 этажа,
на 4-й блок-секции на 10% выполнена кладка 6 этажа,
на 5-й блок-секции на 15% выполнена кладка 6 этажа,
На 6-й блок-секции на 90% выполнена кладка 5 этажа,
на 7-й блок-секции на 40% выполнена кладка 3 этажа,
на 8-й блок-секции на 90% выполнена кладка 5 этажа,
на 9-й блок-секции на 15% выполнена кладка 5 этажа,
на 10-й блок-секции на 15% выполнена кладка 6 этажа,
на 11-й блок-секции на 10% выполнена кладка 7 этажа,
на 12-й блок-секции на 10% выполнена кладка 7 этажа,
на 13-й блок-секции на 10% выполнена кладка 7 этажа.

Идет остекление 10-13-й блок-секций.

Начато устройство наружных сетей теплоснабжения.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

Дом 2

В 1-й блок-секции на 40% выполнена кладка 7 этажа,
во 2-й блок-секции на 50% выполнена кладка 5 этажа,
в 3-й блок-секции на 50% выполнена кладка 8 этажа,
в 4-й блок-секции на 40% выполнена кладка 8 этажа,
в 5-й блок секции на 40% выполнена кладка 8 этажа,
в 6-й блок-секции на 10% выполнена кладка 9-го этажа,
в 7-й блок-секции на 90% выполнена кладка 10 (технического) этажа.

Идет остекление 6 и 7 блок-секций.

Начато устройство наружных сетей теплоснабжения.

Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.

← К СПИСКУ НОВОСТЕЙ
Читайте нас в:


Смотрите также
Приглашаем за ключами в Новый Академгородок-картинка-анонс
Приглашаем за ключами в Новый Академгородок
Начинаем передачу квартир в первом корпусе первого дома
19 ноября
На наши проекты доступна ипотека под 8,3% годовых -картинка-анонс
На наши проекты доступна ипотека под 8,3% годовых
Такие условия предлагает банк «ДОМ.РФ»
15 ноября
Завершается устройство кровли-картинка-анонс
Завершается устройство кровли
в доме по ул. Апрельской, 1А
14 ноября
идёт загрузка
