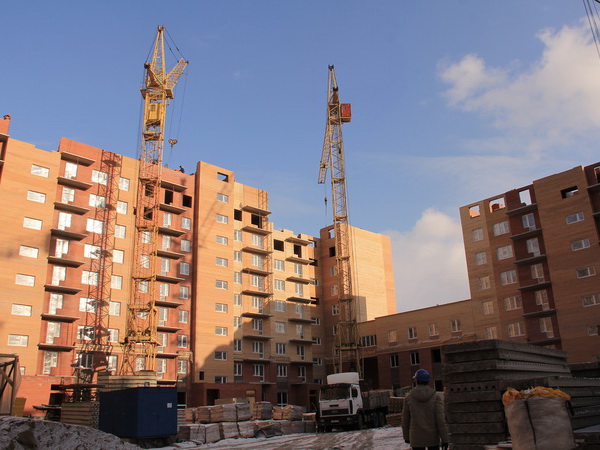

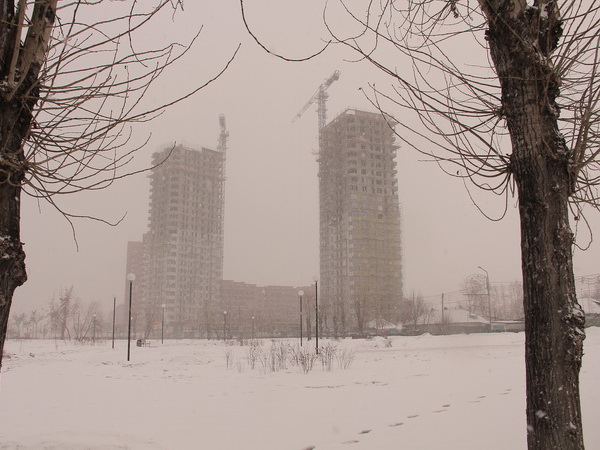

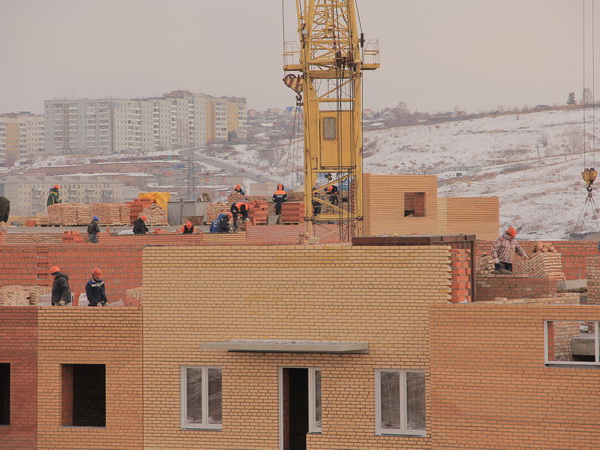

По состоянию на 9 марта 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 11 (Парусная, 8)

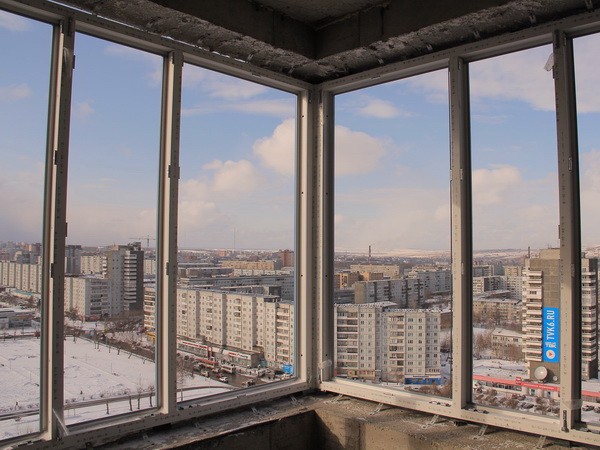

Завершены штукатурные работы в жилой части и монтаж перегородок из ПГП, на 90% выполнено остекление балконных витражей.

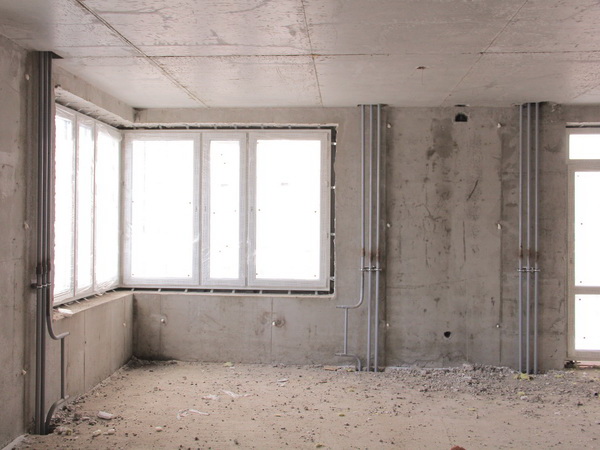

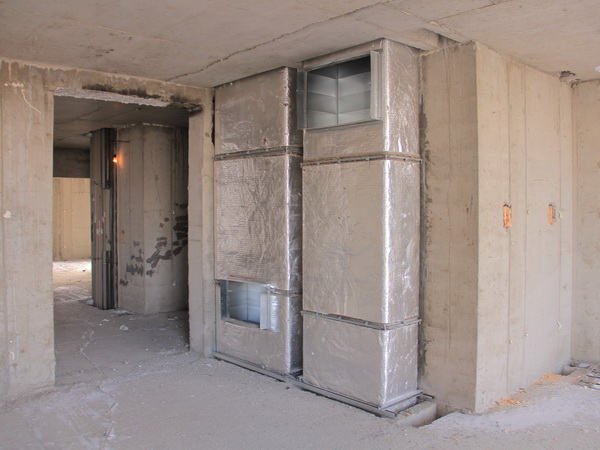

На 10% выполнен монтаж электрических сетей, ведется монтаж коробов вентиляционной системы в подземной парковке.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)

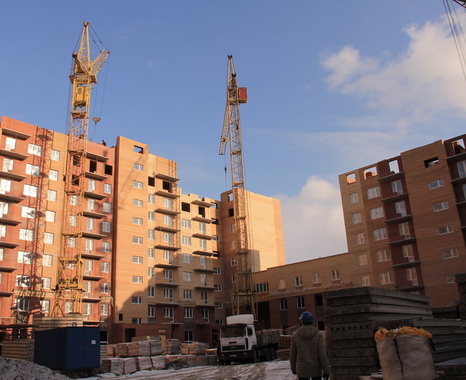

В 1-й блок-секции завершена штукатурка стен, на 20% выполнен монтаж перегородок из ПГП.
Во 2-й блок-секции завершаются черновые штукатурные работы, стояки отопления смонтированы до 8 этажа.
Завершена прокладка внешних инженерных сетей, завершена кирпичная кладка в подземной парковке, завершен монтаж фасадного профиля.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)

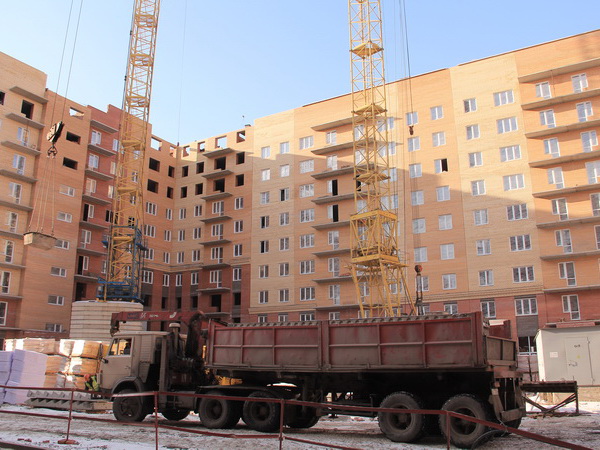

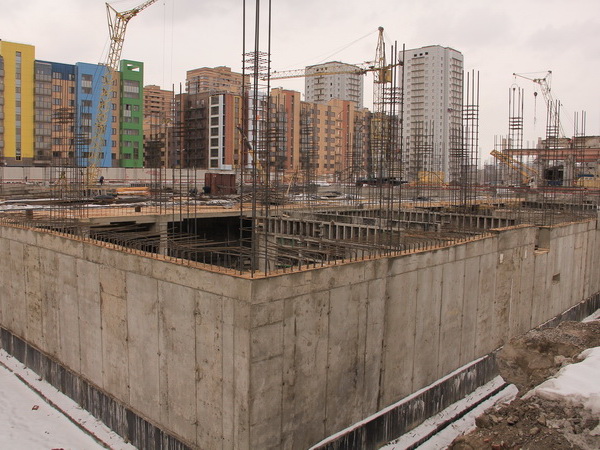

Устройство монолитного фундамента в 1 и 2 секции завершено, в 3-5 секциях — выполнено на 90%.
Монолит стен и колонн подземного этажа выполнен в 1 и 2 секциях на 90%, в 3-5 секциях — на 80%.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
ЖК «Параллели»

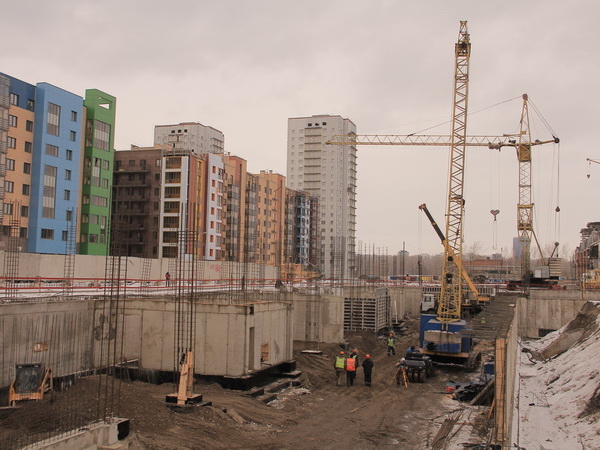

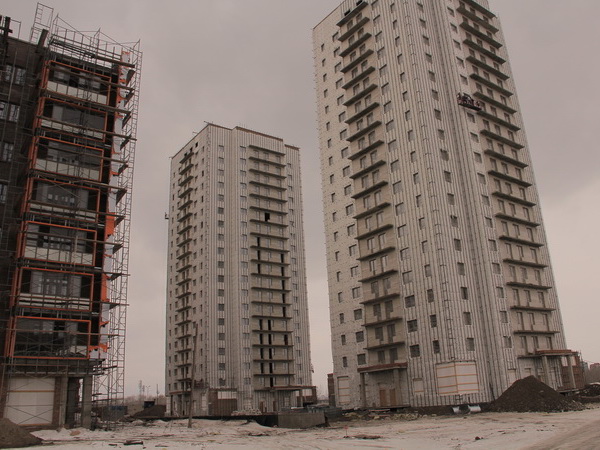

Бетонирование стен технического, 25-го этажа завершено на 1-м корпусе, на 2-м корпусе выполнено на 50%.
Утепление фасада выполнено до 12-го этажа остекление окон выполнено по 19 этаж на 1-м корпусе, по 12-й этаж на 2-м временный тепловой контур закрыт на 90%.
Перегородки из керамических блоков в 1-м корпусе выложены до 15 этажа, во 2-м корпусе — до 22-го этажа. В подземной парковке начат монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.
Минирайон Образцово
Дом 1
На 1-й блок-секции на 30% выполнена кладка техэтажа, остекление окон выполнено до 9 этажа.
На 2-й блок-секции на 95% выполнена кладка 9 этажа, остекление окон выполнено до 9 этажа.
На 3-й блок-секции на 90% выполнена кладка 9 этажа, остекление окон выполнено до 9 этажа.
На 4-й блок-секции на 90% выполнена кладка 8 этажа, остекление окон выполнено до 6 этажа.
На 5-й блок-секции на 30% выполнена кладка 9 этажа, остекление окон выполнено до 7 этажа.
На 6-й блок-секции на 85% выполнена кладка 8 этажа, остекление окон выполнено до 6 этажа.
На 7-й блок-секции на 60% выполнена кладка техэтажа, частично выполнено остекление 1-го этажа.
На 8-й блок-секции на 55% выполнена кладка 9 этажа, остекление окон выполнено до 7-го этажа.
На 9-й блок-секции на 90% выполнена кладка техэтажа, остекление окон выполнено до 7-го этажа.
На 10-й блок-секции на 45% выполнена кладка техэтажа, остекление окон выполнено до 9 этажа.
На 11-й блок-секции на 40% выполнена кладка техэтажа, остекление окон выполнено до 8 этажа.
На 12-й блок-секции на 20% выполнена кладка техэтажа, остекление окон выполнено до 8 этажа.
На 13-й блок-секции на 65% выполнена кладка техэтажа, остекление окон выполнено до 9 этажа.
Радиаторы отопления смонтированы в 8-10 и 4-6 секциях до 5-го этажа, в1-3, 7, 11-13 секциях — до 6-го этажа. Черновые полы залиты на техническом этаже, в 7-й блок-секции на 90%, в 3-5 секциях на 100%. В 3, 5, 6 и 7 секциях подключено тепло.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом 2
На 1-й блок-секции на 95% выполнена кладка 9 этажа, на 90% кладка технического этажа, на 70% выполнен монтаж радиаторов отопления с 1 по 9 этаж, остеклены 1-2, 4-5 и 7-8 этажи.
На 2-й блок-секции на 70% выполнена кладка 10 этажа, на 30% выполнен монтаж радиаторов отопления со 2 по 6 этаж, остеклены 1 этаж и этажи 4-7.
На 3-й блок-секции на 95% выполнена кладка техэтажа, на 50% — кладка машинного отделения, на 100% — кладка парапетов кровли, на 30% выполнен монтаж радиаторов отопления со 2 по 6 этаж, остеклены с 1 по 9 этажи.
На 4-й блок-секции на 95% выполнена кладка техэтажа, на 50% — кладка машинного отделения, на 100% — кладка парапетов кровли, на 90% выполнен монтаж радиаторов отопления со 2 по 9 этаж, остеклены с 1 по 9 этажи.
На 5-й блок секции на 95% выполнена кладка техэтажа, на 50% — кладка машинного отделения, на 100% — кладка парапетов кровли, на 90% выполнен монтаж радиаторов отопления со 2 по 9 этаж, остеклены с 1 по 9 этажи.
На 6-й блок-секции на 95% выполнена кладка 12-го этажа, на 15% — кладка 13 этажа, на 60% выполнен монтаж радиаторов отопления со 2 по 9 этаж, остеклены с 1 по 10 этажи.
На 7-й блок-секции завершена кладка техэтажа, на 90% — кладка машинного помещения, завершена кладка парапетов кровли, завершено остекление окон, на 90% выполнен монтаж радиаторов отопления со 1 по 9 этаж, остеклены с 1 по 9 этажи.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.
Дом 5

На 70% выполнено погружение свай на четырех блок-секциях из 11-ти.
Дом 1 (квартал 1)
На 70% выполнено погружение свай на трех блок-секциях из 14-ти
