О ходе строительных работ на всех площадках СМ.СИТИ
По состоянию на 2 октября 2015 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 9 (ул. Капитанская, 14)
Продолжаются чистовые отделочные работы; на 30% уложен линолеум, на 20% смонтирована электроарматура, на 20% выполнена установка сантехприборов, на 30% наклеены обои, установлено 100% входных дверей, 60% межкомнатных дверей. На 75% выполнено остекление балконов в 1-й блок-секции, на 50% — во 2-й блок-секции.
Завершаются работы по благоустройству двора и придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
Идет устранение замечаний и подготовка к итоговой комиссии ГАСН.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

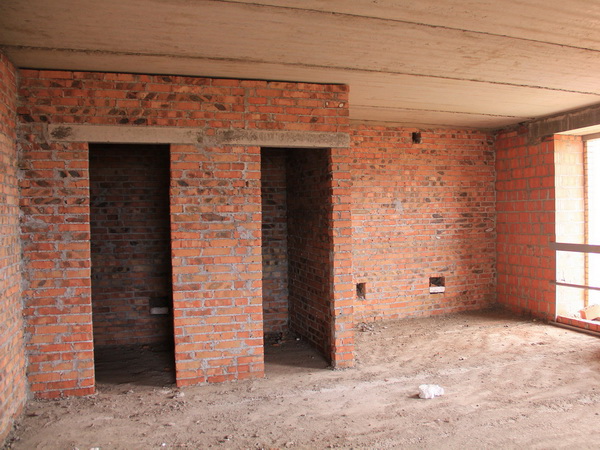

Завершено устройство внутридомовой ливневой канализации. На 35% выполнен монтаж стояков отопления, на 80% готовы трубопроводы системы отопления в подземной парковке. На 60% выполнен монтаж воздуховодов системы вентиляции. На 35% выполнены черновые штукатурные работы в нежилых помещениях, начата штукатурка квартир. Идет прокладка наружных сетей теплоснабжения.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

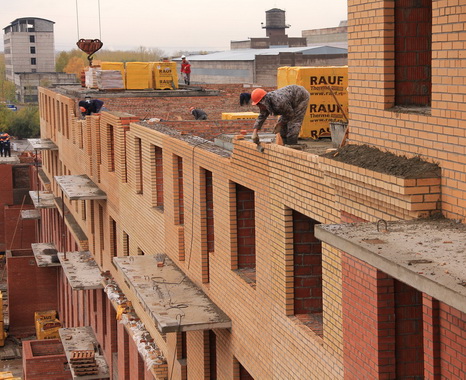

Дом № 14 (Капитанская, 16)
В 1-й секции на 90% выполнена кирпичная кладка 17 этажа, на 50% — кладка 18-го этажа. Выполнены черновые штукатурные работы на 1-8 этажах.
Во 2-й секции на 50% выполнена кладка 20-го этажа. Ведутся черновые штукатурные работы на 6 этаже.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

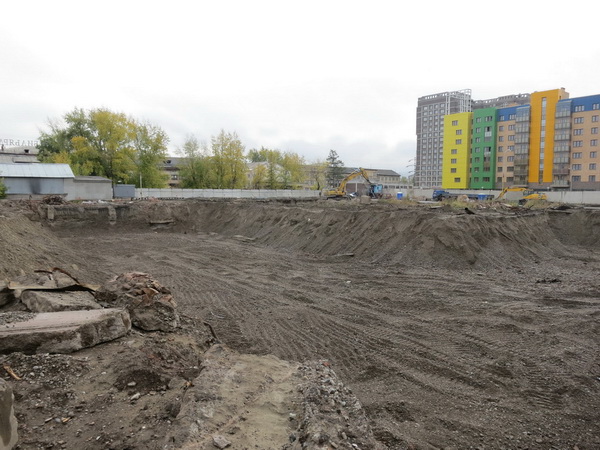

Дом №12 (1-й дом на бульваре Экзюпери)

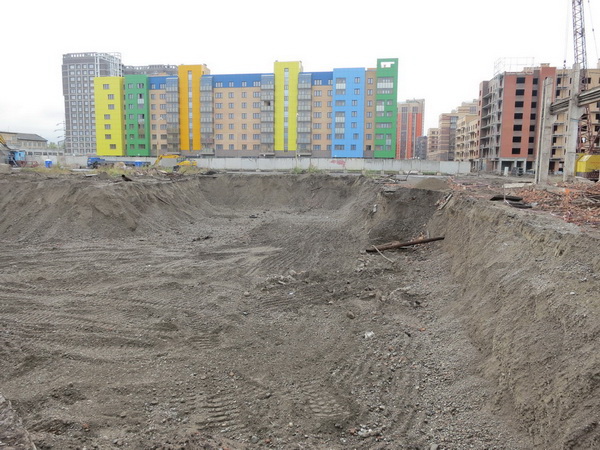

На 80% завершено устройство котлована.
ЖК «Параллели»

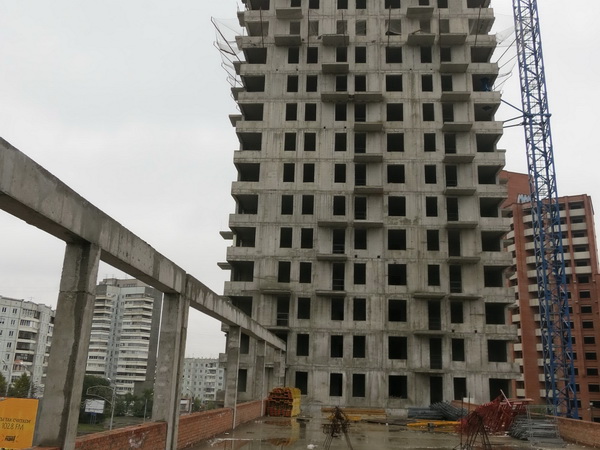

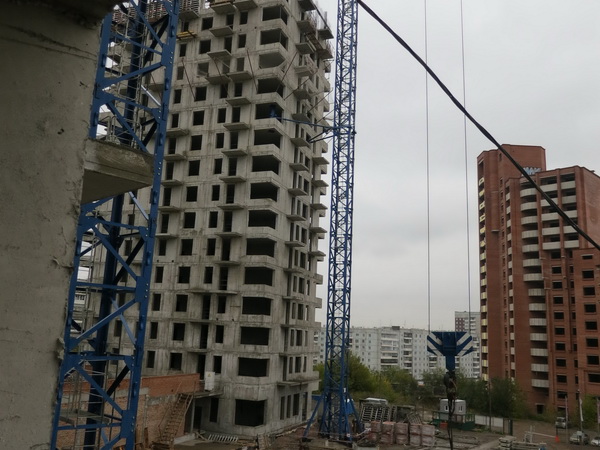

В 1-м корпусе на 100% выполнено бетонирование перекрытий 17 этажа, на 50% готов монолит стен 18-го этажа, во 2-м корпусе на 50% завершено устройство монолита стен и перекрытий 16-го этажа.
Минирайон Образцово

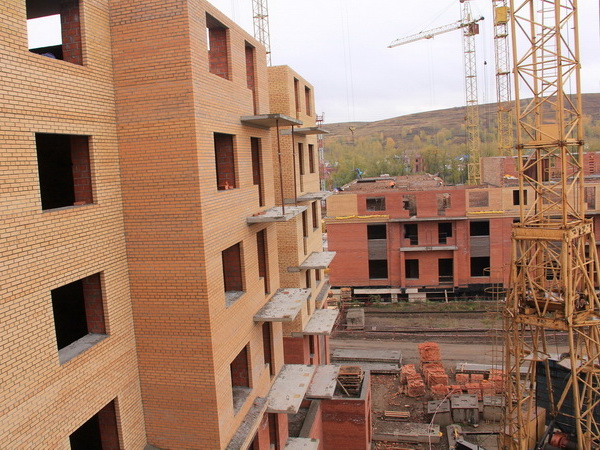

Дом 1
На 1-й блок-секции на 30% выполнена кладка 4 этажа,
на 2-й блок-секции на 70% выполнена кладка 3 этажа, на 60% завершено устройство перекрытий,
на 3-й блок-секции на 35% выполнена кладка 3-го этажа, на 5% завершено устройство перекрытий,
на 4-й блок-секции на 5% выполнена кладка 4 этажа,
на 5-й блок-секции на 30% выполнена кладка 3 этажа, на 5% выполнено устройство перекрытий,
на 6-й блок-секции на 30% выполнена кладка 3 этажа, на 5% выполнено устройство перекрытий,
на 7-й блок-секции на 65% выполнена кладка 1-го этажа,
на 8-й блок-секции на 95% выполнена кладка 2 этажа,
на 9-й блок-секции на 95% выполнена кладка 2 этажа,
на 10-й блок-секции на 90% выполнена кладка 3 этажа,
на 11-й блок-секции на 90% выполнена кладка 3 этажа,
на 12-й блок-секции на 35% выполнена кладка 4 этажа,
на 13-й блок-секции на 30% выполнена кладка 4 этажа.
Дом 2
В 1-й блок-секции на 95% выполнена кладка 3 этажа, на 85% выполнено устройство перекрытий,
во 2-й блок-секции на 80% выполнена кладка 2-го этажа, на 20% выполнено устройство перекрытий,
в 3-й блок-секции на 95% выполнена кладка 4 этажа, на 20% выполнено устройство перекрытий,
в 4-й блок-секции на 5% выполнена кладка 4 этажа,
в 5-й блок секции на 90% выполнена кладка 4 этажа, на 20% — устройство перекрытий,
в 6-й блок-секции на 35% выполнена кладка 7-го этажа,
в 7-й блок-секции на 90% выполнена кладка 6 этажа, на 15% — устройство перекрытий.
По состоянию на 2 октября 2015 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 9 (ул. Капитанская, 14)
Продолжаются чистовые отделочные работы; на 30% уложен линолеум, на 20% смонтирована электроарматура, на 20% выполнена установка сантехприборов, на 30% наклеены обои, установлено 100% входных дверей, 60% межкомнатных дверей. На 75% выполнено остекление балконов в 1-й блок-секции, на 50% — во 2-й блок-секции.
Завершаются работы по благоустройству двора и придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
Идет устранение замечаний и подготовка к итоговой комиссии ГАСН.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)
Завершено устройство внутридомовой ливневой канализации. На 35% выполнен монтаж стояков отопления, на 80% готовы трубопроводы системы отопления в подземной парковке. На 60% выполнен монтаж воздуховодов системы вентиляции. На 35% выполнены черновые штукатурные работы в нежилых помещениях, начата штукатурка квартир. Идет прокладка наружных сетей теплоснабжения.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й секции на 90% выполнена кирпичная кладка 17 этажа, на 50% — кладка 18-го этажа. Выполнены черновые штукатурные работы на 1-8 этажах.
Во 2-й секции на 50% выполнена кладка 20-го этажа. Ведутся черновые штукатурные работы на 6 этаже.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)
На 80% завершено устройство котлована.
ЖК «Параллели»
В 1-м корпусе на 100% выполнено бетонирование перекрытий 17 этажа, на 50% готов монолит стен 18-го этажа, во 2-м корпусе на 50% завершено устройство монолита стен и перекрытий 16-го этажа.
Минирайон Образцово
Дом 1
На 1-й блок-секции на 30% выполнена кладка 4 этажа,
на 2-й блок-секции на 70% выполнена кладка 3 этажа, на 60% завершено устройство перекрытий,
на 3-й блок-секции на 35% выполнена кладка 3-го этажа, на 5% завершено устройство перекрытий,
на 4-й блок-секции на 5% выполнена кладка 4 этажа,
на 5-й блок-секции на 30% выполнена кладка 3 этажа, на 5% выполнено устройство перекрытий,
на 6-й блок-секции на 30% выполнена кладка 3 этажа, на 5% выполнено устройство перекрытий,
на 7-й блок-секции на 65% выполнена кладка 1-го этажа,
на 8-й блок-секции на 95% выполнена кладка 2 этажа,
на 9-й блок-секции на 95% выполнена кладка 2 этажа,
на 10-й блок-секции на 90% выполнена кладка 3 этажа,
на 11-й блок-секции на 90% выполнена кладка 3 этажа,
на 12-й блок-секции на 35% выполнена кладка 4 этажа,
на 13-й блок-секции на 30% выполнена кладка 4 этажа.
Дом 2
В 1-й блок-секции на 95% выполнена кладка 3 этажа, на 85% выполнено устройство перекрытий,
во 2-й блок-секции на 80% выполнена кладка 2-го этажа, на 20% выполнено устройство перекрытий,
в 3-й блок-секции на 95% выполнена кладка 4 этажа, на 20% выполнено устройство перекрытий,
в 4-й блок-секции на 5% выполнена кладка 4 этажа,
в 5-й блок секции на 90% выполнена кладка 4 этажа, на 20% — устройство перекрытий,
в 6-й блок-секции на 35% выполнена кладка 7-го этажа,
в 7-й блок-секции на 90% выполнена кладка 6 этажа, на 15% — устройство перекрытий.
