О ходе строительных работ на всех площадках СМ.СИТИ
По состоянию на 5 апреля 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег

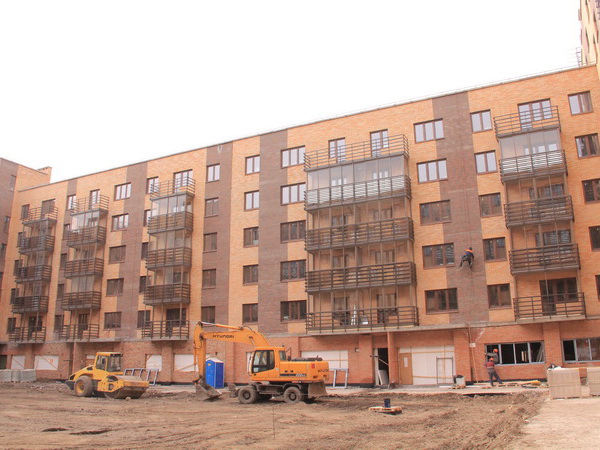

Дом № 11 (Парусная, 8)
Идет остекление балконных витражей, на 25% выполнен монтаж электрических сетей, идут шпатлевочные работы. Заверен монтаж внутридомовых сетей ГВС, ХВС, канализации.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й блок-секции на 60% выполнен монтаж перегородок из ПГП, во 2-й блок-секции завершены черновые штукатурные работы, начат монтаж перегородок из ПГП. Завершен монтаж системы отопления, подключено тепло.
Начата облицовка фасада керамогранитом.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

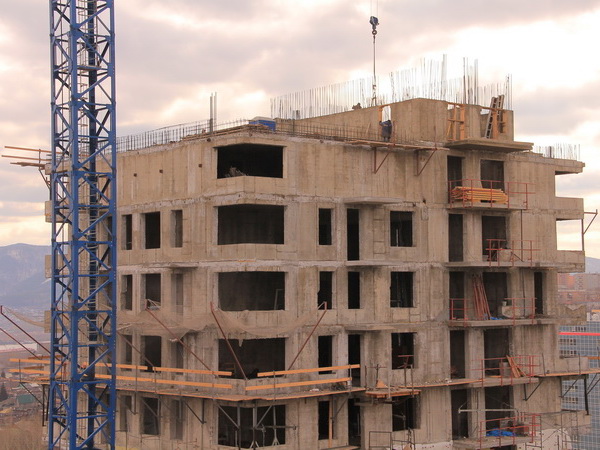

Дом №12 (1-й дом на бульваре Экзюпери)
На 90% сооружен монолит подземной парковки, начаты работы по устройству монолита первого этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.

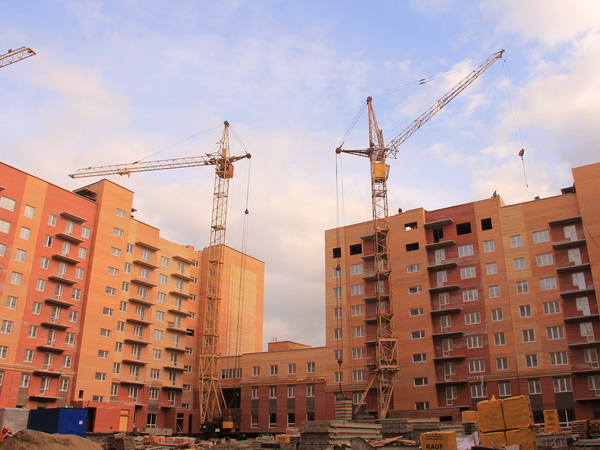

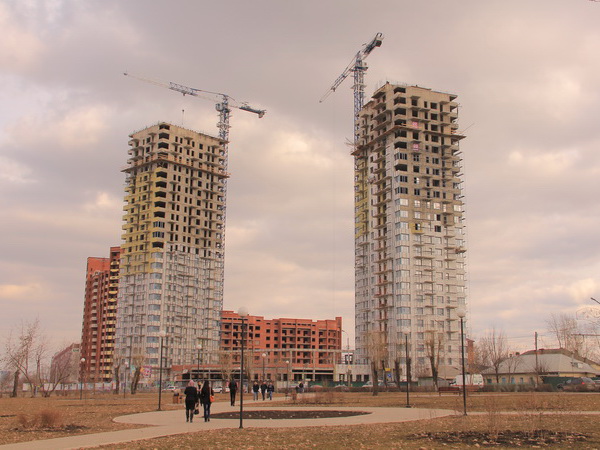

ЖК «Параллели»
На 1-м корпусе завершено бетонирование технического этажа, на 100% выполнен монолит стен машинного помещения, на 2-м корпусе завершено бетонирование технического этажа.

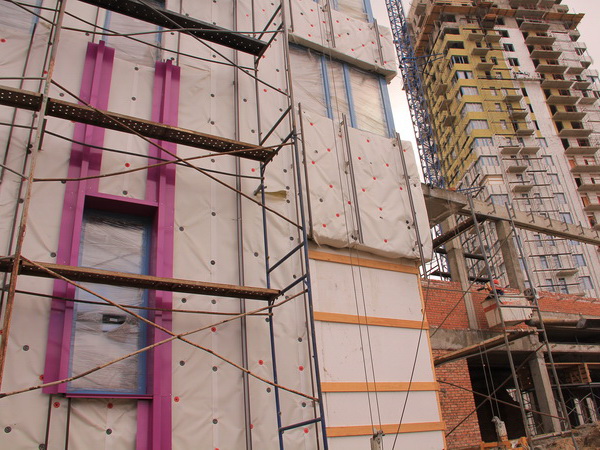

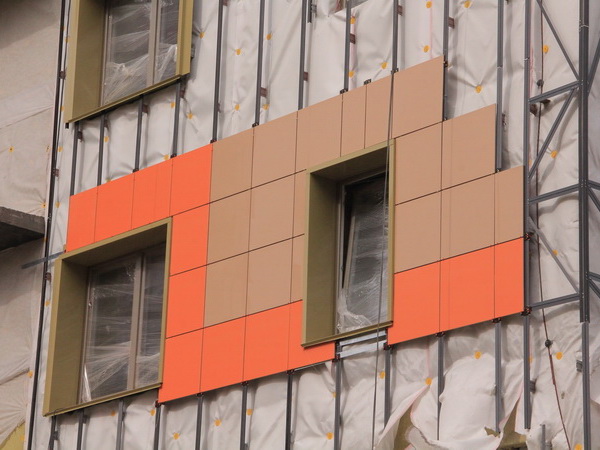

Монтаж утепления и ветрозащиты фасада доведен до 19-го этажа на обоих корпусах, остекление окон доведено до 17 этажа на 1-м корпусе, до 12 этажа на 2-м корпусе.
Идет монтаж системы отопления и вентиляции, кладка межквартирных перегородок.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.

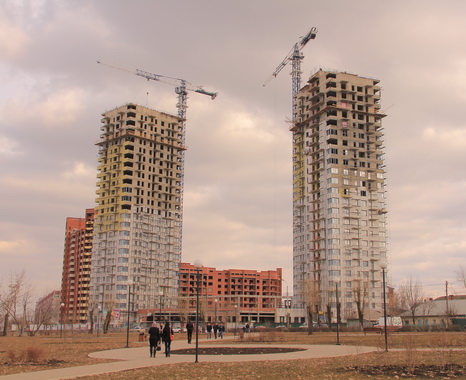

Минирайон Образцово

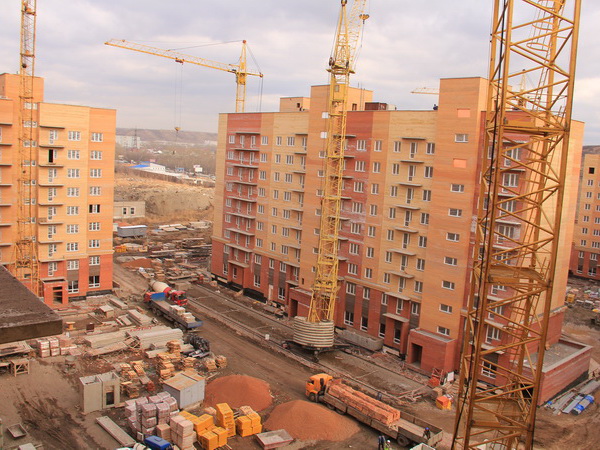

Дом 1
На 100% смонтирована система отопления, подключено тепло, на 90% выполнено остекление окон, завершаются кладочные работы, на 20% выполнена штукатурка стен, начаты работы по прокладке инженерных сетей и по укладке кровли.
На 40% выполнена прокладка внутриквартальных наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом 2
Завершаются кладочные работы, на 80% выполнено остекление окон, на 90% выполнен монтаж системы отопления. Идеи штукатурка систем и подготовительные работы для прокладки систем водоснабжения и канализации, вентиляции.
На 40% выполнена прокладка внутриквартальных наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.
Дом 5

На 40% выполнено погружение свай, идет подготовка к началу монолитных работ.
Дом 1 (квартал 1)

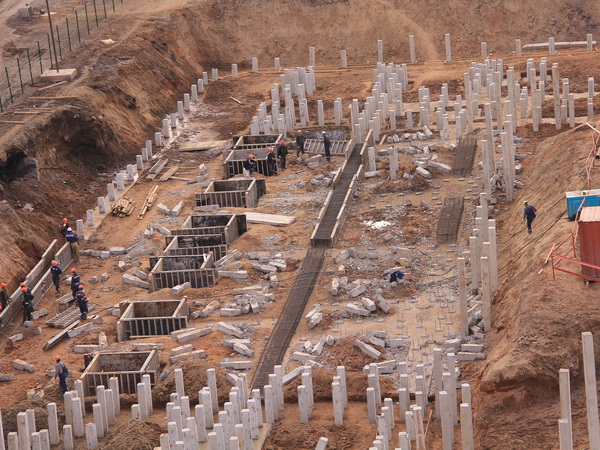

На 70% выполнено погружение свай, начаты работы по устройству монолита фундамента.
По состоянию на 5 апреля 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 11 (Парусная, 8)
Идет остекление балконных витражей, на 25% выполнен монтаж электрических сетей, идут шпатлевочные работы. Заверен монтаж внутридомовых сетей ГВС, ХВС, канализации.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й блок-секции на 60% выполнен монтаж перегородок из ПГП, во 2-й блок-секции завершены черновые штукатурные работы, начат монтаж перегородок из ПГП. Завершен монтаж системы отопления, подключено тепло.
Начата облицовка фасада керамогранитом.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)
На 90% сооружен монолит подземной парковки, начаты работы по устройству монолита первого этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2018 г.
ЖК «Параллели»
На 1-м корпусе завершено бетонирование технического этажа, на 100% выполнен монолит стен машинного помещения, на 2-м корпусе завершено бетонирование технического этажа.
Монтаж утепления и ветрозащиты фасада доведен до 19-го этажа на обоих корпусах, остекление окон доведено до 17 этажа на 1-м корпусе, до 12 этажа на 2-м корпусе.
Идет монтаж системы отопления и вентиляции, кладка межквартирных перегородок.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2017 г.
Минирайон Образцово
Дом 1
На 100% смонтирована система отопления, подключено тепло, на 90% выполнено остекление окон, завершаются кладочные работы, на 20% выполнена штукатурка стен, начаты работы по прокладке инженерных сетей и по укладке кровли.
На 40% выполнена прокладка внутриквартальных наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом 2
Завершаются кладочные работы, на 80% выполнено остекление окон, на 90% выполнен монтаж системы отопления. Идеи штукатурка систем и подготовительные работы для прокладки систем водоснабжения и канализации, вентиляции.
На 40% выполнена прокладка внутриквартальных наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2017 г.
Дом 5
На 40% выполнено погружение свай, идет подготовка к началу монолитных работ.
Дом 1 (квартал 1)
На 70% выполнено погружение свай, начаты работы по устройству монолита фундамента.
