По состоянию на 6 июля 2016 г. на строительных площадках СМ.СИТИ ведутся следующие виды работ:
Южный берег
Дом № 11 (Парусная, 8)

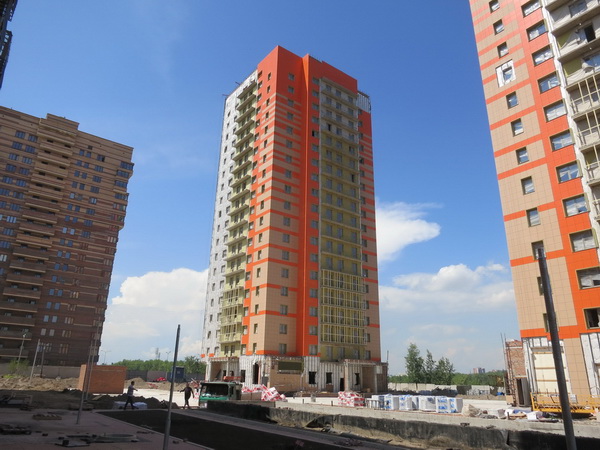

Завершено остекление балконных витражей и облицовка санузлов керамической плиткой, на 70% смонтированы межкомнатные двери.
На 95% выполнен монтаж навесного фасада, ведутся работы по благоустройству придомовой территории, завершена прокладка наружных инженерных сетей, на 90% выполнена заливка полов в подземной парковке.
Плановый срок сдачи дома в эксплуатацию: III квартал 2016 г.
Дом № 14 (Капитанская, 16)

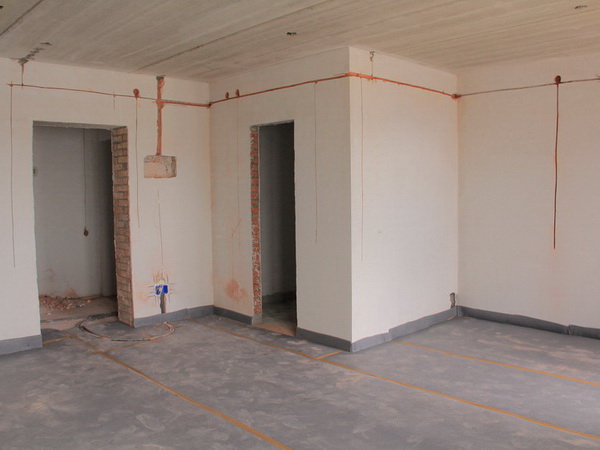

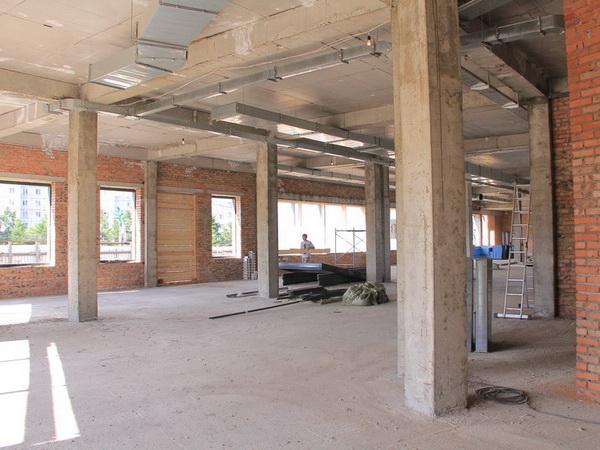

В 1-й блок-секции на 80% смонтированы электросети, на 90% — слаботочные сети, завершена стяжка полов. Во 2-й блок-секции завершен монтаж перегородок из ПГП и на 50% выполнен монтаж перегородок из ГКЛ, на 40% смонтированы электросети и слаботочные сети, на 50% выполнена стяжка полов. Завершен монтаж мусоропроводов, в 1-м корпусе на 80% выполнен монтаж лифтов.
На 80% выполнена облицовка фасада керамогранитом. Идут работы по прокладке наружных инженерных сетей и благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом №12 (1-й дом на бульваре Экзюпери)
В 1-й блок-секции на 70% выполнен монолит стен и перекрытий первого этажа, а остальных блок-секциях монолит готов. На 70% выполнена обратная засыпка котлована.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
ЖК «Параллели»
На 90% выполнен монтаж наружных инженерных сетей, завершено устройство кровли жилых секций и коммерческого помещения, идут работы по устройству кровли подземной парковки. Остекление окон завершено в 1-м корпусе и на 80% выполнено во втором, завершен монтаж остекления пристроенного коммерческого помещения.
Завершен монтаж кронштейнов навесного фасада, начат монтаж металлических оконных отливов.
Начаты работы по прокладке сетей наружного освещения.
Плановый срок сдачи дома в эксплуатацию: II квартал 2017 г.
Минирайон Образцово
Дом 1

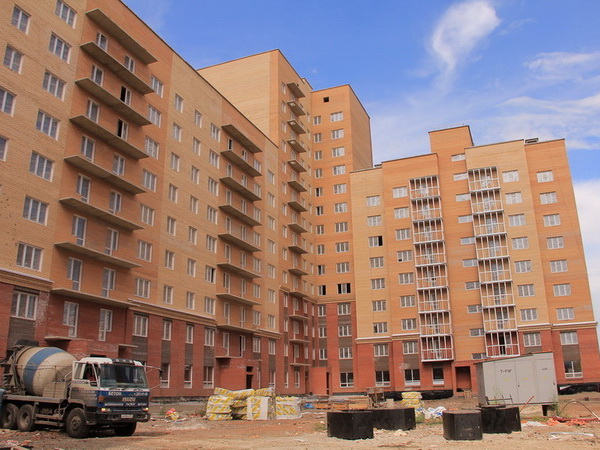

Завершены кирпичная кладка и остекление, на 80% выполнена штукатурка стен, на 80% — устройство кровли. На 95% выполнен монтаж трубопроводов канализации, на 95% смонтированы слаботочные сети, электрические сети смонтированы на 90% в нежилых помещениях, на 50% в квартирах.
На 30% выполнена штукатурка ограждающих стен (теплая), на 95% — внутренних стен.

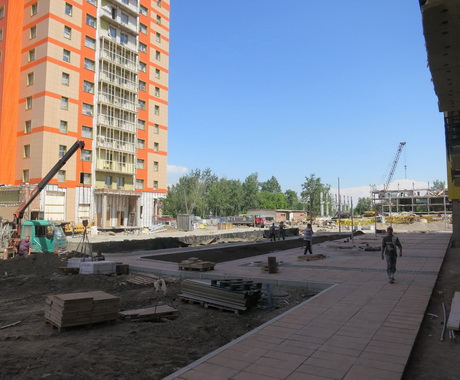

На 55% смонтированы балконные ограждения, на 40% выполнено остекление балконов. На 40% выполнен монтаж мусоропроводов, на 50% монтаж лифтов. Завершены работы по устройству кровли подземной парковки, на 50% выполнена вертикальная планировка и отмостка дворовой территории.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2016 г.
Дом 2

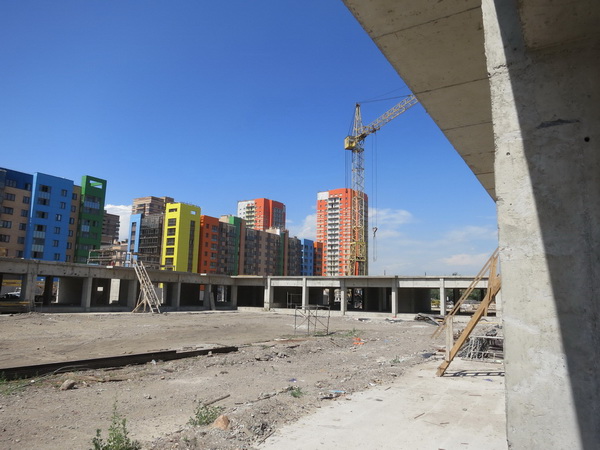

Завершены кладочные работы, завершено остекление окон, на 85% выполнено устройство кровли, на 95% выполнен монтаж ливневой канализации, на 60% выполнен монтаж внутридомовых электросетей, идут штукатурные работы и прокладка слаботочных сетей, работы по благоустройству придомовой территории.
Плановый срок сдачи дома в эксплуатацию: I квартал 2017 г.
Дом 5

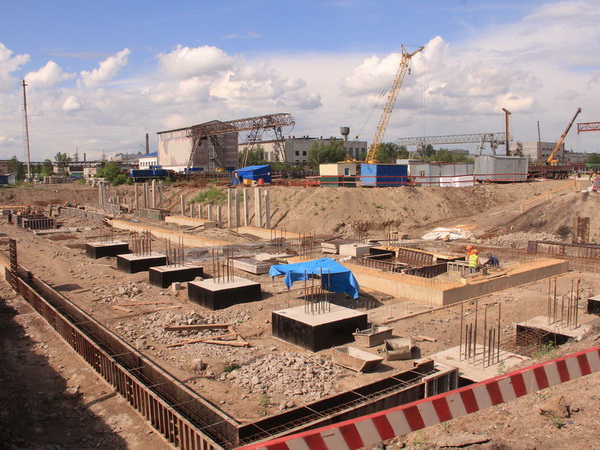

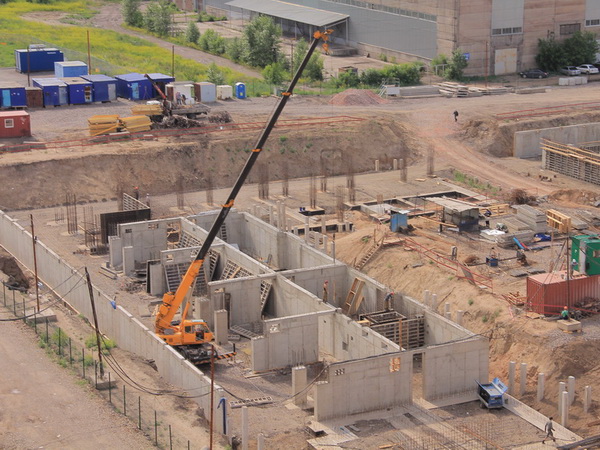

На 80% выполнено погружение свай, залито 20% ростверков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершено погружение свай, на 90% залит монолит ростверков фундамента, на 25% выполнен монолит стен и колонн подвального этажа, 5% перекрытий подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
