О ходе строительных работ на Южном берегу
Дом № 9 (ул. Капитанская, 14)

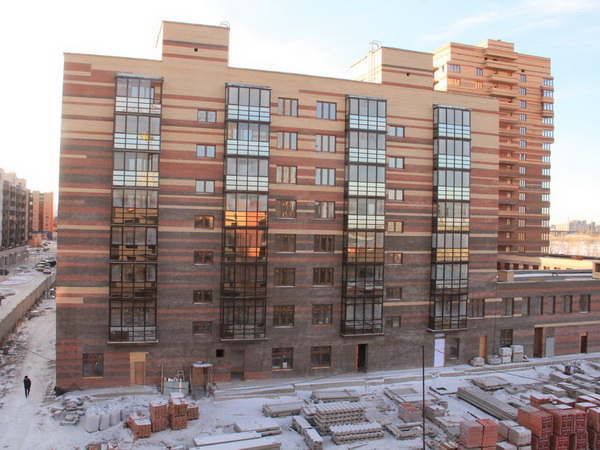

Кровля готова на 98%, остекление окон выполнено на 90%, системы отопления смонтированы на 70%, во всем доме подано тепло, на 50% выполнена черновая отделка квартир.
На 65% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 95% в 1-й секции, на 60% — во 2-й.
В 3-й и 4-й секциях на 95% выполнена укладка кафеля.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)

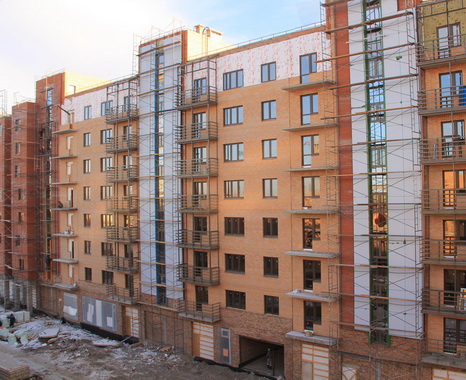

Устройство кровли в 3, 5-й секциях кровля выполнена на 95%, в 4-й секции — на 95%, в 6-й секции — на 100% (завершение кровли по технологии — при наступлении положительных температур). Тепловой контур закрыт на 100% за исключением технологических проемов. Установка композитных панелей облицовки фасада выполнена на 30%.
На 70% выполнен монтаж сетей магистралей водоснабжения и канализации, завершен монтаж трубопроводов отопления и отопительных приборов во всем доме.

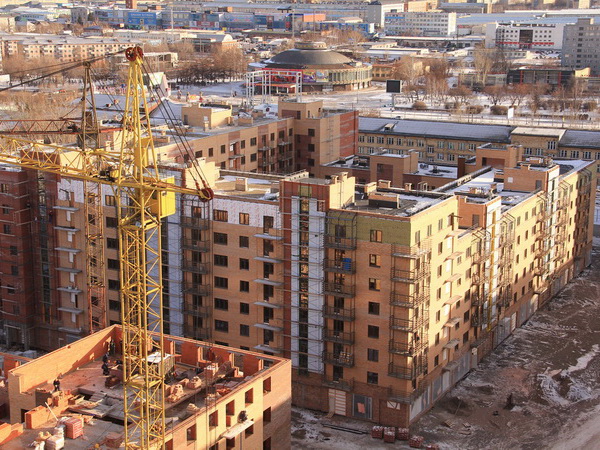

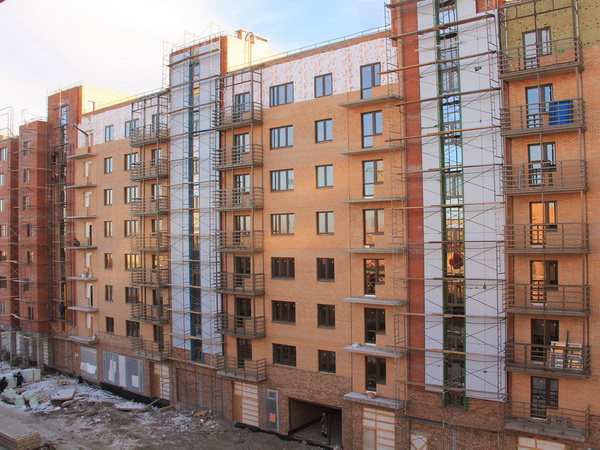

Система вентиляции смонтирована на 75%, сети электроснабжения — на 30%, слаботочные сети — на 45%. Завершено остекление окон. Установлено 98% входных дверей в квартирах, на 95% выполнены штукатурные работы и стяжка полов, установлено 85% перегородок ПГП и 35% перегородок из ГКЛ.
Заверен монтаж системы отопления в жилых помещениях, запущено тепло.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

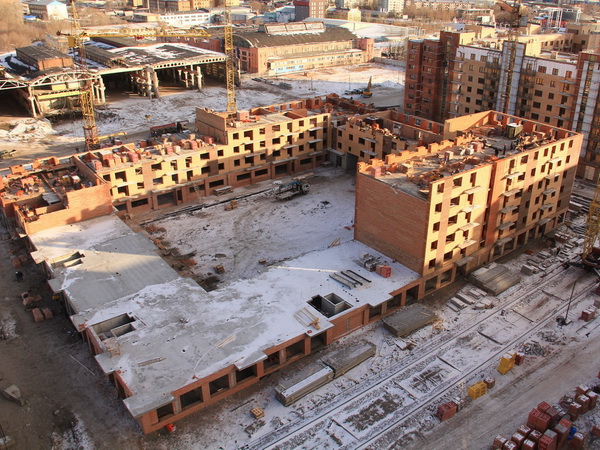

В 1-й секции на 90% выполнена кладка стен и устройство перекрытий 6-го этажа, во 2-й секции на 80% выполнена кладка стен 1-го этажа, в 3-й секции завершен монолит 1-го этажа, в 4-й секции на 75% готова кладка стен 4-го этажа, в 5-й секции на 10% выполнена кладка стен 5-го этажа, в 6-й секции выполнено 25% кладки стен 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)

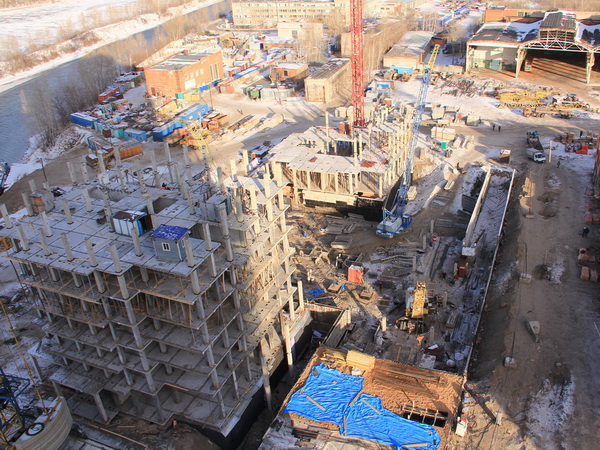

На 90% выполнен монолит фундамента подземной парковки, на 40% — монолит стен и перекрытий подземной парковки. В 1-й секции на 97% смонтирован ж/б каркас стен и колонн подвального этажа, на 96% — сборный каркас 1-го этажа, во 2-й секции на 60% смонтирован сборный каркас 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Дом № 9 (ул. Капитанская, 14)
Кровля готова на 98%, остекление окон выполнено на 90%, системы отопления смонтированы на 70%, во всем доме подано тепло, на 50% выполнена черновая отделка квартир.
На 65% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 95% в 1-й секции, на 60% — во 2-й.
В 3-й и 4-й секциях на 95% выполнена укладка кафеля.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
Устройство кровли в 3, 5-й секциях кровля выполнена на 95%, в 4-й секции — на 95%, в 6-й секции — на 100% (завершение кровли по технологии — при наступлении положительных температур). Тепловой контур закрыт на 100% за исключением технологических проемов. Установка композитных панелей облицовки фасада выполнена на 30%.
На 70% выполнен монтаж сетей магистралей водоснабжения и канализации, завершен монтаж трубопроводов отопления и отопительных приборов во всем доме.
Система вентиляции смонтирована на 75%, сети электроснабжения — на 30%, слаботочные сети — на 45%. Завершено остекление окон. Установлено 98% входных дверей в квартирах, на 95% выполнены штукатурные работы и стяжка полов, установлено 85% перегородок ПГП и 35% перегородок из ГКЛ.
Заверен монтаж системы отопления в жилых помещениях, запущено тепло.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)
В 1-й секции на 90% выполнена кладка стен и устройство перекрытий 6-го этажа, во 2-й секции на 80% выполнена кладка стен 1-го этажа, в 3-й секции завершен монолит 1-го этажа, в 4-й секции на 75% готова кладка стен 4-го этажа, в 5-й секции на 10% выполнена кладка стен 5-го этажа, в 6-й секции выполнено 25% кладки стен 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
На 90% выполнен монолит фундамента подземной парковки, на 40% — монолит стен и перекрытий подземной парковки. В 1-й секции на 97% смонтирован ж/б каркас стен и колонн подвального этажа, на 96% — сборный каркас 1-го этажа, во 2-й секции на 60% смонтирован сборный каркас 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
