О ходе строительных работ по всем проектам СМ.СИТИ

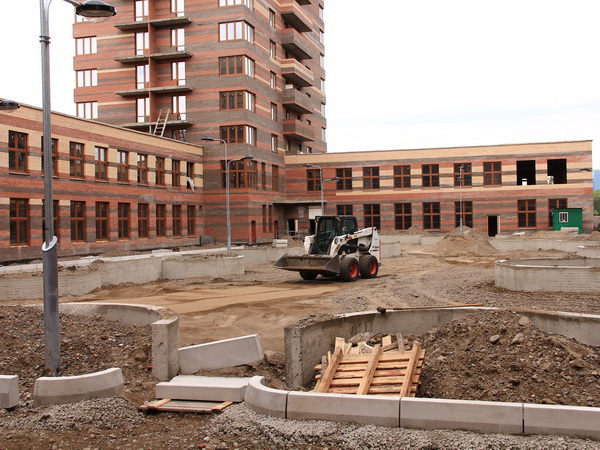

Дом № 9 (ул. Капитанская, 14)
Завершен монтаж системы отопления, на 75% выполнена черновая отделка квартир.
Производятся работы по благоустройству двора и придомовой территории, завершено бетонирование подпорных стенок, завершается установка поребрика и вертикальная планировка территории, начата укладка брусчатки.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

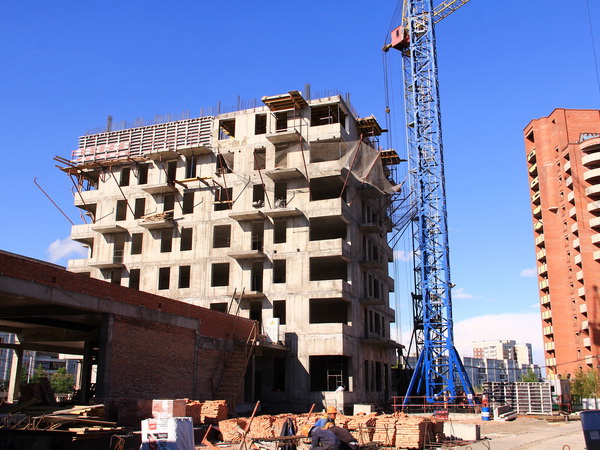

Дом № 10 (Парусная, 10)
На 90% выполнен монтаж композитных панелей облицовки фасада.
На 95% выполнен монтаж трубопроводов водоснабжения и канализации.
На 70% смонтированы сети электроснабжения и слаботочные сети. Установлено 100% перегородок ПГП и 95% перегородок из ГКЛ. На 10% выполнены чистовые отделочные работы.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.

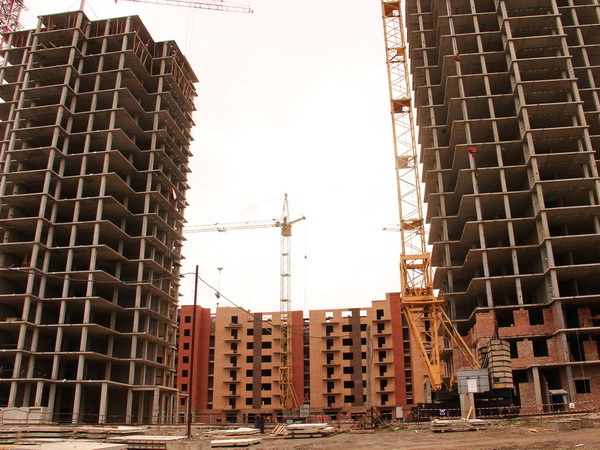

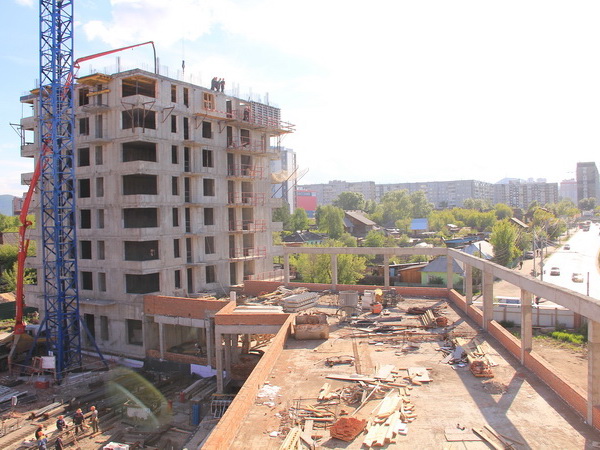

Дом № 11 (Парусная, 8)
В 1-й секции на 80% выполнено устройство кровли, во 2-й секции начато устройство кровли, в 3-й секции на 10% выполнена кладка парапета и машинных помещений, в 4-й секции на 90% выполнена кладка стен 8-го этажа, в 5-й секции идет кладка парапетов и машинных помещений, в 6-й секции на 80% выполнено устройство кровли.
Начат монтаж вентиляционных сетей.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

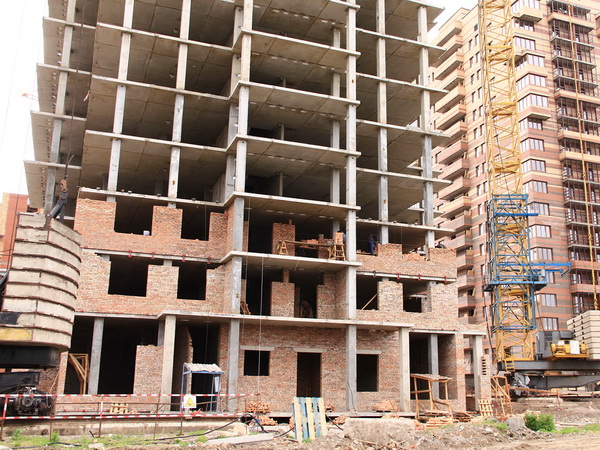

Дом № 14 (Капитанская, 16)
В 1-й секции на 90% смонтирован сборный ж/б каркас, начались кладочные работы.
Во 2-й секции на 80% готова кирпичная кладка 1,2 и 3 этажа, завершена кладка парапетов крыши и машинного помещения.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

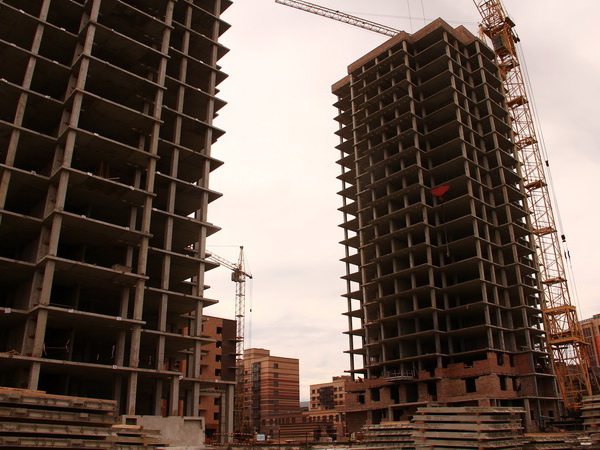

ЖК «Параллели»

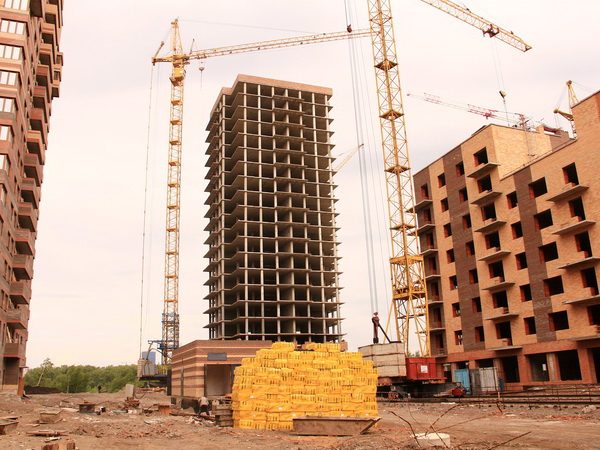

В 1-м корпусе на 80% выполнен монолит 8-го этажа, во 2-м корпусе на 85% выполнен монолит 7-го этажа. На 50% выполнена кладка стен в пристроенном помещени.
Образцово
Дом 1
Готово 99% монолита, идет кладка стен 1-го этажа на 1, 2, 3, 5, 6, 11, 12, 13 блок-секциях.
Дом 2
Готово 99% монолита, идет кладка стен 1-го этажа на 1, 2, 6 и 7 секциях.
Дом № 9 (ул. Капитанская, 14)
Завершен монтаж системы отопления, на 75% выполнена черновая отделка квартир.
Производятся работы по благоустройству двора и придомовой территории, завершено бетонирование подпорных стенок, завершается установка поребрика и вертикальная планировка территории, начата укладка брусчатки.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
На 90% выполнен монтаж композитных панелей облицовки фасада.
На 95% выполнен монтаж трубопроводов водоснабжения и канализации.
На 70% смонтированы сети электроснабжения и слаботочные сети. Установлено 100% перегородок ПГП и 95% перегородок из ГКЛ. На 10% выполнены чистовые отделочные работы.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)
В 1-й секции на 80% выполнено устройство кровли, во 2-й секции начато устройство кровли, в 3-й секции на 10% выполнена кладка парапета и машинных помещений, в 4-й секции на 90% выполнена кладка стен 8-го этажа, в 5-й секции идет кладка парапетов и машинных помещений, в 6-й секции на 80% выполнено устройство кровли.
Начат монтаж вентиляционных сетей.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й секции на 90% смонтирован сборный ж/б каркас, начались кладочные работы.
Во 2-й секции на 80% готова кирпичная кладка 1,2 и 3 этажа, завершена кладка парапетов крыши и машинного помещения.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
ЖК «Параллели»
В 1-м корпусе на 80% выполнен монолит 8-го этажа, во 2-м корпусе на 85% выполнен монолит 7-го этажа. На 50% выполнена кладка стен в пристроенном помещени.
Образцово
Дом 1
Готово 99% монолита, идет кладка стен 1-го этажа на 1, 2, 3, 5, 6, 11, 12, 13 блок-секциях.
Дом 2
Готово 99% монолита, идет кладка стен 1-го этажа на 1, 2, 6 и 7 секциях.
