О ходе строительных работ по всем проектам СМ.СИТИ
Дом № 9 (ул. Капитанская, 14)
Завершена черновая отделка квартир, на 30% выполнена чистовая отделка. Монтаж балконных ограждений выполнен в 1-й секции на 15%, во 2-й секции на 50%.

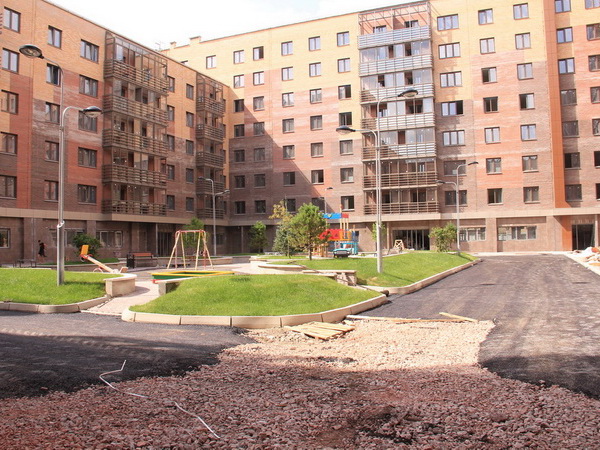

Ведутся работы по благоустройству двора и придомовой территории, ведется укладка брусчатки, озеленение, монтаж малых архитектурных форм.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
На 95% выполнен монтаж композитных панелей облицовки фасада, завершается облицовка керамогранитом дворового фасада

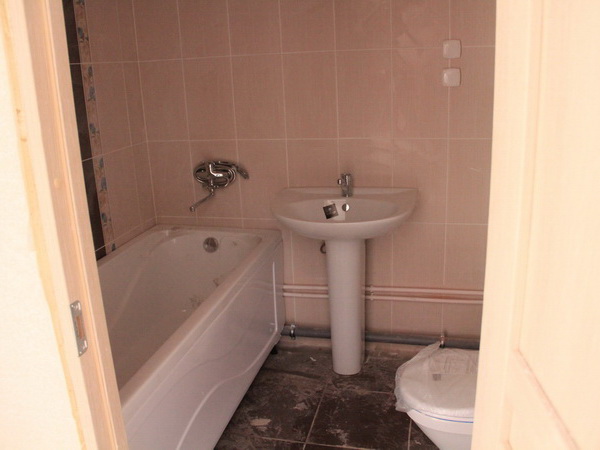

Идет установка сантехприборов и электрооборудования. На 95% выполнены чистовые отделочные работы.

Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

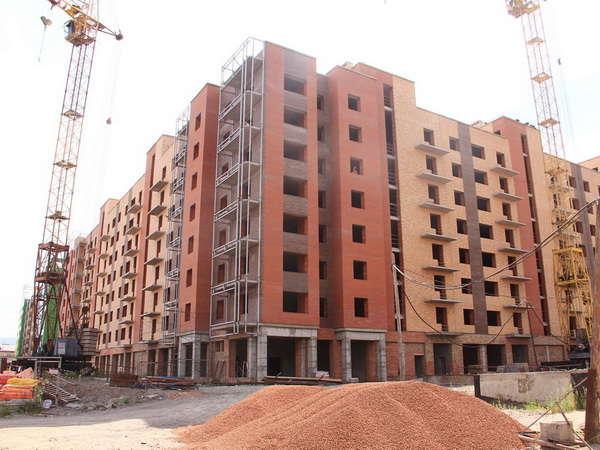

Завершена кирпичная кладка, на 85% выполнено устройство кровли, на 90% смонтирована ливневая канализация. Идет монтаж вентиляционного оборудования, магистрали отопления в подвале, начаты подготовительные работы по прокладке вертикальных трубопроводов отопления.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)

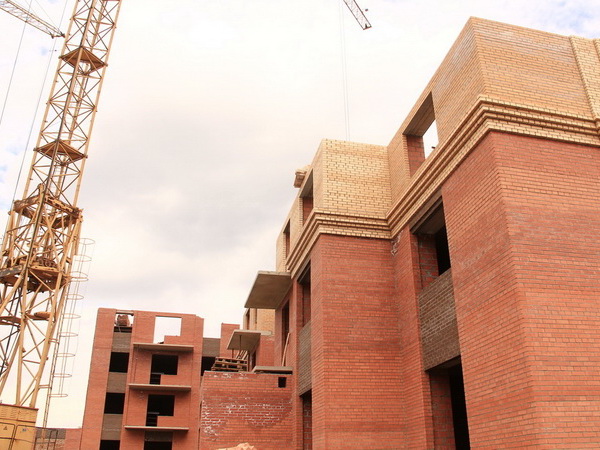

В 1-й секции ведется кирпичная кладка 7 этажа.
Во 2-й секции — кладка 9 этажа.

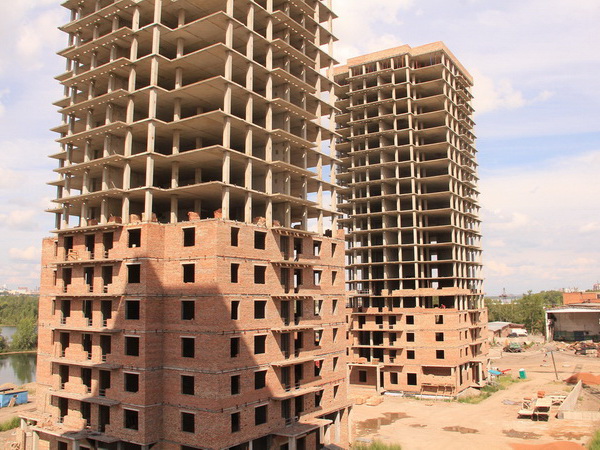

На 90% выполнено устройство кровли.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Параллели

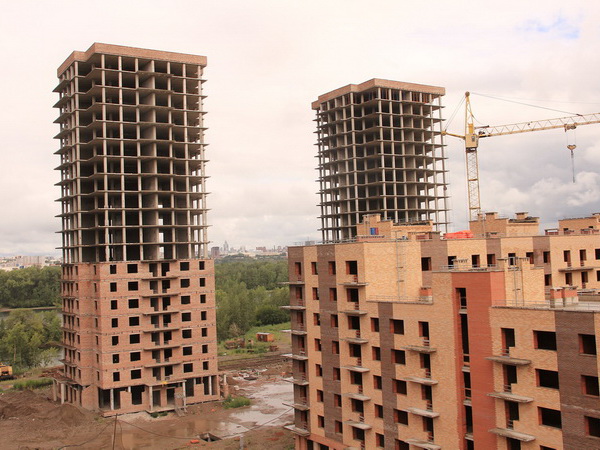

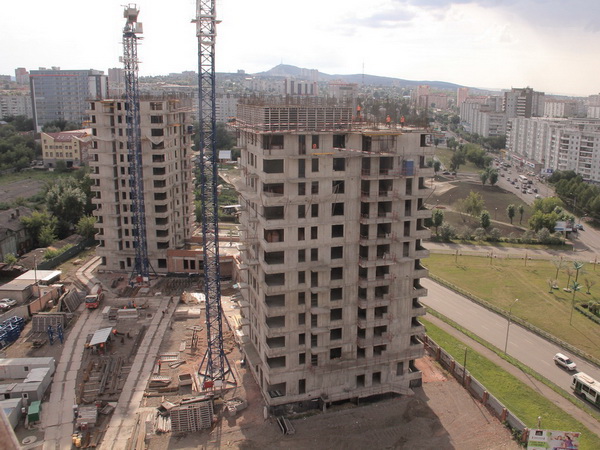

В 1-м корпусе на 50% выполнен монолит 14-го этажа, во 2-м корпусе идет устройство перекрытий 13-го этажа.
Образцово
Дом 1

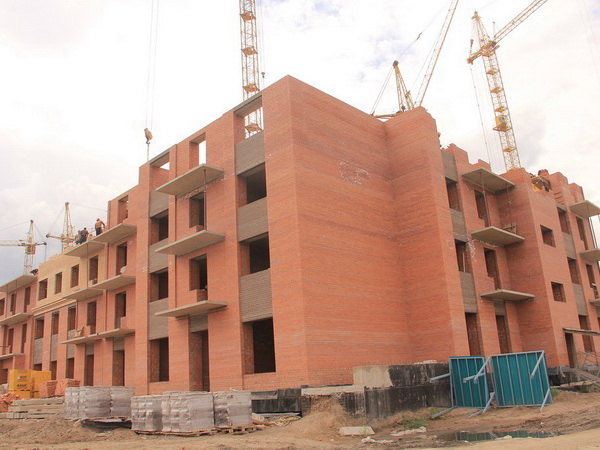

На 1-й блок-секции выполняется кирпичная кладка 2-го этажа, на 2-й и 3-й блок-секции — кладка 1-го этажа, на 4-й, 5-й и 6-й блок-секции — кладка 2-го этажа, на 8-й и 9-й блок-секции — кладка первого этажа, на 10-13-й блок-секциях — кладка 2 этажа.
Дом 2
На 1-й блок-секции выполняется кирпичная кладка 3-го этажа, на 2-5-й блок-секциях — кладка 1-го этажа, на 6-й блок-секции — кладка 4-го этажа, на 7-й блок-секции — кладка 3 этажа.
Дом № 9 (ул. Капитанская, 14)
Завершена черновая отделка квартир, на 30% выполнена чистовая отделка. Монтаж балконных ограждений выполнен в 1-й секции на 15%, во 2-й секции на 50%.
Ведутся работы по благоустройству двора и придомовой территории, ведется укладка брусчатки, озеленение, монтаж малых архитектурных форм.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
На 95% выполнен монтаж композитных панелей облицовки фасада, завершается облицовка керамогранитом дворового фасада
Идет установка сантехприборов и электрооборудования. На 95% выполнены чистовые отделочные работы.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)
Завершена кирпичная кладка, на 85% выполнено устройство кровли, на 90% смонтирована ливневая канализация. Идет монтаж вентиляционного оборудования, магистрали отопления в подвале, начаты подготовительные работы по прокладке вертикальных трубопроводов отопления.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
В 1-й секции ведется кирпичная кладка 7 этажа.
Во 2-й секции — кладка 9 этажа.
На 90% выполнено устройство кровли.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
Параллели
В 1-м корпусе на 50% выполнен монолит 14-го этажа, во 2-м корпусе идет устройство перекрытий 13-го этажа.
Образцово
Дом 1
На 1-й блок-секции выполняется кирпичная кладка 2-го этажа, на 2-й и 3-й блок-секции — кладка 1-го этажа, на 4-й, 5-й и 6-й блок-секции — кладка 2-го этажа, на 8-й и 9-й блок-секции — кладка первого этажа, на 10-13-й блок-секциях — кладка 2 этажа.
Дом 2
На 1-й блок-секции выполняется кирпичная кладка 3-го этажа, на 2-5-й блок-секциях — кладка 1-го этажа, на 6-й блок-секции — кладка 4-го этажа, на 7-й блок-секции — кладка 3 этажа.
