О ходе строительных работ по всем проектам СМ.СИТИ
Дом № 9 (ул. Капитанская, 14)
Кровля готова на 98% (завершение — с наступлением положительных температур), остекление окон выполнено на 90%, системы отопления смонтированы на 75%, на 55% выполнена черновая отделка квартир.
На 70% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 95% в 1-й секции, на 65% — во 2-й.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)

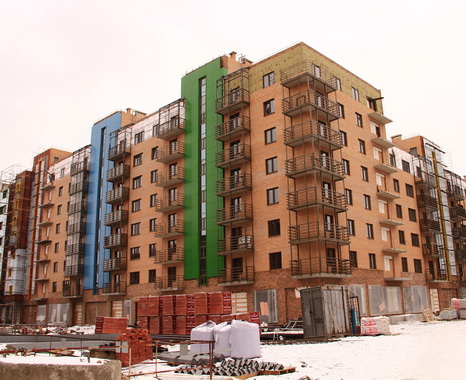

На 65% выполнен монтаж композитных панелей облицовки фасада.
На 75% выполнен монтаж сетей магистралей водоснабжения и канализации, завершен монтаж трубопроводов отопления и отопительных приборов во всем доме.
Система вентиляции, готовность 80%, сети электроснабжения — 35%, слаботочные сети — 45%. Завершено остекление окон. Установлено 98% входных дверей в квартирах, на 95% выполнены штукатурные работы и стяжка полов, установлено 90% перегородок ПГП и 45% перегородок из ГКЛ.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

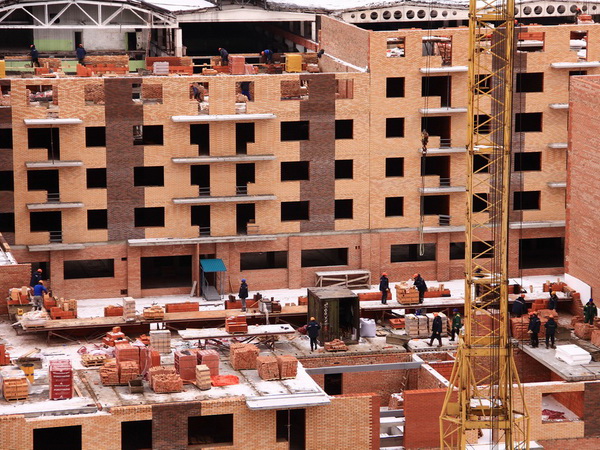

В 1-й секции на 95% выполнена кладка парапетов крыши и машинных помещений, во 2-й секции начата кладка стен 3-го этажа, в 3-й секции на 50% выполнена кладка стен 2-го этажа, в 4-й секции начата кладка стен 5-го этажа, в 5-й секции на 10% выполнена кладка стен 6-го этажа, в 6-й секции завершается кладка стен 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)

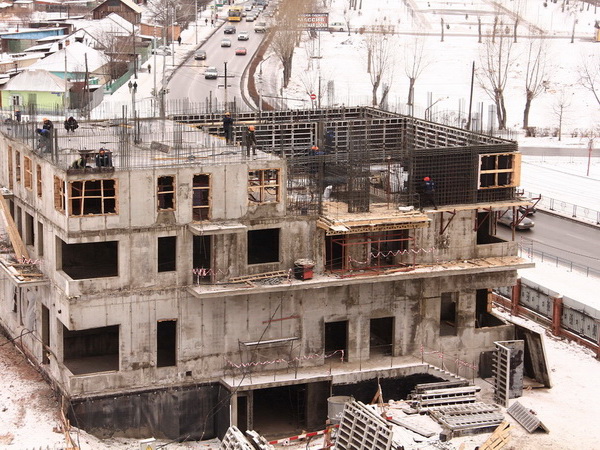

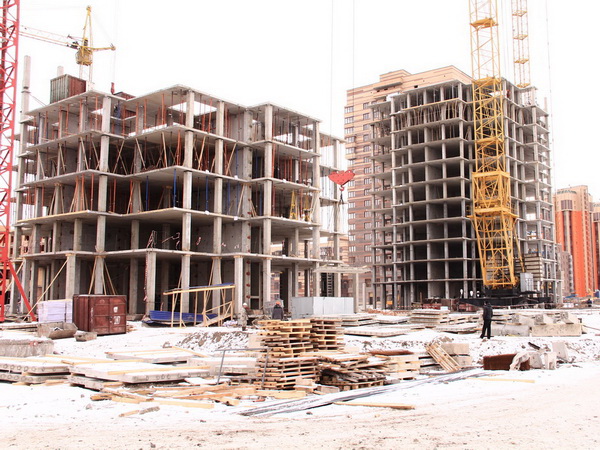

На 95% выполнен монолит фундамента подземной парковки, на 90% — монолит стен и перекрытий подземной парковки. В 1-й секции на 50% смонтирован ж/б каркас стен и колонн 5-го этажа, во 2-й секции на 80% смонтирован сборный каркас 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
ЖК «Параллели»

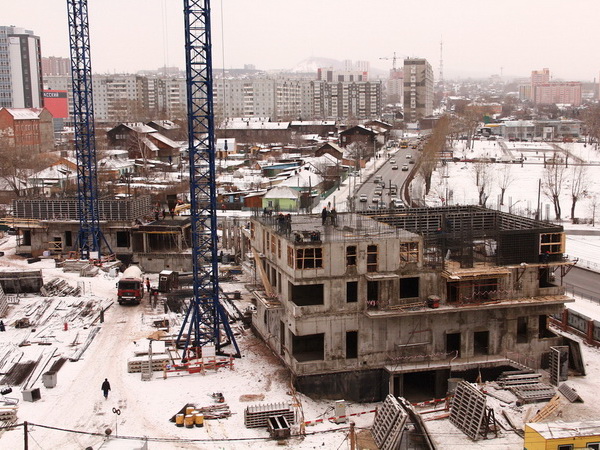

Во 1-м корпусе завершен монолит перекрытий 2 этажа
Во 2-м корпусе на 50% выполнен монолит перекрытий 3 этажа
В пристроенном помещении на 80% выполнен монолит подвального этажа, на 60% — монолит 1-го этажа.
Минирайон Образцово
Дом 1

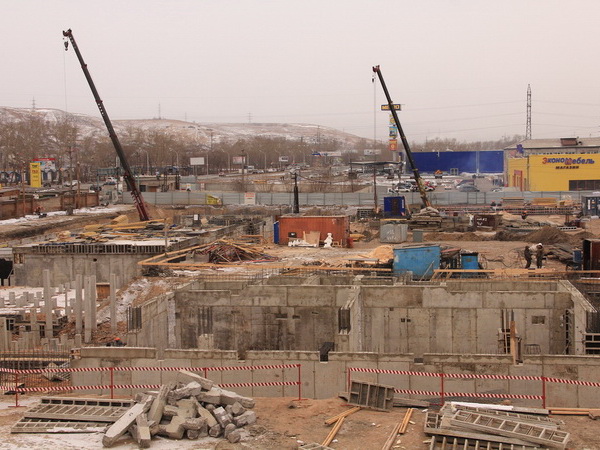

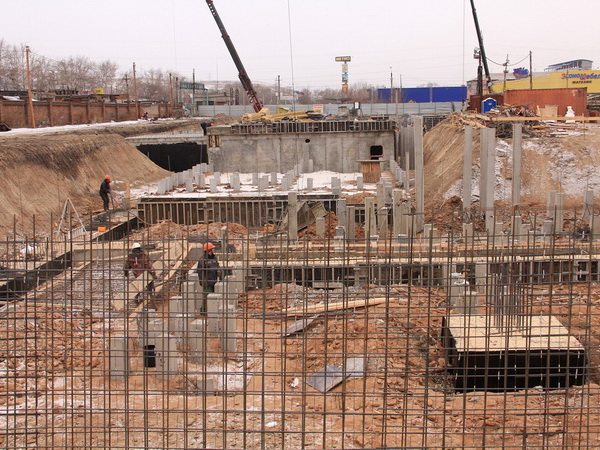

Залито 90% фундамента, на 65% готов монолит стен подвального этажа, на 35% — монолит перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
Дом 2
Залито 85% фундамента, на 35% готов монолит стен подвального этажа, началось устройство перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
Дом № 9 (ул. Капитанская, 14)
Кровля готова на 98% (завершение — с наступлением положительных температур), остекление окон выполнено на 90%, системы отопления смонтированы на 75%, на 55% выполнена черновая отделка квартир.
На 70% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 95% в 1-й секции, на 65% — во 2-й.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
На 65% выполнен монтаж композитных панелей облицовки фасада.
На 75% выполнен монтаж сетей магистралей водоснабжения и канализации, завершен монтаж трубопроводов отопления и отопительных приборов во всем доме.
Система вентиляции, готовность 80%, сети электроснабжения — 35%, слаботочные сети — 45%. Завершено остекление окон. Установлено 98% входных дверей в квартирах, на 95% выполнены штукатурные работы и стяжка полов, установлено 90% перегородок ПГП и 45% перегородок из ГКЛ.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)
В 1-й секции на 95% выполнена кладка парапетов крыши и машинных помещений, во 2-й секции начата кладка стен 3-го этажа, в 3-й секции на 50% выполнена кладка стен 2-го этажа, в 4-й секции начата кладка стен 5-го этажа, в 5-й секции на 10% выполнена кладка стен 6-го этажа, в 6-й секции завершается кладка стен 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
На 95% выполнен монолит фундамента подземной парковки, на 90% — монолит стен и перекрытий подземной парковки. В 1-й секции на 50% смонтирован ж/б каркас стен и колонн 5-го этажа, во 2-й секции на 80% смонтирован сборный каркас 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
ЖК «Параллели»
Во 1-м корпусе завершен монолит перекрытий 2 этажа
Во 2-м корпусе на 50% выполнен монолит перекрытий 3 этажа
В пристроенном помещении на 80% выполнен монолит подвального этажа, на 60% — монолит 1-го этажа.
Минирайон Образцово
Дом 1
Залито 90% фундамента, на 65% готов монолит стен подвального этажа, на 35% — монолит перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
Дом 2
Залито 85% фундамента, на 35% готов монолит стен подвального этажа, началось устройство перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
