О ходе строительных работ по всем проектам СМ.СИТИ

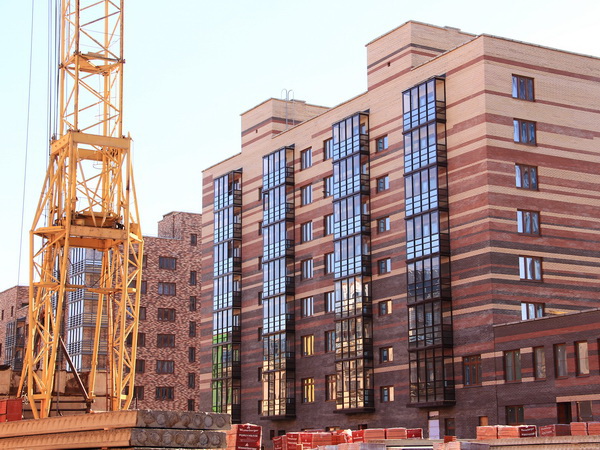

Дом № 9 (ул. Капитанская, 14)
Остекление окон выполнено на 92%, завершен монтаж системы отопления в квартирах, черновая отделка квартир выполнена на 60%.
На 75% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 95% в 1-й секции, на 95% — во 2-й, в 3-й и 4-й секции — на 90%.
Начались работы по благоустройству двора, идет бетонирование подпорных стенок.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

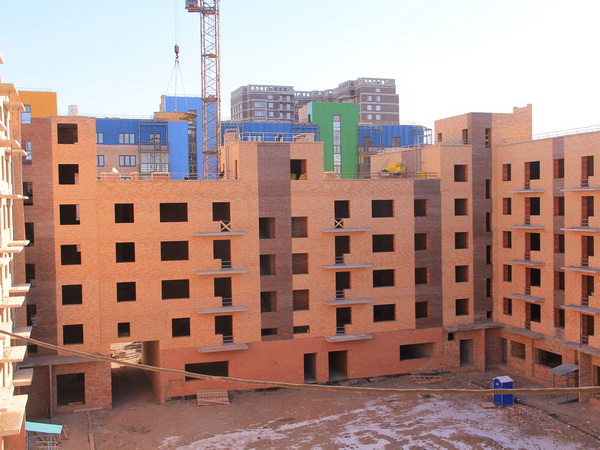

Дом № 10 (Парусная, 10)
На 75% выполнен монтаж композитных панелей облицовки фасада.
На 80% выполнен монтаж сетей магистралей водоснабжения и канализации.
На 60% смонтированы сети электроснабжения, на 60% — слаботочные сети. Завершаются штукатурные работы и заливка полов, установлено 90% перегородок ПГП и 50% перегородок из ГКЛ.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.

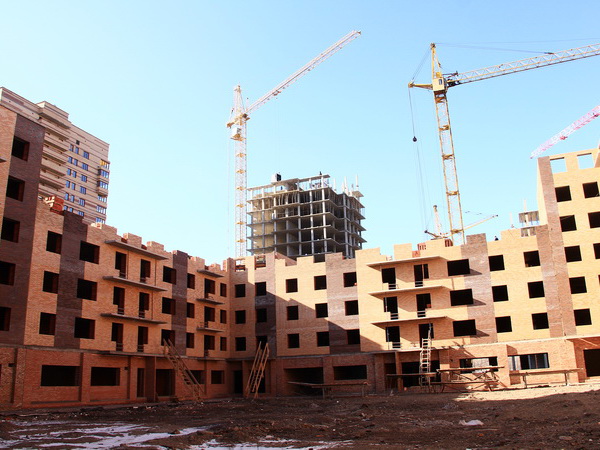

Дом № 11 (Парусная, 8)
В 1-й секции завершена кладка парапетов крыши и машинных помещений, начато устройство кровли, во 2-й секции идет кладка стен 5-го этажа, в 3-й секции на 50% выполнена кладка стен 4-го этажа, в 4-й секции начата кладка стен 7-го этажа, в 5-й секции на 15% выполнена кладка стен 8-го этажа, в 6-й секции завершены кладочные работы, начато устройство кровли.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

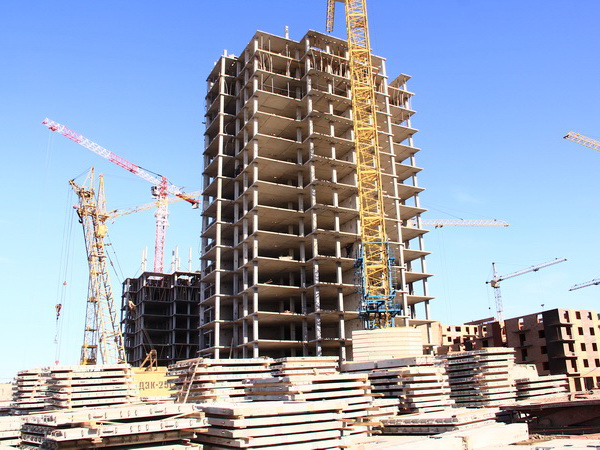

Дом № 14 (Капитанская, 16)
Завершен монолит подземной парковки. В 1-й секции на 50% смонтирован ж/б каркас стен, колонн и перекрытий 9-го этажа, во 2-й секции на 50% смонтирован сборный каркас 14-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

ЖК «Параллели»
Во 1-м корпусе завершен монолит перекрытий 4 этажа
Во 2-м корпусе на 65% выполнен монолит перекрытий 5 этажа
В пристроенном помещении завершен монолит подвального этажа и 1-го этажа.
Образцово

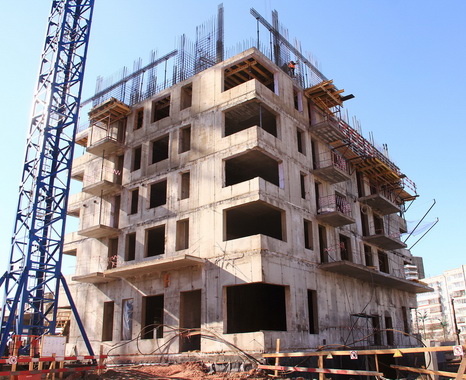

Дом 1
Залито 96% фундамента, на 95% готов монолит стен подвального этажа, на 70% — монолит перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
Смонтировано два башенных крана
Дом 2
Залито 92% фундамента, на 75% готов монолит стен подвального этажа, на 10% выполнено устройство перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
Дом № 9 (ул. Капитанская, 14)
Остекление окон выполнено на 92%, завершен монтаж системы отопления в квартирах, черновая отделка квартир выполнена на 60%.
На 75% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 95% в 1-й секции, на 95% — во 2-й, в 3-й и 4-й секции — на 90%.
Начались работы по благоустройству двора, идет бетонирование подпорных стенок.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
На 75% выполнен монтаж композитных панелей облицовки фасада.
На 80% выполнен монтаж сетей магистралей водоснабжения и канализации.
На 60% смонтированы сети электроснабжения, на 60% — слаботочные сети. Завершаются штукатурные работы и заливка полов, установлено 90% перегородок ПГП и 50% перегородок из ГКЛ.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)
В 1-й секции завершена кладка парапетов крыши и машинных помещений, начато устройство кровли, во 2-й секции идет кладка стен 5-го этажа, в 3-й секции на 50% выполнена кладка стен 4-го этажа, в 4-й секции начата кладка стен 7-го этажа, в 5-й секции на 15% выполнена кладка стен 8-го этажа, в 6-й секции завершены кладочные работы, начато устройство кровли.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
Завершен монолит подземной парковки. В 1-й секции на 50% смонтирован ж/б каркас стен, колонн и перекрытий 9-го этажа, во 2-й секции на 50% смонтирован сборный каркас 14-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
ЖК «Параллели»
Во 1-м корпусе завершен монолит перекрытий 4 этажа
Во 2-м корпусе на 65% выполнен монолит перекрытий 5 этажа
В пристроенном помещении завершен монолит подвального этажа и 1-го этажа.

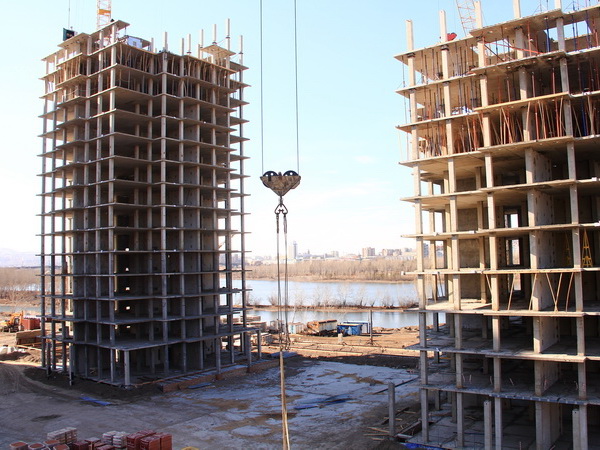

Образцово
Дом 1
Залито 96% фундамента, на 95% готов монолит стен подвального этажа, на 70% — монолит перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
Смонтировано два башенных крана
Дом 2
Залито 92% фундамента, на 75% готов монолит стен подвального этажа, на 10% выполнено устройство перекрытий подвального этажа. Ведется обратная отсыпка фундамента.
