По состоянию на 4 октября 2013 года на пяти строительных площадках «Малых кварталов» ведутся следующие виды работ:
Дом № 6 (Навигационная, 5)
Чистовые отделочные работы завершены на 95%. Завершаются работы по отделке внутренних фасадов композитными панелями.
Проверка и подготовка инженерных сетей к подаче тепла завершена, ожидается разрешение на заполнение систем отопления.
Завершаются работы по благоустройству территории двора, благоустройству и озеленению придомовой территории.
Начата подготовка к передаче дома на комиссию ГАСН
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2014 года
Дом № 7 (Капитанская, 12)
Продолжаются чистовые отделочные работы и монтаж инженерных сетей. Монтаж межквартирных стен и межкомнатных перегородок завершен.
Завершается отделка фасадов первого этажа керамогранитом.
Завершаются работы по благоустройству территории двора, благоустройству и озеленению придомовой территории.
Ведется проверка и подготовка инженерных сетей к подаче тепла, .
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 года

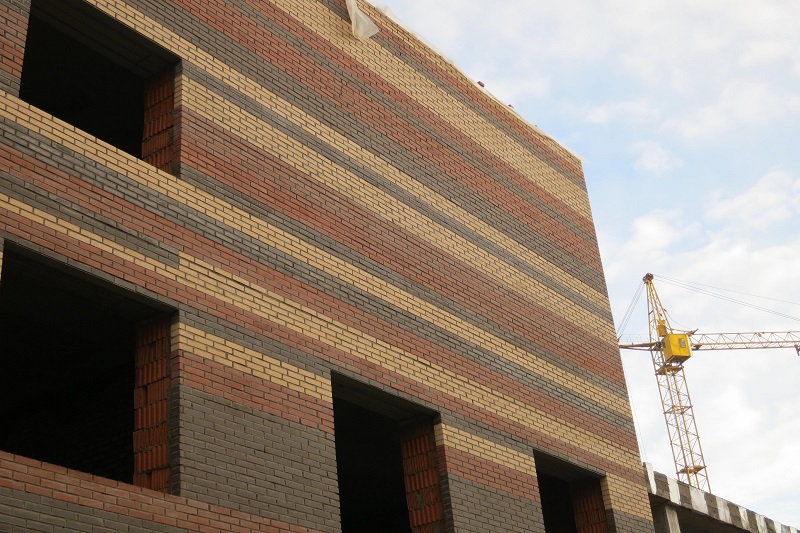

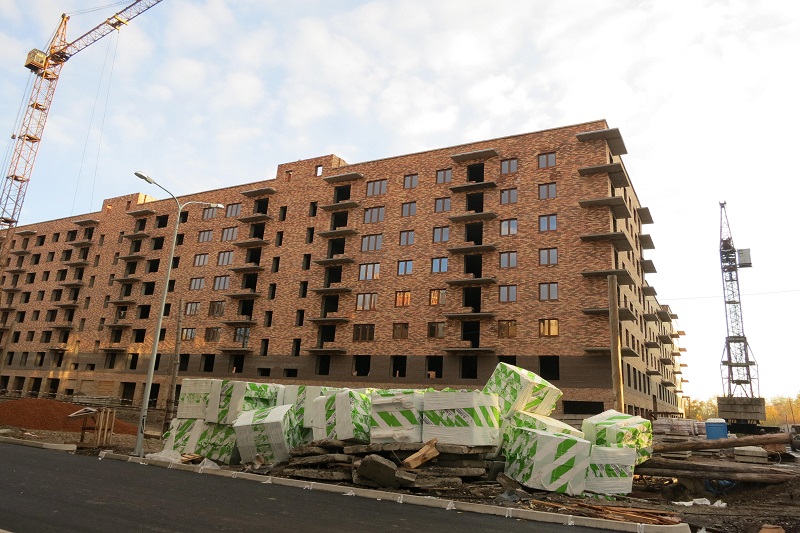

Дом № 8 (Навигационная, 7)
В подъездах № 1, 2, 3, 10 завершается монтаж кровли.
Во всех подъездах ведутся черновые отделочные работы, монтаж инженерных сетей, систем отопления и вентиляции.
Начато остекление квартир – к началу выполнено на 15%
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 года
Дом № 9 (Капитанская, 14)
В корпусах № 1 и № 2 в целом завершены работы по заливке монолита стен подземного этажа и парковки, ведется возведение стен 1-2 этажа.
В корпусах № 3 и № 4 завершены заливка монолита стен 1-2 этажа, ведется монтаж стен и перекрытий 3-4 этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 года
Дом № 10 (Парусная, 10)
Продолжается заливка основания фундамента дома.
В корпусах 5 и 6 начаты работы по заливке монолита стен подземного этажа и парковки
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 года
